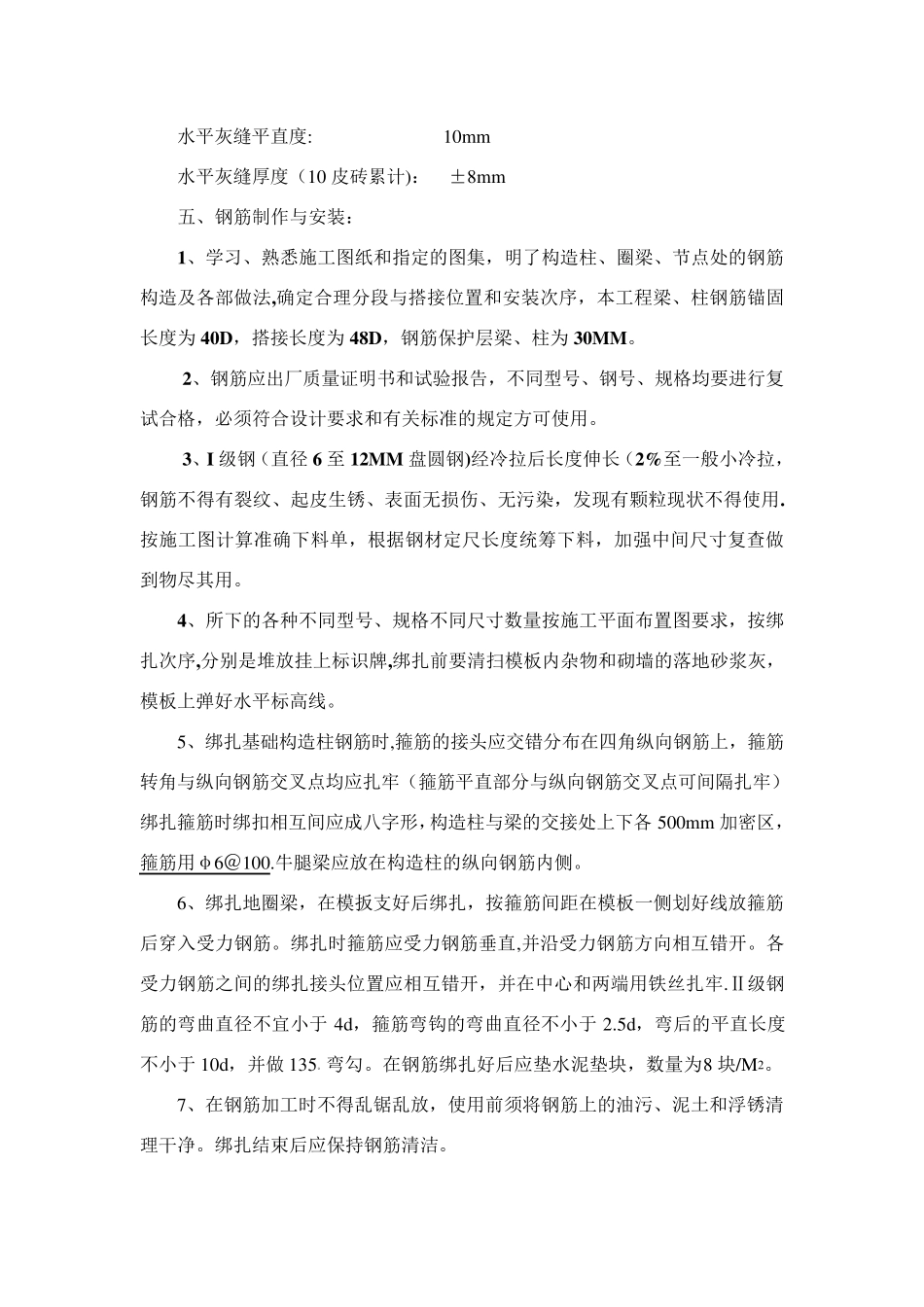

砖基础施工方案 一、基础的施工顺序为: 基础大开挖—打龙门桩—基础放线—30cm 素砼垫层—条形砖基础-地圈梁—基础柱及阳台挑梁—回填土。并挖“先运后进”浇筑顺序,由于设有变形缝,故基础施工可分段施工形成流水作业。 二、土方开挖及边护: 土方开挖前,先放好基础边线和土方开挖线,并将其引到基槽以外不会被破坏的地方,开挖时注意底局部预留 100 厚土层,待验槽后浇筑垫层时挖除以防止因基底长时间暴露而受扰动。开挖基槽时如发现土层与地质报告不符或发现不良地基,如暗沟、暗升、暗塘、墓穴及人防施等,应立即通知建设单位地质勘探部门、设计院等有关部门人员到现场研究解决。 土方开挖时,施工测量人员严格控制标高,严禁超挖。土方工程采用大开挖,自然放坡,放坡系数取 1:0.33,雨水或地表水经排水汇集于集水井内,再用潜水泵排出坑外。 三、 基础垫层施工 1、浇捣 C15 砼垫层时,按每个台段留置试块 3 组,做试块时请监理公司人员旁边监督,送试验室养护。 2、在垫层浇筑前要对土方进行修整,应用竹签对基槽的标高进行标识.先用竹签订在基槽的中,然后用水准尺对其进行测定标高。在素砼浇筑过程中,将以这些竹签的顶为基准,进行总体标高测定。在砼具体施工时,测量员应对全程进行控制施工。浇筑时采用泵送砼,由远而近,并不得在同一处连续布料,应在 2米范围类水平移动布料,且垂直于浇筑,振捣泵送砼时,振动棒插入间距一般为400mm 左右,振捣时间一般为15~30S,并且在 20~30min后对其进行二次复振.确保顺利布料和振捣密实,采用平板振动器时,其移动间距应保证平板能覆盖已振实部分的边缘.砼振捣完毕后,表面要用铁筒滚压及磨板磨平。 四、砖基础施工 1、基础采用MU10 机制粘土砖,砖的强度等级必须进行复试符合设计要求.并应提前1——2 天浇水润湿。其含水率宜为 10%—15%。 2。抄平设置皮数杆。放出墙身轴线。并将砌筑部位清洗清理干净。表面平整度超过 1.5cm 的要用细石砼抹平. 3、砖墙的砌筑形式为梅花丁式,砌筑方法为铺浆法。其铺浆长度不得超过750m m 。砂浆标号为 M10 水泥砂浆。砂浆搅拌时应按配比单进行重量比配制。搅拌时间不宜小于 120 秒.随拌随用每次在 3-4 小时用完。 4、砌筑时应在墙的转角处及构造柱与墙体的连接处设置皮数杆。皮数杆应垂直放于预先做好的固定水平标高砂浆快上。砌筑时墙体最上一皮砖和最底一批砖,均砌丁砖层。 5、砖墙的十字交接处.应隔皮纵横墙砌通.交接...
