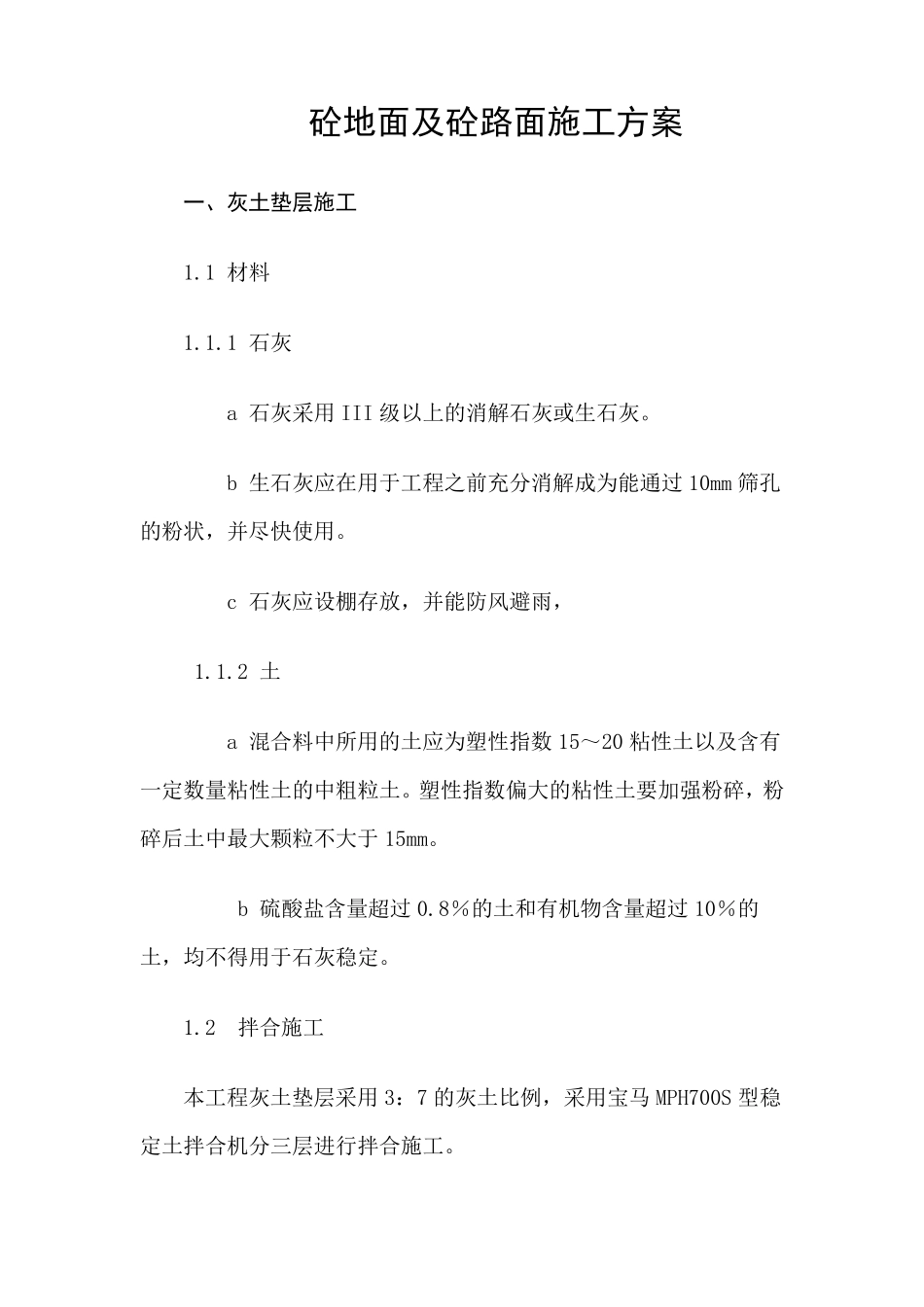

砼地面及砼路面施工方案 一、灰土垫层施工 1
1 材料 1
1 石灰 a 石灰采用III 级以上的消解石灰或生石灰
b 生石灰应在用于工程之前充分消解成为能通过 10mm 筛孔的粉状,并尽快使用
c 石灰应设棚存放,并能防风避雨, 1
2 土 a 混合料中所用的土应为塑性指数 15~20 粘性土以及含有一定数量粘性土的中粗粒土
塑性指数偏大的粘性土要加强粉碎,粉碎后土中最大颗粒不大于 15mm
b 硫酸盐含量超过 0
8%的土和有机物含量超过 10%的土,均不得用于石灰稳定

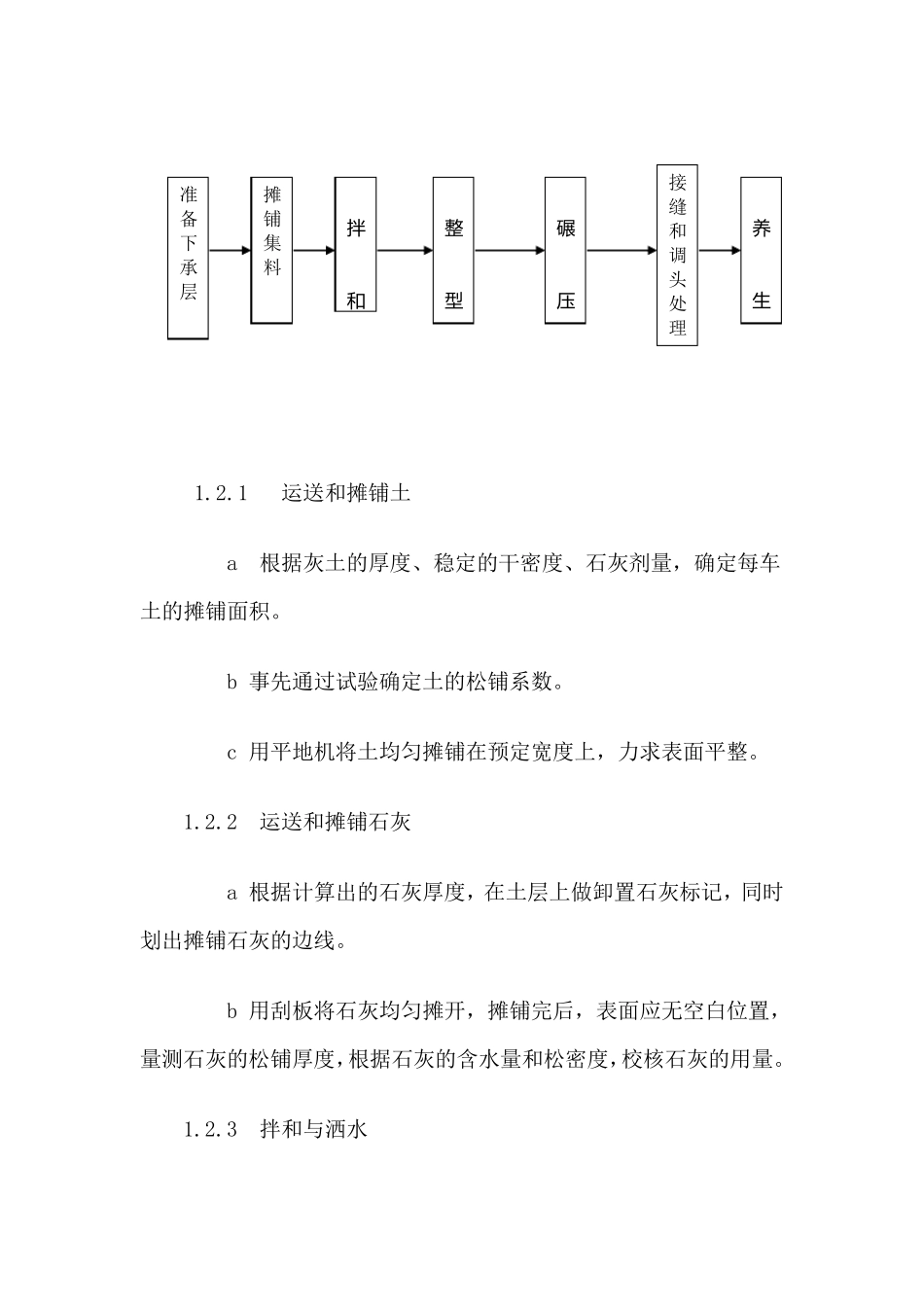

2 拌合施工 本工程灰土垫层采用3:7 的灰土比例,采用宝马 MPH700S 型稳定土拌合机分三层进行拌合施工
1 运送和摊铺土 a 根据灰土的厚度、稳定的干密度、石灰剂量,确定每车土的摊铺面积
b 事先通过试验确定土的松铺系数
c 用平地机将土均匀摊铺在预定宽度上,力求表面平整
2 运送和摊铺石灰 a 根据计算出的石灰厚度,在土层上做卸置石灰标记,同时划出摊铺石灰的边线
b 用刮板将石灰均匀摊开,摊铺完后,表面应无空白位置,量测石灰的松铺厚度,根据石灰的含水量和松密度,校核石灰的用量

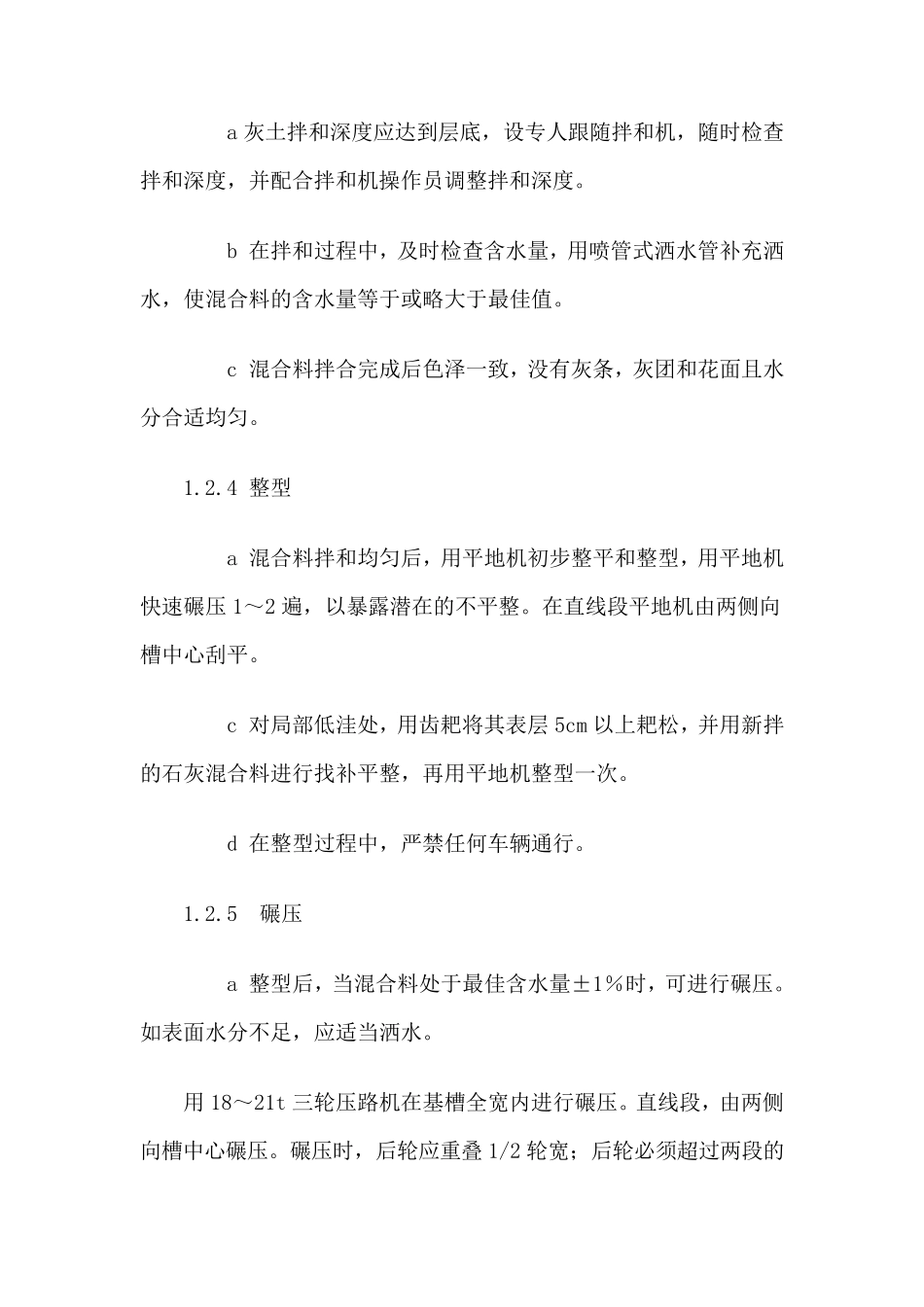

3 拌和与洒水 准备下承层 摊铺集料 拌 和 整 型 碾 压 接缝和调头处理 养 生 a 灰 土 拌 和 深 度 应 达 到 层 底 , 设 专 人 跟 随 拌 和 机 , 随 时 检 查拌 和 深 度 , 并 配 合 拌 和 机 操 作 员 调 整 拌 和 深 度
b 在 拌 和 过 程 中 , 及 时 检 查 含 水 量 , 用 喷 管 式 洒 水 管 补 充 洒水 , 使 混 合 料 的 含 水 量 等 于 或 略 大 于 最 佳 值
c 混 合 料 拌 合 完 成 后 色 泽 一 致 , 没 有 灰 条 , 灰 团 和 花 面 且 水分 合 适 均
