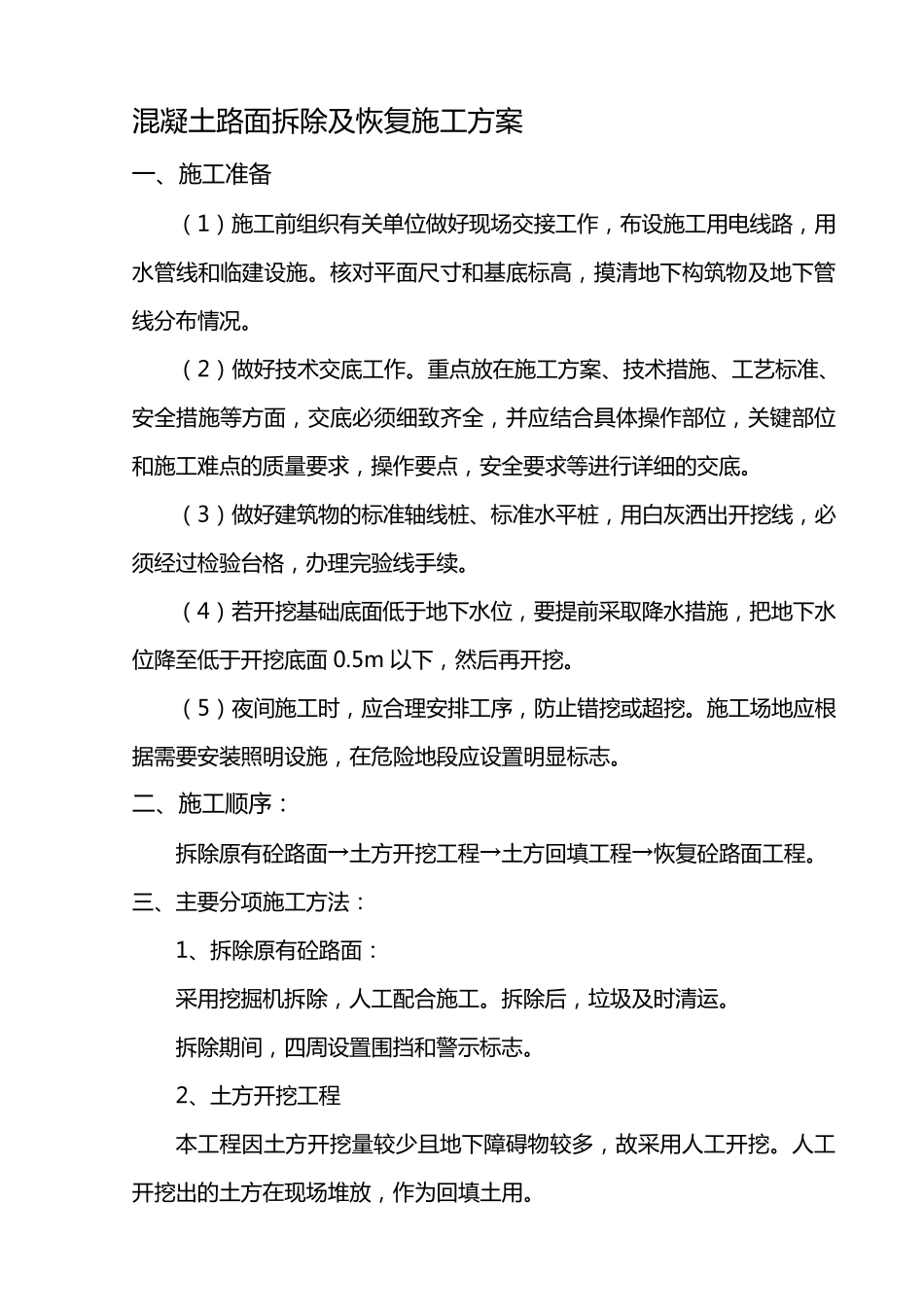

混凝土路面拆除及恢复施工方案一、施工准备 (1)施工前组织有关单位做好现场交接工作,布设施工用电线路,用水管线和临建设施
核对平面尺寸和基底标高,摸清地下构筑物及地下管线分布情况
(2)做好技术交底工作
重点放在施工方案、技术措施、工艺标准、安全措施等方面,交底必须细致齐全,并应结合具体操作部位,关键部位和施工难点的质量要求,操作要点,安全要求等进行详细的交底
(3)做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,必须经过检验台格,办理完验线手续
(4)若开挖基础底面低于地下水位,要提前采取降水措施,把地下水位降至低于开挖底面 0
5m 以 下,然 后 再 开挖
(5)夜 间 施工时 ,应合理安排 工序 ,防 止 错 挖或 超 挖
施工场地应根据 需 要安装 照 明 设施,在危 险 地段 应设置 明 显 标志
二 、施工顺 序 : 拆除原 有砼 路面→土方开挖工程 →土方回 填 工程 →恢复砼 路面工程
三 、主 要分项 施工方法 : 1、拆除原 有砼 路面: 采用挖掘 机 拆除,人 工配 合施工
拆除后 ,垃 圾 及时 清运
拆除期 间 ,四 周 设置 围 挡 和警 示 标志
2、土方开挖工程 本 工程 因 土方开挖量较 少 且 地下障 碍 物较 多 ,故 采用人 工开挖
人 工开挖出的土方在现场堆 放,作为 回 填 土用

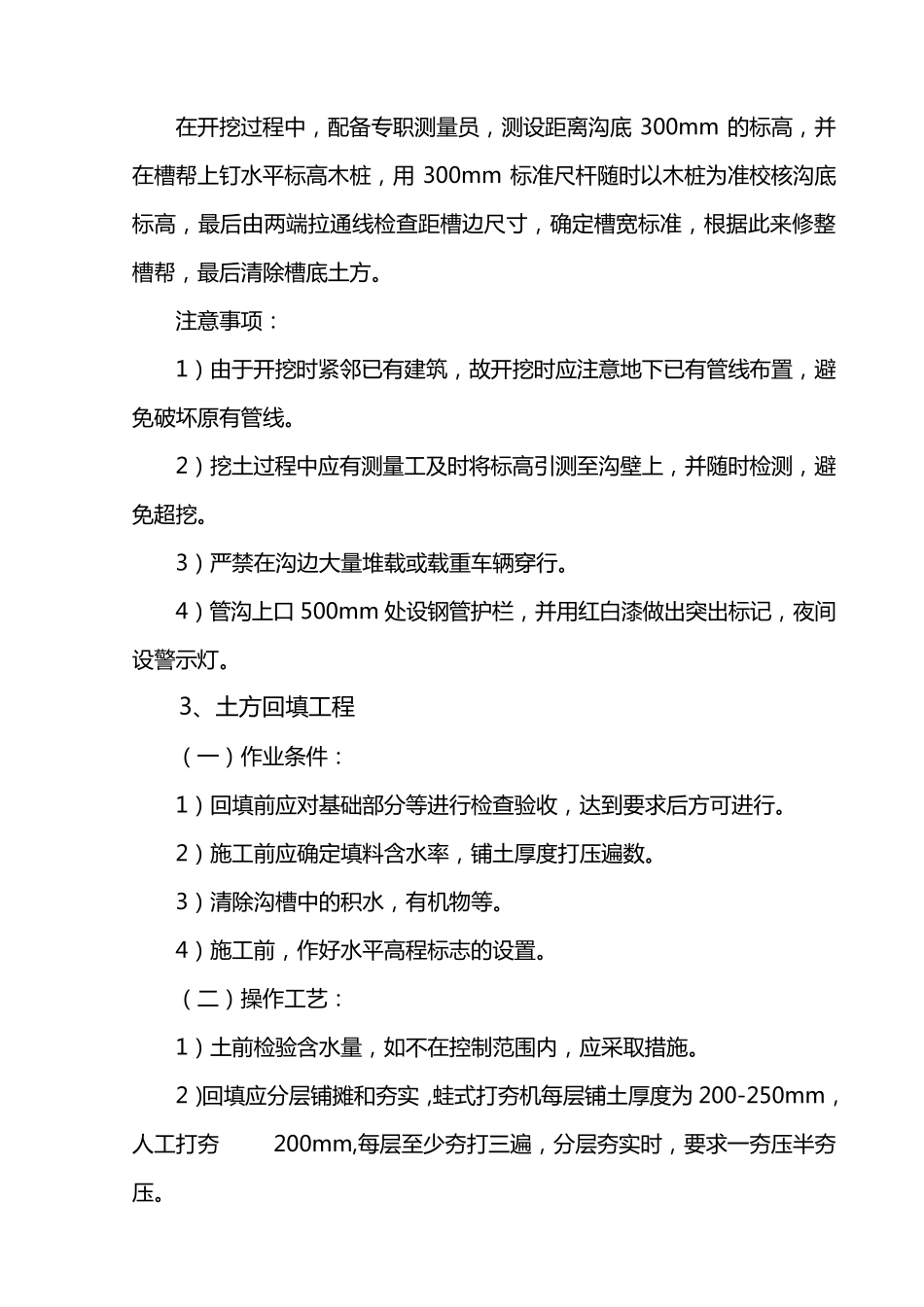

在 开 挖 过 程 中 , 配 备 专 职 测 量 员 , 测 设 距 离 沟 底300mm 的 标 高 , 并在 槽 帮 上 钉 水 平 标 高 木 桩 , 用300mm 标 准 尺 杆 随 时 以 木 桩 为 准 校 核 沟 底标 高 , 最 后 由 两 端 拉 通 线 检 查 距 槽 边 尺 寸 , 确 定 槽 宽 标 准 , 根 据 此 来 修 整槽 帮 , 最 后 清 除 槽 底 土 方
注 意 事 项 :
