硬质阻燃塑料(PVC)导管敷设安装施工工艺标准

硬质阻燃塑料(PVC)导管敷设安装施工工艺标准_第1页
1/10
硬质阻燃塑料(PVC)导管敷设安装施工工艺标准_第2页
2/10
硬质阻燃塑料(PVC)导管敷设安装施工工艺标准_第3页
3/10

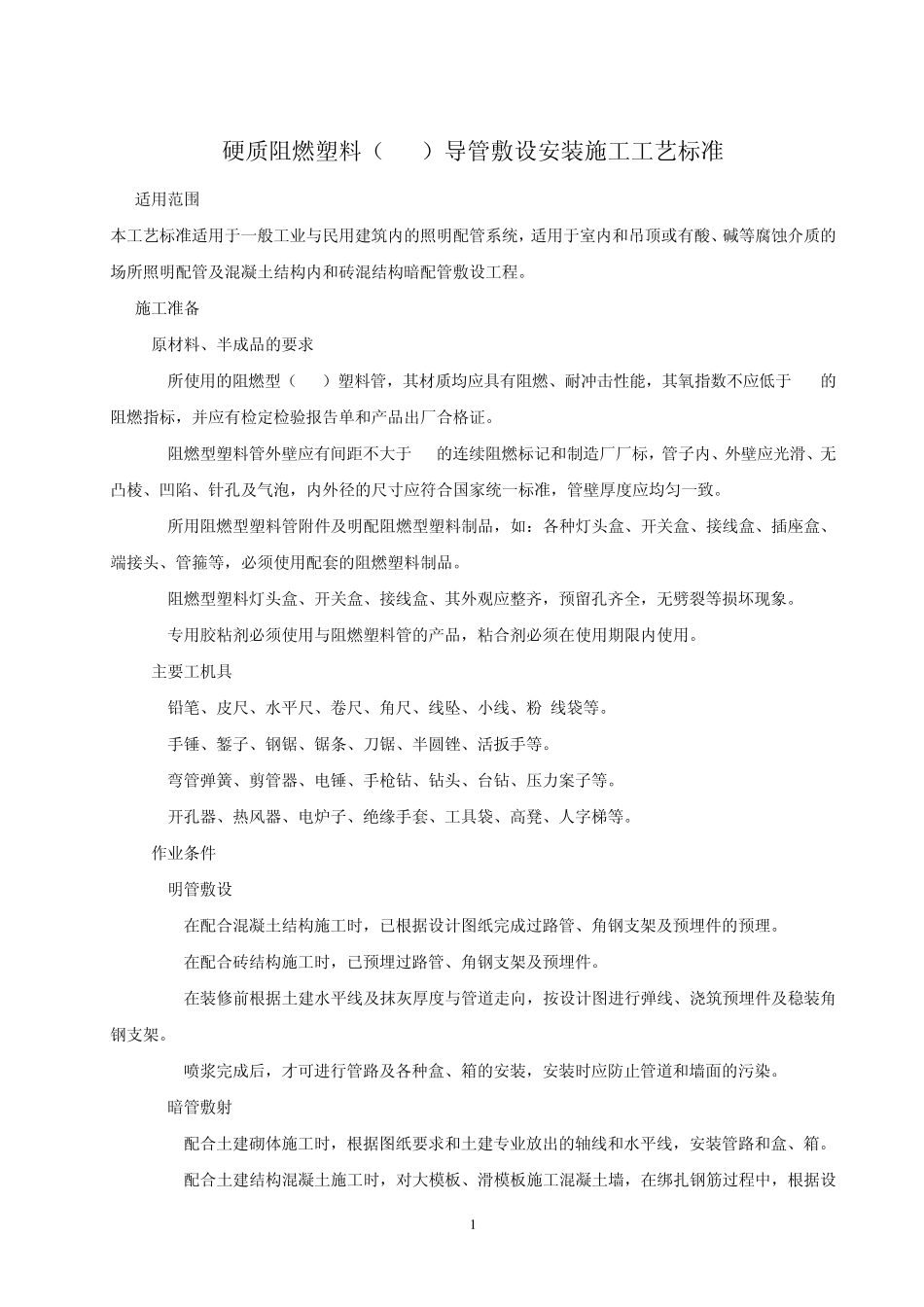

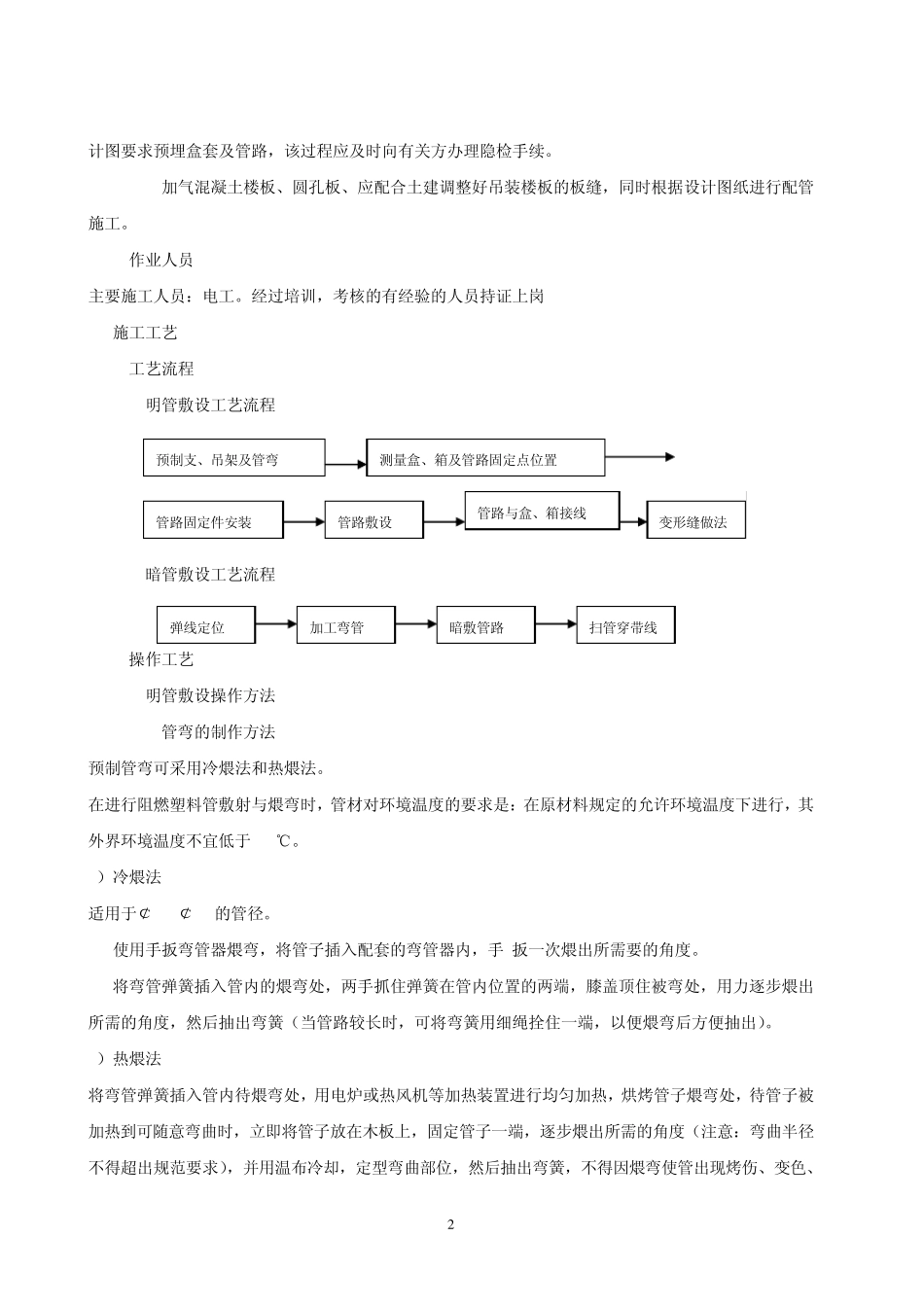

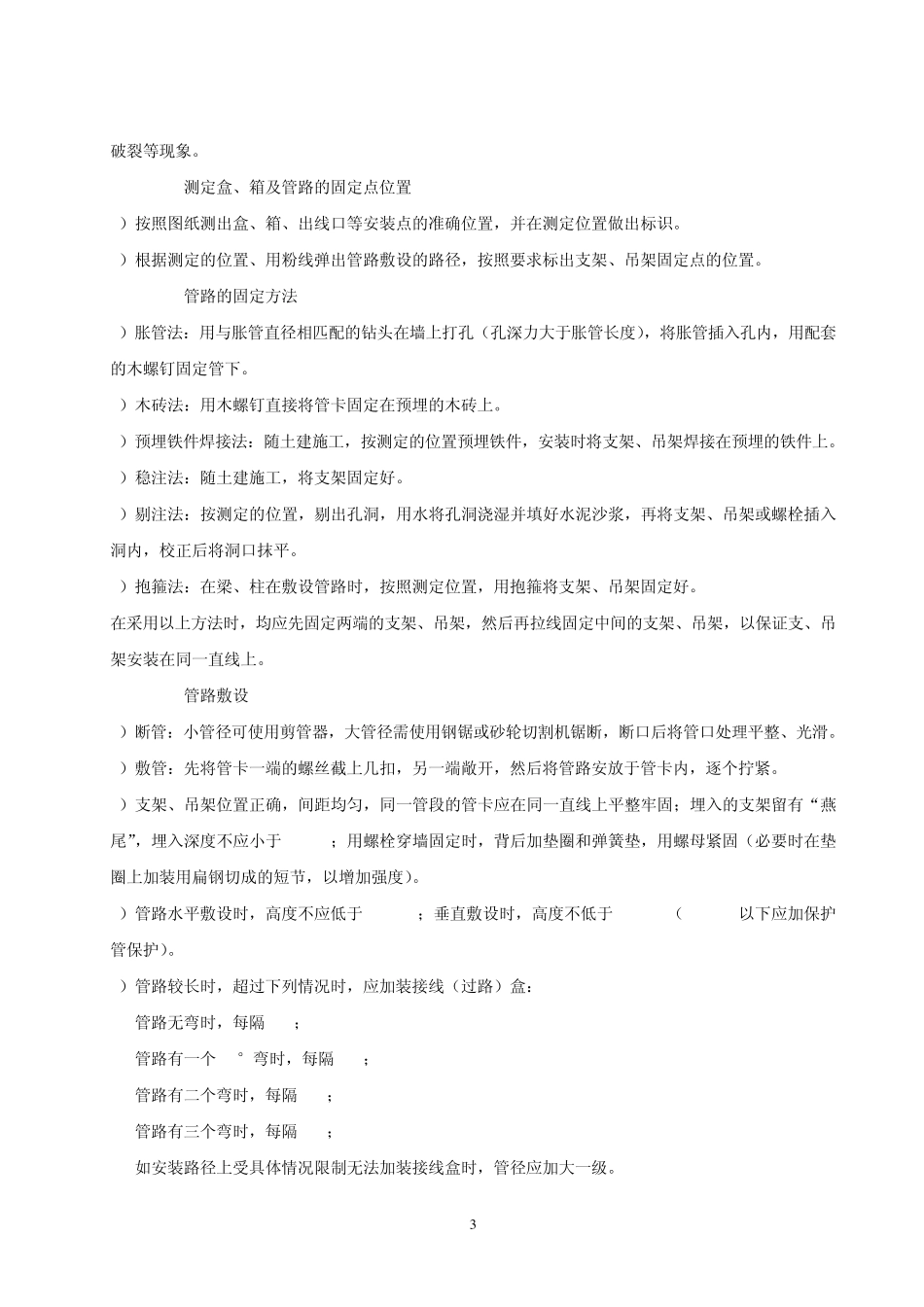

1 硬质阻燃塑料(PVC)导管敷设安装施工工艺标准 1 适用范围 本工艺标准适用于一般工业与民用建筑内的照明配管系统,适用于室内和吊顶或有酸、碱等腐蚀介质的场所照明配管及混凝土结构内和砖混结构暗配管敷设工程。 2 施工准备 2.1 原材料、半成品的要求 2.1.1 所使用的阻燃型(PVC)塑料管,其材质均应具有阻燃、耐冲击性能,其氧指数不应低于27%的阻燃指标,并应有检定检验报告单和产品出厂合格证。 2.1.2 阻燃型塑料管外壁应有间距不大于1m的连续阻燃标记和制造厂厂标,管子内、外壁应光滑、无凸棱、凹陷、针孔及气泡,内外径的尺寸应符合国家统一标准,管壁厚度应均匀一致。 2.1.3 所用阻燃型塑料管附件及明配阻燃型塑料制品,如:各种灯头盒、开关盒、接线盒、插座盒、端接头、管箍等,必须使用配套的阻燃塑料制品。 2.1.4 阻燃型塑料灯头盒、开关盒、接线盒、其外观应整齐,预留孔齐全,无劈裂等损坏现象。 2.1.5 专用胶粘剂必须使用与阻燃塑料管的产品,粘合剂必须在使用期限内使用。 2.2 主要工机具 2.2.1 铅笔、皮尺、水平尺、卷尺、角尺、线坠、小线、粉 线袋等。 2.2.2 手锤、錾子、钢锯、锯条、刀锯、半圆锉、活扳手等。 2.2.3 弯管弹簧、剪管器、电锤、手枪钻、钻头、台钻、压力案子等。 2.2.4 开孔器、热风器、电炉子、绝缘手套、工具袋、高凳、人字梯等。 2.3 作业条件 2.3.1 明管敷设 2.3.1.1 在配合混凝土结构施工时,已根据设计图纸完成过路管、角钢支架及预埋件的预理。 2.3.1.2 在配合砖结构施工时,已预埋过路管、角钢支架及预埋件。 2.3.1.3 在装修前根据土建水平线及抹灰厚度与管道走向,按设计图进行弹线、浇筑预埋件及稳装角钢支架。 2.3.1.4 喷浆完成后,才可进行管路及各种盒、箱的安装,安装时应防止管道和墙面的污染。 2.3.2 暗管敷射 2.3.2.1 配合土建砌体施工时,根据图纸要求和土建专业放出的轴线和水平线,安装管路和盒、箱。 2.3.2.2 配合土建结构混凝土施工时,对大模板、滑模板施工混凝土墙,在绑扎钢筋过程中,根据设 2 计图要求预埋盒套及管路,该过程应及时向有关方办理隐检手续。 2.3.2.3 加气混凝土楼板、圆孔板、应配合土建调整好吊装楼板的板缝,同时根据设计图纸进行配管施工。 2.4 作业人员 主要施工人员:电工。经过培训,考核的有经验的人员持证上岗 3 施工工艺 3.1 工艺流程 3.1.1 明管敷设工艺流程 3.1.2 暗管敷设工艺流程 3.2...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

硬质阻燃塑料(PVC)导管敷设安装施工工艺标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
