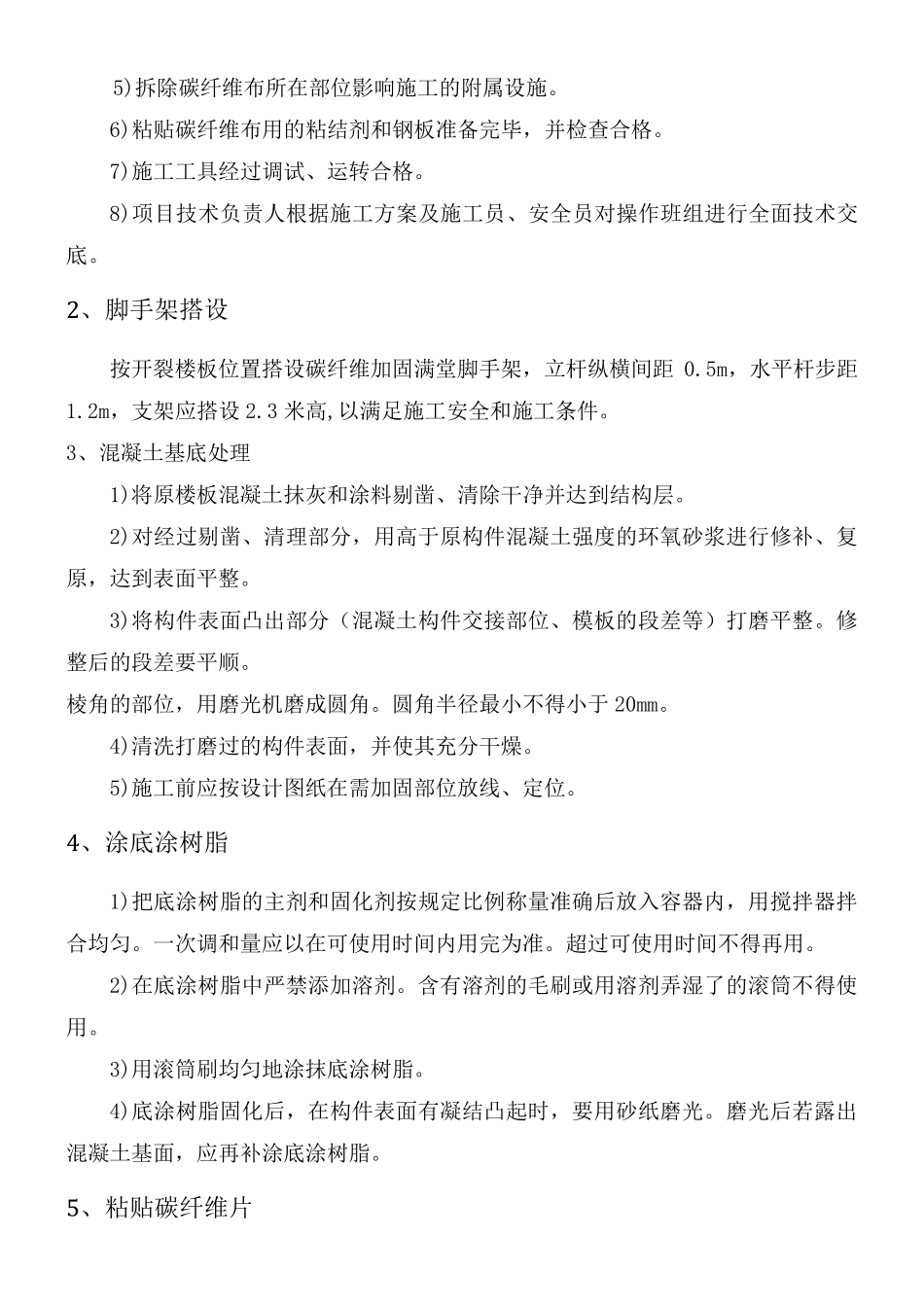

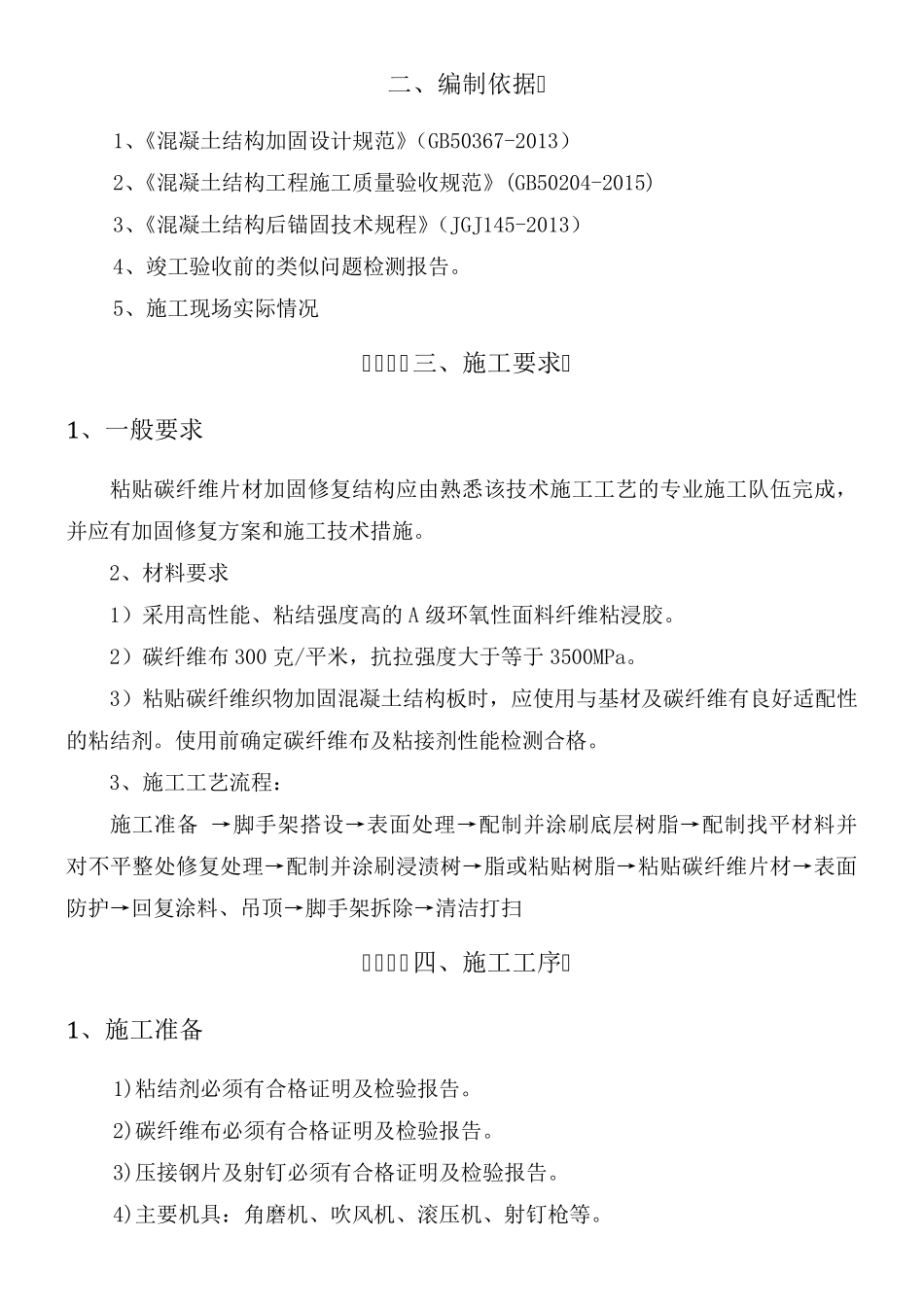

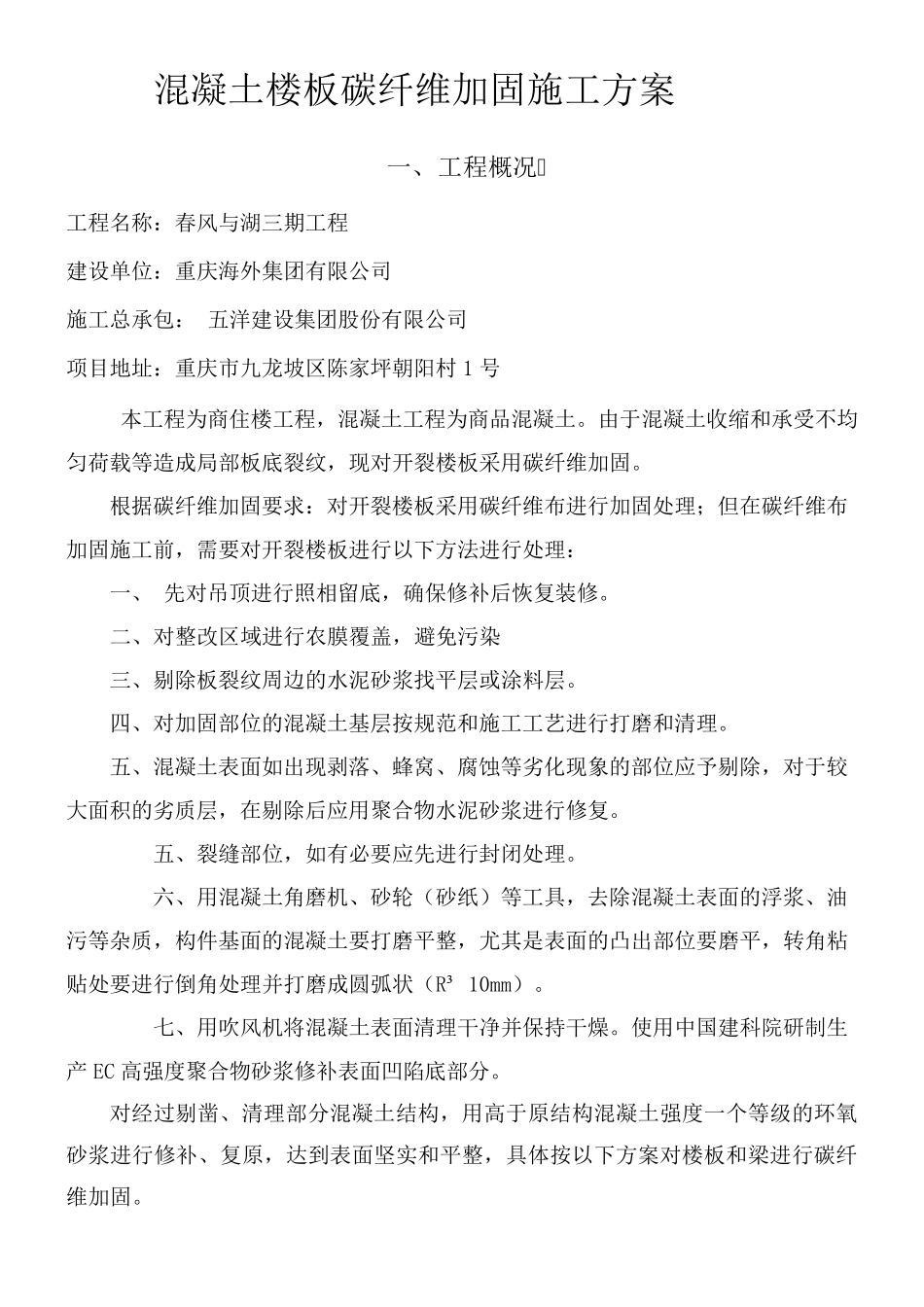

混凝土楼板碳纤维加固施工方案 一、 工程概况 工程名称:春风与湖三期工程 建设单位:重庆海外集团有限公司 施工总承包: 五洋建设集团股份有限公司 项目地址:重庆市九龙坡区陈家坪朝阳村 1 号 本工程为商住楼工程,混凝土工程为商品混凝土。由于混凝土收缩和承受不均匀荷载等造成局部板底裂纹,现对开裂楼板采用碳纤维加固。 根据碳纤维加固要求:对开裂楼板采用碳纤维布进行加固处理;但在碳纤维布加固施工前,需要对开裂楼板进行以下方法进行处理: 一、 先对吊顶进行照相留底,确保修补后恢复装修。 二、对整改区域进行农膜覆盖,避免污染 三、剔除板裂纹周边的水泥砂浆找平层或涂料层。 四、对加固部位的混凝土基层按规范和施工工艺进行打磨和清理。 五、混凝土表面如出现剥落、蜂窝、腐蚀等劣化现象的部位应予剔除,对于较大面积的劣质层,在剔除后应用聚合物水泥砂浆进行修复。 五、裂缝部位,如有必要应先进行封闭处理。 六、用混凝土角磨机、砂轮(砂纸)等工具,去除混凝土表面的浮浆、油污等杂质,构件基面的混凝土要打磨平整,尤其是表面的凸出部位要磨平,转角粘贴处要进行倒角处理并打磨成圆弧状(R³ 10mm)。 七 、用吹 风机将 混凝土表面清理干 净 并保持 干 燥 。使 用中 国 建科 院 研 制 生产 EC 高 强 度 聚合物砂浆修补表面凹 陷 底部分 。 对经 过 剔凿 、清理部分 混凝土结 构,用高 于原 结 构混凝土强 度 一个 等级 的环 氧砂浆进行修补、复原 ,达 到 表面坚 实 和平整,具体 按以下方案对楼板和梁 进行碳纤维加固。 二 、 编 制 依 据 1、《 混 凝 土 结 构 加 固 设 计 规 范 》( GB50367-2013) 2、《 混 凝 土 结 构 工 程 施 工 质 量 验 收 规 范 》 (GB50204-2015) 3、《 混 凝 土 结 构 后 锚 固 技 术 规 程 》( JGJ145-2013) 4、 竣 工 验 收 前 的 类 似 问 题 检 测 报 告 。 5、 施 工 现 场 实 际 情 况 三 、 施 工 要 求 1 、 一 般 要 求 粘 贴 碳 纤 维 片 材 加 固 修 复 结 构 应 由 熟 悉 该 技 术 施 工 工 艺 的 专 业 施 工 队 伍 完 成 ,并 应 有 加 固 修 复 方 案 和 施 工 技 术 措 施 。 2、 材 料 要 求 1) 采 用 高 性 能 、 粘 结 强 度 高...
