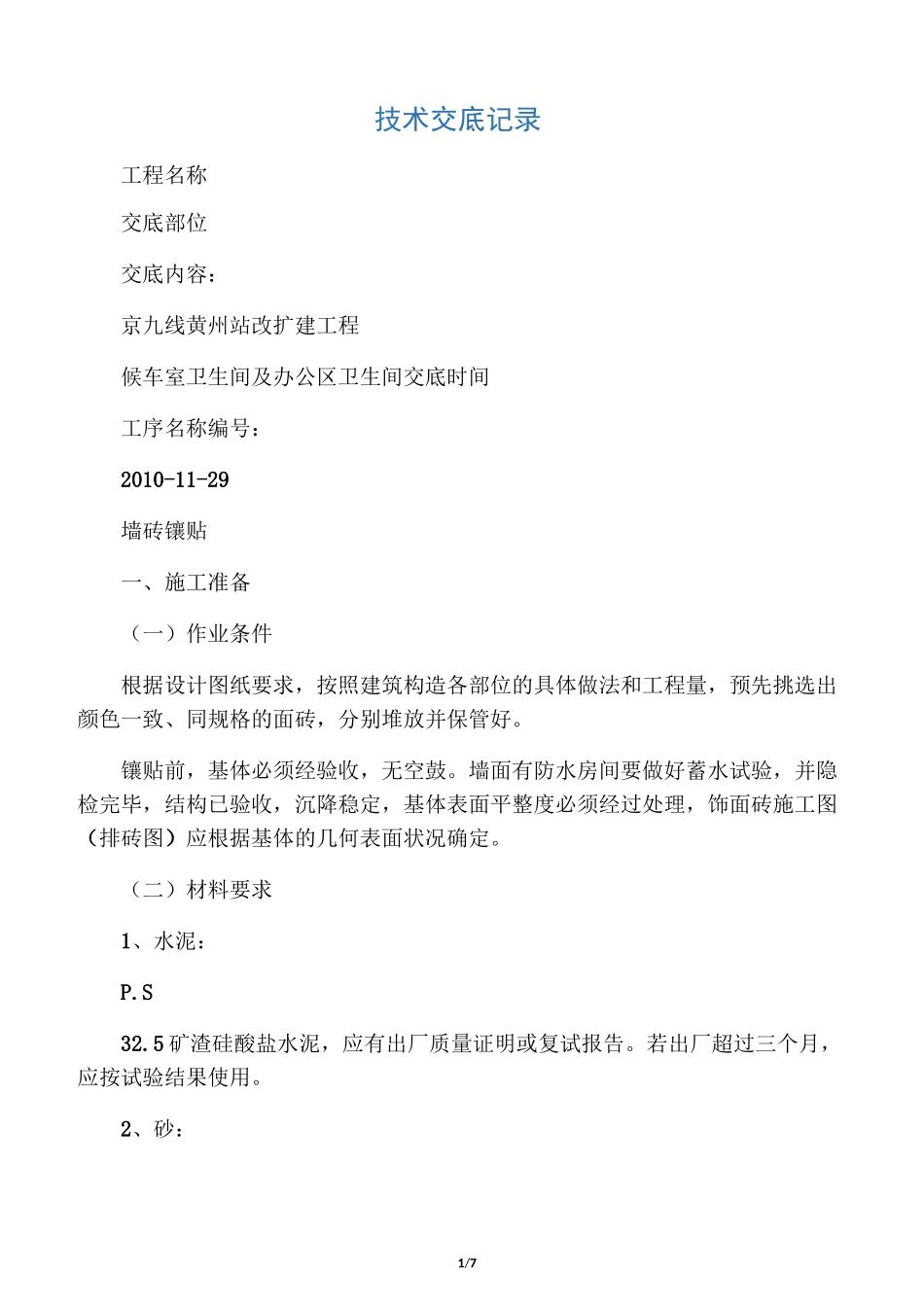

1/7技术交底记录工程名称交底部位交底内容:京九线黄州站改扩建工程候车室卫生间及办公区卫生间交底时间工序名称编号:2010-11-29墙砖镶贴一、施工准备(一)作业条件根据设计图纸要求,按照建筑构造各部位的具体做法和工程量,预先挑选出颜色一致、同规格的面砖,分别堆放并保管好
镶贴前,基体必须经验收,无空鼓
墙面有防水房间要做好蓄水试验,并隐检完毕,结构已验收,沉降稳定,基体表面平整度必须经过处理,饰面砖施工图(排砖图)应根据基体的几何表面状况确定

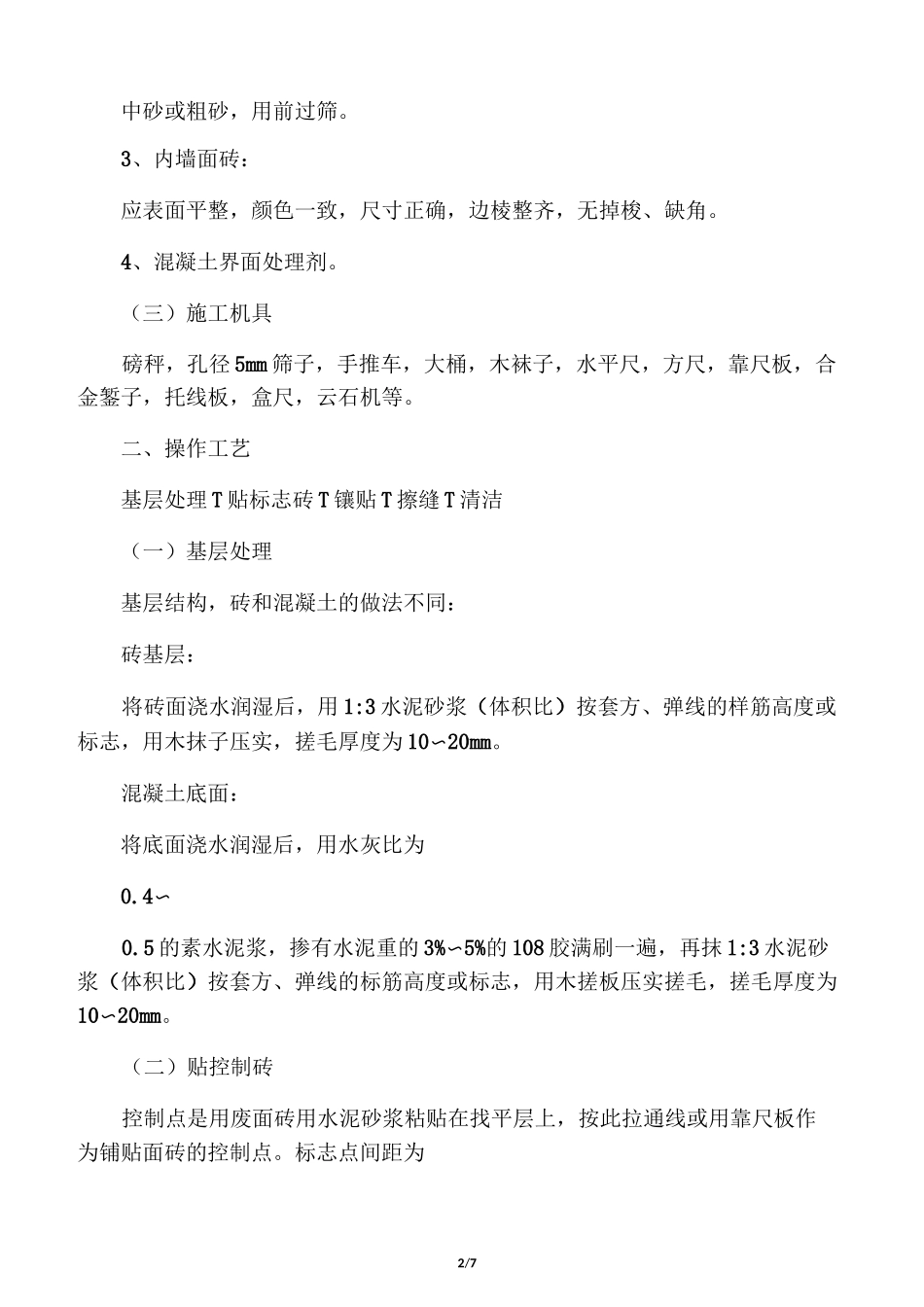

(二)材料要求1、水泥:P
5 矿渣硅酸盐水泥,应有出厂质量证明或复试报告
若出厂超过三个月,应按试验结果使用
2、砂:2/7中砂或粗砂,用前过筛
3、内墙面砖:应表面平整,颜色一致,尺寸正确,边棱整齐,无掉梭、缺角
4、混凝土界面处理剂
(三)施工机具磅秤,孔径 5mm 筛子,手推车,大桶,木袜子,水平尺,方尺,靠尺板,合金錾子,托线板,盒尺,云石机等
二、操作工艺基层处理 T 贴标志砖 T 镶贴 T 擦缝 T 清洁(一)基层处理基层结构,砖和混凝土的做法不同:砖基层:将砖面浇水润湿后,用 1:3 水泥砂浆(体积比)按套方、弹线的样筋高度或标志,用木抹子压实,搓毛厚度为 10〜20mm
混凝土底面:将底面浇水润湿后,用水灰比为0
5 的素水泥浆,掺有水泥重的 3%〜5%的 108 胶满刷一遍,再抹 1:3 水泥砂浆(体积比)按套方、弹线的标筋高度或标志,用木搓板压实搓毛,搓毛厚度为10〜20mm
(二)贴控制砖控制点是用废面砖用水泥砂浆粘贴在找平层上,按此拉通线或用靠尺板作为铺贴面砖的控制点
标志点间距为3/71
5m 或 2x3m 为宜,面砖铺贴到此处时再敲掉
注意控制点贴完,有强度后进行一次预检
(三)镶贴镶贴面砖以前,砖墙面要提前一天润湿好,混凝土墙可以提前 3〜4h 润湿,瓷砖要在施工前浸水,浸水
