1 D 750-1
95 离心鼓风机 试运转和调试方案 2 一、试车时间: 2008 年10 月 日上午8:30----- 18:00 二、试车领导小组成员: 组长: 成员: 现场记录员: 三、试车步骤: 各系统检查——各台设备检查——单台设备试运转——鼓风机总体试车调试——鼓风机负荷试车——投用(备机) 四、试车方案 首先对鼓风机的附属设备进行全面检查,电气、仪表、油路、上下水系统应符合安装要求并作好记录
胜唐公司 王先生负责试车指挥, 宏源公司人员现场监督、检查、配合

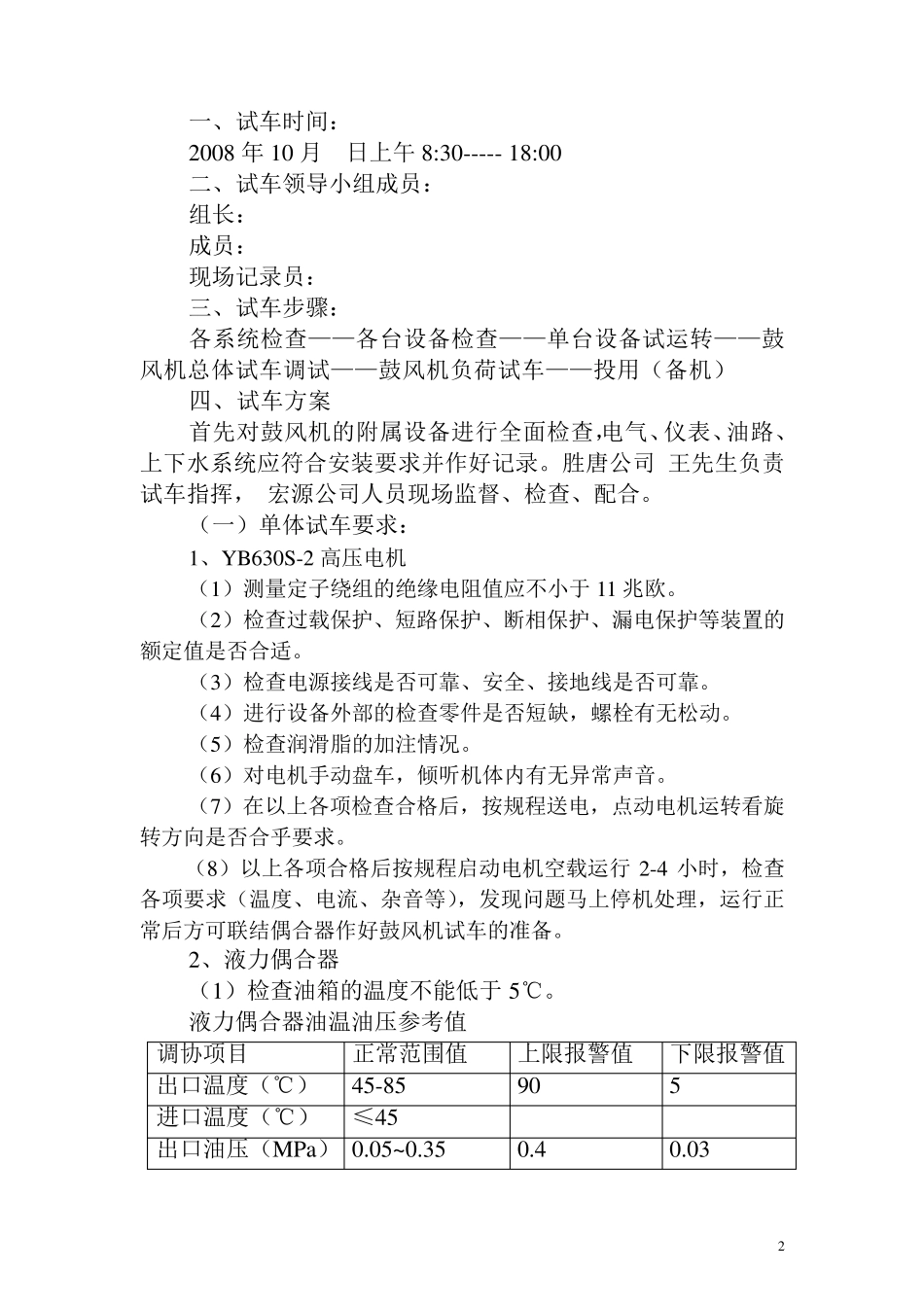

(一)单体试车要求: 1、YB630S-2 高压电机 (1)测量定子绕组的绝缘电阻值应不小于 11 兆欧
(2)检查过载保护、短路保护、断相保护、漏电保护等装置的额定值是否合适
(3)检查电源接线是否可靠、安全、接地线是否可靠
(4)进行设备外部的检查零件是否短缺,螺栓有无松动
(5)检查润滑脂的加注情况
(6)对电机手动盘车,倾听机体内有无异常声音
(7)在以上各项检查合格后,按规程送电,点动电机运转看旋转方向是否合乎要求
(8)以上各项合格后按规程启动电机空载运行 2-4 小时,检查各项要求(温度、电流、杂音等),发现问题马上停机处理,运行正常后方可联结偶合器作好鼓风机试车的准备

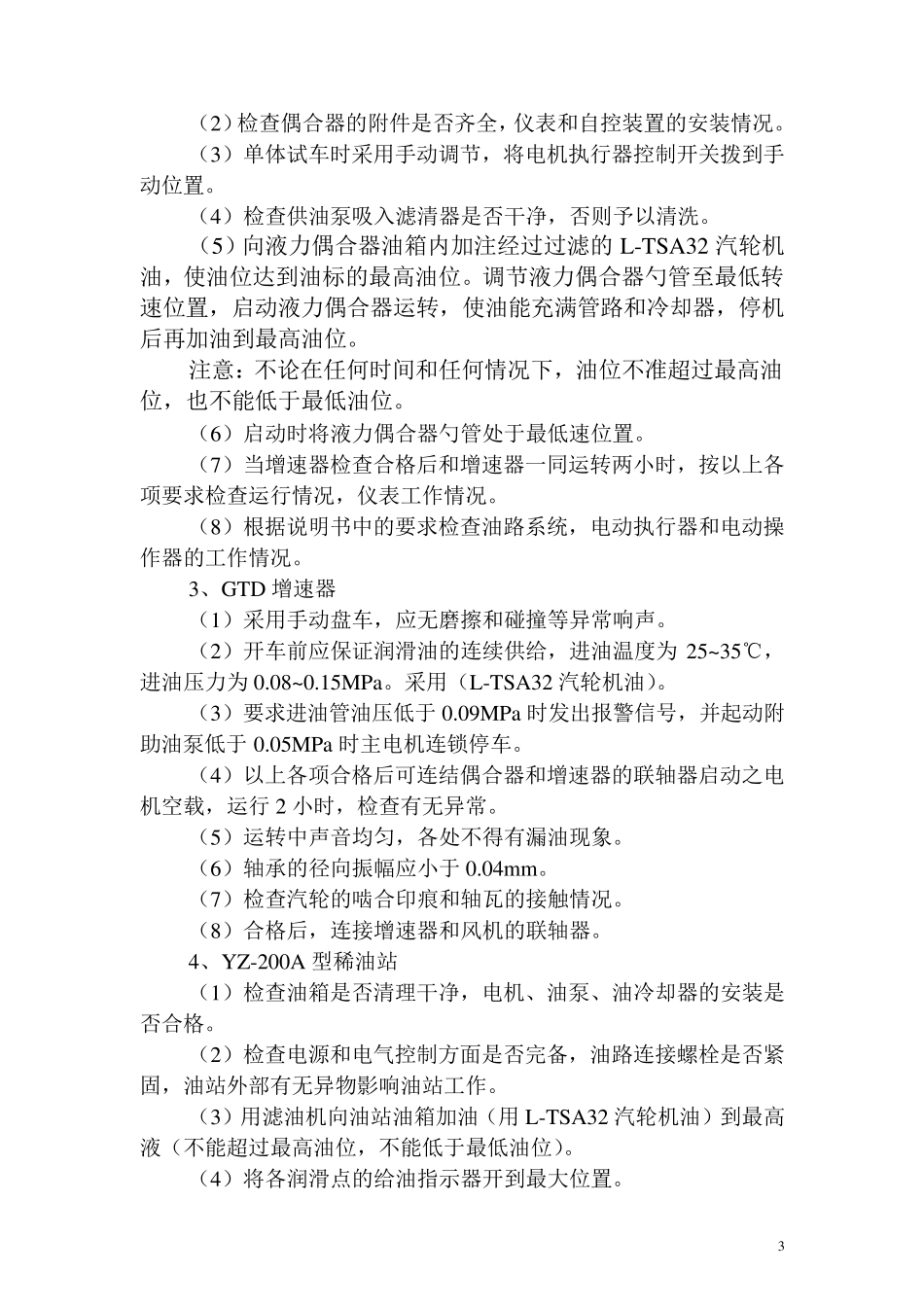

2、液力偶合器 (1)检查油箱的温度不能低于 5℃
液力偶合器油温油压参考值 调协项目 正常范围值 上限报警值 下限报警值 出口温度(℃) 45-85 90 5 进口温度(℃) ≤45 出口油压(MPa) 0
03 3 (2)检查偶合器的附件是否齐全,仪表和自控装置的安装情况
(3)单体试车时采用手动调节,将电机执行器控制开关拨到手动位置
(4)检查供油泵吸入滤清器是否干净,否则予以清洗
(5)向液力偶合器油箱内加注经过过滤的 L-TSA32 汽轮机油,使油位达
