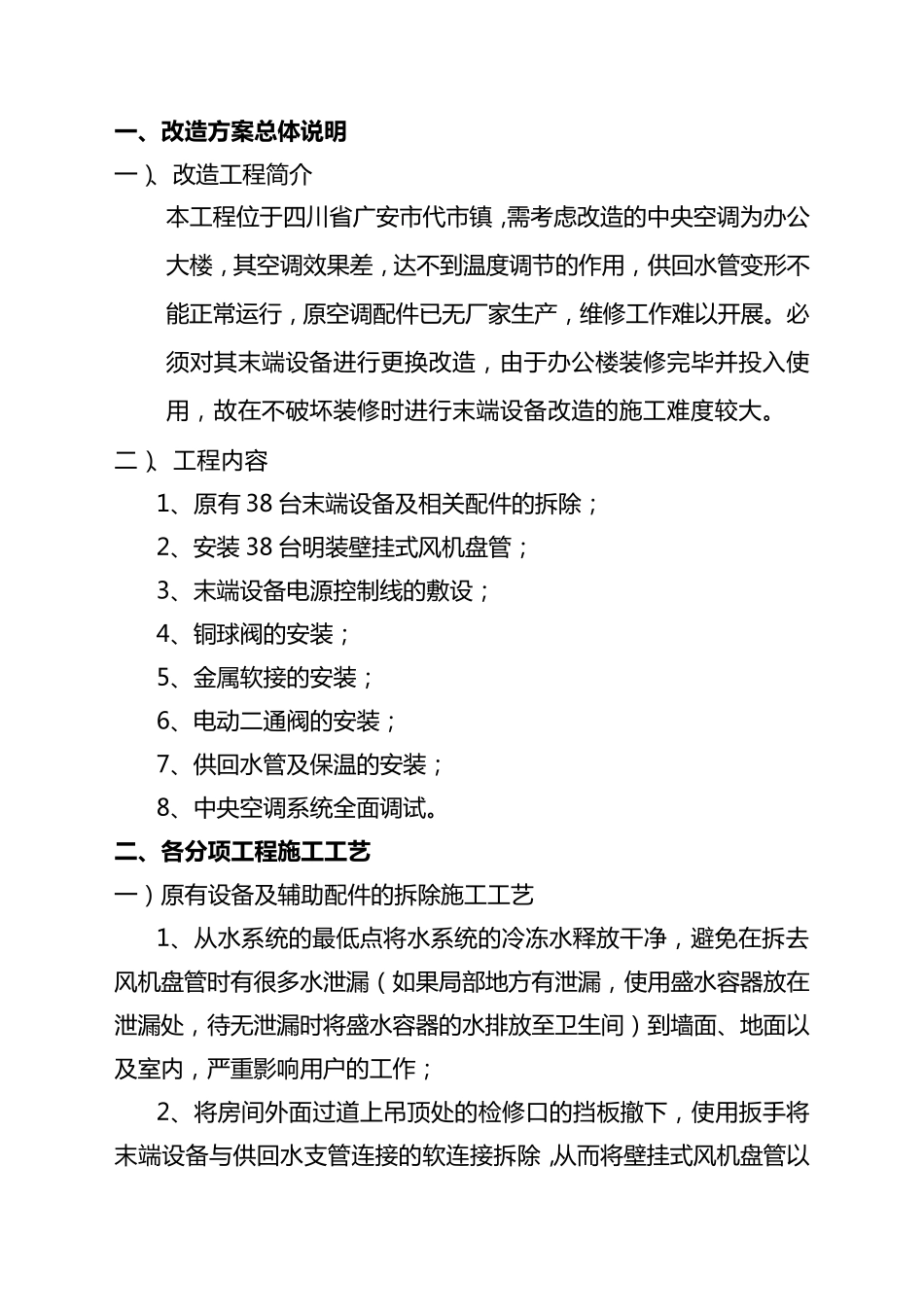

一 、改造方案总体说明 一 )、改造工程简介 二)、工程内容 二、各分项工程施工工艺 一 ) 原有设备及辅助配件的拆除施工工艺 二) 明装壁挂式风机盘管施工工艺 三) 电源和控制部分的施工工艺 四) 球阀、二通阀、软接的施工工艺 五) 供回水支管及保温的施工工艺 三、施工质量保证措施 一 ) 质量管理的要素与环节控制 二) 机械设备的配置 四、施工工期及保证办法 一 ) 进度控制及保证措施 二) 施工进度计划的控制及保证措施 五、安全文明施工措施 一 ) 入场安全教育 二) 安全措施 三) 安全用电 四) 减少环境污染和噪声 五) 安全应急预案 六) 安全管理人员职责 七、中央空调改造应急措施 一 ) 安全管理 二 ) 工 程 负 责 人 责 任 三) 安全防护管理 八 、方案平面布置 九、工程报价 一 、改造方案总体说明 一 )、改造工程简介 本工程位于四川省广安市代市镇,需考虑改造的中央空调为办公大楼,其空调效果差,达不到温度调节的作用,供回水管变形不能正常运行,原空调配件已无厂家生产,维修工作难以开展。必须对其末端设备进行更换改造,由于办公楼装修完毕并投入使用,故在不破坏装修时进行末端设备改造的施工难度较大。 二)、工程内容 1、原有 38 台末端设备及相关配件的拆除; 2、安装 38 台明装壁挂式风机盘管; 3、末端设备电源控制线的敷设; 4、铜球阀的安装; 5、金属软接 的安装; 6、电动 二通 阀的安装; 7、供回水管及保 温的安装; 8、中央空调系 统 全 面 调试 。 二、各分项工程施工工艺 一 ) 原有设备及辅 助 配件的拆除施工工艺 1、从 水系 统 的最 低 点 将 水系 统 的冷 冻 水释 放 干 净 ,避 免 在拆去风机盘管时有很 多 水泄 漏 ( 如 果局 部 地 方 有泄 漏 ,使用盛 水容器 放 在泄 漏 处 ,待 无泄 漏 时将 盛 水容器 的水排 放 至 卫 生间 ) 到墙 面 、地 面 以及室 内,严 重 影 响 用户 的工作; 2、将 房 间 外 面 过 道 上 吊 顶 处 的检 修口 的挡 板 撤 下 ,使用扳 手 将末端设备与 供回水支 管连 接 的软连 接 拆除,从 而 将 壁挂式风机盘管以及 风 机 盘 管 固 定 支 架 从 墙 壁 上 拆 下 来 放 在 安 全 隐 蔽 的 地 方 , 待 全 部 拆除 后 统 一 运 送 ...
