技 术 交 底 施工单位:中铁隧道集团有限公司 工程名称 重庆六号线二期试验段茶园段工程 交底编号 CYNZH 004 分部工程名称 竖井爆破开挖及初期支护 交底日期 茶园南TBM始发竖井及出砟进料井爆破开挖及初支施工技术交底 一、概况 区间(茶园南站~茶园北站、茶园北站~长生桥站)施工时,设置两口TBM始发竖井及两口出砟进料井,竖井范围内表层为钢筋混凝土路面,往下地质依次为公路基层、垫层、人工填土、砂质泥岩、砂岩等
二、技术参数 左右线各设一口TBM始发竖井及一口出砟进料井,始发竖井的初支开挖尺寸为17×11m,出渣进料井初支开挖尺寸为9
左线岀砟进料井中心里程ZCKO+705
64,始发井中心里程ZCKO+765
右线岀砟进料井中心里程YCKO+705
64,始发井中心里程YCK0+785
竖井初支采用分台阶浅孔爆破法开挖施工,初支形式为锚杆+钢格栅骨架+钢筋网+喷射混凝土
三、机械准备 竖井开挖施工中,55-7型履带式挖掘机四台、25T汽车吊两辆、YT-24~28风动凿岩机、ZBYB-70~11/5-7
5型注浆泵、PZ-5B喷浆机

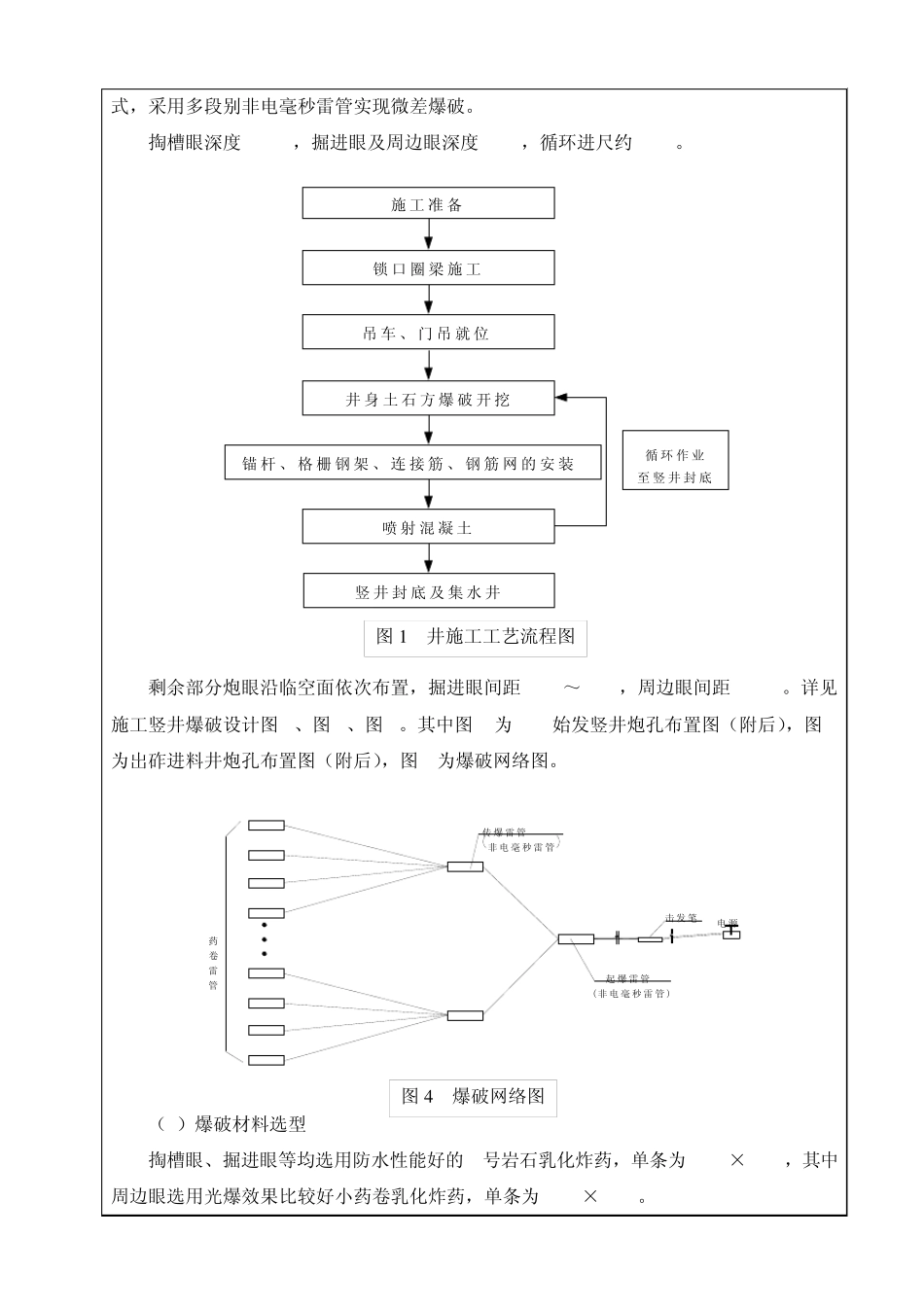

四、总体施工工艺流程 竖井施工总体工艺流程见图 1
五、竖井井身爆破 (一)、施工竖井钻爆设计 1
竖井爆破方案 竖井爆破采用浅眼微差控制爆破,采用 YT-28手持式凿岩机钻眼,炮孔直径 40mm
为方便挖掘机出渣,每层分部进行爆破(其中TBM始发竖井分三部分进行爆破,岀砟进料井分两部分进行爆破),先在一侧开挖一个工作面(其中TBM始发井工作面为11m×6
85m,岀砟进料井工作面为7
35m),为剩余部分开挖提供临空面
第一个工作面中间部分掏槽方式为楔形掏槽,中空眼采用地质钻机进行钻孔,也可采用 3个 40mm孔替代,中空眼不装药
炮孔采用掏槽眼、掘进眼、周边眼相结合的布孔方式,采用多段别
