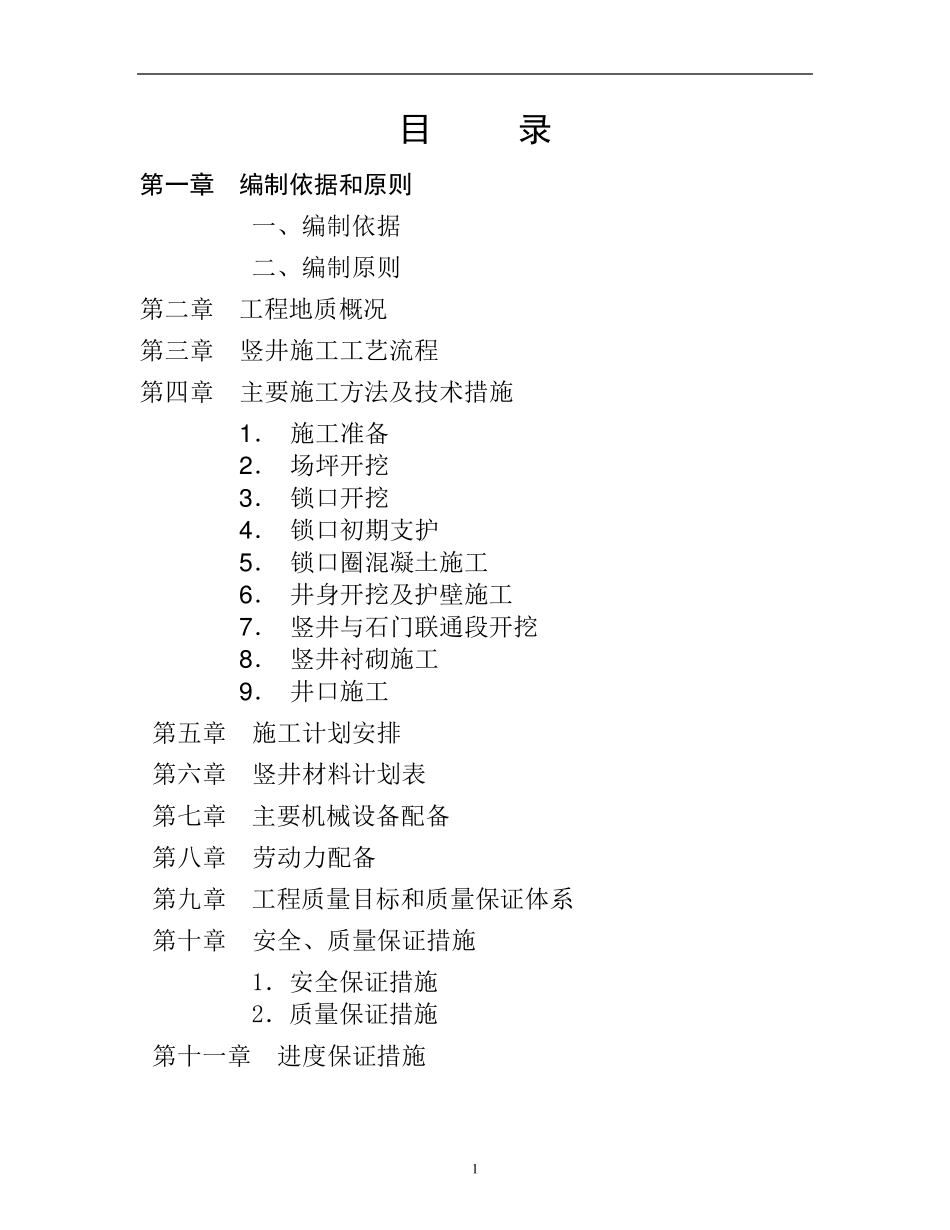

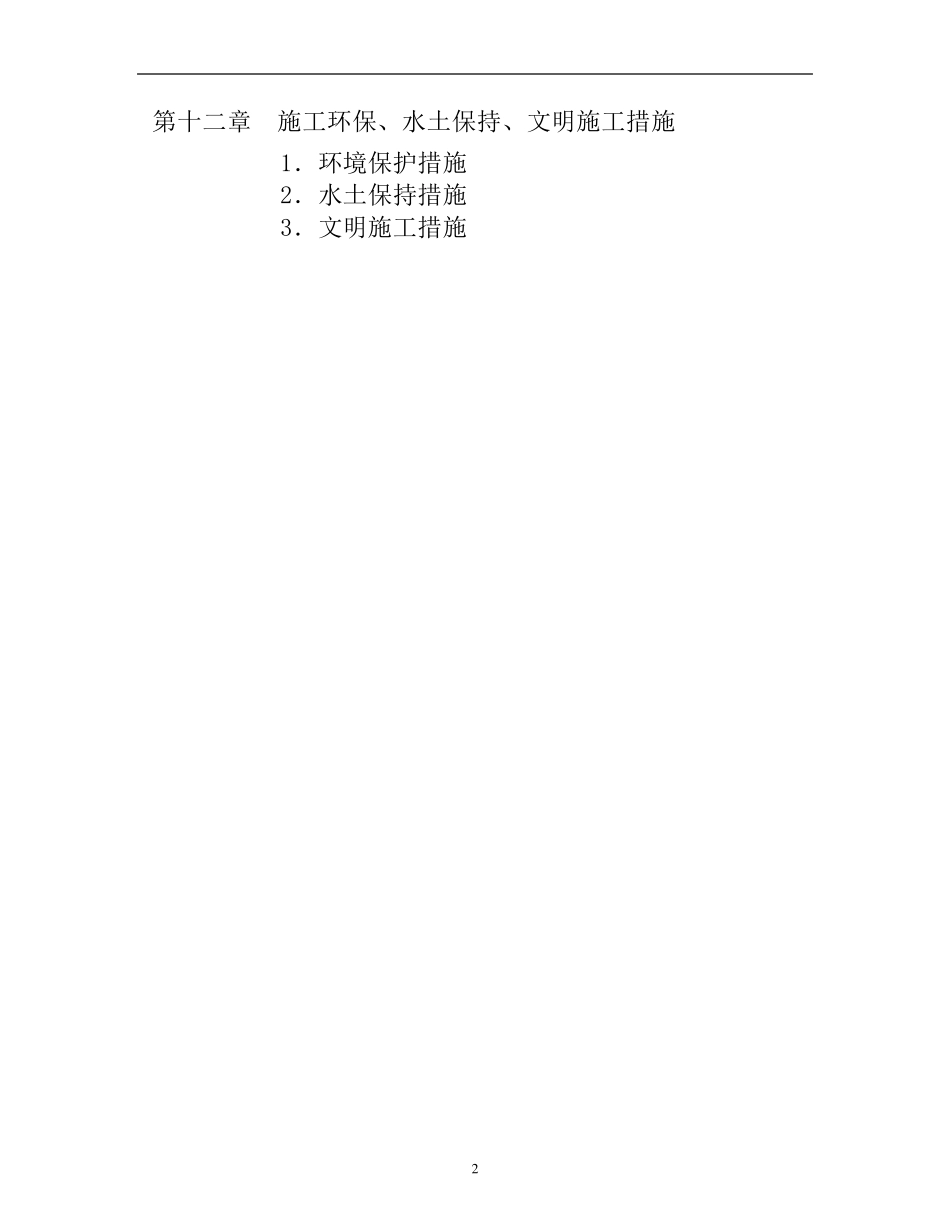

东大线采区 竖井施工组织设计 编 制: 复 核: 批 准: 北票市富贵鸟矿业有限公司 二0 一一年三月 1 目 录 第一章 编制依据和原则 一、编制依据 二、编制原则 第二章 工程地质概况 第三章 竖井施工工艺流程 第四章 主要施工方法及技术措施 1 . 施工准备 2 . 场坪开挖 3 . 锁口开挖 4 . 锁口初期支护 5 . 锁口圈混凝土施工 6 . 井身开挖及护壁施工 7 . 竖井与石门联通段开挖 8 . 竖井衬砌施工 9 . 井口施工 第五章 施工计划安排 第六章 竖井材料计划表 第七章 主要机械设备配备 第八章 劳动力配备 第九章 工程质量目标和质量保证体系 第十章 安全、质量保证措施 1.安全保证措施 2.质量保证措施 第十一章 进度保证措施 2 第十二章 施工环保、水土保持、文明施工措施 1.环境保护措施 2.水土保持措施 3.文明施工措施 3 第一章 编制依据和原则 一、编制依据 1.1 国家、地方政府和主管部门的有关安全法规 (1)《中华人民共和国安全生产法》 (2)《中华人民共和国矿产资源法》 (3)《中华人民共和国矿山安全法》 (4)《中华人民共和国劳动法》 (5)《中华人民共和国职业病防治法》 (6)《中华人民共和国矿产资源法实施细则》 (7)《中华人民共和国民用爆破物品管理条例》 1.2 设计依据的规范﹑规程﹑标准 (1)《金属非金属矿山安全规程》 (2)《爆破安全规程》 (3)《竖井掘进作业规程》 1.3 其他设计依据 北票市龙潭乡东大线铁矿东大线采区 1 号矿体初步设计(山东黄金集团烟台设计研究工程有限公司二 0 一一年一月版)。 二、编制原则 2.1 优先考虑施工安全、质量、环保。精心组织施工,合理安排工序,确保无安全﹑质量﹑环境事故发生。 4 2.2 在施工方案中,坚持施工技术先进、施工方案可行、施工组织科学合理,按期优质安全高效,不留后患。 2.3 贯彻“节材﹑节能﹑提高质量﹑增进效益”的原则,充分推广应用“新材料﹑新设备﹑新工艺﹑新技术”。 2.4 按流水作业法安排施工进度计划,以保证施工连续均衡地有节奏地进行,合理地使用人力﹑物力和财力,好﹑快﹑省﹑安全地完成施工任务。 2.5 施工组织设计与项目管理相结合,使管理工作按规 划有序地进行,使组织设计不仅服务于施工和施工准备发展为服务于经营管理和施工管理。 第二章 工程地质概况 一 矿井简介 本采区共有三口竖井,一个主井,两个风井...
