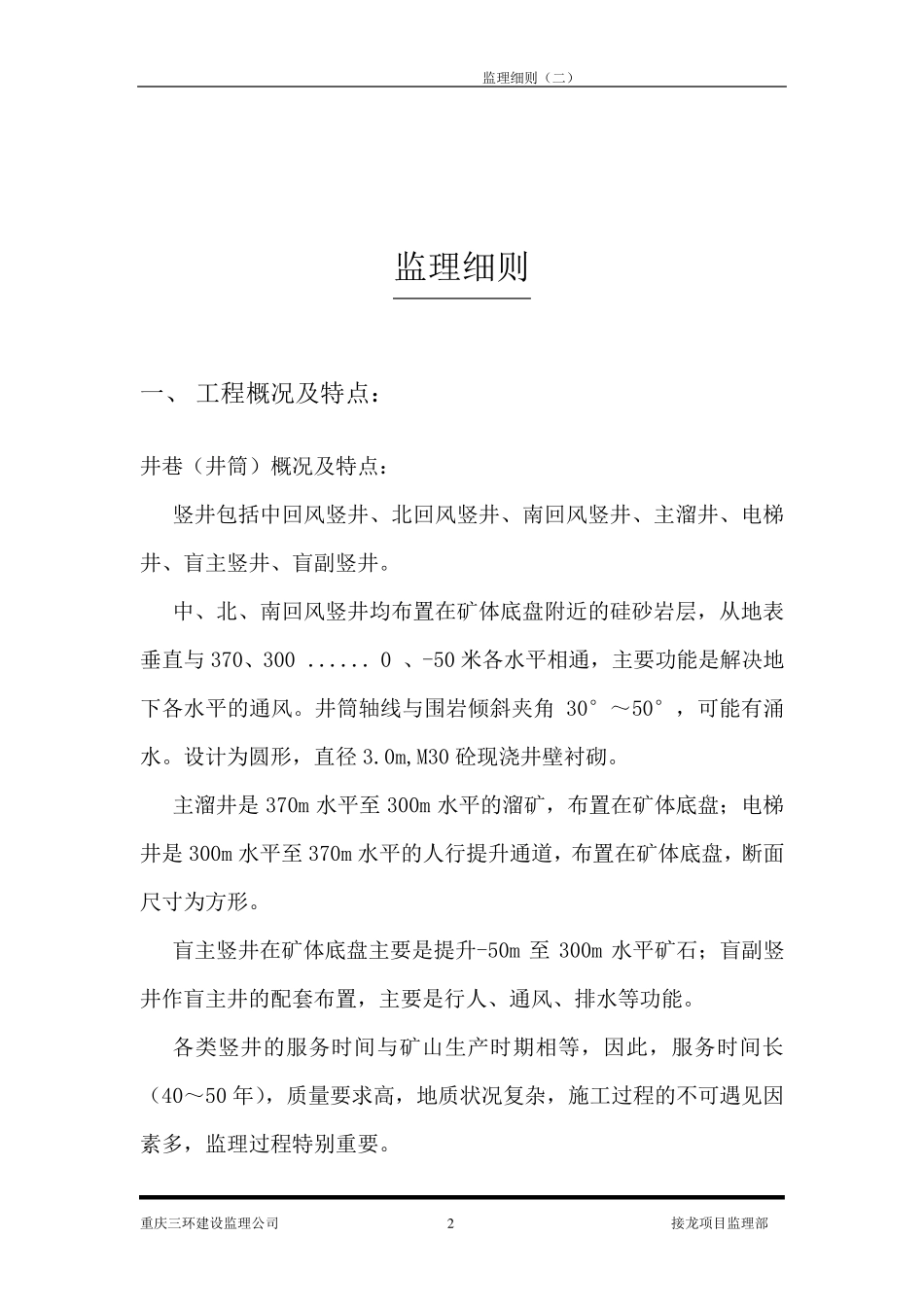

监理细则(二) 重庆三环建设监理公司 1 接龙项目监理部 目 录 一、 工程概况及特点·····················3 二、 监理依据···························4 三、 监理控制要点及监理工作方法·········5 四、 监理工作流程······················40 五、 工程质量控制······················12 六、 施工安全监督检查··················34 七、工程质量验收及资料 ···············40 监理细则(二) 重庆三环建设监理公司 2 接龙项目监理部 监理细则 一、 工程概况及特点: 井巷(井筒)概况及特点: 竖井包括中回风竖井、北回风竖井、南回风竖井、主溜井、电梯井、盲主竖井、盲副竖井。 中、北、南回风竖井均布置在矿体底盘附近的硅砂岩层,从地表垂直与370、300 ......0 、-50 米各水平相通,主要功能是解决地下各水平的通风。井筒轴线与围岩倾斜夹角30°~50°,可能有涌水。设计为圆形,直径 3.0m,M30 砼现浇井壁衬砌。 主溜井是370m 水平至 300m 水平的溜矿,布置在矿体底盘;电梯井是300m 水平至 370m 水平的人行提升通道,布置在矿体底盘,断面尺寸为方形。 盲主竖井在矿体底盘主要是提升-50m 至 300m 水平矿石;盲副竖井作盲主井的配套布置,主要是行人、通风、排水等功能。 各类竖井的服务时间与矿山生产时期相等,因此,服务时间长(40~50 年),质量要求高,地质状况复杂,施工过程的不可遇见因素多,监理过程特别重要。 监理细则(二) 重庆三环建设监理公司 3 接龙项目监理部 二、 监理依据: 1. 委托监理合同《工程建设监理合同》 2. 工程建设施工合同; 3. 本工程设计施工图、设计文件、设计交底、 技术核定单; 4. 《中华人民共和国安全生产法》 2002 年 6 月 29 日; 5. 《中华人民共和国矿山安全法》1992 年 11 月 7 日 6. 《中华人民共和国矿山安全法实施条例》1996 年劳动部; 7. 《锚杆喷射混凝土支护技术规范》(GB50086-2001) 8. 《地下工程防水技术规范》(GB50108-2001) 9. 《混凝土结构工程施工质量验收规范》(GB50204-2002)。 10.《安全标志》(GB2894-96); 11.《建设项目(工程)劳动安全卫生监察规定》; 12.《爆破安全规程》(GB7622-2003); 13.《中华人民共和国消防条...
