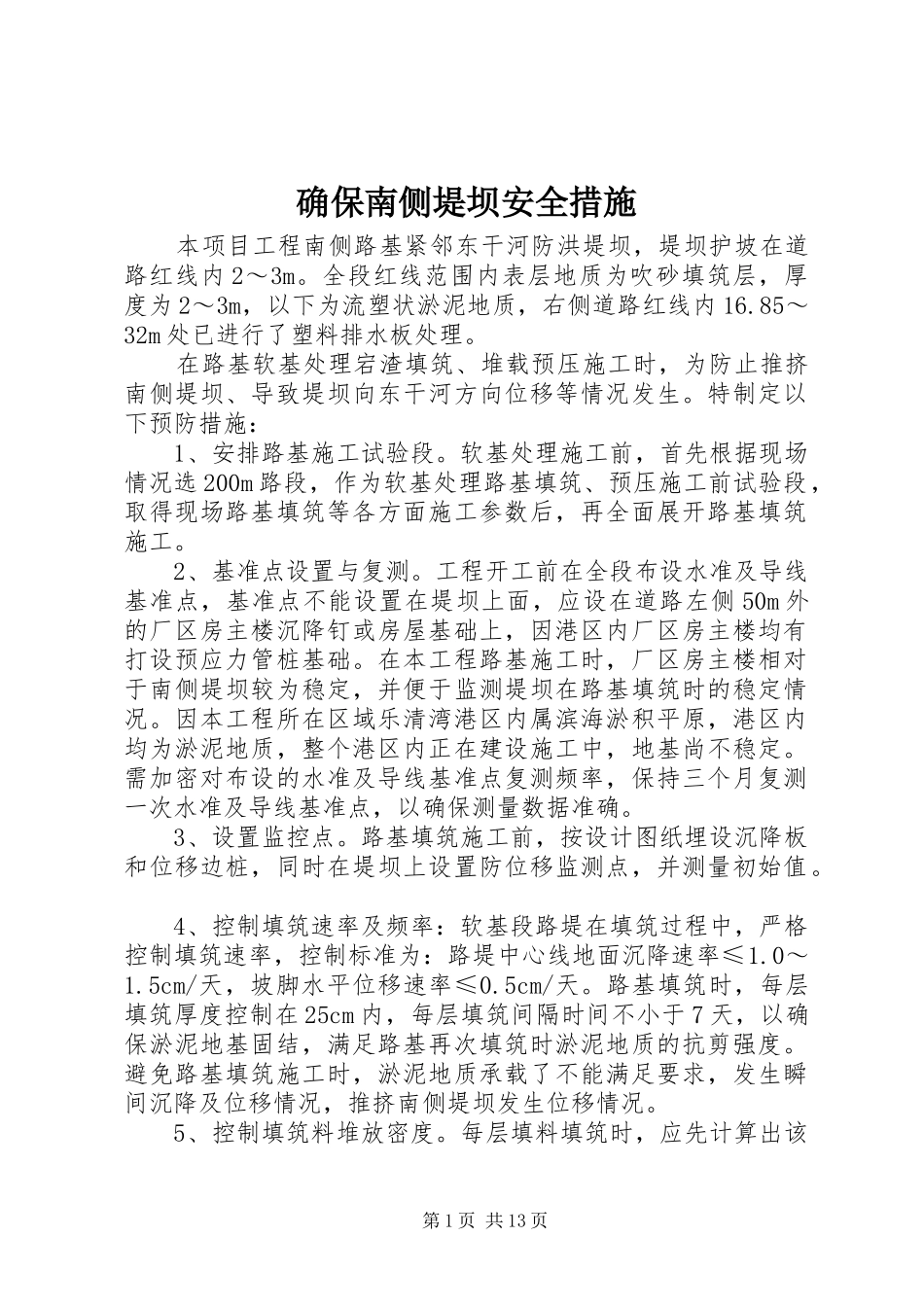

确保南侧堤坝安全措施本项目工程南侧路基紧邻东干河防洪堤坝,堤坝护坡在道路红线内2~3m
全段红线范围内表层地质为吹砂填筑层,厚度为2~3m,以下为流塑状淤泥地质,右侧道路红线内16
85~32m处已进行了塑料排水板处理
在路基软基处理宕渣填筑、堆载预压施工时,为防止推挤南侧堤坝、导致堤坝向东干河方向位移等情况发生
特制定以下预防措施:1、安排路基施工试验段
软基处理施工前,首先根据现场情况选200m路段,作为软基处理路基填筑、预压施工前试验段,取得现场路基填筑等各方面施工参数后,再全面展开路基填筑施工
2、基准点设置与复测
工程开工前在全段布设水准及导线基准点,基准点不能设置在堤坝上面,应设在道路左侧50m外的厂区房主楼沉降钉或房屋基础上,因港区内厂区房主楼均有打设预应力管桩基础
在本工程路基施工时,厂区房主楼相对于南侧堤坝较为稳定,并便于监测堤坝在路基填筑时的稳定情况
因本工程所在区域乐清湾港区内属滨海淤积平原,港区内均为淤泥地质,整个港区内正在建设施工中,地基尚不稳定
需加密对布设的水准及导线基准点复测频率,保持三个月复测一次水准及导线基准点,以确保测量数据准确
3、设置监控点
路基填筑施工前,按设计图纸埋设沉降板和位移边桩,同时在堤坝上设置防位移监测点,并测量初始值
4、控制填筑速率及频率:软基段路堤在填筑过程中,严格控制填筑速率,控制标准为:路堤中心线地面沉降速率≤1
5cm/天,坡脚水平位移速率≤0
路基填筑时,每层填筑厚度控制在25cm内,每层填筑间隔时间不小于7天,以确保淤泥地基固结,满足路基再次填筑时淤泥地质的抗剪强度
避免路基填筑施工时,淤泥地质承载了不能满足要求,发生瞬间沉降及位移情况,推挤南侧堤坝发生位移情况
5、控制填筑料堆放密度
每层填料填筑时,应先计算出该第1页共13页层需要填筑的填料总方量,再根据每辆运输车平均运输填料方量,
