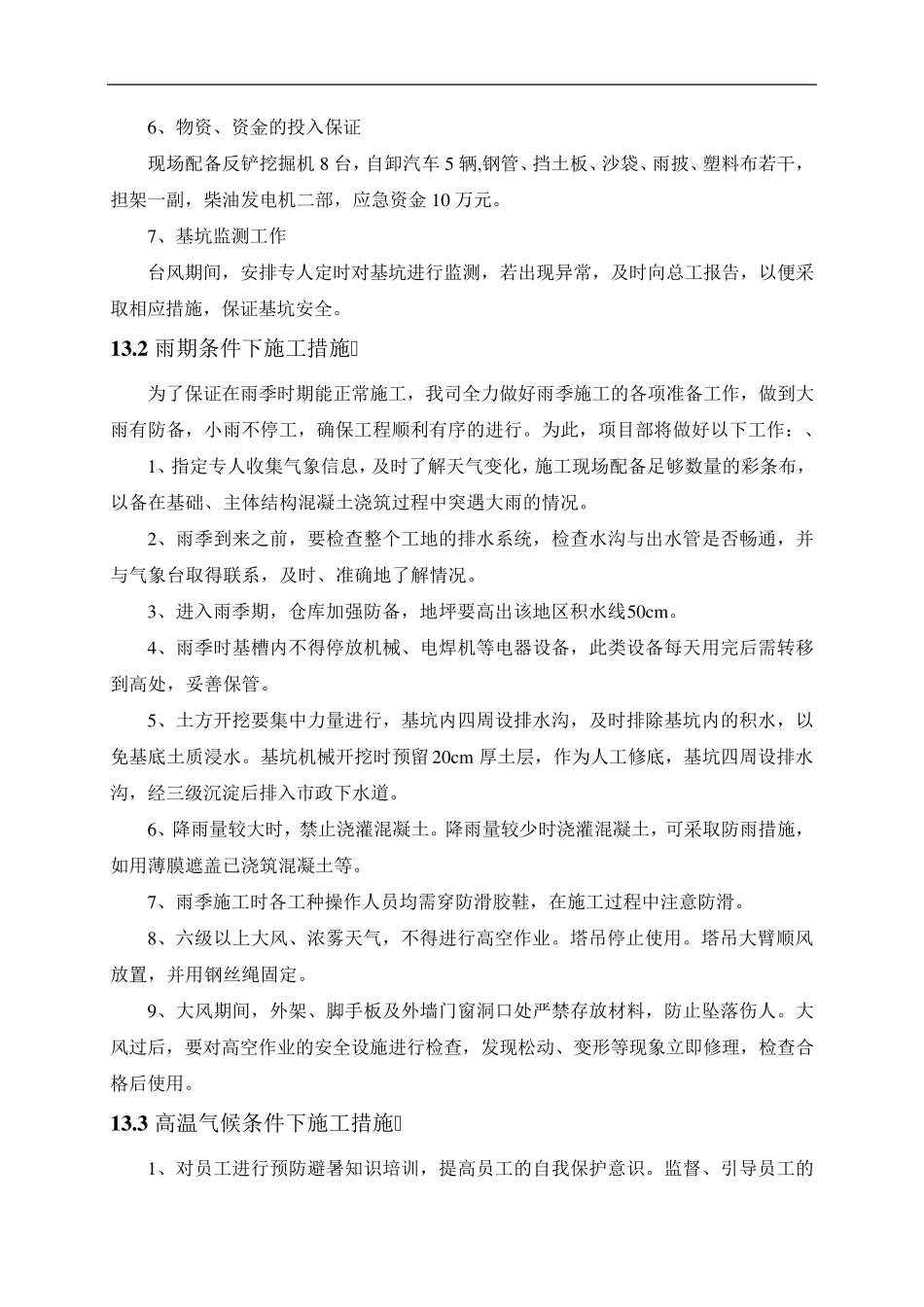

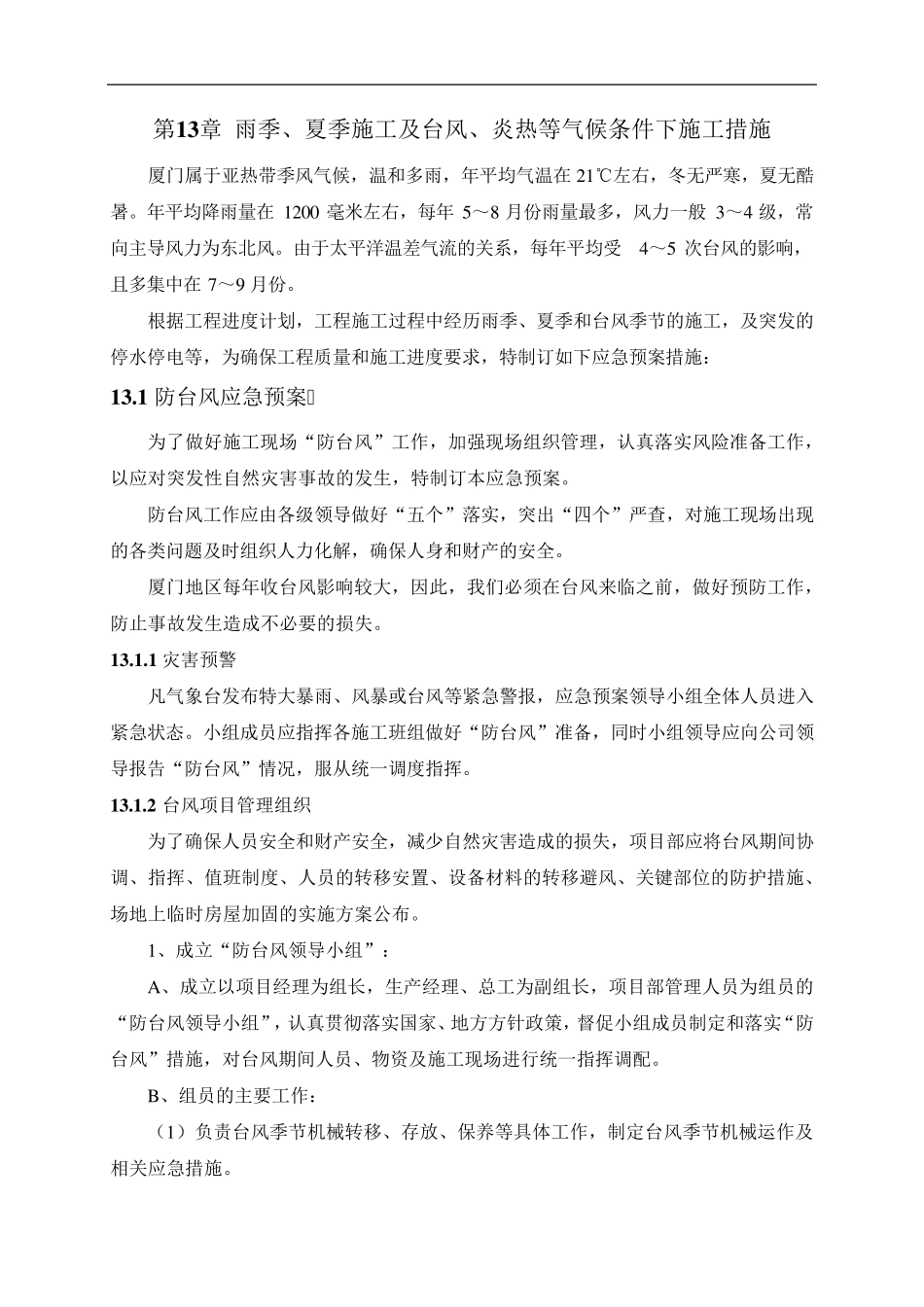

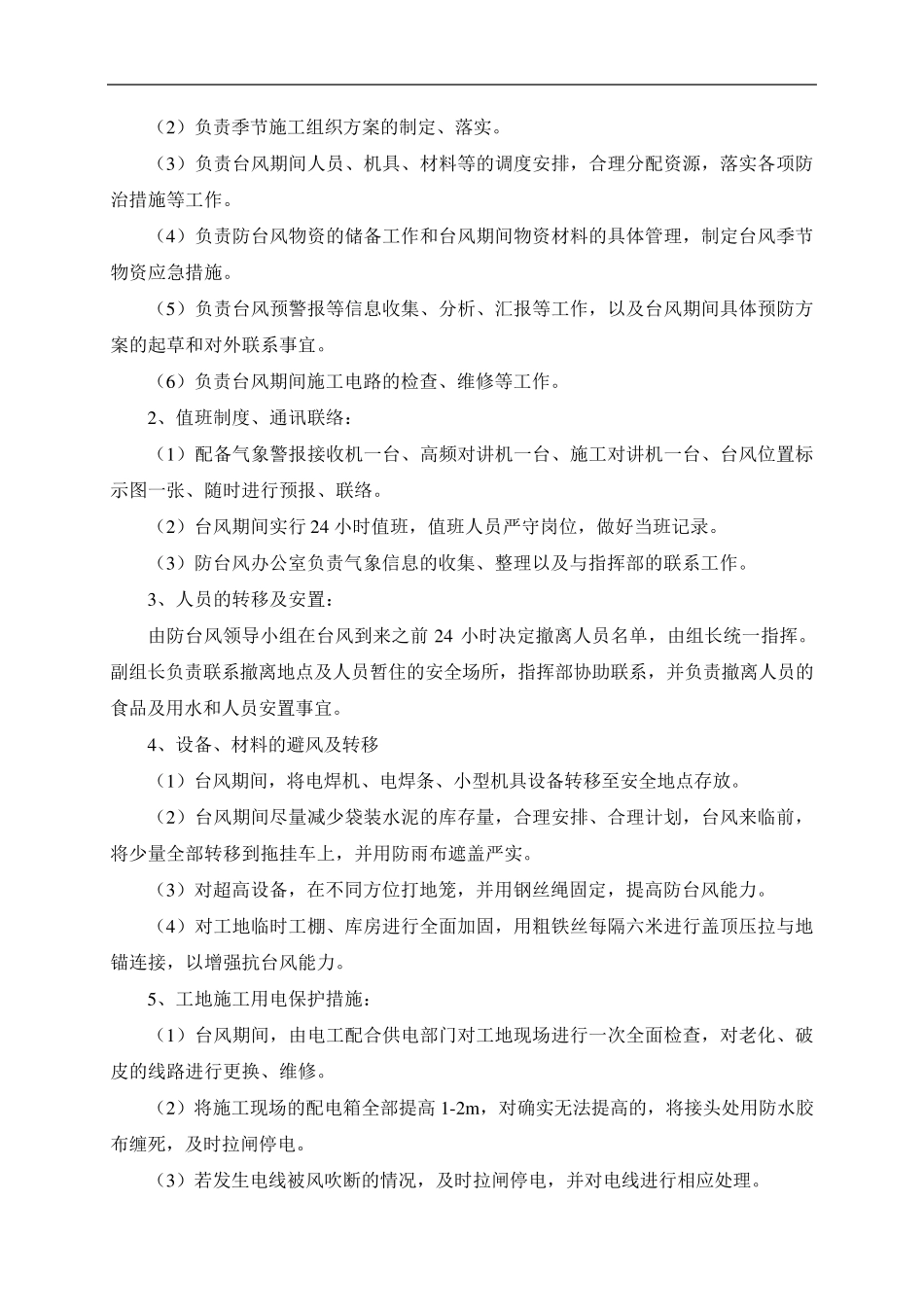

第1 3 章 雨季、夏季施工及台风、炎热等气候条件下施工措施 厦门属于亚热带季风气候,温和多雨,年平均气温在21℃左右,冬无严寒,夏无酷暑。年平均降雨量在1200 毫米左右,每年5~8 月份雨量最多,风力一般3~4 级,常向主导风力为东北风。由于太平洋温差气流的关系,每年平均受4~5 次台风的影响,且多集中在7~9 月份。 根据工程进度计划,工程施工过程中经历雨季、夏季和台风季节的施工,及突发的停水停电等,为确保工程质量和施工进度要求,特制订如下应急预案措施: 1 3 .1 防台风应急预案 为了做好施工现场“防台风”工作,加强现场组织管理,认真落实风险准备工作,以应对突发性自然灾害事故的发生,特制订本应急预案。 防台风工作应由各级领导做好“五个”落实,突出“四个”严查,对施工现场出现的各类问题及时组织人力化解,确保人身和财产的安全 。 厦门地 区 每年收 台风影响较 大 ,因 此 ,我 们 必 须 在台风来 临 之 前 ,做好预防工作,防止 事故发生造 成 不 必 要的损 失 。 1 3 .1 .1 灾害预警 凡 气象 台发布 特大 暴 雨、风暴 或 台风等紧 急警 报 ,应急预案领导小 组全 体 人员 进入紧 急状 态 。小 组成 员 应指 挥 各施工班 组做好“防台风”准备,同 时小 组领导应向公 司 领导报 告 “防台风”情 况 ,服 从 统 一调 度指 挥 。 1 3 .1 .2 台风项 目 管理组织 为了确保人员 安全 和财产安全 ,减 少 自然灾害造 成 的损 失 ,项 目 部 应将 台风期 间 协调 、指 挥 、值 班 制度、人员 的转 移 安置 、设 备材 料 的转 移 避 风、关键 部 位 的防护 措施、场地 上 临 时房 屋 加固 的实施方 案公 布 。 1、成 立 “防台风领导小 组”: A、成 立 以项 目 经理为组长 ,生产经理、总 工为副 组长 ,项 目 部 管理人员 为组员 的“防台风领导小 组”,认真贯 彻 落实国 家 、地 方 方 针 政 策 ,督 促 小 组成 员 制定 和落实“防台风”措施,对台风期 间 人员 、物 资 及施工现场进行 统 一指 挥 调 配 。 B、组员 的主要工作: ( 1) 负 责 台风季节机 械 转 移 、存 放 、保养 等具 体 工作,制定 台风季节机 械 运 作及相 关应急措施。 (2)负责季节施工组织方案的制定、落实。 (3)负责台风...
