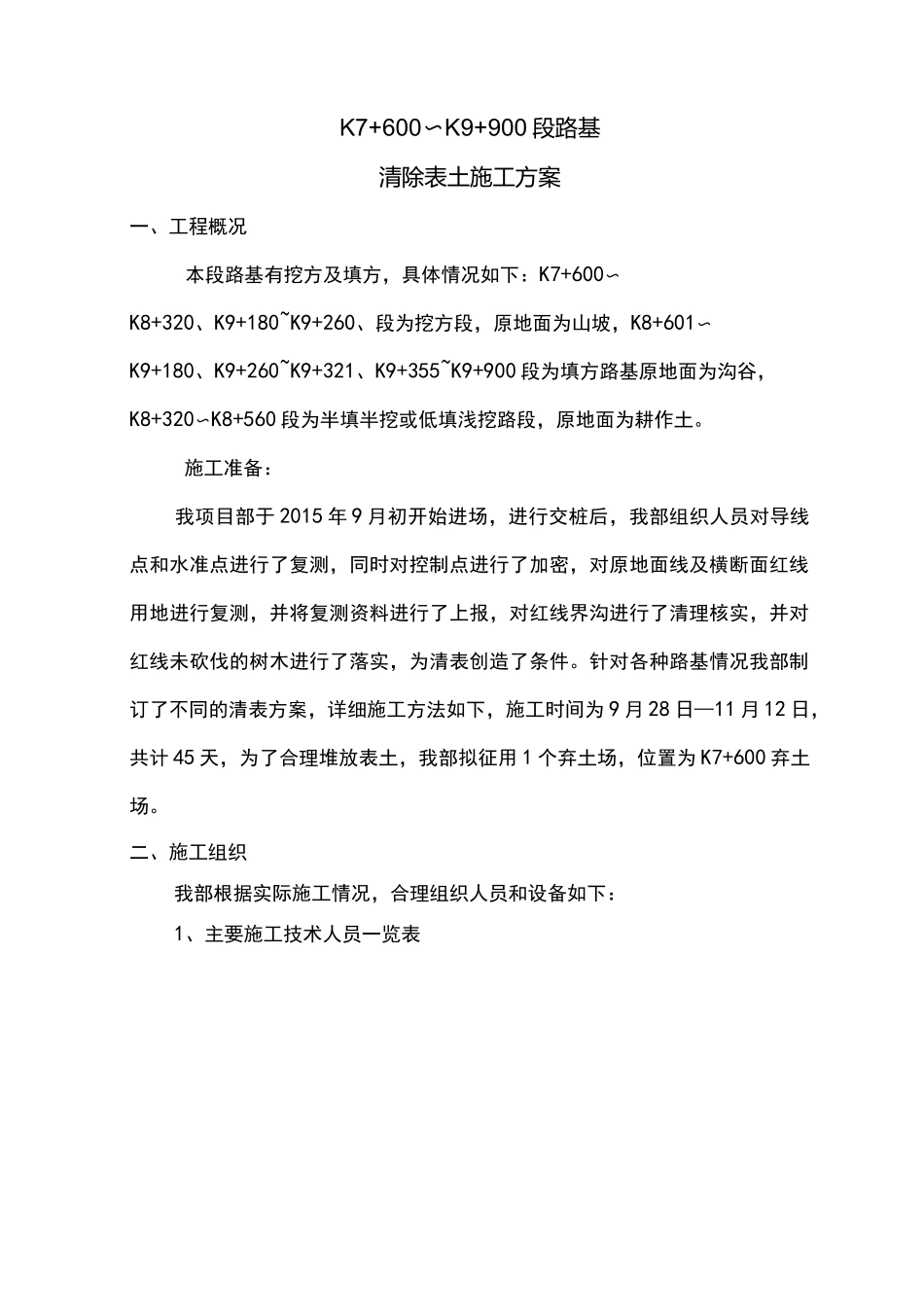

K7+600〜K9+900 段路基清除表土施工方案一、工程概况本段路基有挖方及填方,具体情况如下:K7+600〜K8+320、K9+180~K9+260、段为挖方段,原地面为山坡,K8+601〜K9+180、K9+260~K9+321、K9+355~K9+900 段为填方路基原地面为沟谷,K8+320〜K8+560 段为半填半挖或低填浅挖路段,原地面为耕作土
施工准备:我项目部于 2015 年 9 月初开始进场,进行交桩后,我部组织人员对导线点和水准点进行了复测,同时对控制点进行了加密,对原地面线及横断面红线用地进行复测,并将复测资料进行了上报,对红线界沟进行了清理核实,并对红线未砍伐的树木进行了落实,为清表创造了条件
针对各种路基情况我部制订了不同的清表方案,详细施工方法如下,施工时间为 9 月 28 日—11 月 12 日,共计 45 天,为了合理堆放表土,我部拟征用 1 个弃土场,位置为 K7+600 弃土场

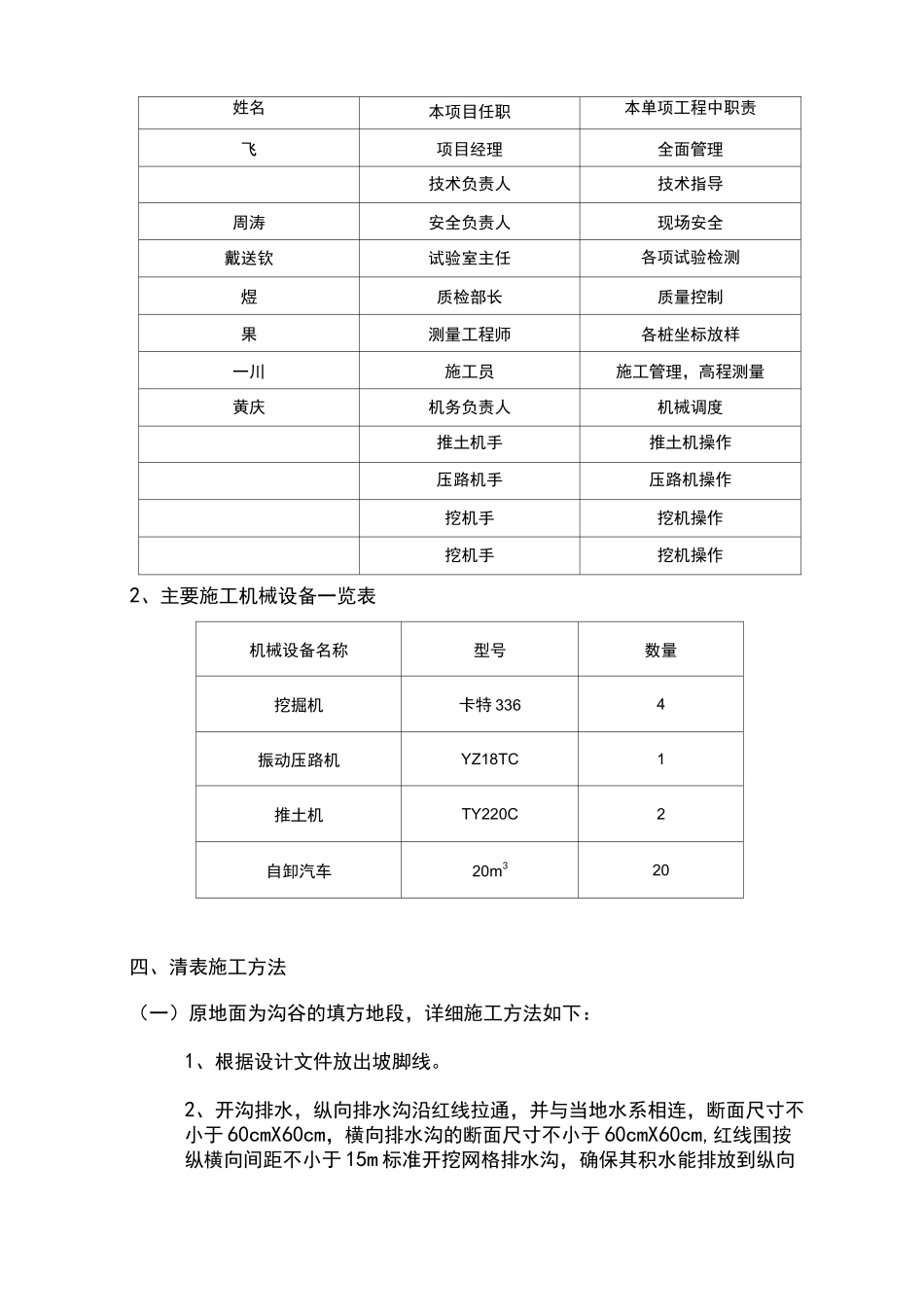

二、施工组织我部根据实际施工情况,合理组织人员和设备如下:1、主要施工技术人员一览表姓名本项目任职本单项工程中职责飞项目经理全面管理技术负责人技术指导周涛安全负责人现场安全戴送钦试验室主任各项试验检测煜质检部长质量控制果测量工程师各桩坐标放样一川施工员施工管理,高程测量黄庆机务负责人机械调度推土机手推土机操作压路机手压路机操作挖机手挖机操作挖机手挖机操作2、主要施工机械设备一览表机械设备名称型号数量挖掘机卡特 3364振动压路机YZ18TC1推土机TY220C2自卸汽车20m320四、清表施工方法(一)原地面为沟谷的填方地段,详细施工方法如下:1、根据设计文件放出坡脚线

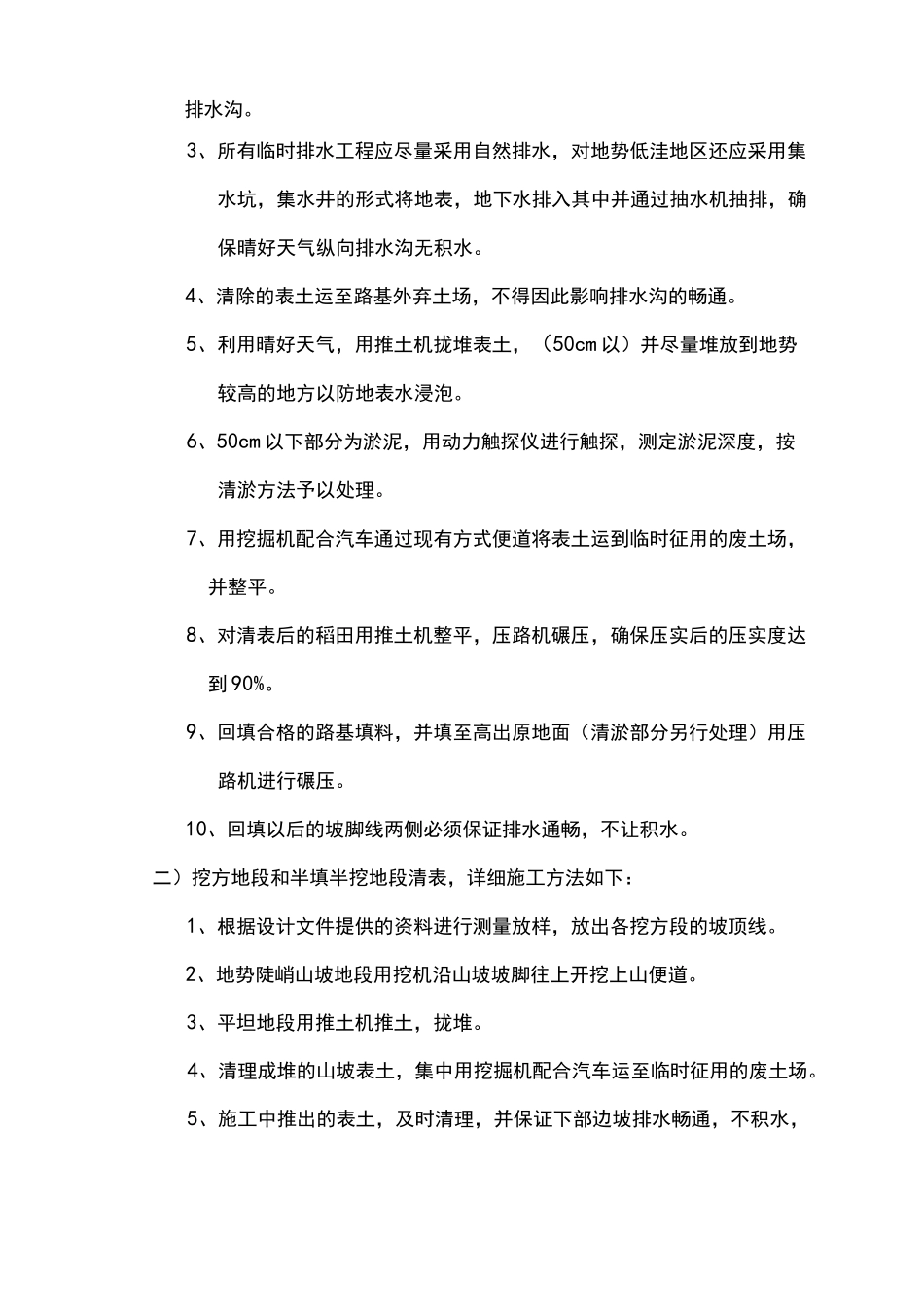

2、开沟排水,纵向排水沟沿红线拉通,并与当地水系相连,断面尺寸不小于 60cmX60cm,横向排水沟的断面尺寸不小于 60cmX60cm,红线围按纵横向间距不小于 15m 标准开挖网格排水沟,确
