雨水、污水、中水管网工程施工方案

雨水、污水、中水管网工程施工方案_第1页
1/6
雨水、污水、中水管网工程施工方案_第2页
2/6
雨水、污水、中水管网工程施工方案_第3页
3/6

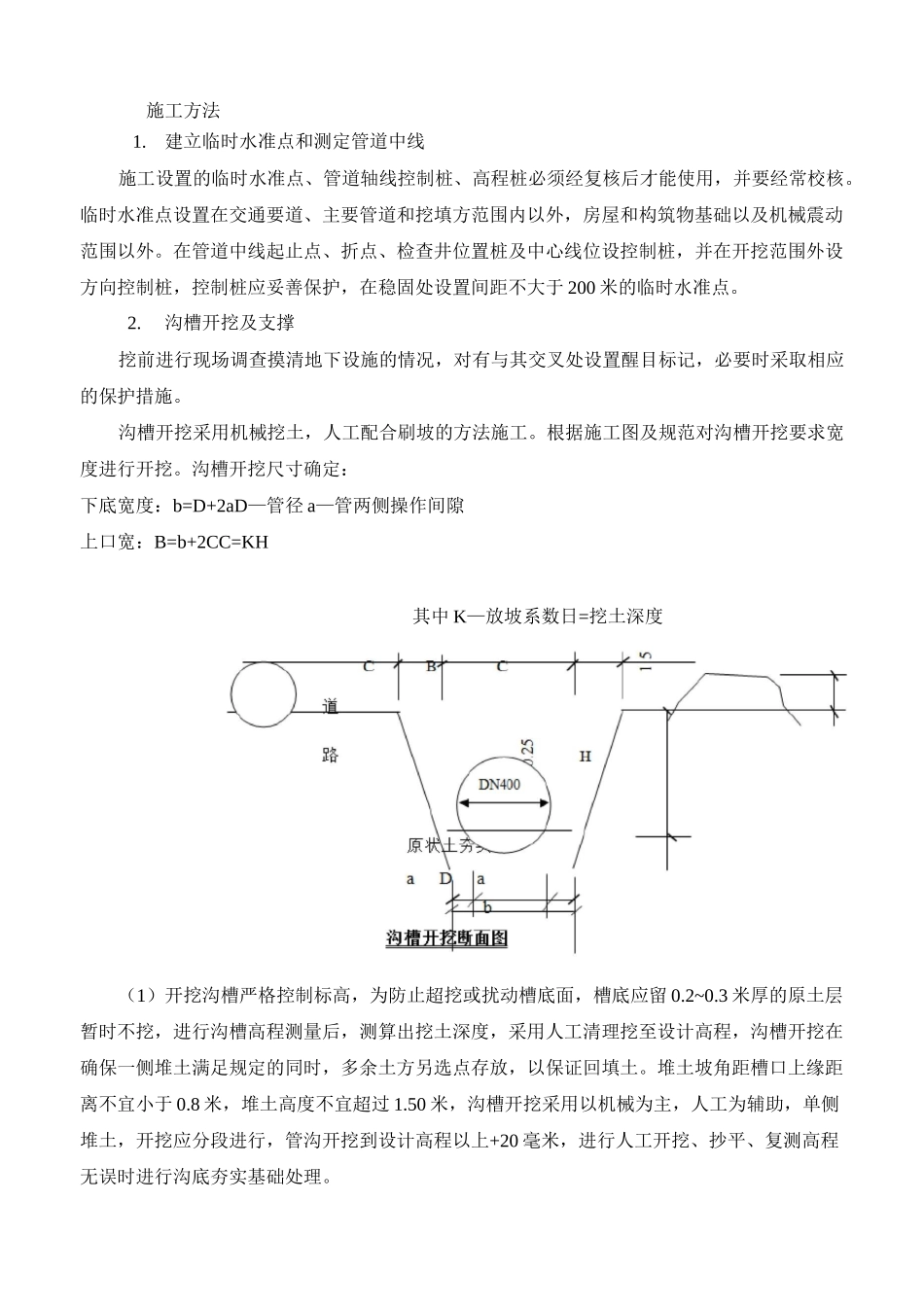

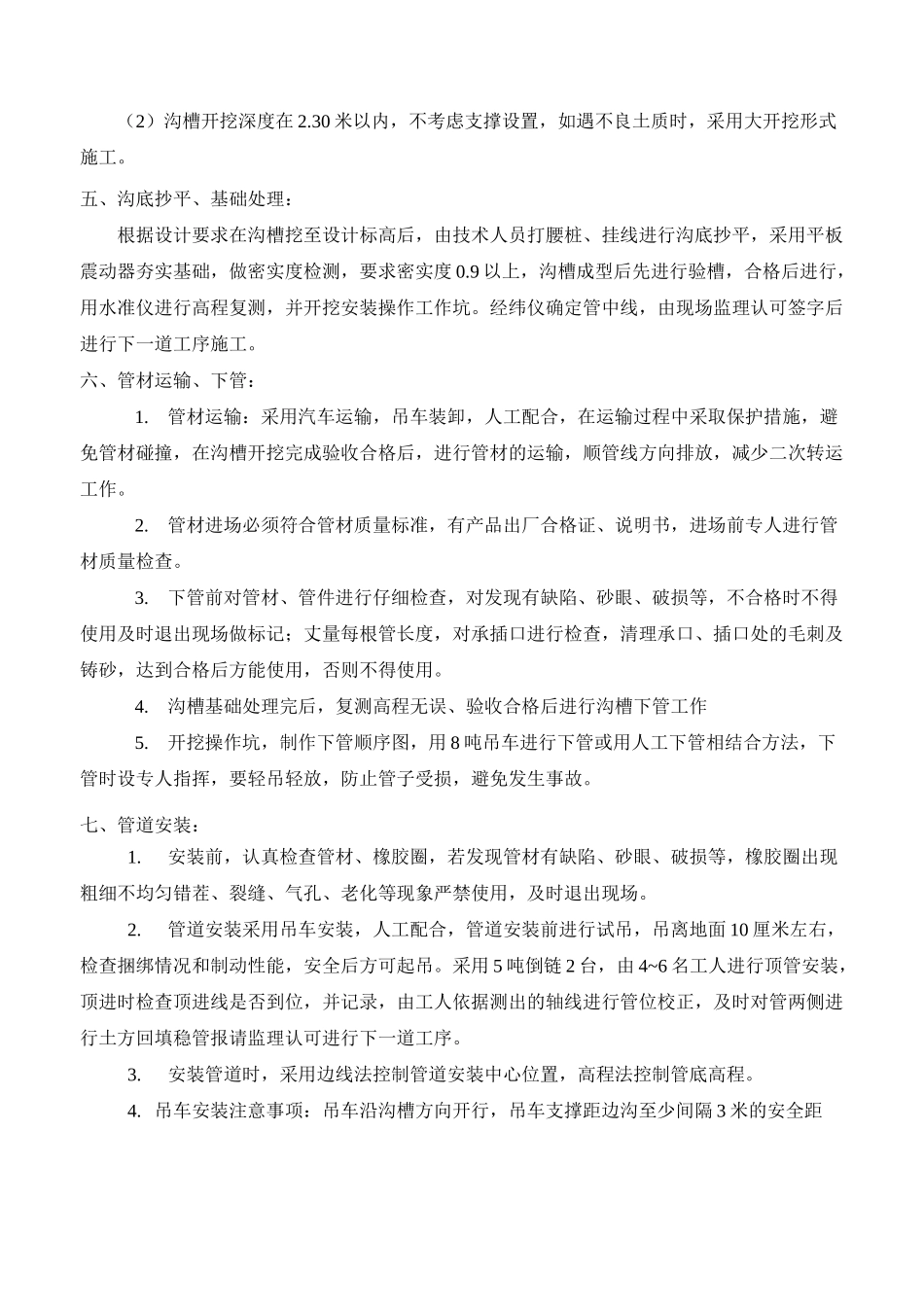

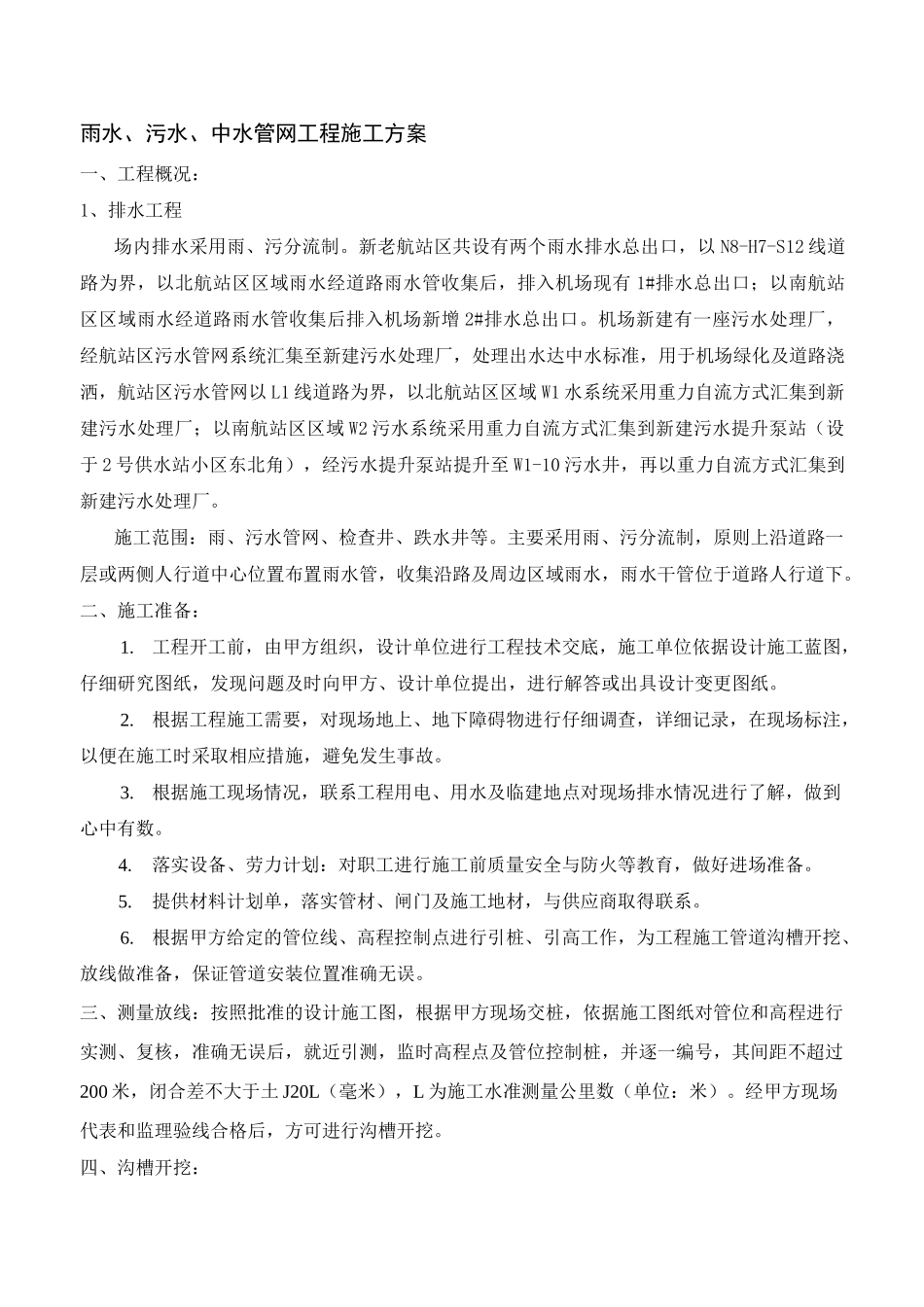

雨水、污水、中水管网工程施工方案一、工程概况:1、排水工程场内排水采用雨、污分流制。新老航站区共设有两个雨水排水总出口,以 N8-H7-S12 线道路为界,以北航站区区域雨水经道路雨水管收集后,排入机场现有 1#排水总出口;以南航站区区域雨水经道路雨水管收集后排入机场新增 2#排水总出口。机场新建有一座污水处理厂,经航站区污水管网系统汇集至新建污水处理厂,处理出水达中水标准,用于机场绿化及道路浇洒,航站区污水管网以 L1 线道路为界,以北航站区区域 W1 水系统采用重力自流方式汇集到新建污水处理厂;以南航站区区域 W2 污水系统采用重力自流方式汇集到新建污水提升泵站(设于 2 号供水站小区东北角),经污水提升泵站提升至 W1-10 污水井,再以重力自流方式汇集到新建污水处理厂。施工范围:雨、污水管网、检查井、跌水井等。主要采用雨、污分流制,原则上沿道路一层或两侧人行道中心位置布置雨水管,收集沿路及周边区域雨水,雨水干管位于道路人行道下。二、施工准备:1.工程开工前,由甲方组织,设计单位进行工程技术交底,施工单位依据设计施工蓝图,仔细研究图纸,发现问题及时向甲方、设计单位提出,进行解答或出具设计变更图纸。2.根据工程施工需要,对现场地上、地下障碍物进行仔细调查,详细记录,在现场标注,以便在施工时采取相应措施,避免发生事故。3.根据施工现场情况,联系工程用电、用水及临建地点对现场排水情况进行了解,做到心中有数。4.落实设备、劳力计划:对职工进行施工前质量安全与防火等教育,做好进场准备。5.提供材料计划单,落实管材、闸门及施工地材,与供应商取得联系。6.根据甲方给定的管位线、高程控制点进行引桩、引高工作,为工程施工管道沟槽开挖、放线做准备,保证管道安装位置准确无误。三、测量放线:按照批准的设计施工图,根据甲方现场交桩,依据施工图纸对管位和高程进行实测、复核,准确无误后,就近引测,监时高程点及管位控制桩,并逐一编号,其间距不超过200 米,闭合差不大于土 J20L(毫米),L 为施工水准测量公里数(单位:米)。经甲方现场代表和监理验线合格后,方可进行沟槽开挖。四、沟槽开挖:施工方法1.建立临时水准点和测定管道中线施工设置的临时水准点、管道轴线控制桩、高程桩必须经复核后才能使用,并要经常校核。临时水准点设置在交通要道、主要管道和挖填方范围内以外,房屋和构筑物基础以及机械震动范围以外。在管道中线起止点、折点、检查井位置桩...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

雨水、污水、中水管网工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
