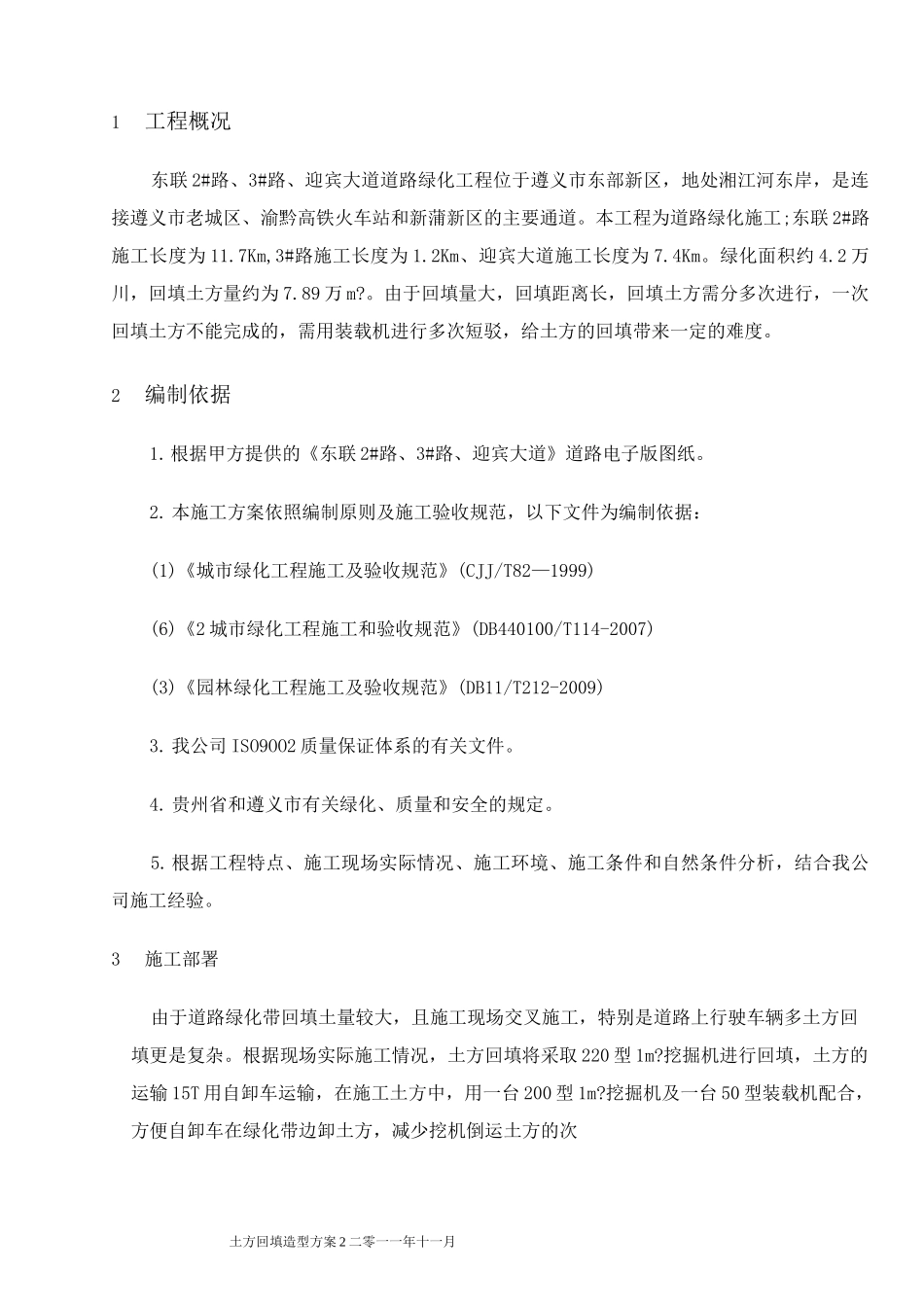

土方回填造型方案 1 二零一一年十一月目录1工程概况 22编制依据 23施工部署 24施工准备 35施工方法 46质量保证措施 87安全保证措施 9土方回填造型方案 2 二零一一年十一月1工程概况东联 2#路、3#路、迎宾大道道路绿化工程位于遵义市东部新区,地处湘江河东岸,是连接遵义市老城区、渝黔高铁火车站和新蒲新区的主要通道
本工程为道路绿化施工;东联 2#路施工长度为 11
7Km,3#路施工长度为 1
2Km、迎宾大道施工长度为 7
绿化面积约 4
2 万川,回填土方量约为 7
89 万 m
由于回填量大,回填距离长,回填土方需分多次进行,一次回填土方不能完成的,需用装载机进行多次短驳,给土方的回填带来一定的难度

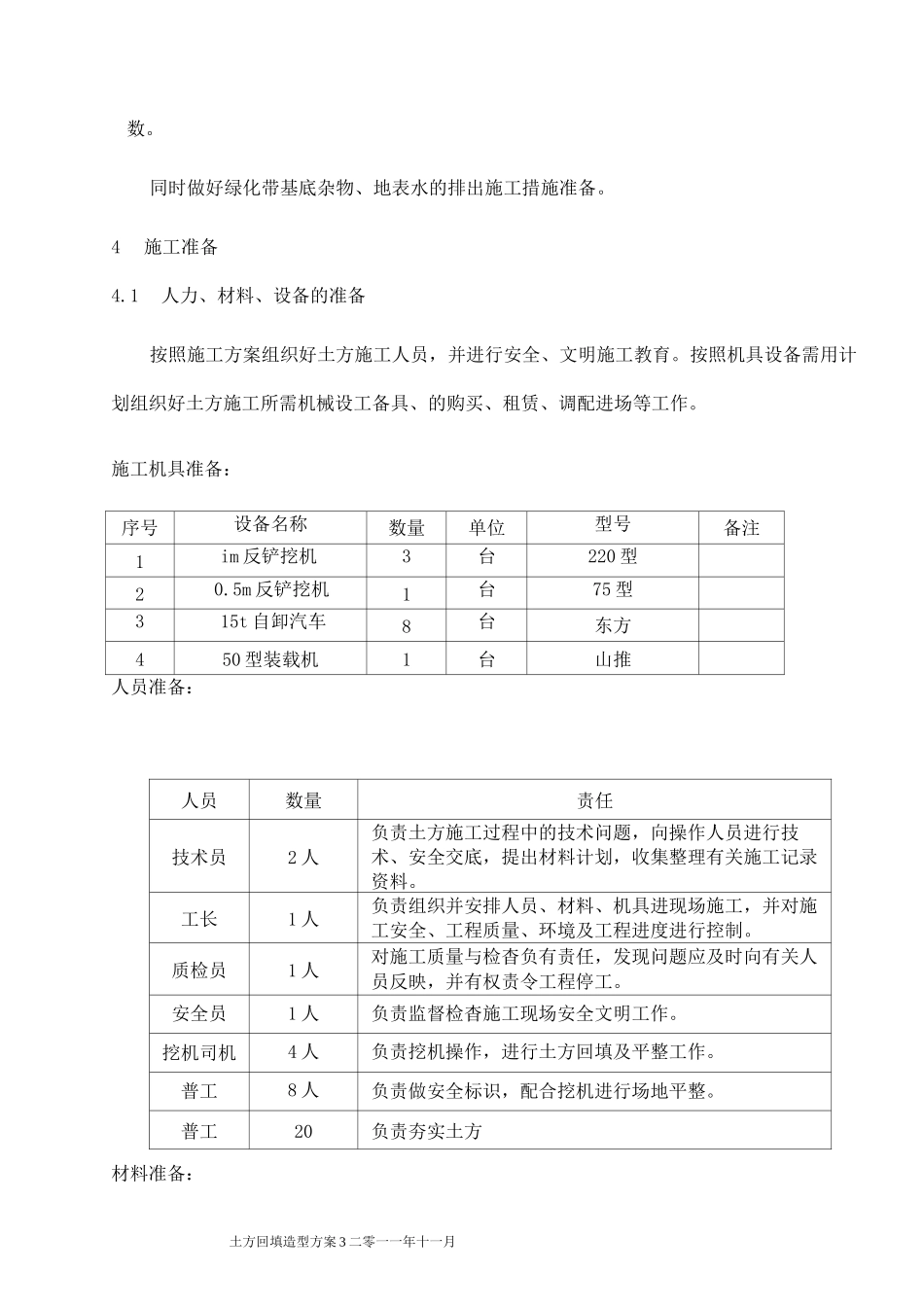

2编制依据1
根据甲方提供的《东联 2#路、3#路、迎宾大道》道路电子版图纸
本施工方案依照编制原则及施工验收规范,以下文件为编制依据:(1)《城市绿化工程施工及验收规范》(CJJ/T82—1999)(6)《2 城市绿化工程施工和验收规范》(DB440100/T114-2007)(3)《园林绿化工程施工及验收规范》(DB11/T212-2009)3
我公司 ISO9OO2 质量保证体系的有关文件
贵州省和遵义市有关绿化、质量和安全的规定
根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件分析,结合我公司施工经验
3施工部署由于道路绿化带回填土量较大,且施工现场交叉施工,特别是道路上行驶车辆多土方回填更是复杂
根据现场实际施工情况,土方回填将采取 220 型 1m
挖掘机进行回填,土方的运输 15T 用自卸车运输,在施工土方中,用一台 200 型 1m
挖掘机及一台 50 型装载机配合,方便自卸车在绿化带边卸土方,减少挖机倒运土方的次土方回填造型方案 3 二零一一年十一月数
同时做好绿化带基底杂物、地表水的排出施工措施准备
