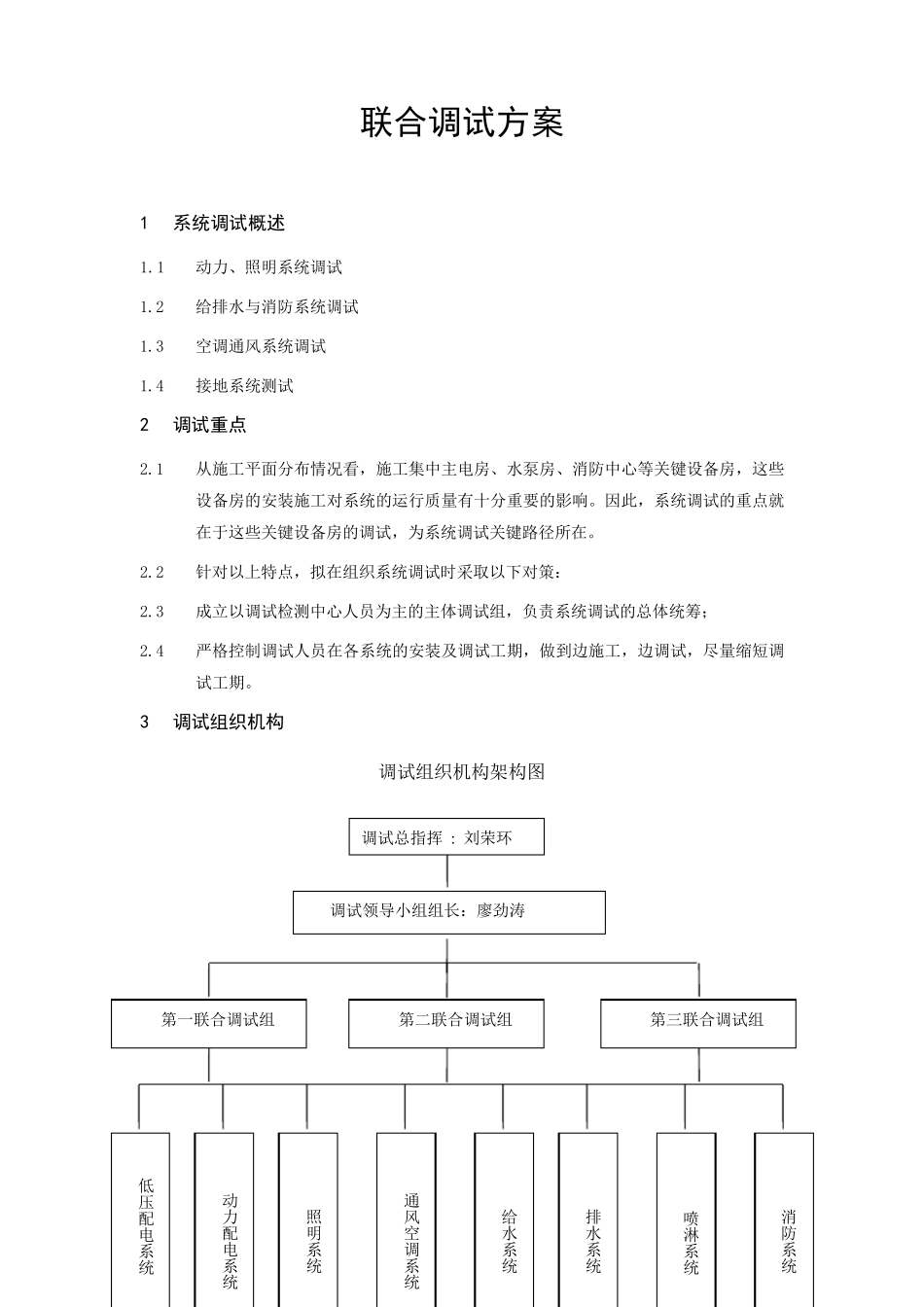

联合调试方案 1 系统调试概述 1
1 动力、照明系统调试 1
2 给排水与消防系统调试 1
3 空调通风系统调试 1
4 接地系统测试 2 调试重点 2
1 从施工平面分布情况看,施工集中主电房、水泵房、消防中心等关键设备房,这些设备房的安装施工对系统的运行质量有十分重要的影响
因此,系统调试的重点就在于这些关键设备房的调试,为系统调试关键路径所在
2 针对以上特点,拟在组织系统调试时采取以下对策: 2
3 成立以调试检测中心人员为主的主体调试组,负责系统调试的总体统筹; 2
4 严格控制调试人员在各系统的安装及调试工期,做到边施工,边调试,尽量缩短调试工期

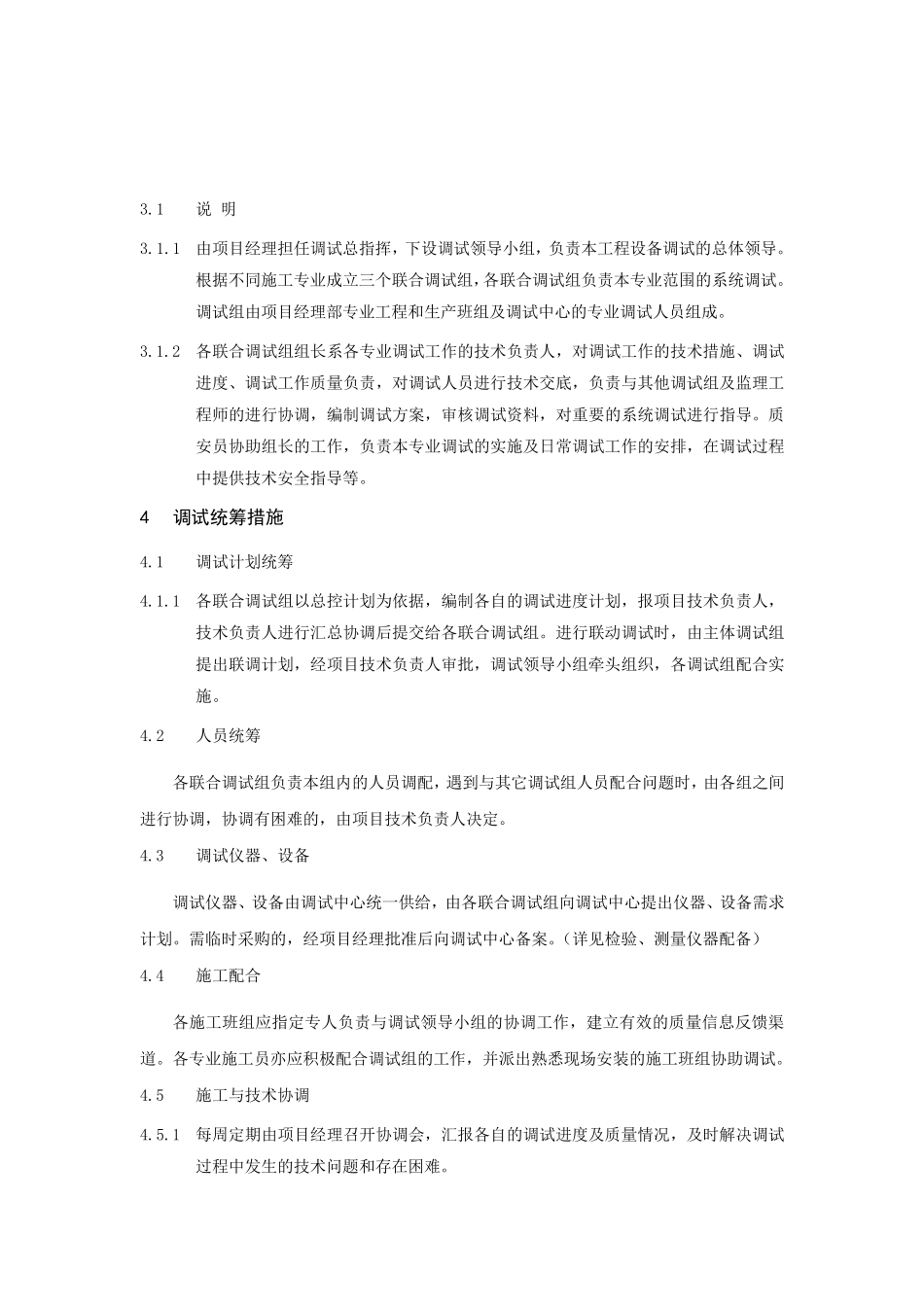

3 调试组织机构 调试组织机构架构图 调试领导小组组长:廖劲涛 第一联合调试组 低压配电系统 动力配电系统 喷淋系统 通风空调系统 给水系统 排水系统 消防系统 照明系统 调试总指挥 : 刘荣环 第二联合调试组 第三联合调试组 3
1 说 明 3
1 由项目经理担任调试总指挥,下设调试领导小组,负责本工程设备调试的总体领导
根据不同施工专业成立三个联合调试组,各联合调试组负责本专业范围的系统调试
调试组由项目经理部专业工程和生产班组及调试中心的专业调试人员组成
2 各联合调试组组长系各专业调试工作的技术负责人,对调试工作的技术措施、调试进度、调试工作质量负责,对调试人员进行技术交底,负责与其他调试组及监理工程师的进行协调,编制调试方案,审核调试资料,对重要的系统调试进行指导
质安员协助组长的工作,负责本专业调试的实施及日常调试工作的安排,在调试过程中提供技术安全指导等

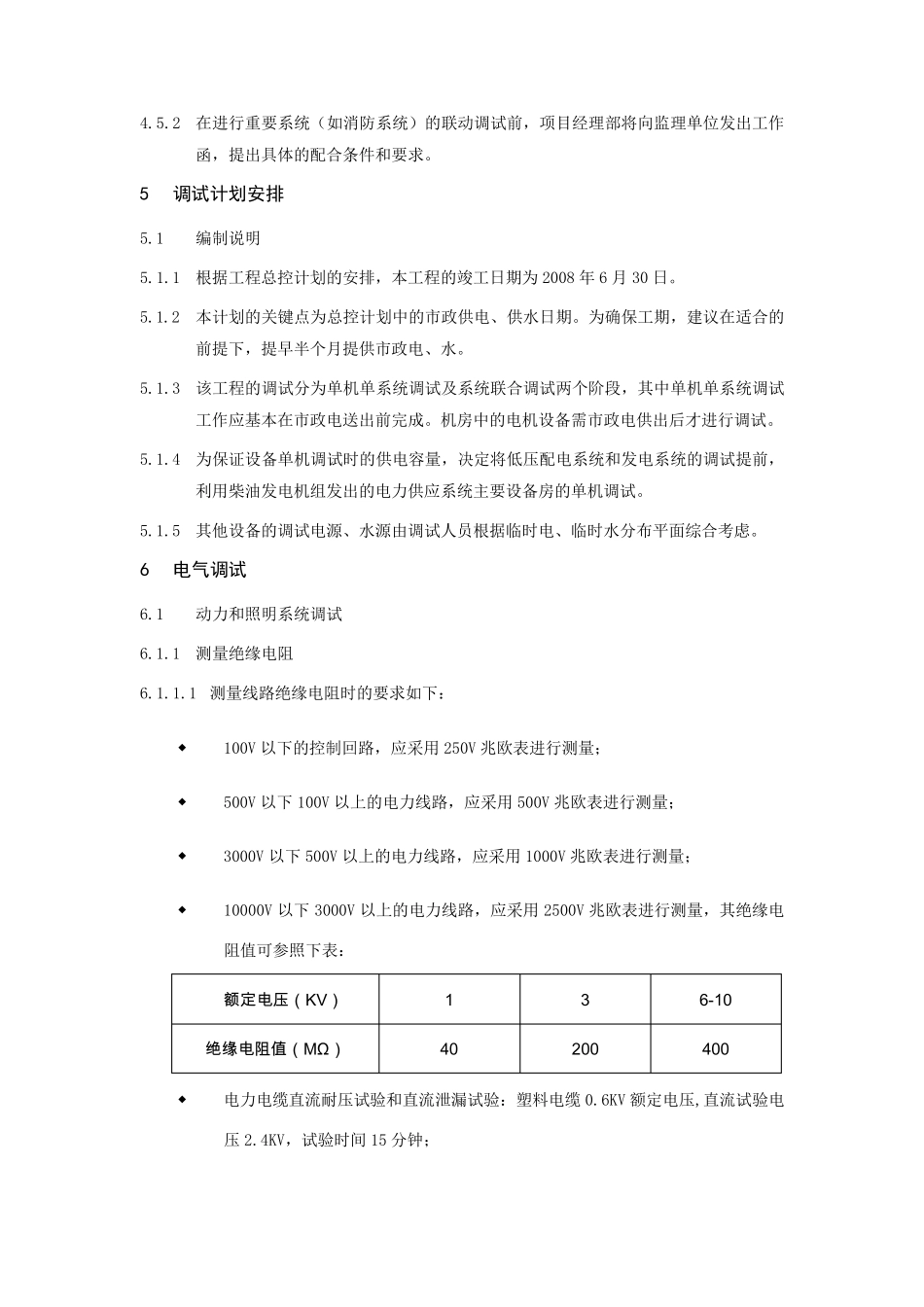

4 调试统筹措施 4
1 调试计划统筹 4
1 各联合调试组以总控计划为依据,编制各自的调试进度计划,报项目技术负责人,技术负责人进行汇总协调后提交给各联合调试组
进行联动调试时,由主体调试组提出联调计划,经项目技术负责人审
