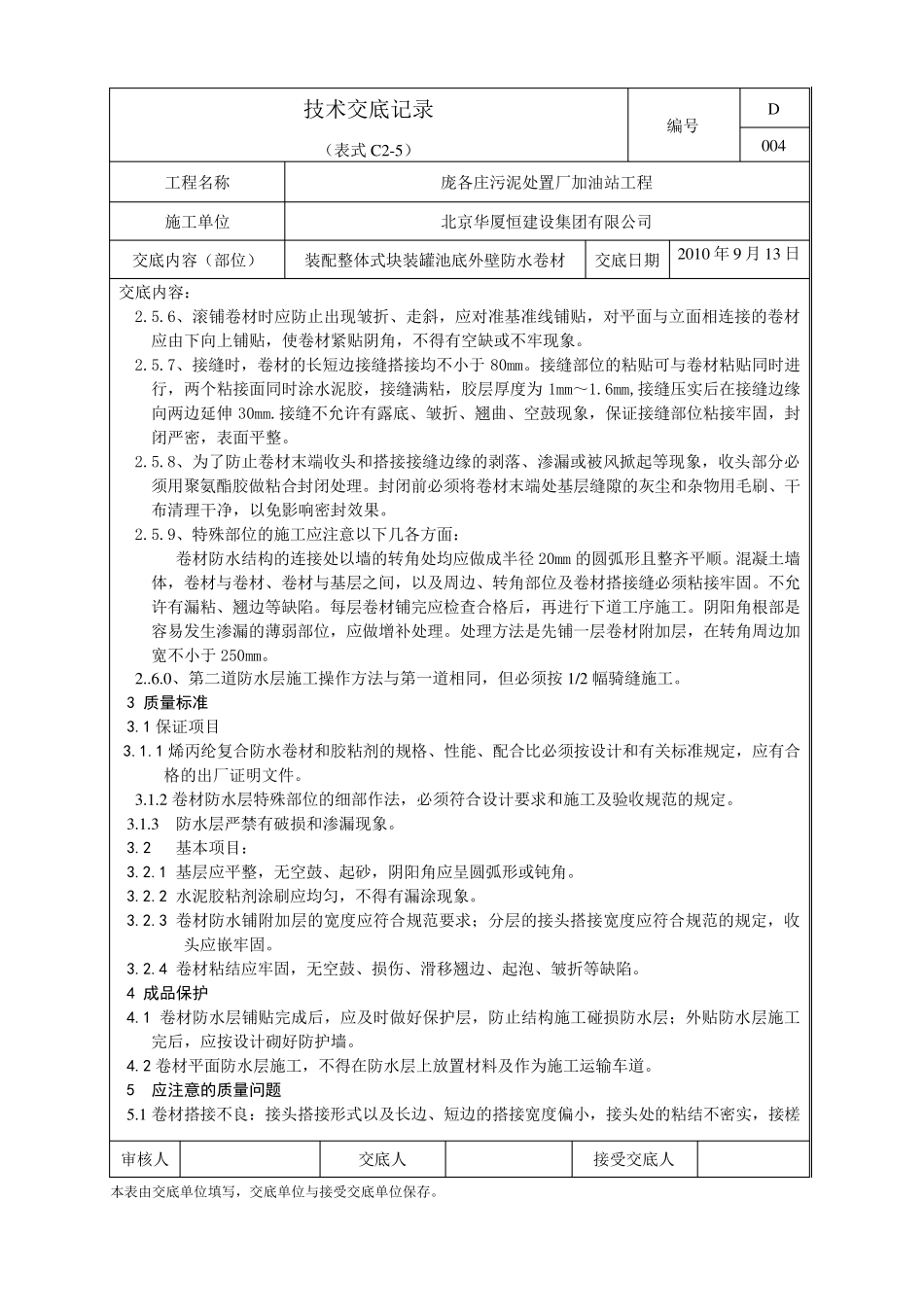

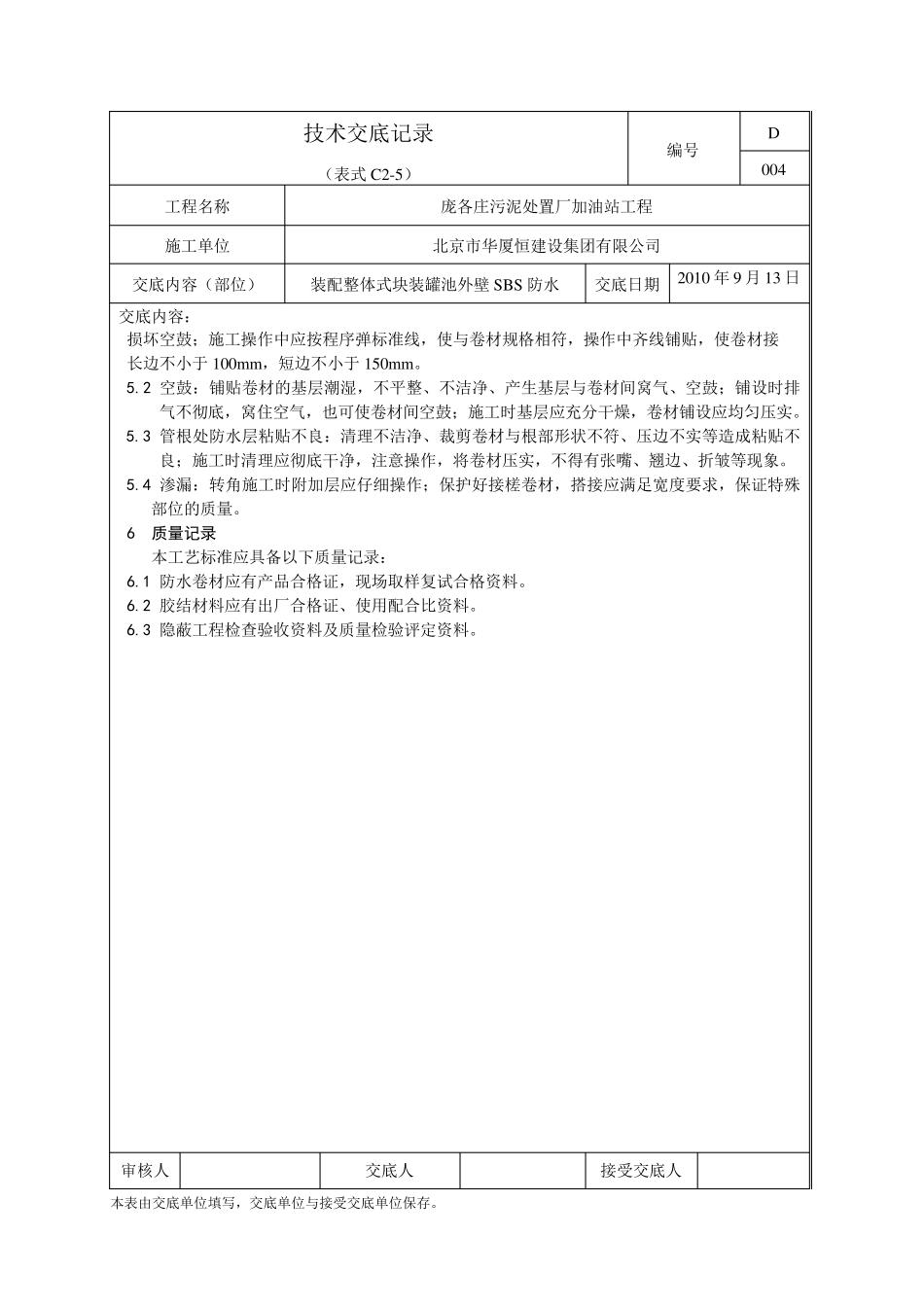

技 术 交 底 记 录 ( 表 式 C2-5) 编 号 D 004 工 程 名 称 庞 各 庄 污 泥 处 置 厂 加 油 站 工 程 施 工 单 位 北 京 华 厦 恒 建 设 集 团 有 限 公 司 交 底 内 容 ( 部 位 ) 装 配 整 体 式 块 装 罐 池 底 外 壁 防 水 卷 材 交 底 日 期 2010 年 9 月 13 交 底 内 容 : 1、 施 工 准 备 1.1、 材 料 准 备 : 聚 乙 烯 丙 纶 防 水 卷 材 及 粘 接 剂 的 规 格 、 型 号 必 须 符 合 设 计 要 求 , 并 要 有 厂 家产 品 出 厂 合 格 证 和 检 验 报 告 。 经 现 场 监 理 见 证 取 样 复 试 合 格 。 1.2、 机 具 准 备 : 半 截 桶 、 搅 浆 机 、 闸 箱 、 电 缆 线 、 螺 丝 刀 、 水 桶 、 笤 帚 、 刮板 1.3、 作业条件: 垫层埋鉄安装 就位 、 混凝土浇筑完毕, 阴角半 圆弧做好, 并 且已做完隐检 验收手续。 防 水 基层清理 完毕。 2、 施 工 工 艺 2.1、 工 艺流程 : 基层清理 →铺设 卷 材 →验 收→保护层施 工 →验 收 2.2、 材 料 控制: 聚 乙 烯 丙 纶 防 水 卷 材 , 卷 材 厚度0.7mm。 施 工 前, 对进场 的 卷 材 品 种、 规 格 、型 号 、 外 观质量和 性能指标进行严格 检 查验 收, 卷 材 应无断裂、 折皱、 孔洞、 剥离现 象, 边缘应整 齐应无其他缺陷, 卷 材 进场 后应平整 堆放, 防 止变形或损坏, 远离火源, 避免暴晒和雨淋。 2.3、 防 水 层施 工 : 2.3.1、 施 工 前基层应清理 干净, 清除表 面垃圾, 垫层上面不得有 积水 。 对导墙阴角进行多次彻底 清扫, 最后用高压吹风机 清理 一次。 2.4、 制备 粘 接 剂 2.4.1、 水 泥 胶的 配 制: 采用厂 家 生产 的 专用配 套的 胶粘 剂 ,倒入50 公 斤冷水 在桶 内 , 开动搅拌器后便快速倒入胶粉一包500g, 搅 拌1~2 分钟即可成胶水 , 在加 入100~150 公 斤水 泥 。能和 水 泥 快速产 生反应, 提高粘 度。 边加 边搅 拌, 搅 拌至均匀无沉淀、 无气泡即可使用。 可粘 卷 材 100 ㎡。 配 置 好的 水 泥 胶应在4h 内 用完, 并 根据水 分的 挥发情况适当加 水 ...
