髙科•总部壹号一期工程混凝土工程施工方案中国建筑 XX 工程局有限公司高科•总部壹号一期工程项目经理部I一、编制依据 1二、工程概况 1三、施工进度 1四、施工准备 14
1 技术准备 14
2 材料设备 24
3 人力资源组织 2五、施工工艺 25
1 剪力墙混凝土浇筑 25
2 框架柱混凝土浇筑 35
3 梁板混凝土浇筑 35
4 楼梯混凝土浇筑 45
5 地下室防水混凝土施工 45
6 混凝土拆模 45
7 混凝土养护 45

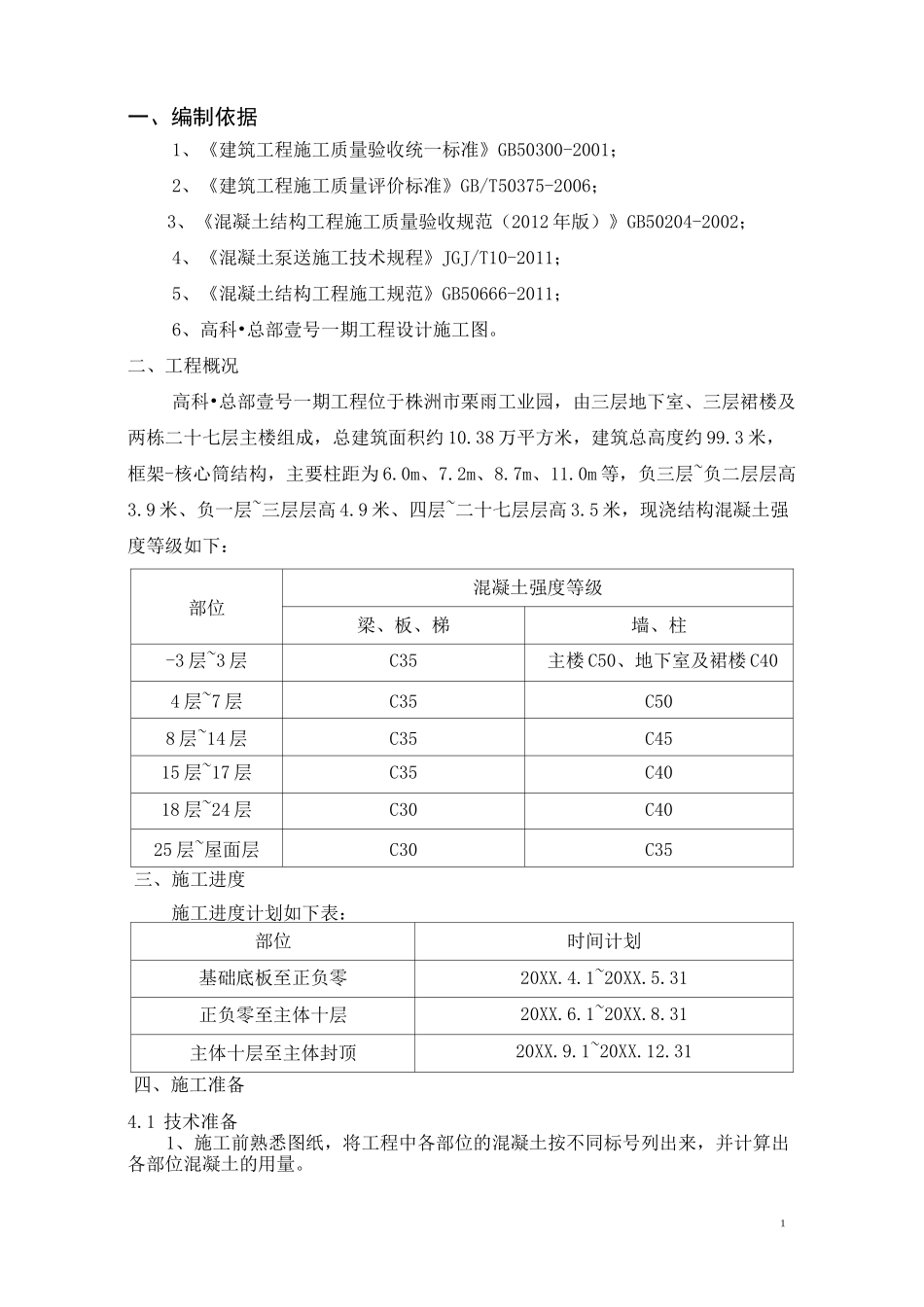

8 混凝土试块 5六、质量要求 5七、成品保护措施 6八、安全保证措施 61一、编制依据1、《建筑工程施工质量验收统一标准》GB50300-2001;2、《建筑工程施工质量评价标准》GB/T50375-2006;3、《混凝土结构工程施工质量验收规范(2012 年版)》GB50204-2002;4、《混凝土泵送施工技术规程》JGJ/T10-2011;5、《混凝土结构工程施工规范》GB50666-2011;6、高科•总部壹号一期工程设计施工图
二、工程概况高科•总部壹号一期工程位于株洲市栗雨工业园,由三层地下室、三层裙楼及两栋二十七层主楼组成,总建筑面积约 10
38 万平方米,建筑总高度约 99
3 米,框架-核心筒结构,主要柱距为 6
0m 等,负三层~负二层层高3
9 米、负一层~三层层高 4
9 米、四层~二十七层层高 3
5 米,现浇结构混凝土强度等级如下:部位混凝土强度等级梁、板、梯墙、柱-3 层~3 层C35主楼 C50、地下室及裙楼 C404 层~7 层C35C508 层~14 层C35C4515 层~17 层C35C4018 层~24 层C30C4025 层~屋面层C30C35三、施工进度施工进度计划如下表:部位时间计划基础底板至正负零20XX
1~20XX
31正负零至主体十层20XX
