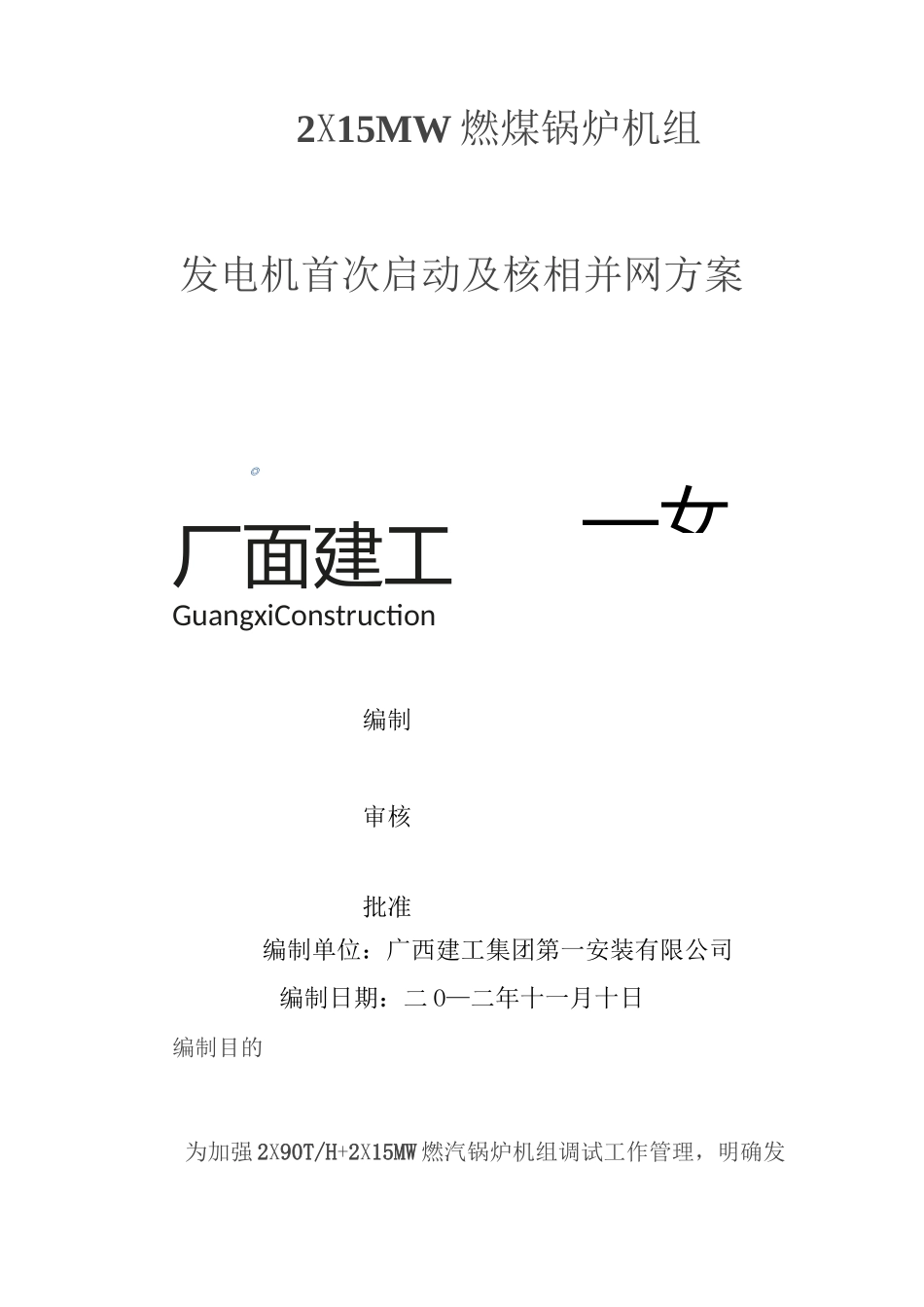

—女2X15MW 燃煤锅炉机组发电机首次启动及核相并网方案◎厂面建工GuangxiConstruction编制审核批准编制单位:广西建工集团第一安装有限公司编制日期:二 O—二年十一月十日编制目的为加强 2X90T/H+2X15MW 燃汽锅炉机组调试工作管理,明确发电机系统调试的任务和各方职责,规范调试项目和程序,使调试工作有组织,有计划,有次序地进行,全面提高调试质量,确保机组安全、可靠、经济、文明地投入生产,特制定本方案

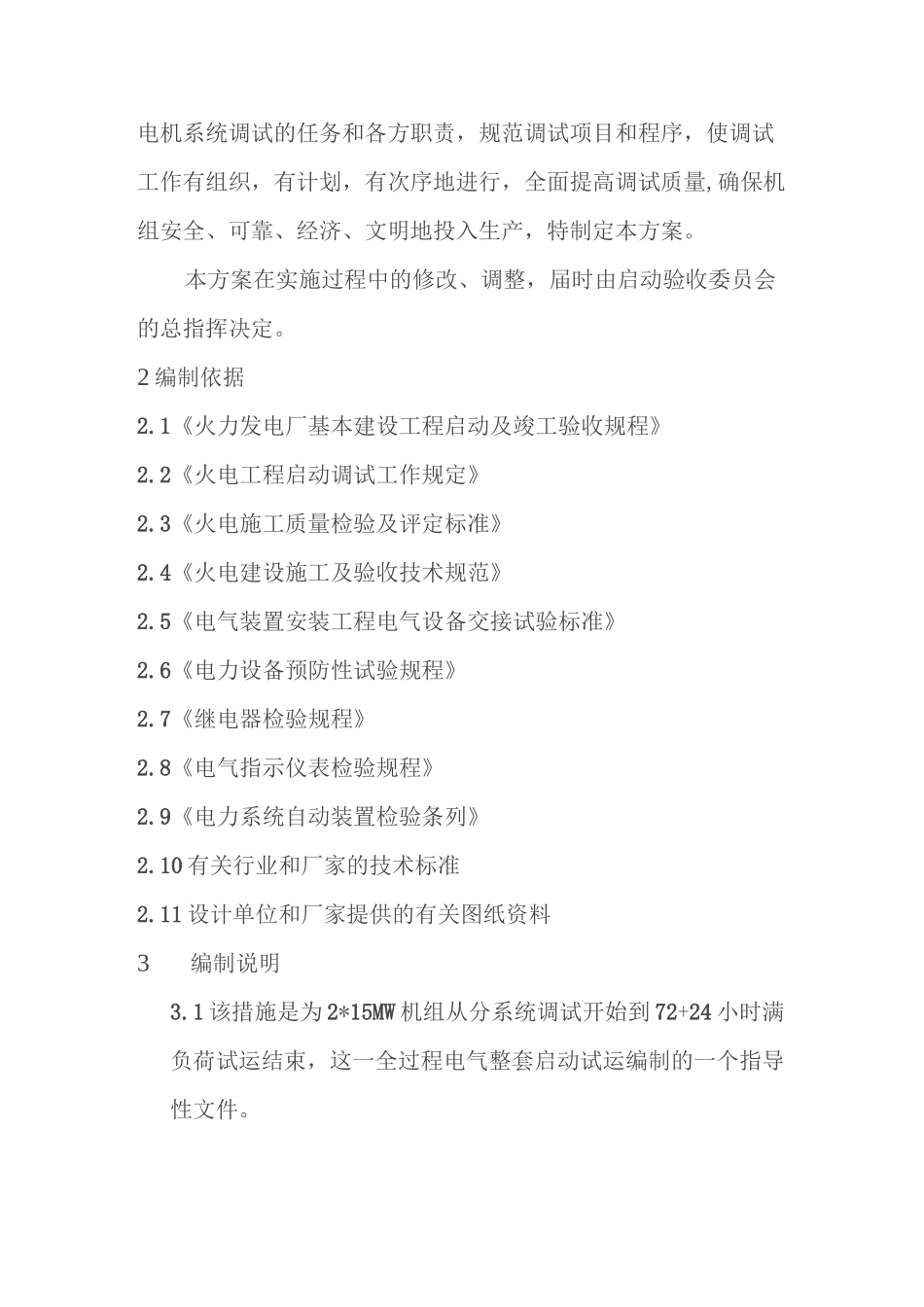

本方案在实施过程中的修改、调整,届时由启动验收委员会的总指挥决定
2 编制依据2
1《火力发电厂基本建设工程启动及竣工验收规程》2
2《火电工程启动调试工作规定》2
3《火电施工质量检验及评定标准》2
4《火电建设施工及验收技术规范》2
5《电气装置安装工程电气设备交接试验标准》2
6《电力设备预防性试验规程》2
7《继电器检验规程》2
8《电气指示仪表检验规程》2
9《电力系统自动装置检验条列》2
10 有关行业和厂家的技术标准2
11 设计单位和厂家提供的有关图纸资料3编制说明3
1 该措施是为 2*15MW 机组从分系统调试开始到 72+24 小时满负荷试运结束,这一全过程电气整套启动试运编制的一个指导性文件
QF-15-2转分伏济南发电设备3

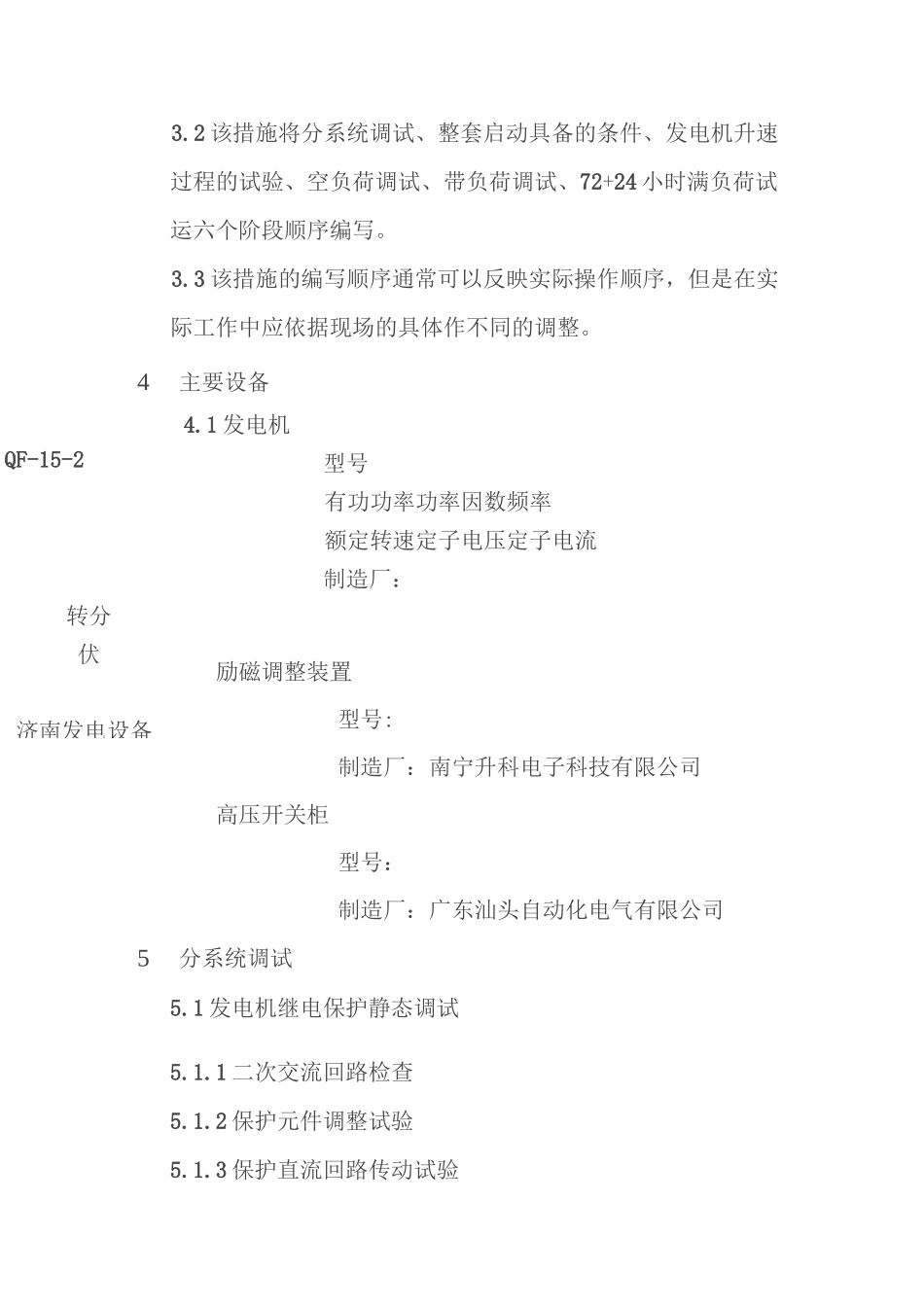

2 该措施将分系统调试、整套启动具备的条件、发电机升速过程的试验、空负荷调试、带负荷调试、72+24 小时满负荷试运六个阶段顺序编写
3 该措施的编写顺序通常可以反映实际操作顺序,但是在实际工作中应依据现场的具体作不同的调整
4主要设备4
1 发电机型号有功功率功率因数频率额定转速定子电压定子电流制造厂:励磁调整装置型号:制造厂:南宁升科电子科技有限公司高压开关柜型号:制造厂:广东汕头自动化电气有限公司5分系统调试5
1 发电机继电保护静态调试5
1 二次交流回路检查5
2 保护元件调整试验5
