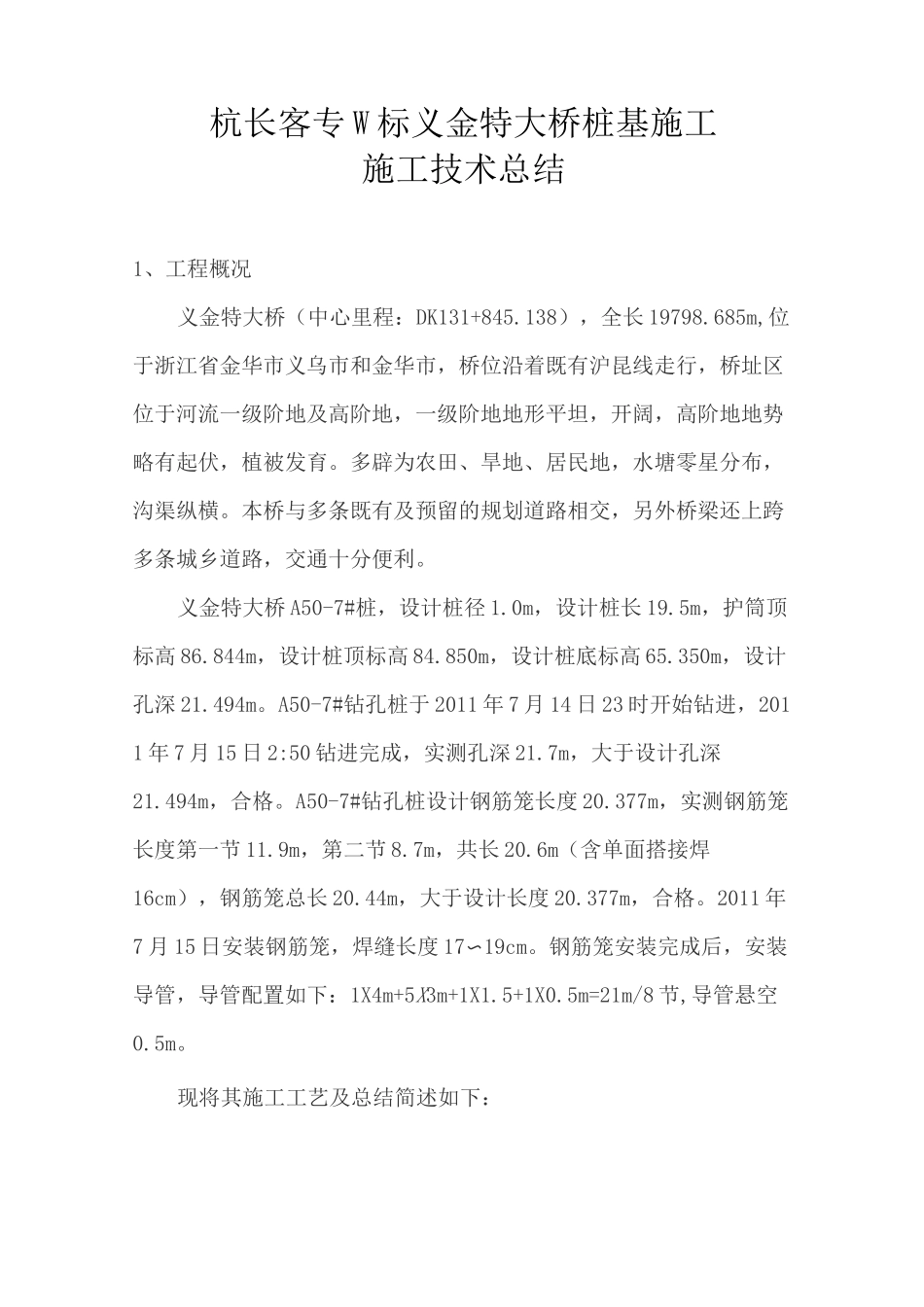

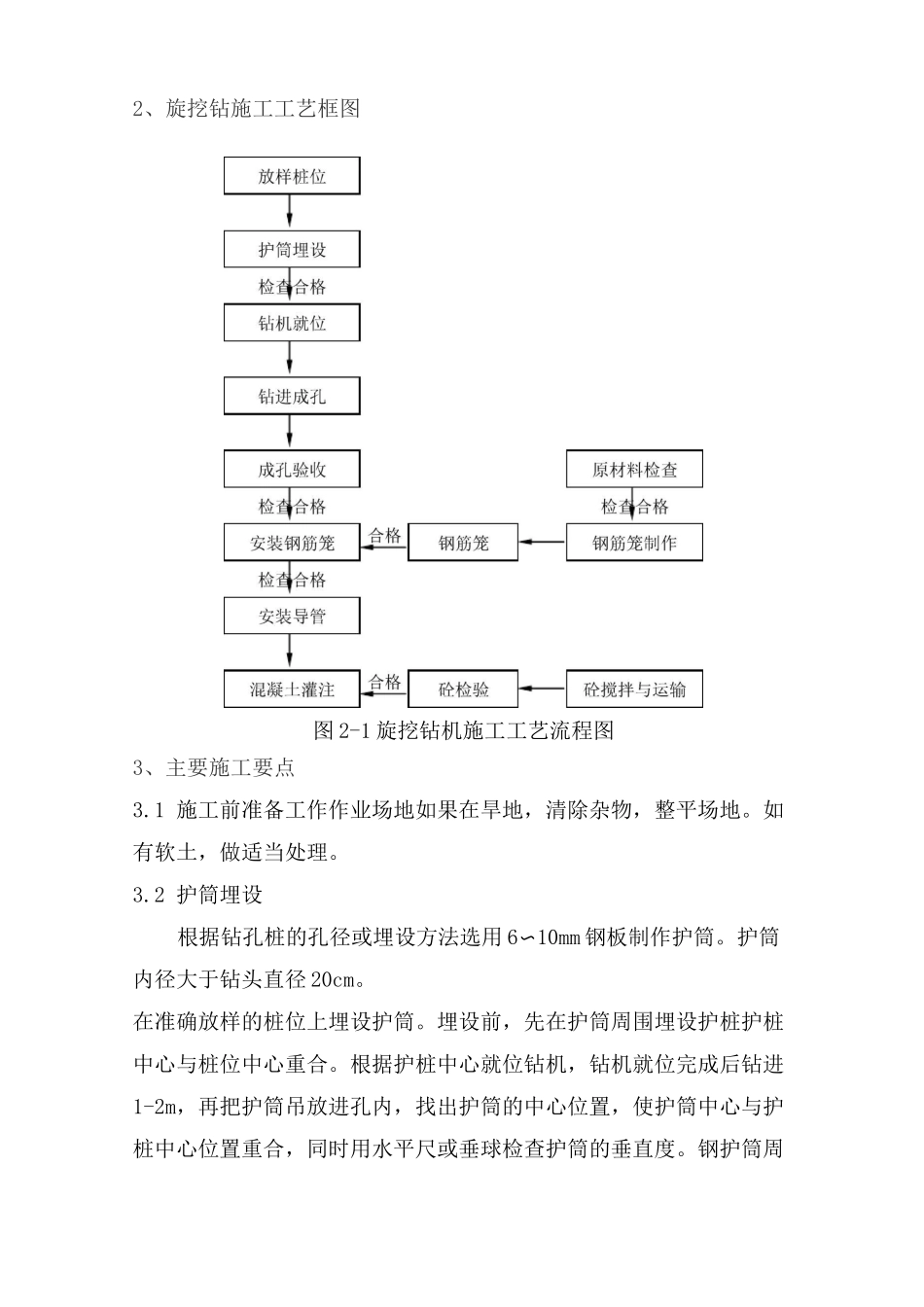

杭长客专 W 标义金特大桥桩基施工施工技术总结1、工程概况义金特大桥(中心里程:DK131+845.138),全长 19798.685m,位于浙江省金华市义乌市和金华市,桥位沿着既有沪昆线走行,桥址区位于河流一级阶地及高阶地,一级阶地地形平坦,开阔,高阶地地势略有起伏,植被发育。多辟为农田、旱地、居民地,水塘零星分布,沟渠纵横。本桥与多条既有及预留的规划道路相交,另外桥梁还上跨多条城乡道路,交通十分便利。义金特大桥 A50-7#桩,设计桩径 1.0m,设计桩长 19.5m,护筒顶标高 86.844m,设计桩顶标高 84.850m,设计桩底标高 65.350m,设计孔深 21.494m。A50-7#钻孔桩于 2011 年 7 月 14 日 23 时开始钻进,2011 年 7 月 15 日 2:50 钻进完成,实测孔深 21.7m,大于设计孔深21.494m,合格。A50-7#钻孔桩设计钢筋笼长度 20.377m,实测钢筋笼长度第一节 11.9m,第二节 8.7m,共长 20.6m(含单面搭接焊16cm),钢筋笼总长 20.44m,大于设计长度 20.377m,合格。2011 年7 月 15 日安装钢筋笼,焊缝长度 17〜19cm。钢筋笼安装完成后,安装导管,导管配置如下:1X4m+5X3m+1X1.5+1X0.5m=21m/8 节,导管悬空0.5m。现将其施工工艺及总结简述如下:2、旋挖钻施工工艺框图图 2-1 旋挖钻机施工工艺流程图3、主要施工要点3.1 施工前准备工作作业场地如果在旱地,清除杂物,整平场地。如有软土,做适当处理。3.2 护筒埋设根据钻孔桩的孔径或埋设方法选用 6〜10mm 钢板制作护筒。护筒内径大于钻头直径 20cm。在准确放样的桩位上埋设护筒。埋设前,先在护筒周围埋设护桩护桩中心与桩位中心重合。根据护桩中心就位钻机,钻机就位完成后钻进1-2m,再把护筒吊放进孔内,找出护筒的中心位置,使护筒中心与护桩中心位置重合,同时用水平尺或垂球检查护筒的垂直度。钢护筒周围均匀地回填粘土,分层夯实。护筒顶高出施工地面 50cm,为保证钻孔质量,防止塌孔,护筒埋置深度,最低不少于 1.5m。护筒顶面中心位置与设计桩位中心偏差不大于 5cm,倾斜度不大于 1%。3.3 钻机就位钻机就位时底座必须保持平稳,不得发生倾斜移位,定位误差不大于 20mm。钻机垂直度采用自身垂直检测装置控制,并辅以人工量测。孔位中心与设计桩位中心偏差不大于 2cm,倾斜度不大于 1%。3.4 施工钻进钻机开钻前,检查各种机具、设备是否状态良好,泥浆制备是否充足,以及水、电、管路的畅通情况,确保正常。开始钻进时,应控制进尺速度及钻压,...
