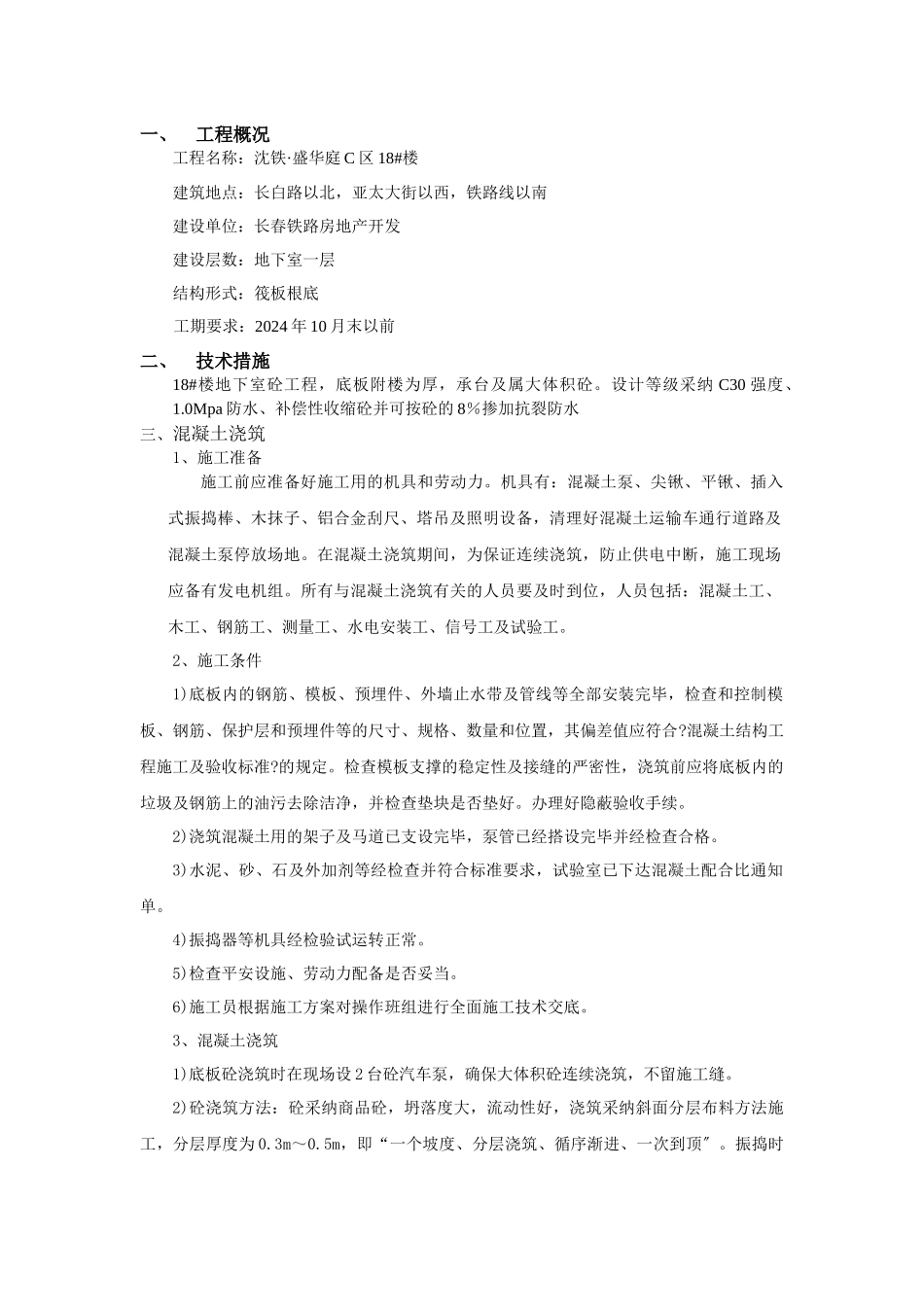

一、工程概况工程名称:沈铁·盛华庭 C 区 18#楼建筑地点:长白路以北,亚太大街以西,铁路线以南建设单位:长春铁路房地产开发建设层数:地下室一层结构形式:筏板根底工期要求:2024 年 10 月末以前二、技术措施18#楼地下室砼工程,底板附楼为厚,承台及属大体积砼
设计等级采纳 C30 强度、1
0Mpa 防水、补偿性收缩砼并可按砼的 8%掺加抗裂防水三、混凝土浇筑1、施工准备施工前应准备好施工用的机具和劳动力
机具有:混凝土泵、尖锹、平锹、插入式振捣棒、木抹子、铝合金刮尺、塔吊及照明设备,清理好混凝土运输车通行道路及混凝土泵停放场地
在混凝土浇筑期间,为保证连续浇筑,防止供电中断,施工现场应备有发电机组
所有与混凝土浇筑有关的人员要及时到位,人员包括:混凝土工、木工、钢筋工、测量工、水电安装工、信号工及试验工
2、施工条件1)底板内的钢筋、模板、预埋件、外墙止水带及管线等全部安装完毕,检查和控制模板、钢筋、保护层和预埋件等的尺寸、规格、数量和位置,其偏差值应符合
混凝土结构工程施工及验收标准
检查模板支撑的稳定性及接缝的严密性,浇筑前应将底板内的垃圾及钢筋上的油污去除洁净,并检查垫块是否垫好
办理好隐蔽验收手续
2)浇筑混凝土用的架子及马道已支设完毕,泵管已经搭设完毕并经检查合格
3)水泥、砂、石及外加剂等经检查并符合标准要求,试验室已下达混凝土配合比通知单
4)振捣器等机具经检验试运转正常
5)检查平安设施、劳动力配备是否妥当
6)施工员根据施工方案对操作班组进行全面施工技术交底
3、混凝土浇筑1)底板砼浇筑时在现场设 2 台砼汽车泵,确保大体积砼连续浇筑,不留施工缝
2)砼浇筑方法:砼采纳商品砼,坍落度大,流动性好,浇筑采纳斜面分层布料方法施工,分层厚度为 0
5m,即“一个坡度、分层浇筑、循序渐进、一次到顶〞

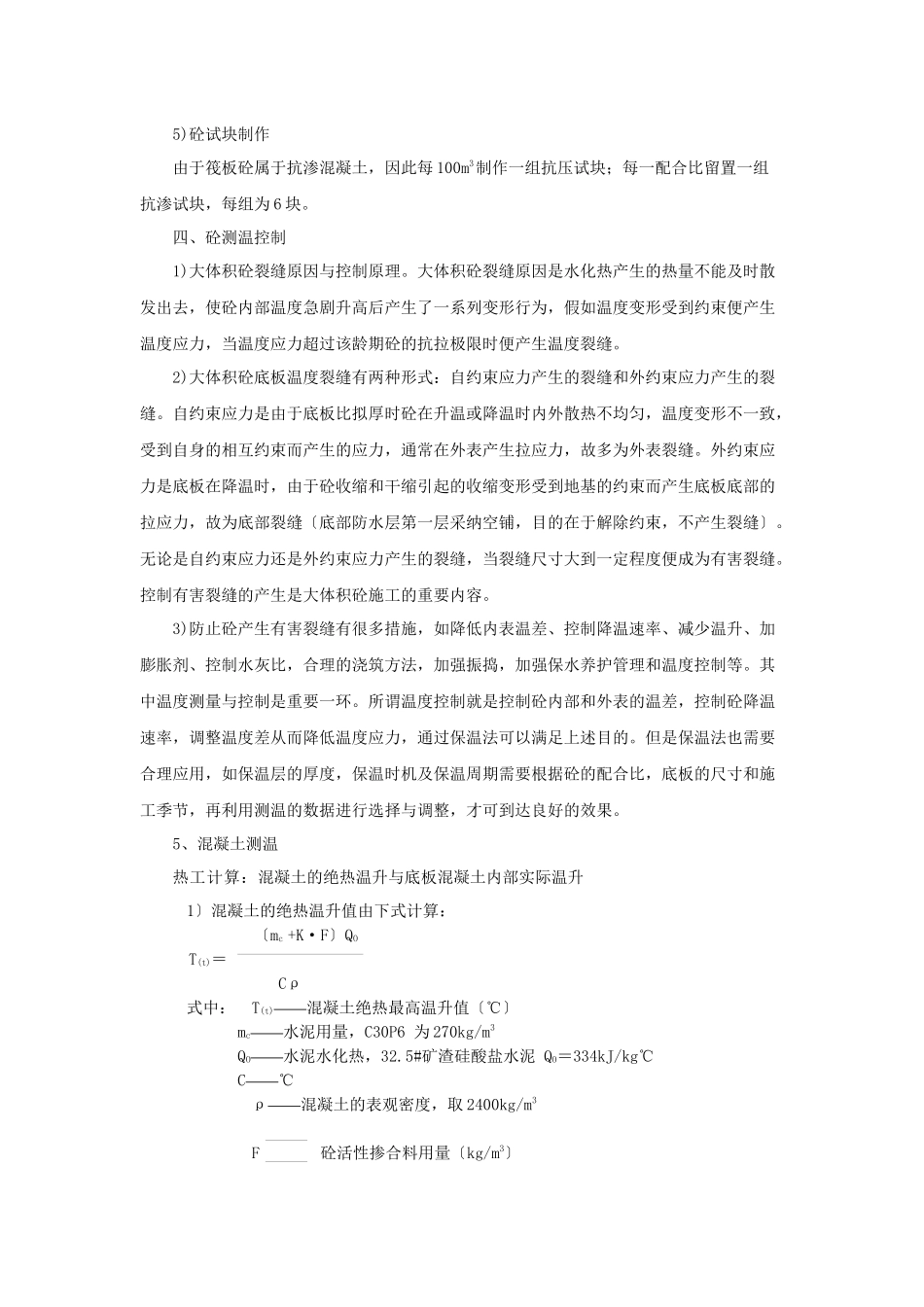

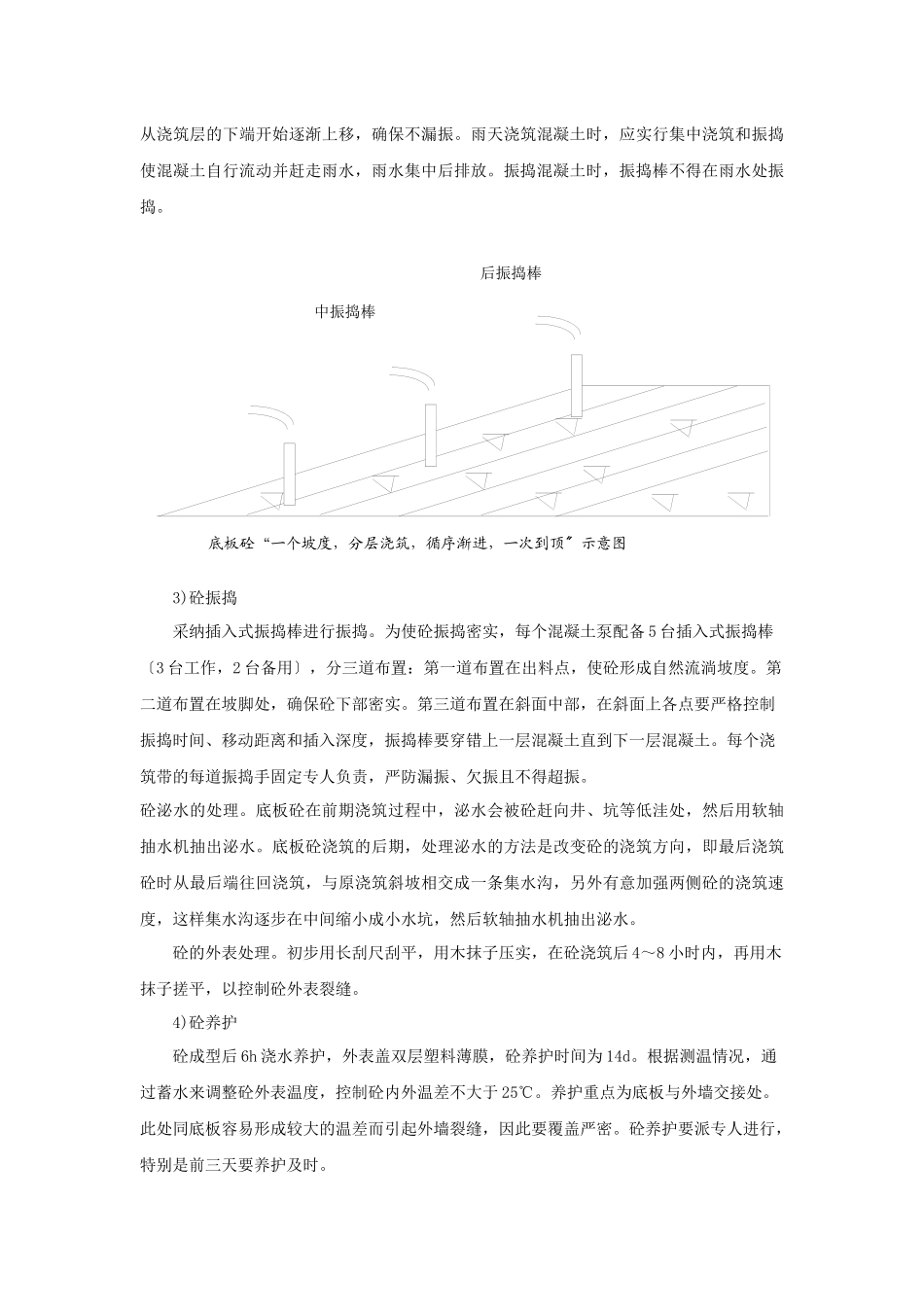

振捣时中振捣棒后振捣棒底板砼“一个坡
