施工进度计划及进度保证措施9
1 编制说明(一)进度目标,我公司力争完成本项工程的施工工期 65 日历天
(二)本工程进度安排是根据前述施工布置按照前紧后松的工作原则进行编制的,以保证在施工过程中有足够的弹性时间处理不可预见的突发情况
2 进度网络计划一进度控制方法简单的说就是规划、控制和协调
规划就是按照分层进度计划,制定相应的诸如人员、材料、机具等计划
控制即是在项目实施的全过程中,进行实际进度与计划进度的比较,出现偏差及时采取措施调整
协调则为外部协调和内部协调,外部协调即协调与进度有关的各施工单位之间的关系和次序,减少重叠,把时间空间化;内部协调是指项目经理部根据进度计划对各部门、班组之间进行协调二进度控制措施1、组织措施一一落实各层次的进度控制人员及其具体任务和工作责任;建立进度控制的组织系统;根据具体的分项结构、进展情况,分阶段地进行分解细化,确定其进度目标,形成目标控制体系;确定进度控制工作制度,如检查时间、方法、协调会议时间、参加人等;对影响进度的因素分析和预测
2、技术措施――采取加快施工进度的技术方法
3、合同措施――对材料供应商签订的供货时间应与施工进度目标一致

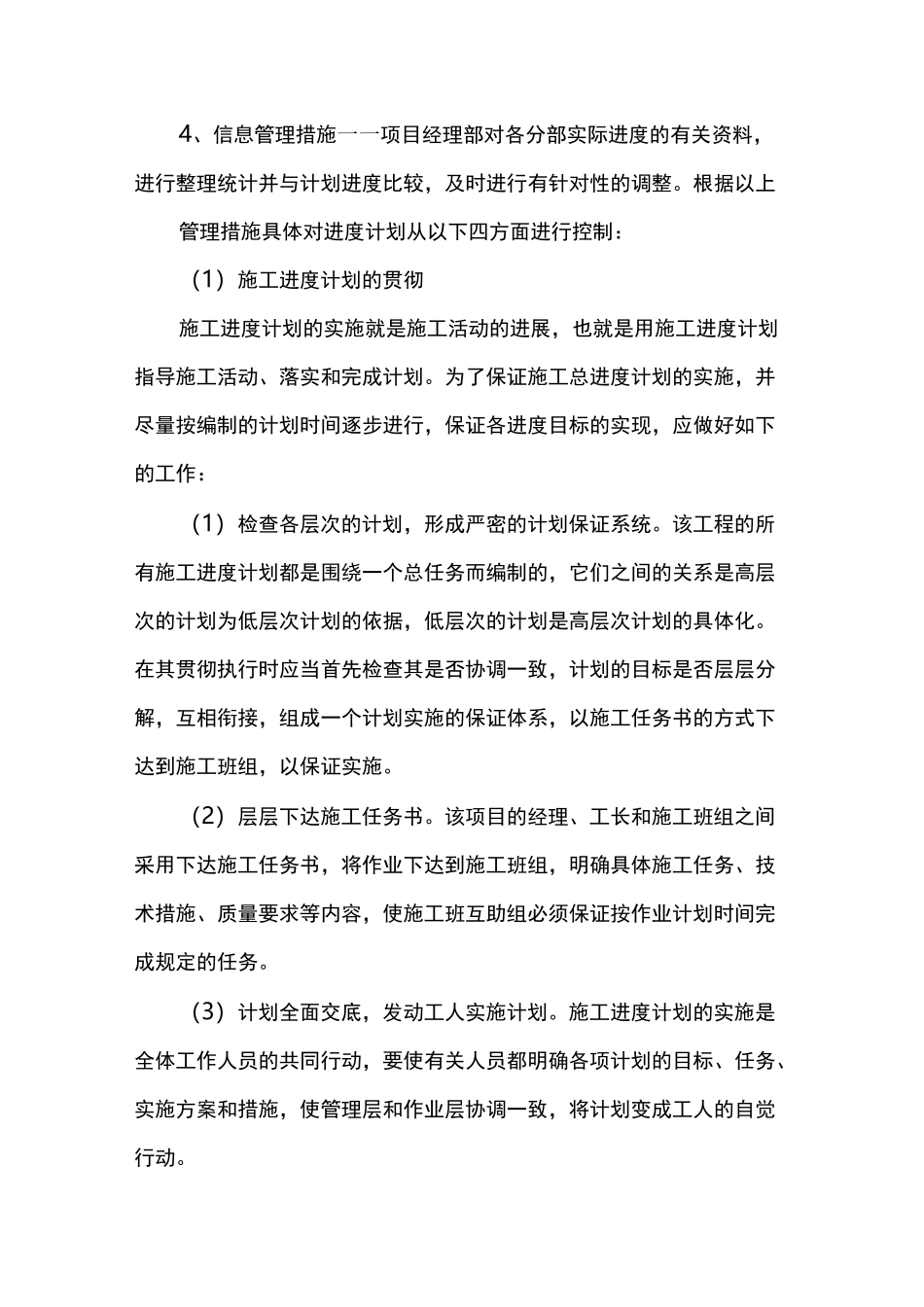

4、信息管理措施一一项目经理部对各分部实际进度的有关资料,进行整理统计并与计划进度比较,及时进行有针对性的调整

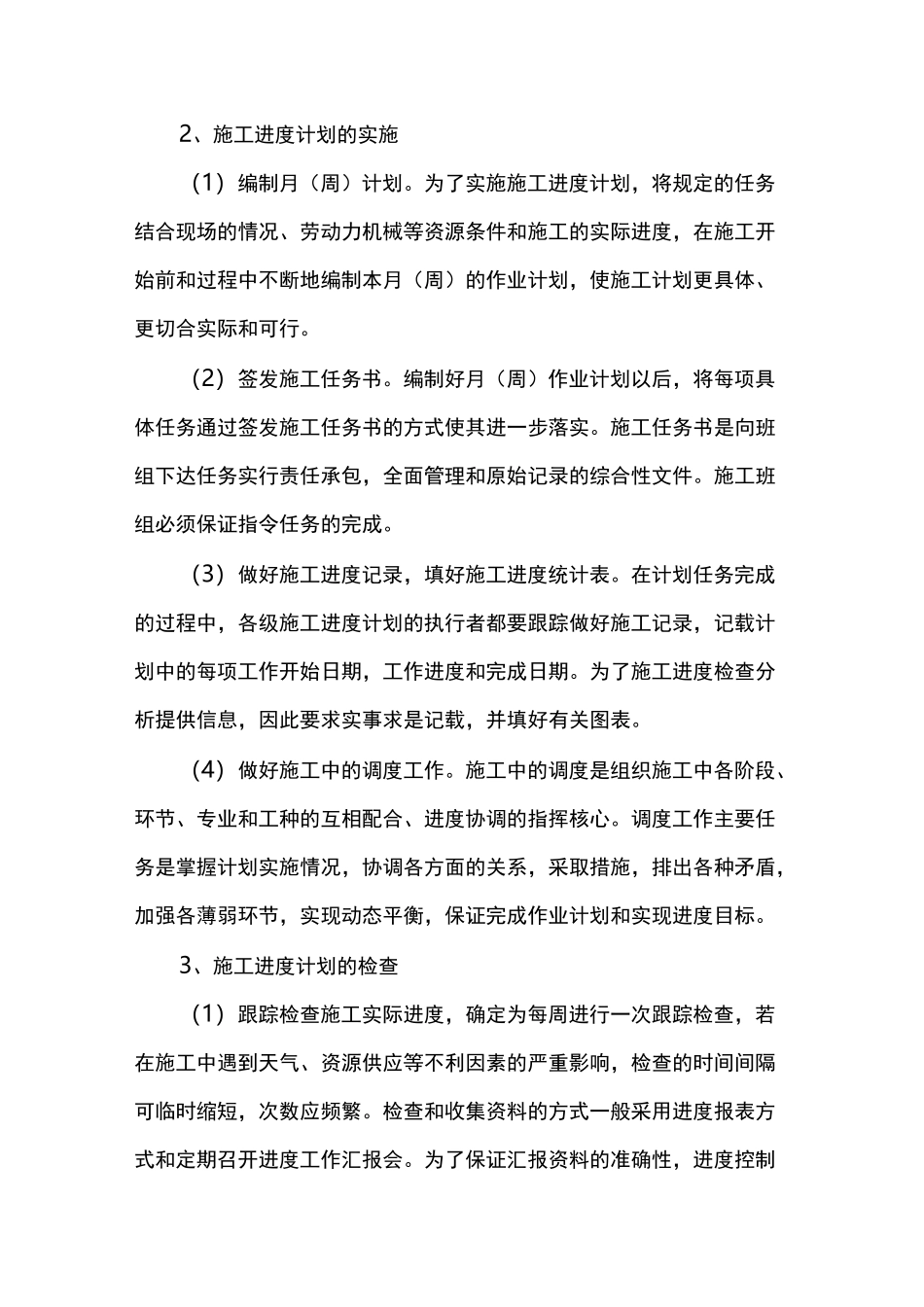

根据以上管理措施具体对进度计划从以下四方面进行控制:(1)施工进度计划的贯彻施工进度计划的实施就是施工活动的进展,也就是用施工进度计划指导施工活动、落实和完成计划
为了保证施工总进度计划的实施,并尽量按编制的计划时间逐步进行,保证各进度目标的实现,应做好如下的工作:(1)检查各层次的计划,形成严密的计划保证系统
该工程的所有施工进度计划都是围绕一个总任务而编制的,它们之间的关系是高层次的计划为低层次计划的依据,低层次的计划是高层次计划的具体化
在其贯彻执行时应当首先检查其是否协调
