帷幕灌浆施工技术方案1、帷幕灌浆方法帷幕灌浆方法为自下而上循环灌浆法,分段长度 5m
灌浆压力 I 序孔起始为0
3Mpa,向下每增加 1m 压力增加 0
05Mpa,II 序孔灌浆压力为 I 序孔的 1
15 倍,111 序孔灌浆压力为 I 序孔的 1
灌浆材料采用纯水泥灌浆灌注,水泥标号不低于 425 号,水灰比为 5:1、3:1、2:1、1:1、0
5:1 七个比级,开浆水灰比为 5:1
2 帷幕灌浆施工工艺和施工步骤2
1 施工工艺帷幕灌浆的施工工艺流程为:钻孔定位 f 钻孔 f 洗孔 f 压水 f 制浆 f 灌浆 f封孔 f 检查
2 灌浆施工步骤2
1 钻孔定位根据施工图纸灌浆孔位置在灌浆轴线上进行测量定位并统一编号

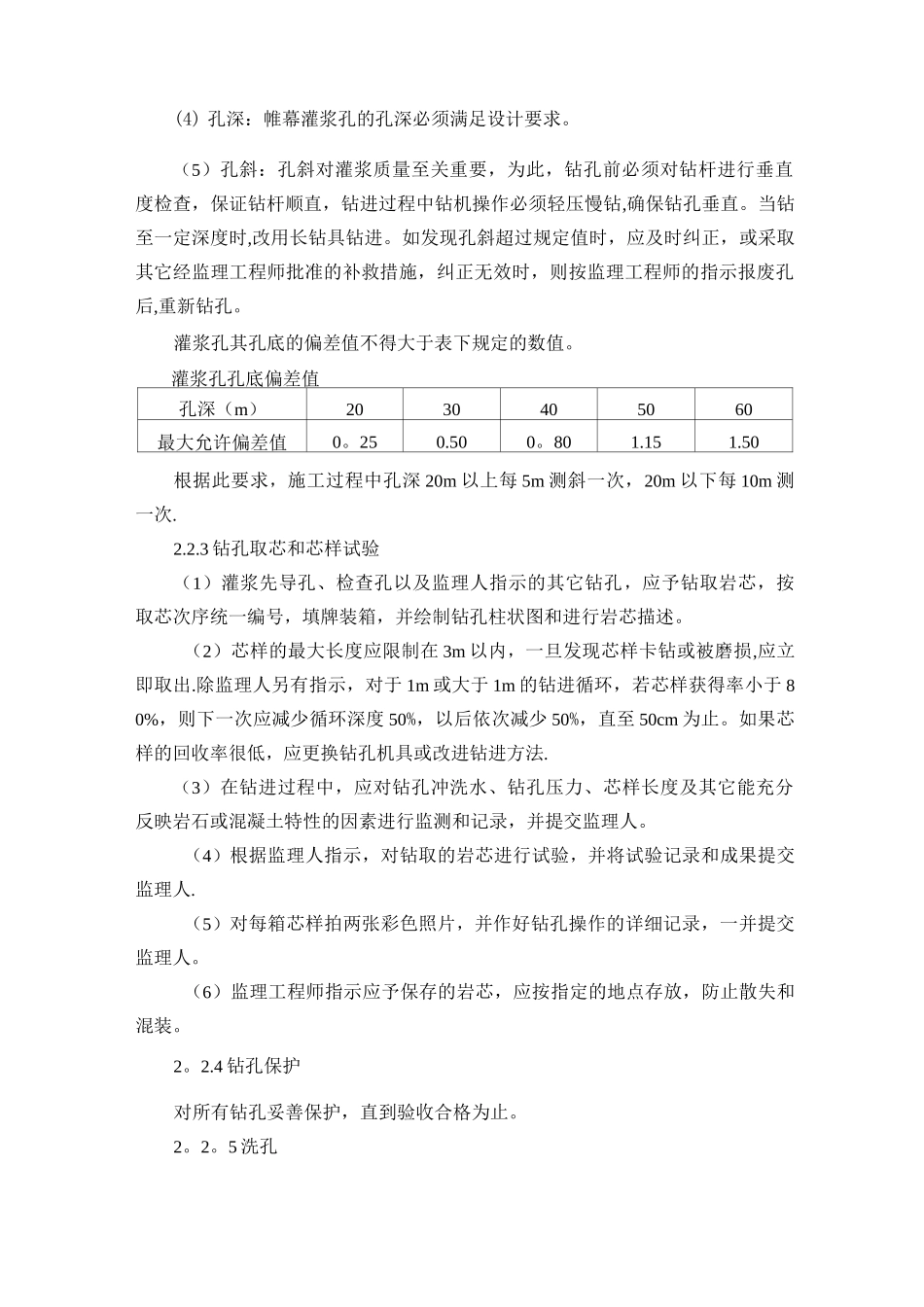

2 钻孔钻孔内容包括先导孔、灌浆孔、检查孔的钻孔
钻孔钻进采用地质钻机
钻孔过程中采用清水钻进
孔口下套管,开孔孔径©89mm,终孔孔径 060mm
施工中严格的按照分序逐渐加密的原则进行施工,先钻先导孔和 I 序孔,再钻 II 序孔,最后钻 III 序孔
先导孔钻取岩芯,按取芯次序统一编号,填牌装箱,并绘制钻孔柱状图和进行岩芯描述
钻孔结束会同监理工程师进行检查验收,检查合格并经监理工程师签认后,方可进行下一道工序
钻孔工作在灌浆施工中占有极其重要的作用,它的成功与否直接影响灌浆施工的成败
因此对每个孔的钻孔都要认真对待,从钻机安放、孔序、孔位、孔深、孔斜等方面严格控制,减少钻孔事故的发生,具体保证措施如下:(1) 钻机安放:钻机安放必须牢固平稳,底座要用长方木铺设,水平仪找平;钻孔前埋设孔口管

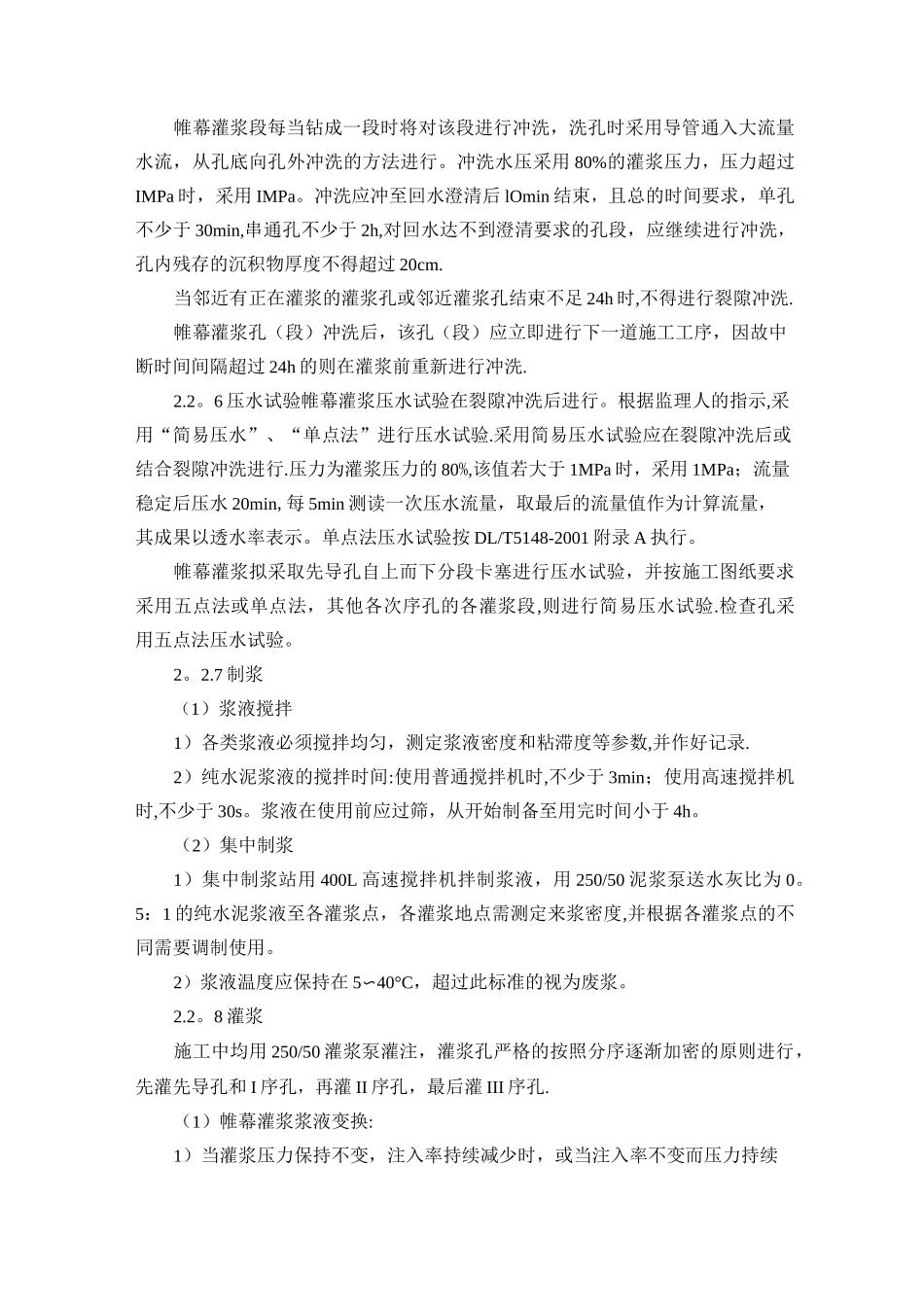

(2)孔序:严格的按照分序逐渐加密的原则进行施工
(3)孔位:灌浆孔的开孔孔位与设计位置的偏差不得大于 10cm,因故变更孔位时,应征得设计同意
实际孔位应有记录
(4) 孔深:帷幕灌浆孔的孔深必须满足设计
