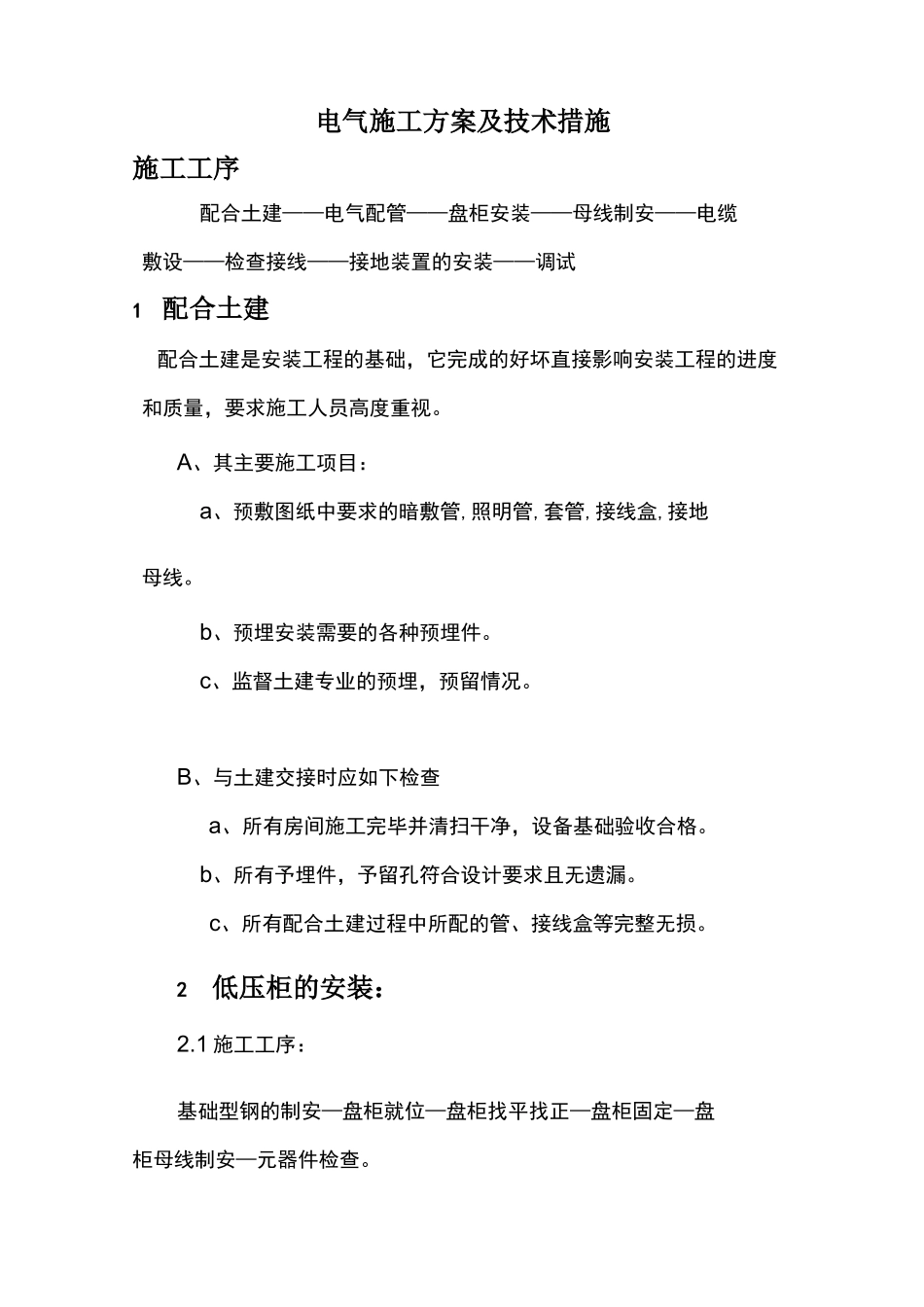

电气施工方案及技术措施施工工序配合土建——电气配管——盘柜安装——母线制安——电缆敷设——检查接线——接地装置的安装——调试1 配合土建配合土建是安装工程的基础,它完成的好坏直接影响安装工程的进度和质量,要求施工人员高度重视。A、其主要施工项目:a、预敷图纸中要求的暗敷管,照明管,套管,接线盒,接地母线。b、预埋安装需要的各种预埋件。c、监督土建专业的预埋,预留情况。B、与土建交接时应如下检查a、所有房间施工完毕并清扫干净,设备基础验收合格。b、所有予埋件,予留孔符合设计要求且无遗漏。c、所有配合土建过程中所配的管、接线盒等完整无损。2低压柜的安装:2.1 施工工序:基础型钢的制安—盘柜就位—盘柜找平找正—盘柜固定—盘柜母线制安—元器件检查。2.2 技术要求:基础型钢安装后,顶部宜高出持平地面的 10mm,基础型钢设计应符合产品设计要求。基础型钢的不直度和水平度小于 1mm/m,全长要小于 5mm/m,位置误差及不平行度全长要小于 5mm。2.3 盘柜与基础连接应牢固,并有可靠的接地。2.4 机械闭锁、电气自锁应动作准确、可靠。2.5 动、静触头的中心线应一致,触头接触紧密。2.6 检查防止电气误操作的“五防”装置齐全,并动作灵活、可靠。2.7 盘柜的漆层应完整、无损伤,固定电器的支架应刷漆,安装于同一室内且经常监视的盘柜,其盘面的颜色和谐一致。3钢管敷设钢管切割可使用钢锯,管子切割机或无齿锯,切口应锉平,刮光。钢管敷设前要进行除锈,防腐,管子内外壁均应刷防腐漆,直埋混凝土的除外,埋入土层的应刷两遍沥青漆。钢管弯制可使用弯制器,电动弯制器或气焊热煨三种方法,弯制时焊缝应在弯曲方向的侧面,以防出现裂缝。钢管连接在暗敷时应采用套管连接,套管的长度宜为管外经的 1.5-3 倍,连接的对口处应在套管的中心,焊口应牢固严密。在明配时应采用丝扣连接,管端套丝的长度不应小于管接头长。暗敷钢管和接线盒,开关盒。质量通病防范A、钢管锯口不平齐,不光华,有毛刺。B、管路连接采用四口连接式,使用非通丝管箍,且连接处无密封措施。C、钢管的内壁不按要求做防腐处理。D、钢管没有按要求做接地线。E、穿越建筑物的钢管没有做防水密封处理。F、与土建配合不默契,造成大量剃槽,钢管离墙面净距小于 15 毫米。G、敷设在粉尘场所管口无密封措施。H、钢管进箱不垂直,管口倾斜,多管进箱,排列不整齐,不是一孔一管,而是大孔多管。4电缆敷设:电缆敷设前应对其进行耐压实验,1KV 以下...
