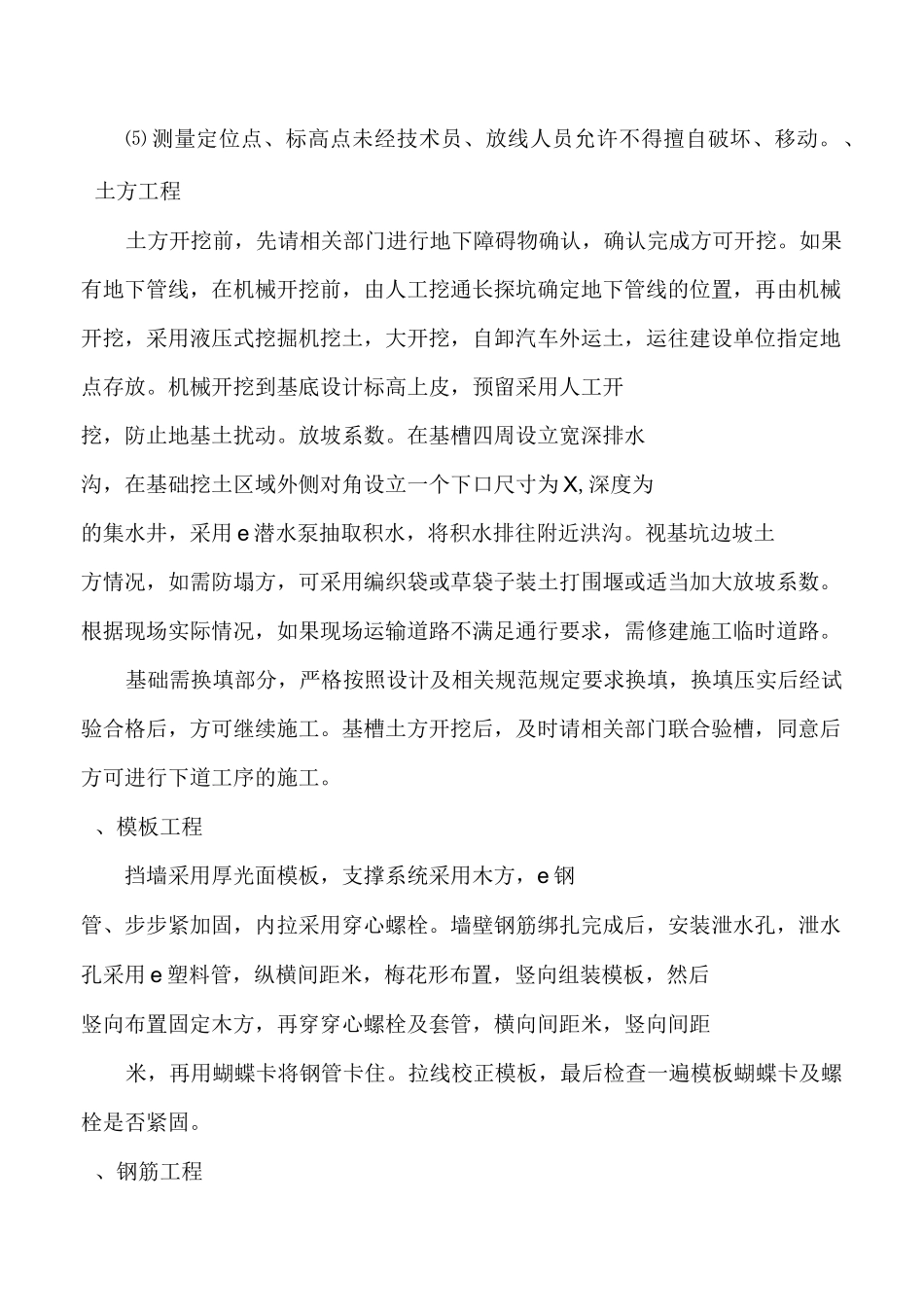

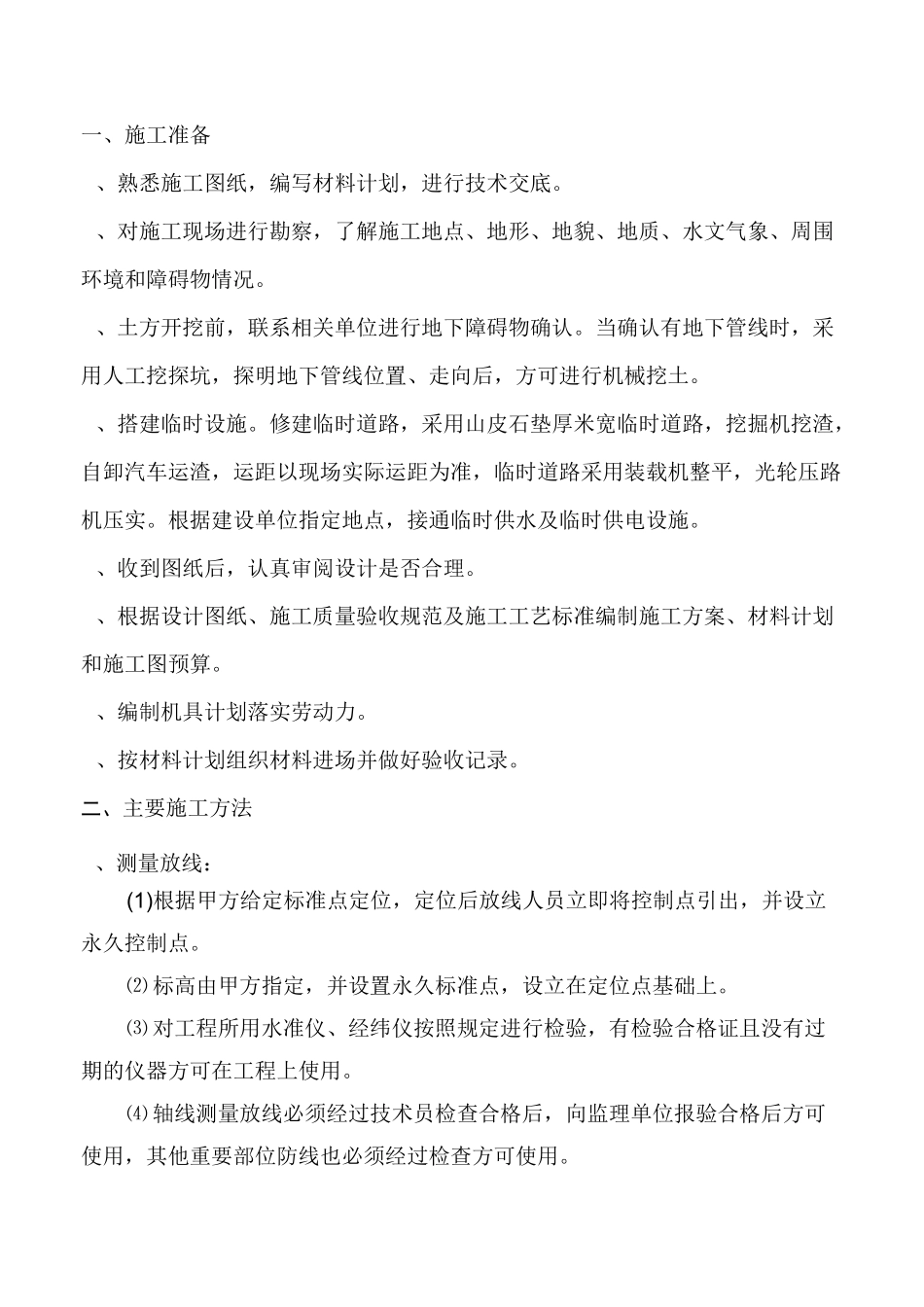

信州区信江南岸景观改造二期道路工程混凝土挡墙工程施工方案编写单位:江西际洲建设工程有限公司信江南岸景观改造二期道路工程项目经理部编写日期:二 0 一六年一、施工准备、熟悉施工图纸,编写材料计划,进行技术交底
、对施工现场进行勘察,了解施工地点、地形、地貌、地质、水文气象、周围环境和障碍物情况
、土方开挖前,联系相关单位进行地下障碍物确认
当确认有地下管线时,采用人工挖探坑,探明地下管线位置、走向后,方可进行机械挖土
、搭建临时设施
修建临时道路,采用山皮石垫厚米宽临时道路,挖掘机挖渣,自卸汽车运渣,运距以现场实际运距为准,临时道路采用装载机整平,光轮压路机压实
根据建设单位指定地点,接通临时供水及临时供电设施
、收到图纸后,认真审阅设计是否合理
、根据设计图纸、施工质量验收规范及施工工艺标准编制施工方案、材料计划和施工图预算
、编制机具计划落实劳动力
、按材料计划组织材料进场并做好验收记录
二、主要施工方法、测量放线:(1)根据甲方给定标准点定位,定位后放线人员立即将控制点引出,并设立永久控制点
⑵ 标高由甲方指定,并设置永久标准点,设立在定位点基础上
⑶ 对工程所用水准仪、经纬仪按照规定进行检验,有检验合格证且没有过期的仪器方可在工程上使用
⑷ 轴线测量放线必须经过技术员检查合格后,向监理单位报验合格后方可使用,其他重要部位防线也必须经过检查方可使用
⑸ 测量定位点、标高点未经技术员、放线人员允许不得擅自破坏、移动
、土方工程土方开挖前,先请相关部门进行地下障碍物确认,确认完成方可开挖
如果有地下管线,在机械开挖前,由人工挖通长探坑确定地下管线的位置,再由机械开挖,采用液压式挖掘机挖土,大开挖,自卸汽车外运土,运往建设单位指定地点存放
机械开挖到基底设计标高上皮,预留采用人工开挖,防止地基土扰动
在基槽四周设立宽深排水沟,在基础挖土区域外侧对角设立一个下口尺寸为
