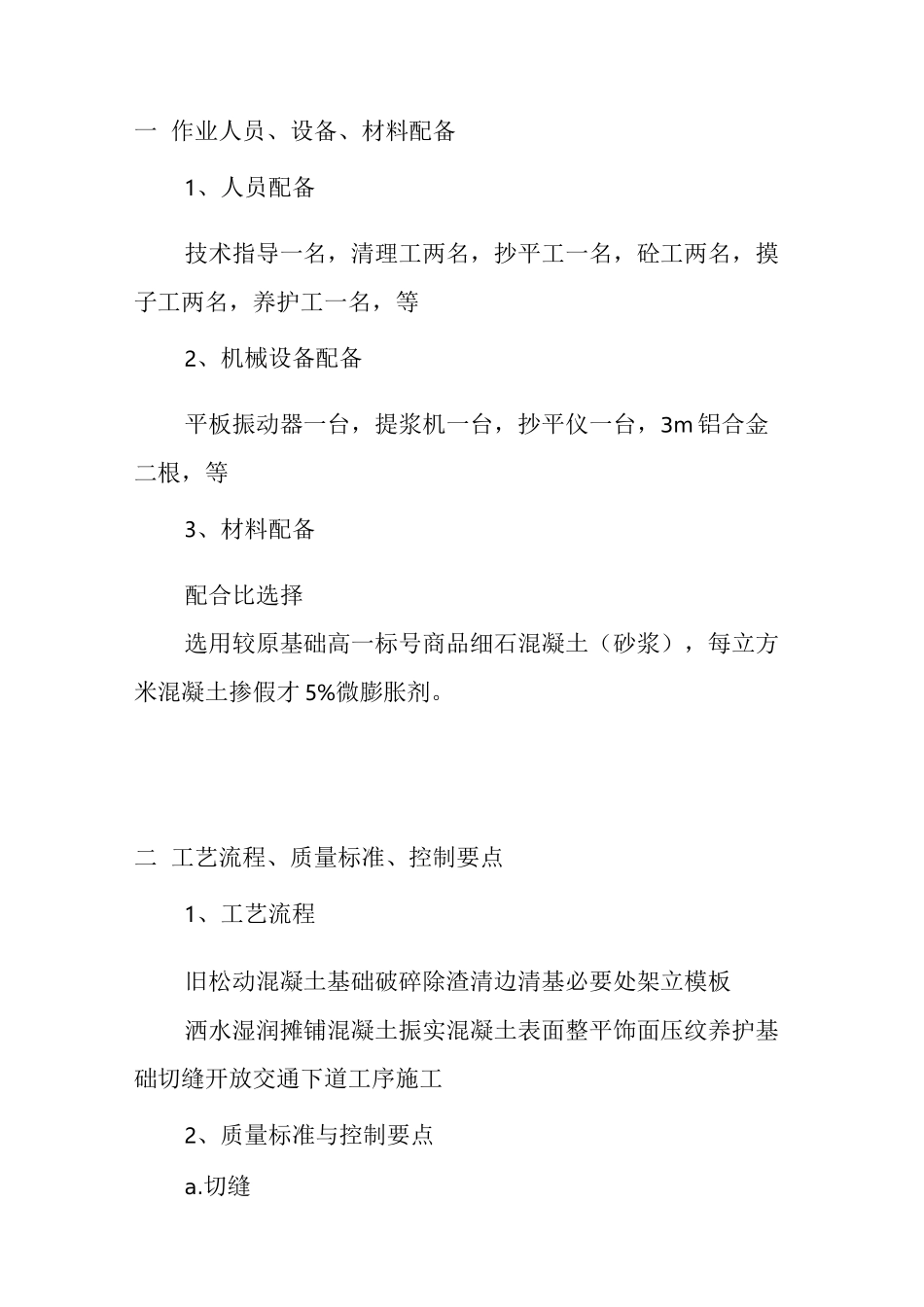

一 作业人员、设备、材料配备1、人员配备技术指导一名,清理工两名,抄平工一名,砼工两名,摸子工两名,养护工一名,等2、机械设备配备平板振动器一台,提浆机一台,抄平仪一台,3m 铝合金二根,等3、材料配备配合比选择选用较原基础高一标号商品细石混凝土(砂浆),每立方米混凝土掺假才 5%微膨胀剂
二 工艺流程、质量标准、控制要点1、工艺流程旧松动混凝土基础破碎除渣清边清基必要处架立模板洒水湿润摊铺混凝土振实混凝土表面整平饰面压纹养护基础切缝开放交通下道工序施工2、质量标准与控制要点a

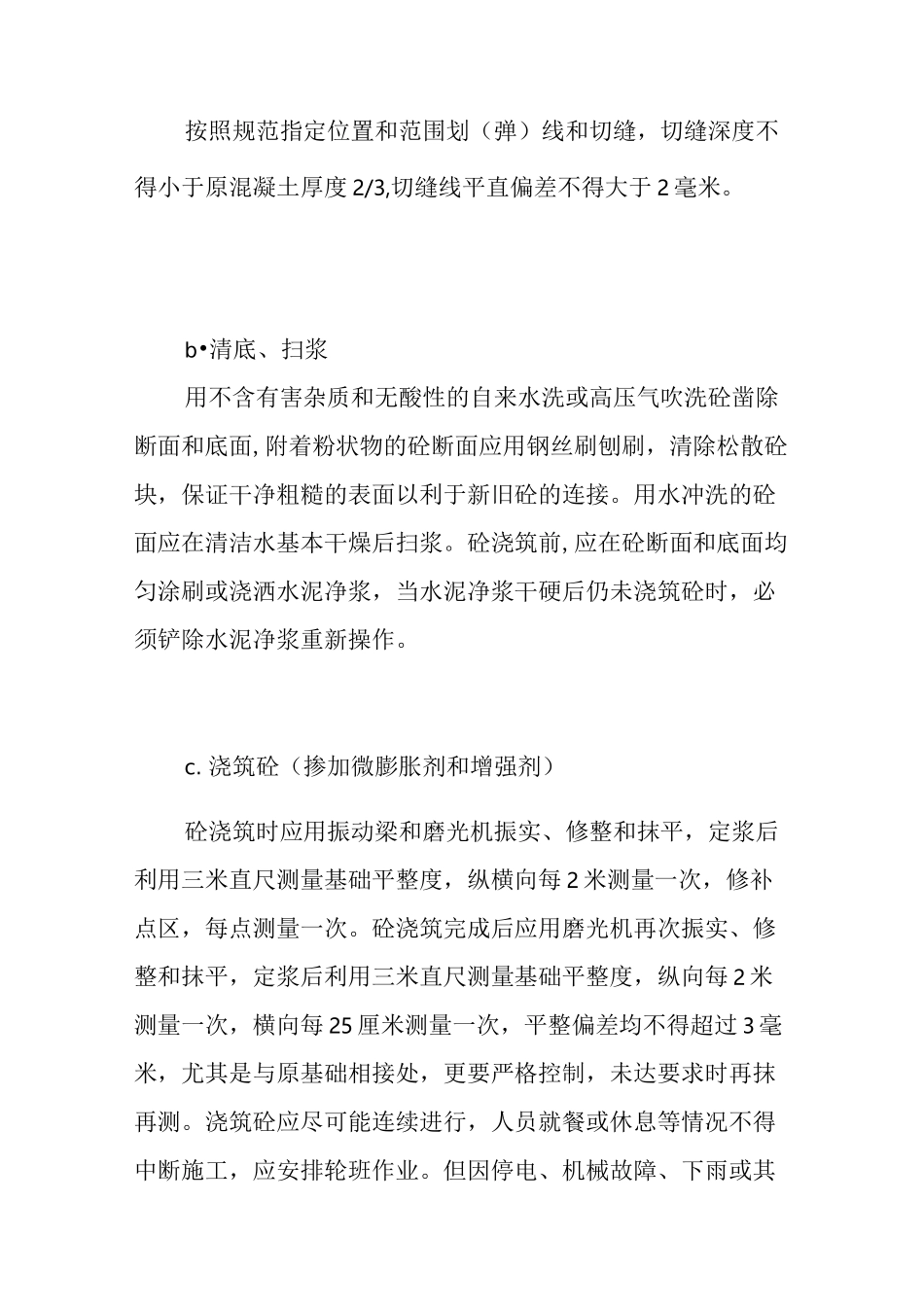

切缝按照规范指定位置和范围划(弹)线和切缝,切缝深度不得小于原混凝土厚度 2/3,切缝线平直偏差不得大于 2 毫米
b•清底、扫浆用不含有害杂质和无酸性的自来水洗或高压气吹洗砼凿除断面和底面,附着粉状物的砼断面应用钢丝刷刨刷,清除松散砼块,保证干净粗糙的表面以利于新旧砼的连接
用水冲洗的砼面应在清洁水基本干燥后扫浆
砼浇筑前,应在砼断面和底面均匀涂刷或浇洒水泥净浆,当水泥净浆干硬后仍未浇筑砼时,必须铲除水泥净浆重新操作
浇筑砼(掺加微膨胀剂和增强剂)砼浇筑时应用振动梁和磨光机振实、修整和抹平,定浆后利用三米直尺测量基础平整度,纵横向每 2 米测量一次,修补点区,每点测量一次
砼浇筑完成后应用磨光机再次振实、修整和抹平,定浆后利用三米直尺测量基础平整度,纵向每 2 米测量一次,横向每 25 厘米测量一次,平整偏差均不得超过 3 毫米,尤其是与原基础相接处,更要严格控制,未达要求时再抹再测
浇筑砼应尽可能连续进行,人员就餐或休息等情况不得中断施工,应安排轮班作业

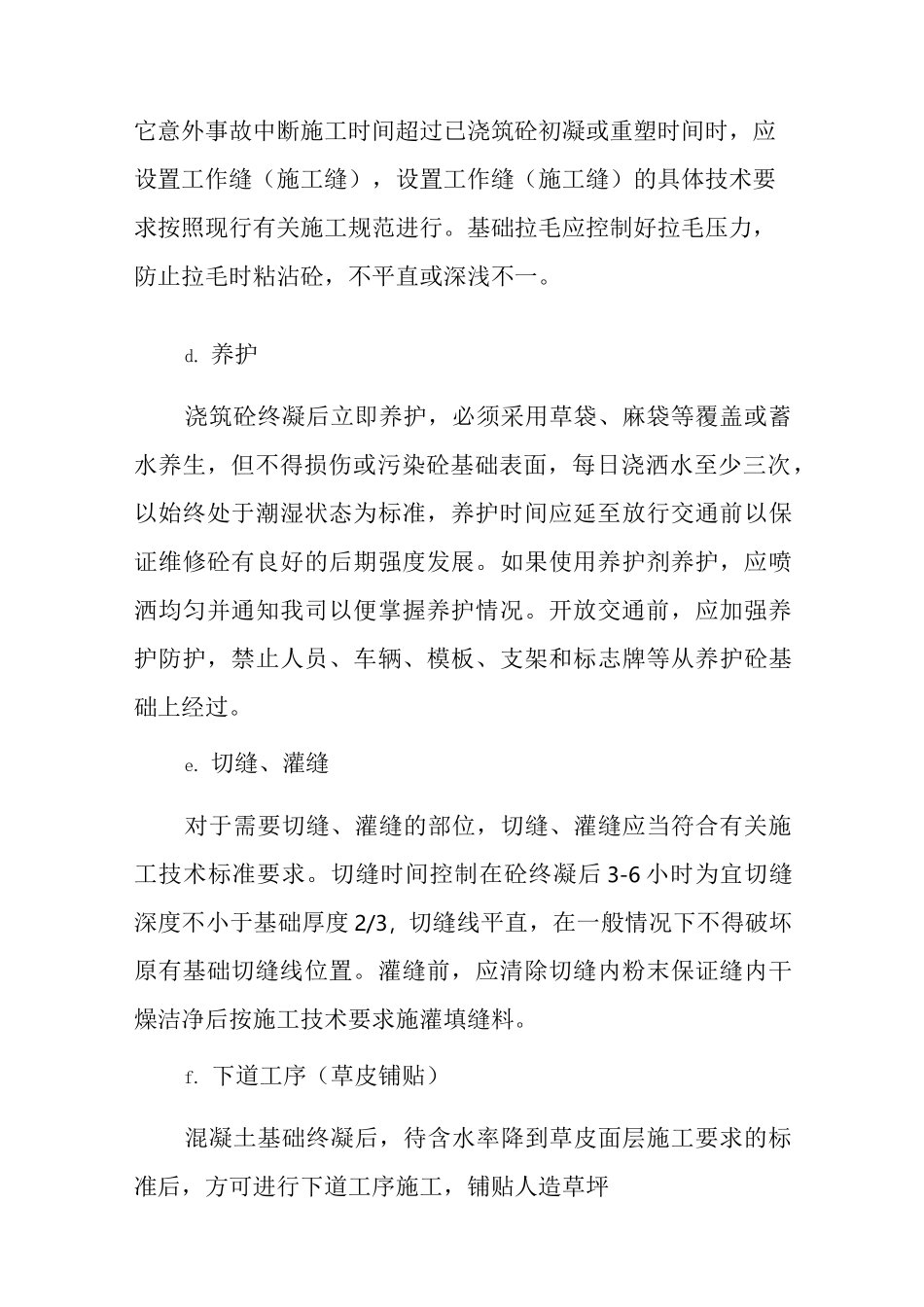

但因停电、机械故障、下雨或其它意外事故中断施工时间超过已浇筑砼初凝或重塑时间时,应设置工作缝(施工缝),设置工作缝(施工缝)的具体技术要求按照现行有关施工规范进行
基础拉毛应控制好拉毛压力,防止拉毛时粘沾砼,不平直或深浅不一
