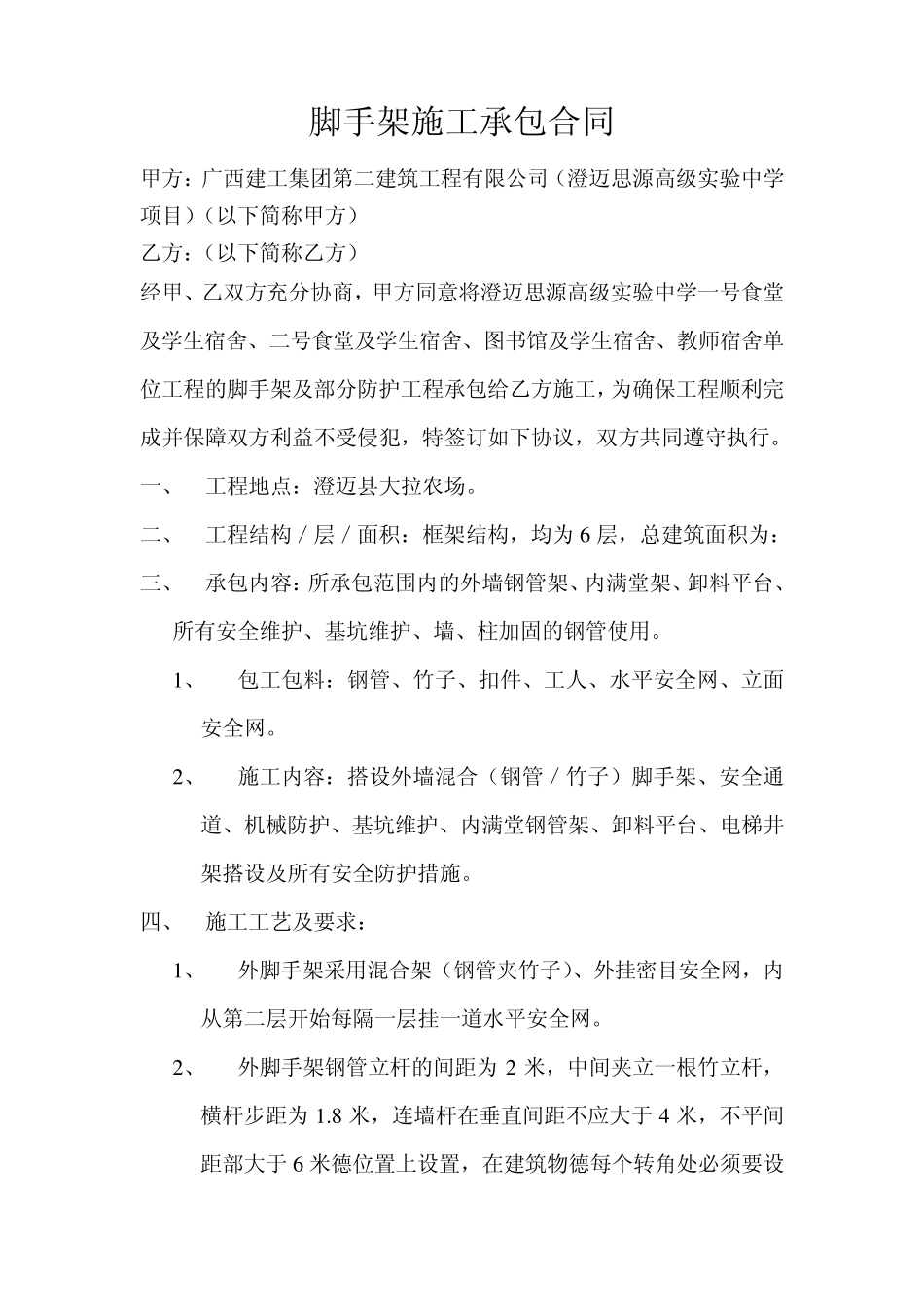

脚手架施工承包合同 甲方:广西建工集团第二建筑工程有限公司(澄迈思源高级实验中学项目)(以下简称甲方) 乙方:(以下简称乙方) 经甲、乙双方充分协商,甲方同意将澄迈思源高级实验中学一号食堂及学生宿舍、二号食堂及学生宿舍、图书馆及学生宿舍、教师宿舍单位工程的脚手架及部分防护工程承包给乙方施工,为确保工程顺利完成并保障双方利益不受侵犯,特签订如下协议,双方共同遵守执行
一、 工程地点:澄迈县大拉农场
二、 工程结构/层/面积:框架结构,均为 6 层,总建筑面积为: 三、 承包内容:所承包范围内的外墙钢管架、内满堂架、卸料平台、所有安全维护、基坑维护、墙、柱加固的钢管使用
1 、 包工包料:钢管、竹子、扣件、工人、水平安全网、立面安全网
2 、 施工内容:搭设外墙混合(钢管/竹子)脚手架、安全通道、机械防护、基坑维护、内满堂钢管架、卸料平台、电梯井架搭设及所有安全防护措施
四、 施工工艺及要求: 1 、 外脚手架采用混合架(钢管夹竹子)、外挂密目安全网,内从第二层开始每隔一层挂一道水平安全网
2 、 外脚手架钢管立杆的间距为 2 米,中间夹立一根竹立杆,横杆步距为 1
8 米,连墙杆在垂直间距不应大于 4 米,不平间距部大于 6 米德位置上设置,在建筑物德每个转角处必须要设 置剪刀撑,每道剪刀撑苦跨越立柱的根数宜在 5~7 根之间,每道剪刀撑的宽度不应小于 4 跨,且不小于 10 米
斜杆与地面的倾角宜在 45~60 度之间,由下至顶连续设置,中间每道剪刀撑的净距离不应大于 20 米

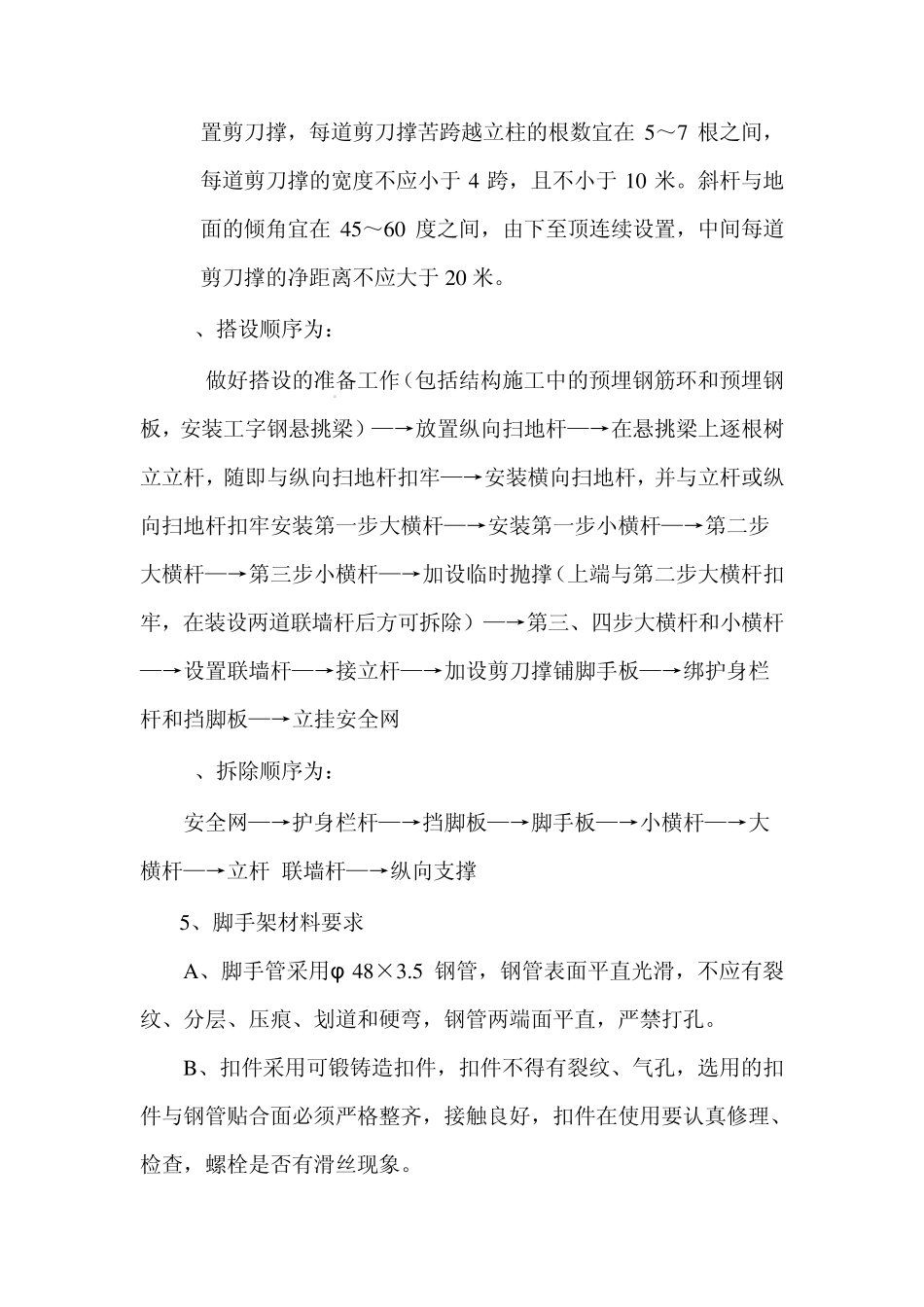

3、搭设顺序为: 做好搭设的准备工作(包括结构施工中的预埋钢筋环和预埋钢板,安装工字钢悬挑梁)—→放置纵向扫地杆—→在悬挑梁上逐根树立立杆,随即与纵向扫地杆扣牢—→安装横向扫地杆,并与立杆或纵向扫地杆扣牢安装第一步大横杆—→安装第一步小横杆—→第二步大横杆—→第三步小横杆—→加设临时
