脚手架检查与验收 一、 脚手架的搭设流程及要求 落地脚手架搭设的工艺流程为:场地平整、夯实→材料配备→定位设置垫板→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网
根据要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,垫板、底座应准确放在定位线上,垫板必须铺放平整,不得悬空
在搭设脚手架前对钢管、扣件、脚手板等应进行检查验收,不合格的产品不得使用
1、立杆基础 脚手架地基础部位应在回填土完后夯实,采用强度等级不低于C15 的混凝土进行硬化,混凝土硬化厚度不小于10cm
地基承载能力能够满足外脚手架的搭设要求
基础外侧应设置排水沟,保证排水畅通
2、立杆 (1)脚手架立杆纵距 1
5m,横距 1
05m,步距 1
8m;连墙杆间距竖直 3
6m,水平3
6m(即二步二跨):里立杆距建筑物 0
搭设立杆前,应每隔6 跨设置一根抛撑,抛撑底部应用水平杆与架体 连接 ,直到 连墙件安装 稳 定后,方 可 拆 除 抛撑

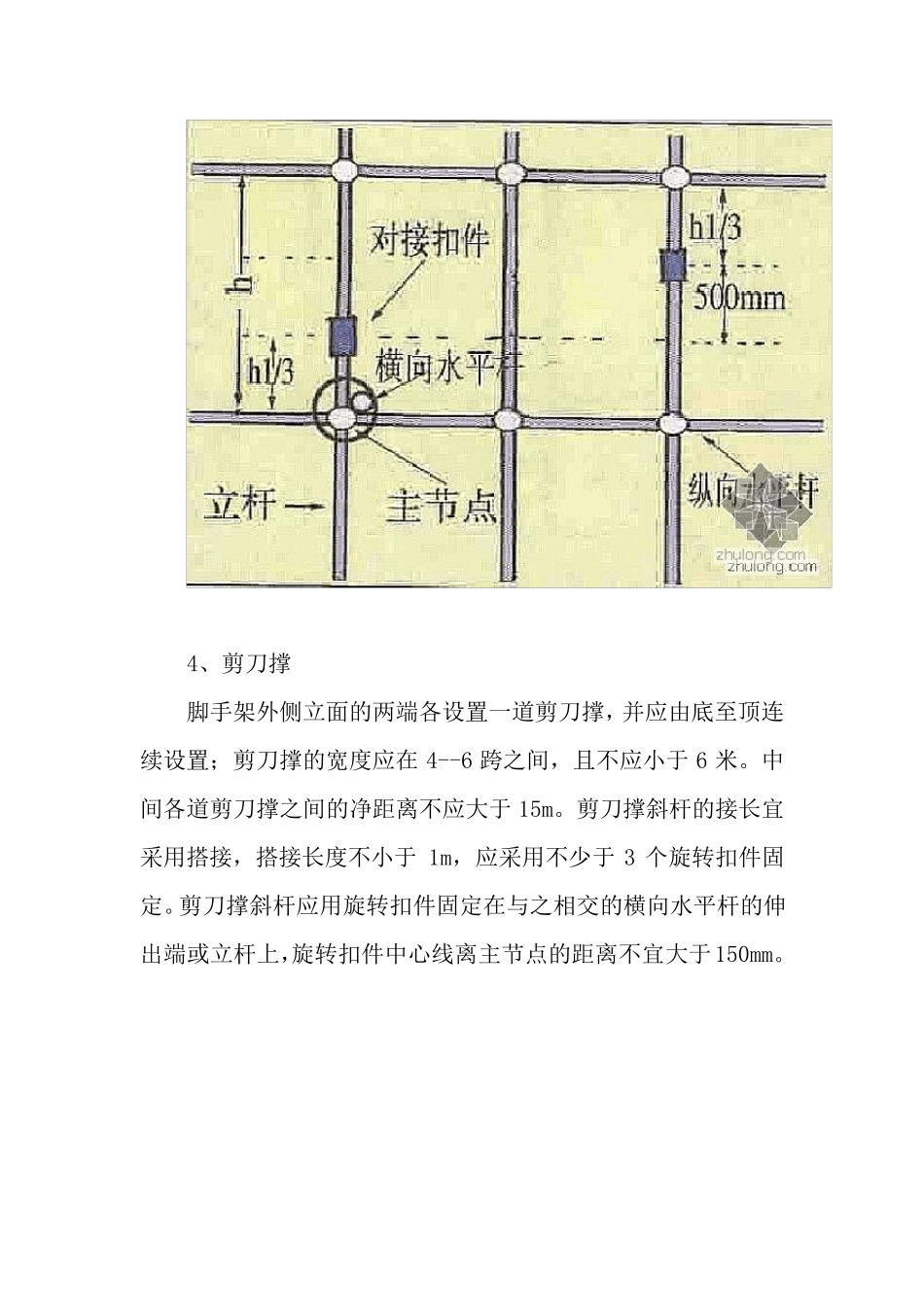

(2)脚手架的底部立杆采用不同长度的钢管参差布置,使钢管立杆的对接接头交错布置,高度方向相互错开500mm 以上,且要求相邻接头不应在同步同跨内,以保证脚手架的整体性
(3)立杆应设置50 厚垫木,并设置纵、横方向扫地杆,扫地杆离底座 20cm 左右
(4)立杆的垂直偏差应控制在不大于架高的1/400
3、大横杆、小横杆设置 (1)大横杆在脚手架高度方向的间距 1
8m,以便立网挂设,大横杆置于立杆里面,每侧外伸长度为 150mm
(2)外架子按立杆与大横杆交点处设置小横杆,两端固定在立杆,以形成空间结构整体受力
4、剪刀撑 脚手架外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置;剪刀撑的宽度应在 4--6 跨之间,且不应小于 6 米
中间各道剪刀撑之
