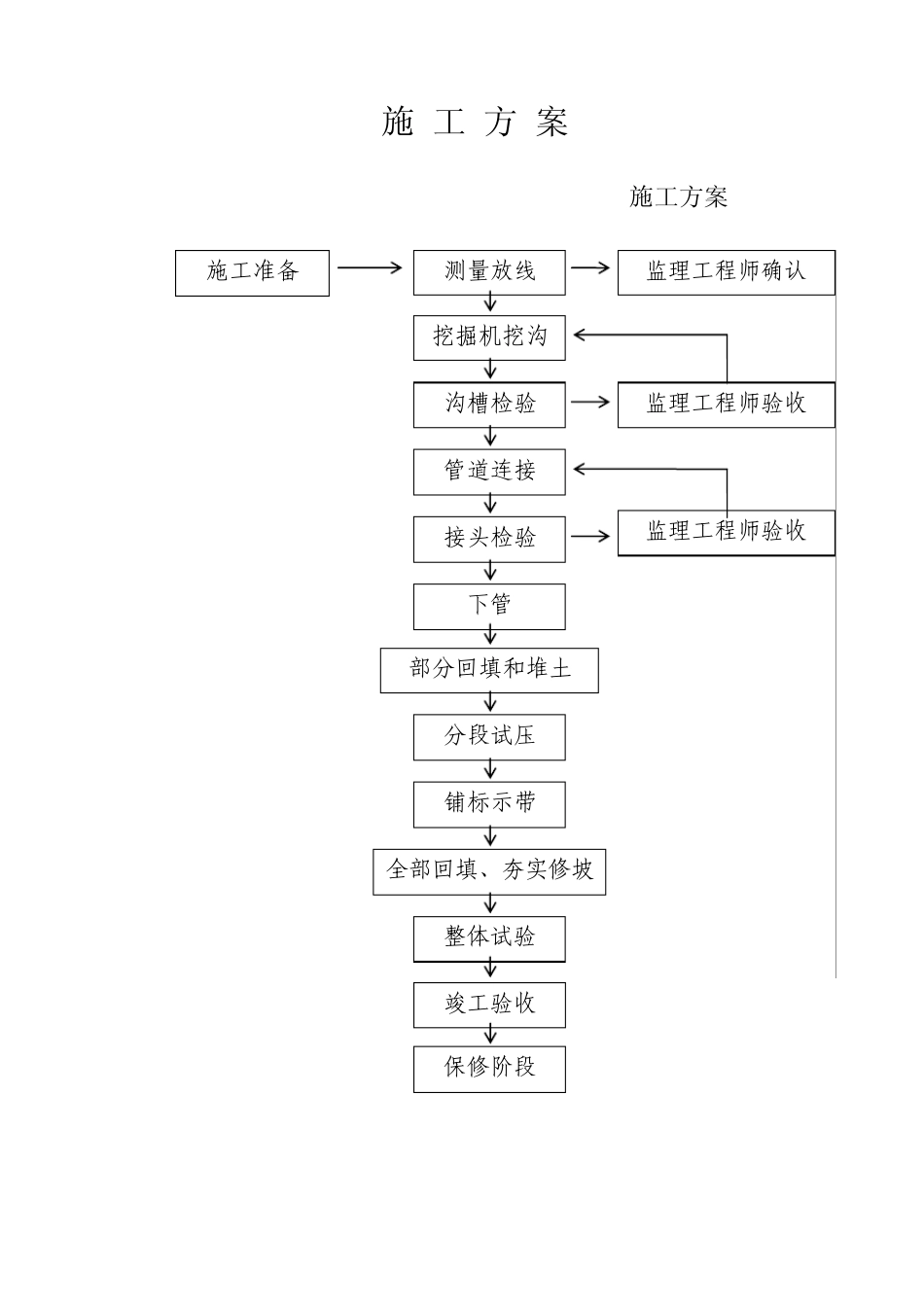

施 工 方 案 施工方案 施工准备 测量放线 挖掘机挖沟 沟槽检验 管道连接 接头检验 下管 部分回填和堆土 分段试压 铺标示带 全部回填、夯实修坡 整体试验 竣工验收 保修阶段 监理工程师确认 监理工程师验收 监理工程师验收 主要施工方法 一、施工测量 1、桩橛交接 开工前应请建设单位、设计单位到现场共同进行交接桩工作,包括水准点、管道中心桩的交接。接桩后,应及时进行复测,水准点标高应与邻近水准标高闭合。 2、测量放线 1)测放临时水准点:开工前,应根据设计图纸和由建设单位指定的水准点放设临时水准点,临时水准点应根据施工现场所需设置,每 200米不宜少于 1个,如条件许可设置在不受施工影响的固定构筑物上;如条件限制,埋设临时桩,并妥善保护,并详细记录在测量本上,如施工中造成损坏,必须尽快补齐,保持水准点的完整。施工测量的允许偏差应符合相应规范要求。 2)管道中心线及辅助线的放置:一般每隔 20米设中心桩,但在阀门井、管道拐点等处必须设置中心桩,管线转交处应与附近永久工程建立关系。放线包括管道中心线、沟槽的上开口边线以及施工临时用道控制线和征地边线。放线采用经纬仪放线,并使用涂有红漆的专用桩。 3)测量的误差应符合施工图和国家相关规范的要求,并应对各种桩点经常进行校测调整,以防差错。 4)测量时,应对仪器进行检查调整,对原始记录作详细校对,并应保存测量记录,妥善保管各种桩点。 5)一经操作完成后及时报监理工程师并办理验线手续。 二、沟槽及构筑物基础的开挖 1、沟槽开挖的要求 1)常规开挖。 根据设计图纸、现场土质、地下水位、现有的地下及地上设施、附近建筑等情况,拟定开挖面、开挖机械及边城保护措施等细节,在开挖前不少于 14天,将此开挖程序提交给项目监理审批。 在工挖沟槽中所选用的方法施工设备和临时工程不得影响任何公共设施,包括管道、排水沟、电缆、通道,也不得使用任何地下的构筑物下沉、倾斜。应采取适当的措施保护这些设施,必要时,应请这些设施的主管部门到现场。对余土的处理,征得建设单位的同意。 开挖不应过早开始,开挖后应立即布置施工。开挖应按照图纸所示的界线进行,所有挖槽边城一开始就在于确保安全,以防地面塌陷,或影响附近的铺装地面和构筑物。为安全起见,根据现场土质情况用支撑加固。 开挖期间,应特别注意沟槽范围内的淤泥或泥性土壤。在一定的条件下,这种松软的土层易产生塌陷,这时应采取必要...
