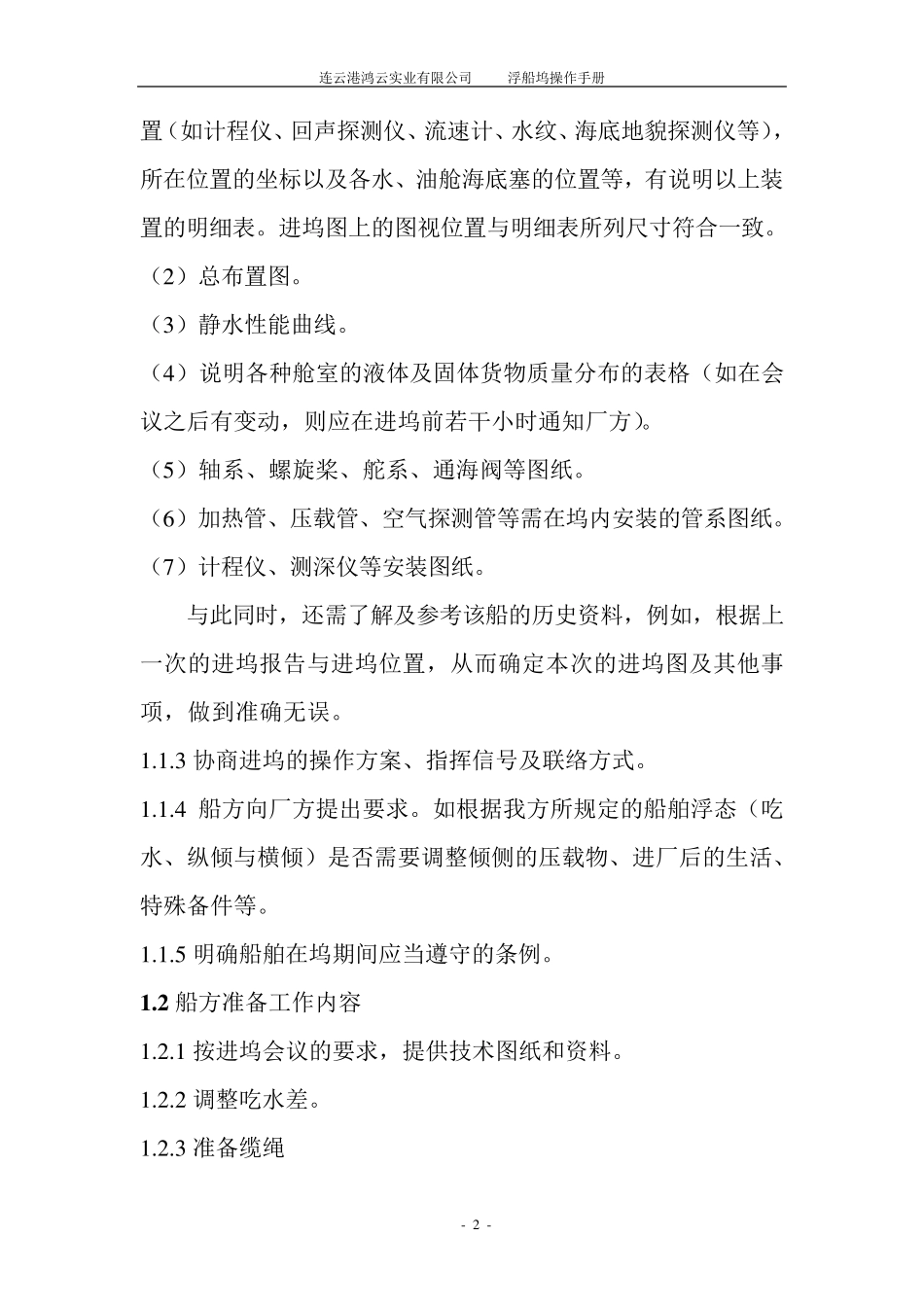

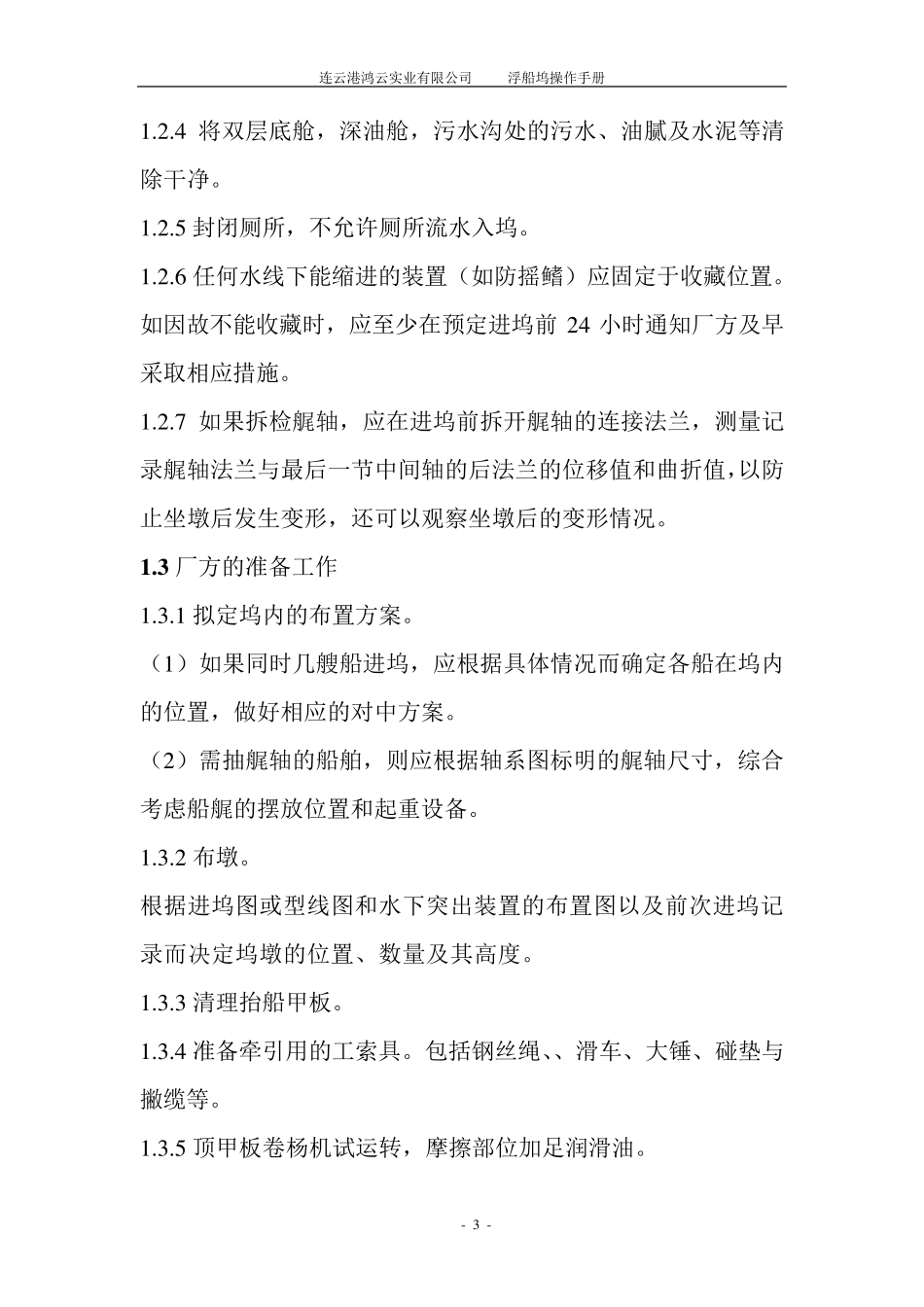

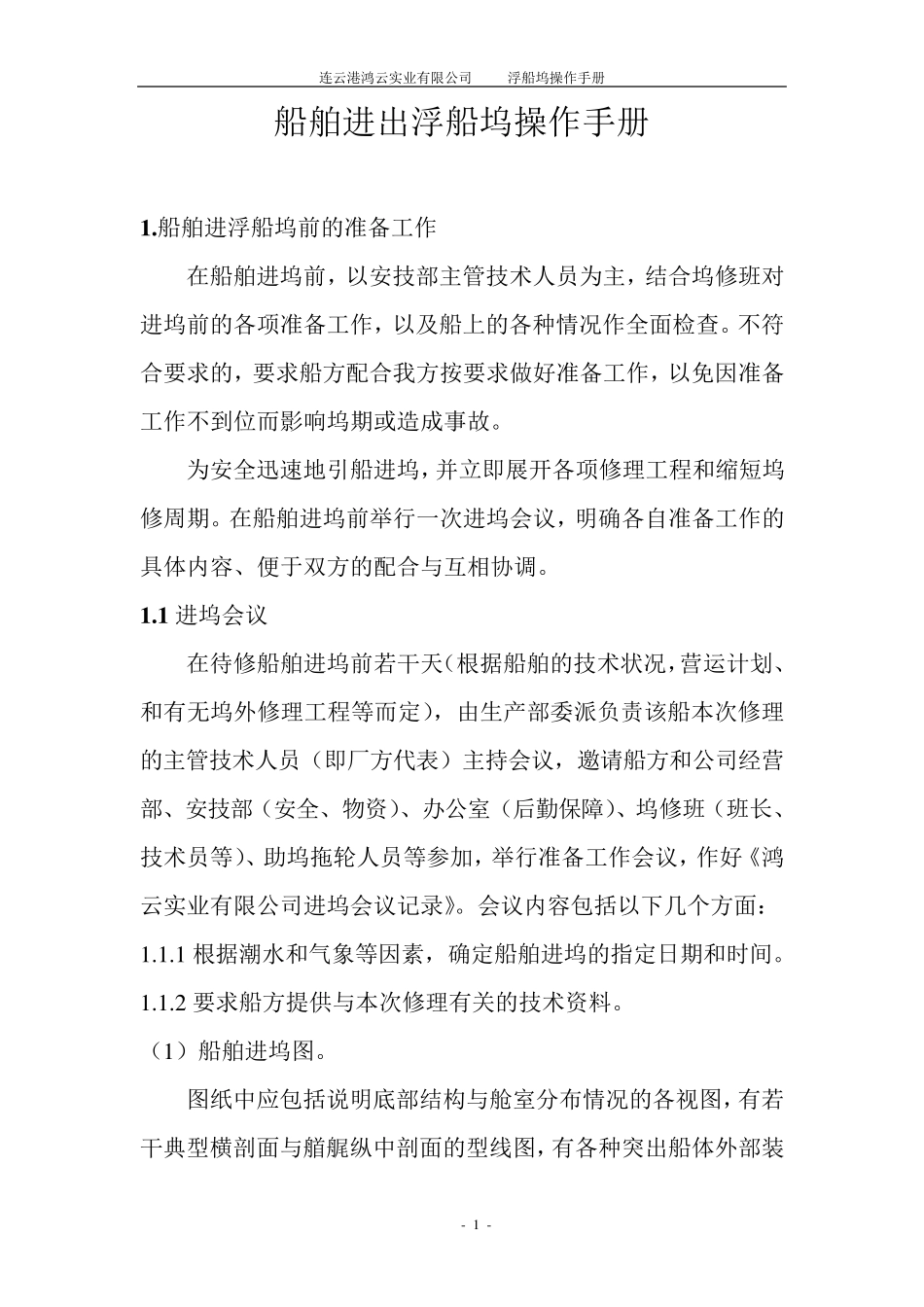

连云港鸿云实业有限公司 浮船坞操作手册 - 1 - 船舶进出浮船坞操作手册 1 .船舶进浮船坞前的准备工作 在船舶进坞前,以安技部主管技术人员为主,结合坞修班对进坞前的各项准备工作,以及船上的各种情况作全面检查。不符合要求的,要求船方配合我方按要求做好准备工作,以免因准备工作不到位而影响坞期或造成事故。 为安全迅速地引船进坞,并立即展开各项修理工程和缩短坞修周期。在船舶进坞前举行一次进坞会议,明确各自准备工作的具体内容、便于双方的配合与互相协调。 1 .1 进坞会议 在待修船舶进坞前若干天(根据船舶的技术状况,营运计划、和有无坞外修理工程等而定),由生产部委派负责该船本次修理的主管技术人员(即厂方代表)主持会议,邀请船方和公司经营部、安技部(安全、物资)、办公室(后勤保障)、坞修班(班长、技术员等)、助坞拖轮人员等参加,举行准备工作会议,作好《鸿云实业有限公司进坞会议记录》。会议内容包括以下几个方面: 1 .1 .1 根据潮水和气象等因素,确定船舶进坞的指定日期和时间。 1 .1 .2 要求船方提供与本次修理有关的技术资料。 (1 )船舶进坞图。 图纸中应包括说明底部结构与舱室分布情况的各视图,有若干典型横剖面与艏艉纵中剖面的型线图,有各种突出船体外部装连云港鸿云实业有限公司 浮船坞操作手册 - 2 - 置(如计程仪、回声探测仪、流速计、水纹、海底地貌探测仪等),所在位置的坐标以及各水、油舱海底塞的位置等,有说明以上装置的明细表。进坞图上的图视位置与明细表所列尺寸符合一致。 (2 )总布置图。 (3 )静水性能曲线。 (4 )说明各种舱室的液体及固体货物质量分布的表格(如在会议之后有变动,则应在进坞前若干小时通知厂方)。 (5 )轴系、螺旋桨、舵系、通海阀等图纸。 (6 )加热管、压载管、空气探测管等需在坞内安装的管系图纸。 (7 )计程仪、测深仪等安装图纸。 与此同时,还需了解及参考该船的历史资料,例如,根据上一次的进坞报告与进坞位置,从而确定本次的进坞图及其他事项,做到准确无误。 1 .1 .3 协商进坞的操作方案、指挥信号及联络方式。 1 .1 .4 船方向厂方提出要求。如根据我方所规定的船舶浮态(吃水、纵倾与横倾)是否需要调整倾侧的压载物、进厂后的生活、特殊备件等。 1 .1 .5 明确船舶在坞期间应当遵守的条例。 1 .2 船方准备工作内容 1 .2 .1 按进坞会议的要求,提供技术图纸和资料。 1 .2...
