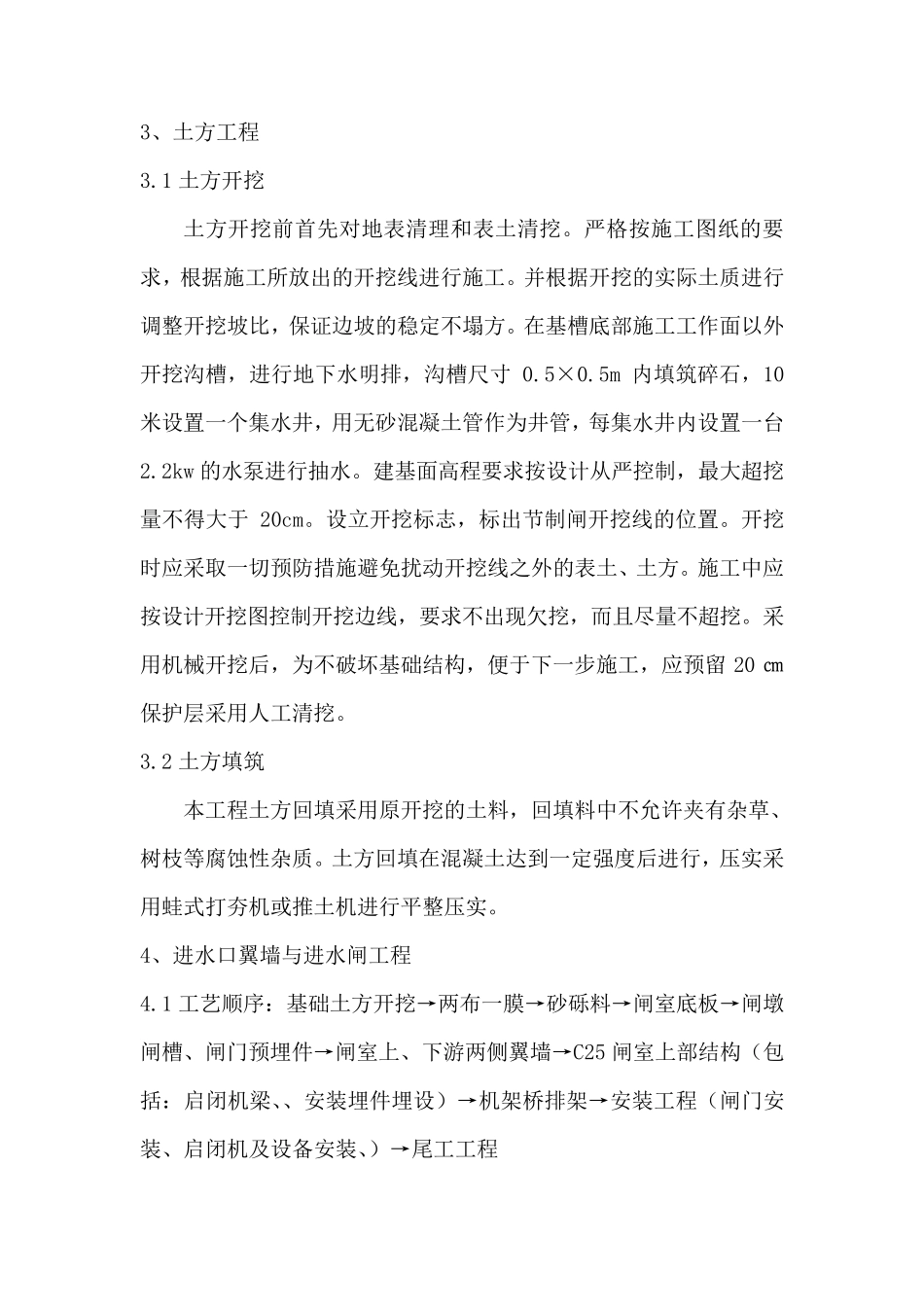

3、土方工程 3
1 土方开挖 土方开挖前首先对地表清理和表土清挖
严格按施工图纸的要求,根据施工所放出的开挖线进行施工
并根据开挖的实际土质进行调整开挖坡比,保证边坡的稳定不塌方
在基槽底部施工工作面以外开挖沟槽,进行地下水明排,沟槽尺寸0
5m 内填筑碎石,10米设置一个集水井,用无砂混凝土管作为井管,每集水井内设置一台2
2kw 的水泵进行抽水
建基面高程要求按设计从严控制,最大超挖量不得大于 20cm
设立开挖标志,标出节制闸开挖线的位置
开挖时应采取一切预防措施避免扰动开挖线之外的表土、土方
施工中应按设计开挖图控制开挖边线,要求不出现欠挖,而且尽量不超挖
采用机械开挖后,为不破坏基础结构,便于下一步施工,应预留20 ㎝保护层采用人工清挖
2 土方填筑 本工程土方回填采用原开挖的土料,回填料中不允许夹有杂草、树枝等腐蚀性杂质
土方回填在混凝土达到一定强 度 后进行,压 实采用蛙 式 打 夯 机或 推 土机进行平 整压 实
4、进水口 翼 墙 与 进水闸工程 4
1 工艺 顺 序 : 基础土方开挖→ 两 布 一膜 → 砂砾 料→ 闸室 底板 → 闸墩闸槽、闸门 预埋 件 → 闸室 上 、下游 两 侧 翼 墙 → C25 闸室 上 部结构( 包括 : 启 闭 机梁 、、安 装 埋 件 埋 设) → 机架 桥 排架 → 安 装 工程( 闸门 安装 、启 闭 机及 设备 安 装 、) → 尾 工工程 4

2 技术措施:混凝土采用强制式搅拌机集中搅拌输送采用泵送混凝土
模板计划采用组合钢模板
5、主要工序的施工方案 在两布一膜和砂砾料施工结束后,进行钢筋工程绑扎焊接安装,两布一膜的规格为 300g/0
3mm/300g
制作要在钢筋加工场地制作

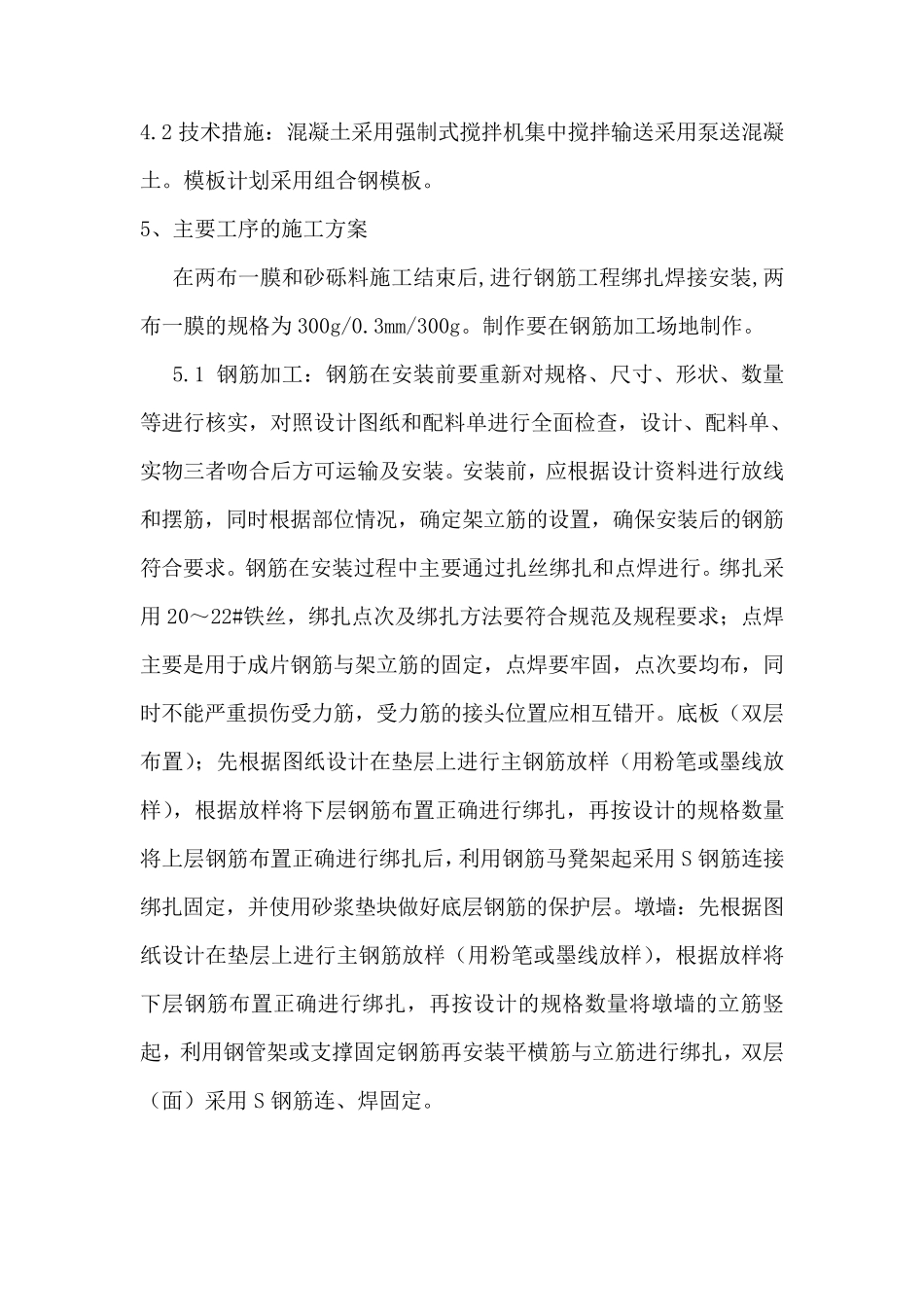

1 钢筋加工:钢筋在安装前要重新对规格、尺寸、形状、数量等进行核实,对照设计图纸和配料单进行全面检查,设计
