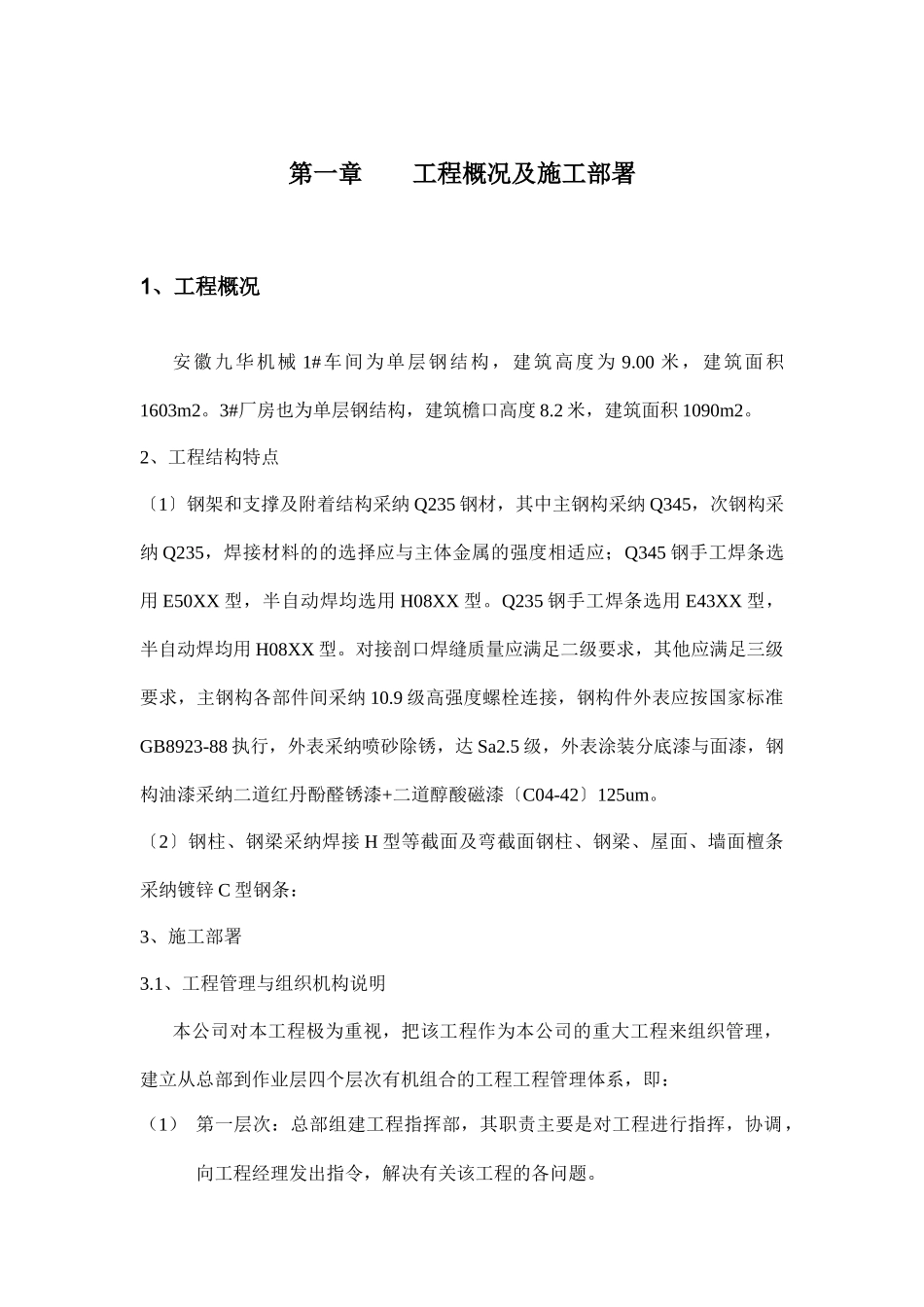

第一章 工程概况及施工部署1、工程概况安徽九华机械 1#车间为单层钢结构,建筑高度为 9
00 米,建筑面积1603m2
3#厂房也为单层钢结构,建筑檐口高度 8
2 米,建筑面积 1090m2
2、工程结构特点〔1〕钢架和支撑及附着结构采纳 Q235 钢材,其中主钢构采纳 Q345,次钢构采纳 Q235,焊接材料的的选择应与主体金属的强度相适应;Q345 钢手工焊条选用 E50XX 型,半自动焊均选用 H08XX 型
Q235 钢手工焊条选用 E43XX 型,半自动焊均用 H08XX 型
对接剖口焊缝质量应满足二级要求,其他应满足三级要求,主钢构各部件间采纳 10
9 级高强度螺栓连接,钢构件外表应按国家标准GB8923-88 执行,外表采纳喷砂除锈,达 Sa2
5 级,外表涂装分底漆与面漆,钢构油漆采纳二道红丹酚醛锈漆+二道醇酸磁漆〔C04-42〕125um
〔2〕钢柱、钢梁采纳焊接 H 型等截面及弯截面钢柱、钢梁、屋面、墙面檀条采纳镀锌 C 型钢条:3、施工部署3
1、工程管理与组织机构说明本公司对本工程极为重视,把该工程作为本公司的重大工程来组织管理,建立从总部到作业层四个层次有机组合的工程工程管理体系,即:(1) 第一层次:总部组建工程指挥部,其职责主要是对工程进行指挥,协调,向工程经理发出指令,解决有关该工程的各问题
(2) 第二层次:工程现场工程经理部领导层
由工程经理,工程副经理和工程总工程师组成,其主要职责是在工程经理领导下,分工负责,代表投标人全权指挥工程的实施工作
(3) 第三层次:设立经营方案管理部、施工技术管理部、加工生产部、物资设备管理部、综合管理部等五个工程管理职能部门,具体负责现场工程管理各个要素的全过程管理工作,且在各部门下设管理组
(4) 第四层次:承当施工的作业班子,主要负责实施作业全过程的管理工作
2、工程经理部主要岗位职责工程经
