电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

二次结构施工方案(修复的)

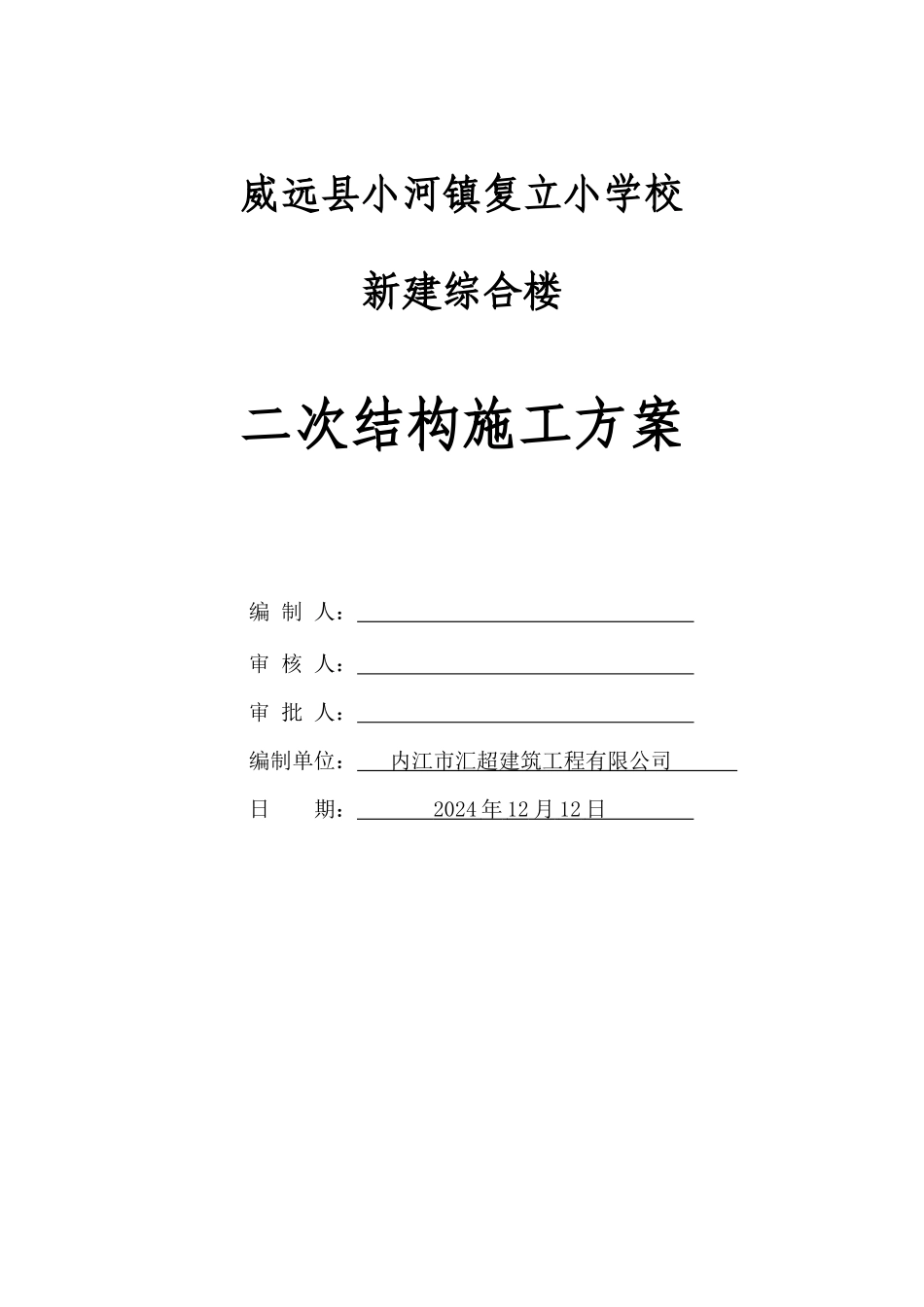

二次结构施工方案(修复的)_第1页
1/14

二次结构施工方案(修复的)_第2页
2/14

二次结构施工方案(修复的)_第3页
3/14
威远县小河镇复立小学校新建综合楼二次结构施工方案编 制 人: 审 核 人: 审 批 人: 编制单位: 内江市汇超建筑工程有限公司 日 期: 2024 年 12 月 12 日 目 录一、 编制依据…………………………………………………………2二、 工程概况…………………………………………………………2三、 施工准备…………………………………………………………3四、 施工部署…………………………………………………………4五、 施工方法…………………………………………………………7六、 质量标准…………………………………………………………11七、 成品保护…………………………………………………………13八、 质量通病及防范…………………………………………………13九、 安全注意事项……………………………………………………14一、 编制依据1、主要规程、法律规范类别名 称编 号 建筑与结构《建筑工程施工质量验收统一标准》GB50300-2024《工程测量法律规范》GB50026-2024《砌体工程施工质量验收法律规范》GB50203-2024《混凝土结构工程施工质量验收法律规范》GB50204-2024《建筑安装分项工程施工工艺规程》DBJ/T01-26-2024《混凝土结构轻质填充墙构造图集》西南 15G701-32、本工程施工图纸、施工组织设计;3、施工合同文件。二、工程概况 本工程位于威远县小河镇,我公司承建的威远县小河镇复立小学校新建综合楼工程,结构形式为框架结构(基础部分为人工挖孔桩基础,独立柱基础,上部结构框架结构)。围护结构:楼梯间墙、用强度等级MU10页岩实心砖(块材重力密度≤m3),其余隔墙均采纳强度等级MU10页岩空心砖(块材重力密度等级≤m3);砌筑砂浆:±以上用M5混合砂浆,本工程总建筑面积㎡。建设单位:威远县小河镇复立小学校设计单位:威远县建筑勘测设计院监理单位:四川省子午建设监理有限责任公司施工单位:内江市汇超建筑工程有限公司三、施工准备3.1 质量目标本工程质量目标为合格。二次结构工程的质量目标为:各分项工程合格率 100%。3.2 施工顺序根据现场实际情况,二次结构整体施工先后顺序为:从下向上。二次结构砌筑前先做样板间,经建设、监理、施工单位三方验收合格后方可进行全面施工。3.3 施工准备工作任务划分3. 3. 1 管理人员由现场经理进行总安排,测量人员及时放线、施工员现场监督、质检员做好质量检测、技术人员在看图纸根据现场施工及时准确做好问题处理。3.3.2 劳动...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

二次结构施工方案(修复的)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
