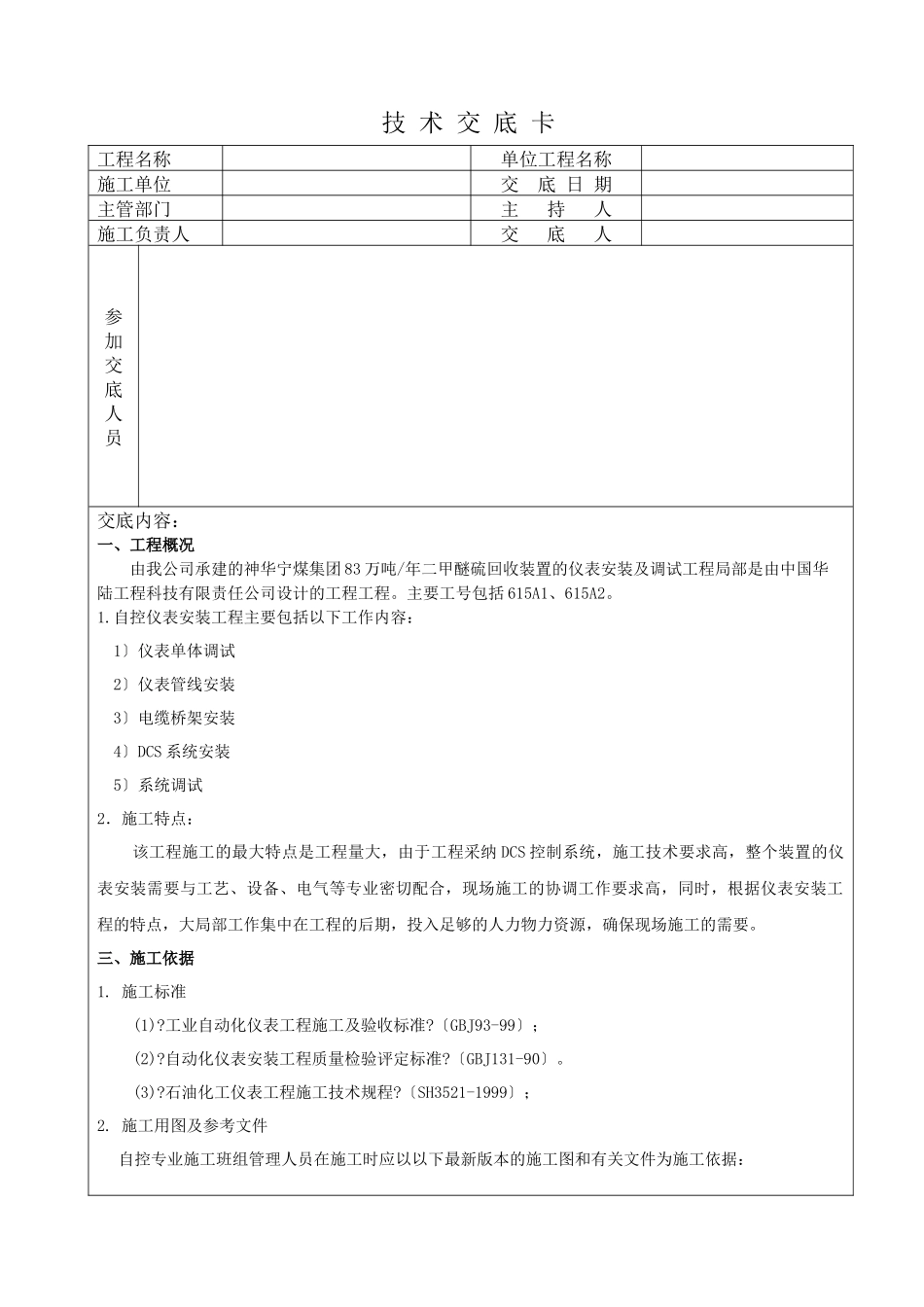

技 术 交 底 卡工程名称单位工程名称施工单位交 底 日 期主管部门主 持 人施工负责人交 底 人参加交底人员交底内容:一、工程概况由我公司承建的神华宁煤集团 83 万吨/年二甲醚硫回收装置的仪表安装及调试工程局部是由中国华陆工程科技有限责任公司设计的工程工程
主要工号包括 615A1、615A2
自控仪表安装工程主要包括以下工作内容:1〕仪表单体调试2〕仪表管线安装3〕电缆桥架安装4〕DCS 系统安装 5〕系统调试2.施工特点:该工程施工的最大特点是工程量大,由于工程采纳 DCS 控制系统,施工技术要求高,整个装置的仪表安装需要与工艺、设备、电气等专业密切配合,现场施工的协调工作要求高,同时,根据仪表安装工程的特点,大局部工作集中在工程的后期,投入足够的人力物力资源,确保现场施工的需要
三、施工依据1
施工标准(1)
工业自动化仪表工程施工及验收标准
〔GBJ93-99〕;(2)
自动化仪表安装工程质量检验评定标准
〔GBJ131-90〕
石油化工仪表工程施工技术规程
〔SH3521-1999〕;2

施工用图及参考文件自控专业施工班组管理人员在施工时应以以下最新版本的施工图和有关文件为施工依据:(1)自控专业施工图以及设计规定的专业施工图册;(2)合同文件规定的技术要求;(3)设计变更;(4)设备生产厂家提供的自控设备使用说明书和技术文件
四、施工准备1
认真熟悉施工图和现场的具体工作环境情况
做好人力资源发动工作和工机具的配备协调工作,制定具体的施工管理措施
对工程所需的各类设备材料提出供货时间表要求,以保证原材料的按期到货,这是确保工程进度的必要条件

施工班长配合工程技术人员在设备到货后,对自控设备的外观、随机附件、型号规格及其数量进行检查,对于产品使用说明书和产品合格证等质量证明文件进行登记并交由本专业工程技术人员进行保管
