PE 管道施工工程施工(一)管材、管件运输及贮存先将仓库附近的一块空场地平整出来,管材、和管件到货后,小心搬运至空场地,整齐摆放,堆成三层,不得剧烈碰撞,避免接触尖锐物件
若 PE 管被刮伤,刮伤深度超过 lcm,则将其切除
管材堆放好后,面上盖一层油毛毡,避免日晒雨淋
PE 管受温度影响较大,值班人员经常检查,发现未防护好的及时处理
(二)管道连接1、管道的连接方式主要有:(1) dn(公称外径)W63mm 时,采用热熔承插连接或电熔连接;(2) dn±75mm 时,采用热熔对接或电熔连接;(3) 与金属管及管路附件的连接,采用法兰连接或过渡管件连接等方法
2、热熔对接PE 管相互连接本工程选用热熔对接方式
使用该方法连接时,采用热熔对接焊机,具体步骤如下:(1) 把待接管材置于焊机夹具上并夹紧;(2) 将管材待连接端清洁干净,然后铣削连接面,若连接端不干净,则易产生漏水现象

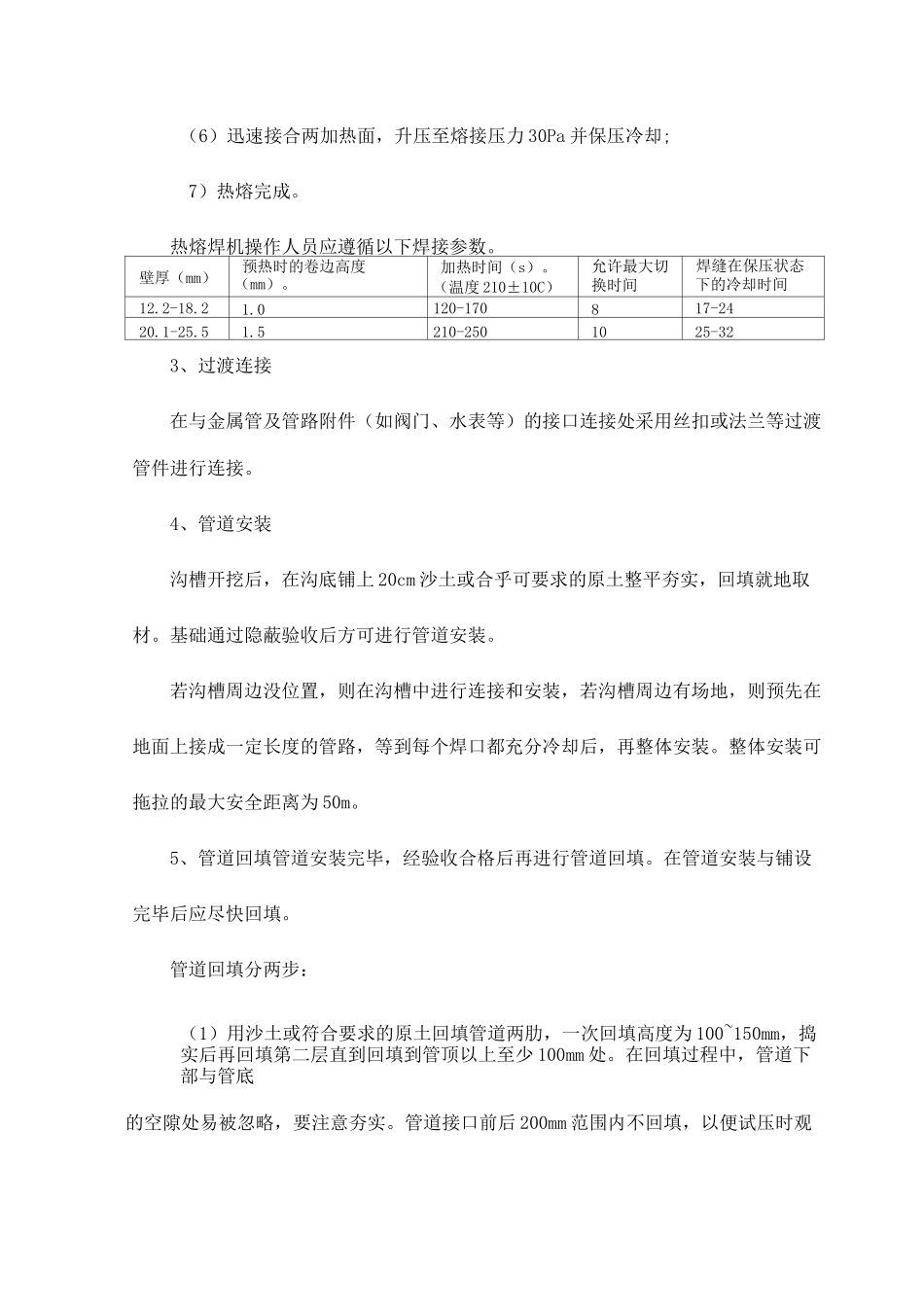

(3) 校直两对接件,使其错位量不大于 2mm;4)放入加热板;5)加热完毕,取出加热板;(6)迅速接合两加热面,升压至熔接压力 30Pa 并保压冷却;7)热熔完成
热熔焊机操作人员应遵循以下焊接参数
壁厚(mm)预热时的卷边高度(mm)
(预热温度加热时间(s)
(温度 210±10C)允许最大切换时间(s)焊缝在保压状态下的冷却时间(min)12
0120-170817-2420
5210-2501025-323、过渡连接在与金属管及管路附件(如阀门、水表等)的接口连接处采用丝扣或法兰等过渡管件进行连接
4、管道安装沟槽开挖后,在沟底铺上 20cm 沙土或合乎可要求的原土整平夯实,回填就地取材
基础通过隐蔽验收后方可进行管道安装

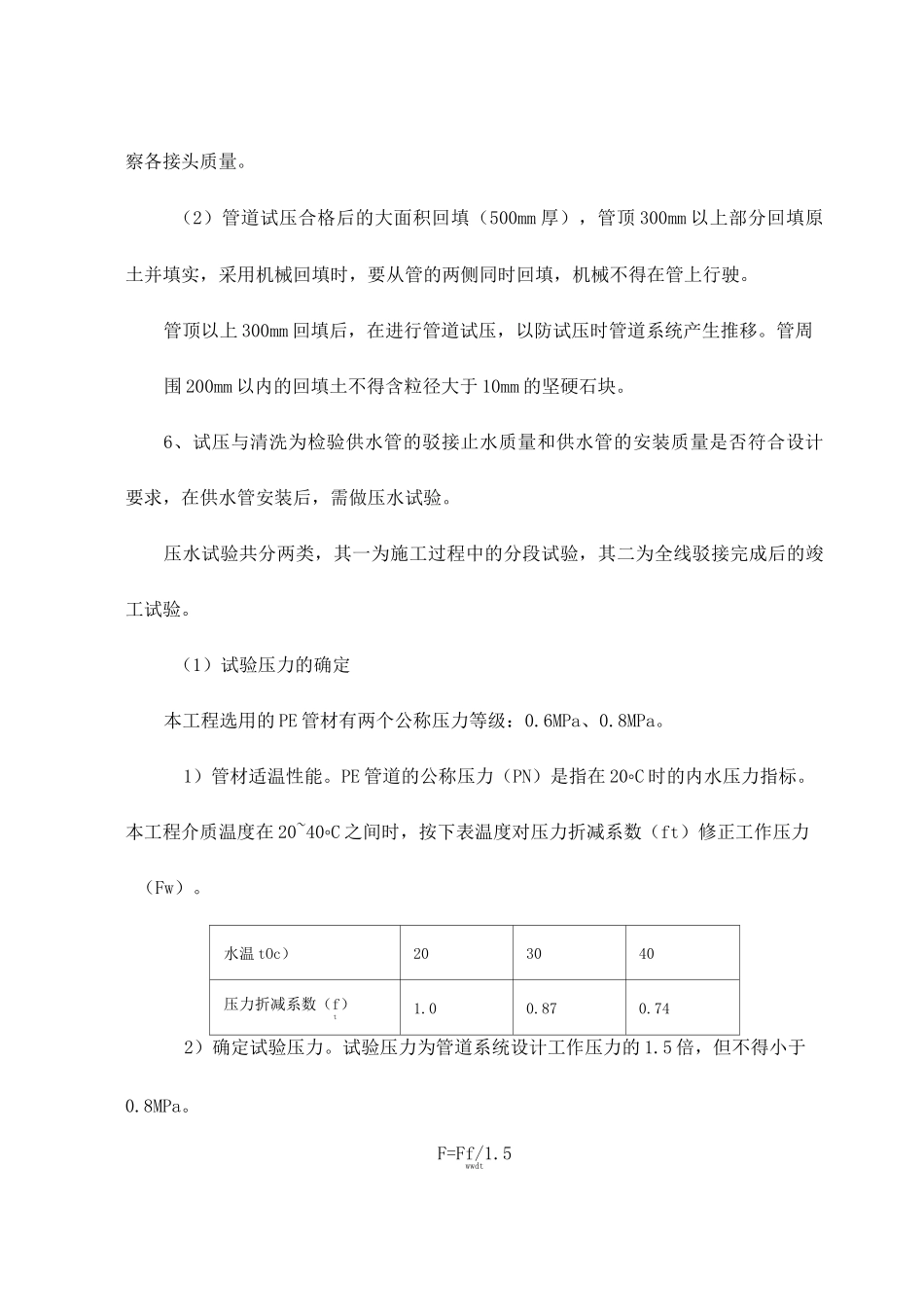

若沟槽周边没位置,则在沟槽中进行连接和安装,若沟槽周边有场地,则预先在地面上接成一定长度的管路,等到每个焊口都充分冷却后,再整体安装
