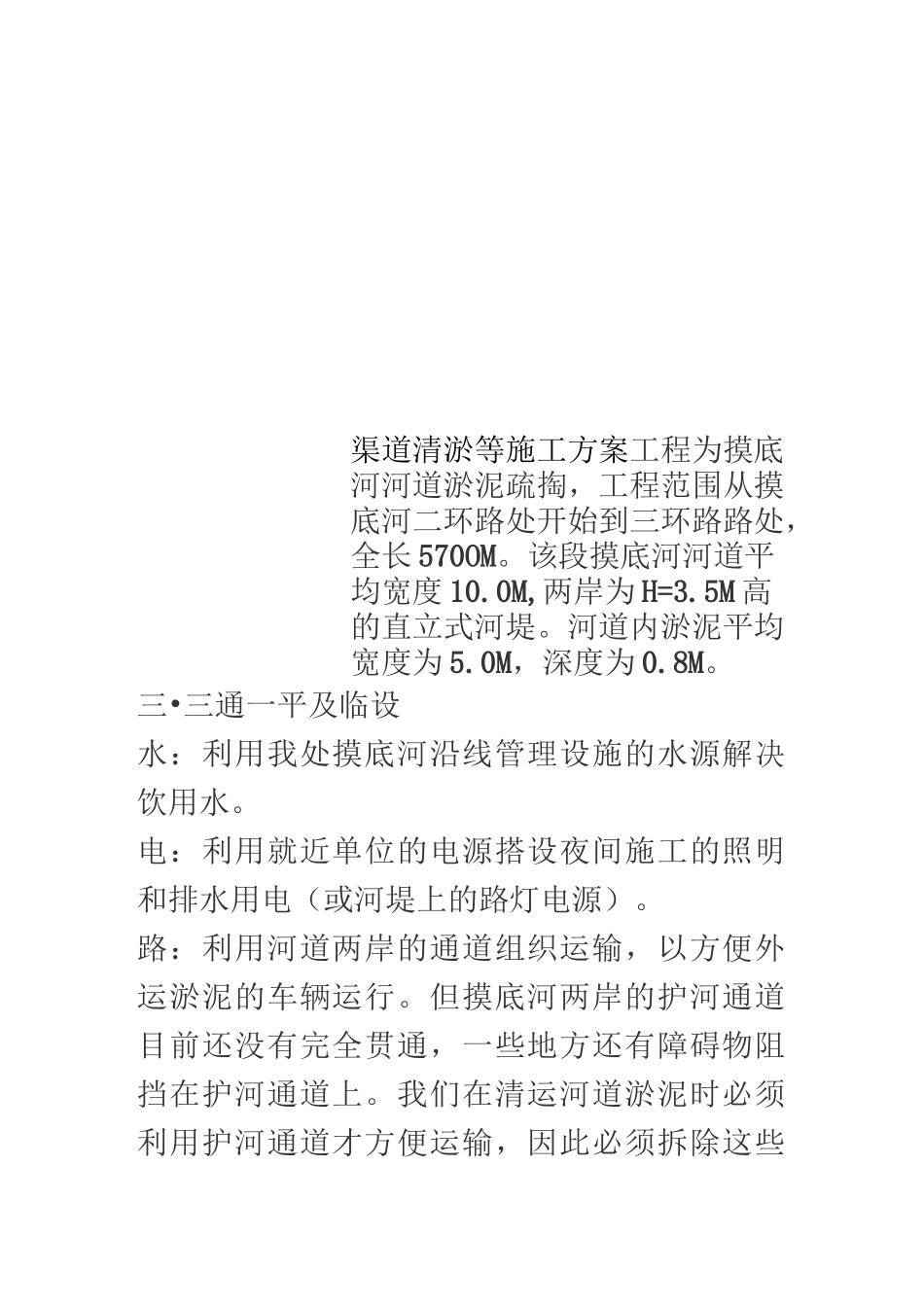

渠道清淤等施工方案工程为摸底河河道淤泥疏掏,工程范围从摸底河二环路处开始到三环路路处,全长 570OM
该段摸底河河道平均宽度 10
0M,两岸为 H=3
5M 高的直立式河堤
河道内淤泥平均宽度为 5
0M,深度为 0
三•三通一平及临设水:利用我处摸底河沿线管理设施的水源解决饮用水
电:利用就近单位的电源搭设夜间施工的照明和排水用电(或河堤上的路灯电源)
路:利用河道两岸的通道组织运输,以方便外运淤泥的车辆运行
但摸底河两岸的护河通道目前还没有完全贯通,一些地方还有障碍物阻挡在护河通道上

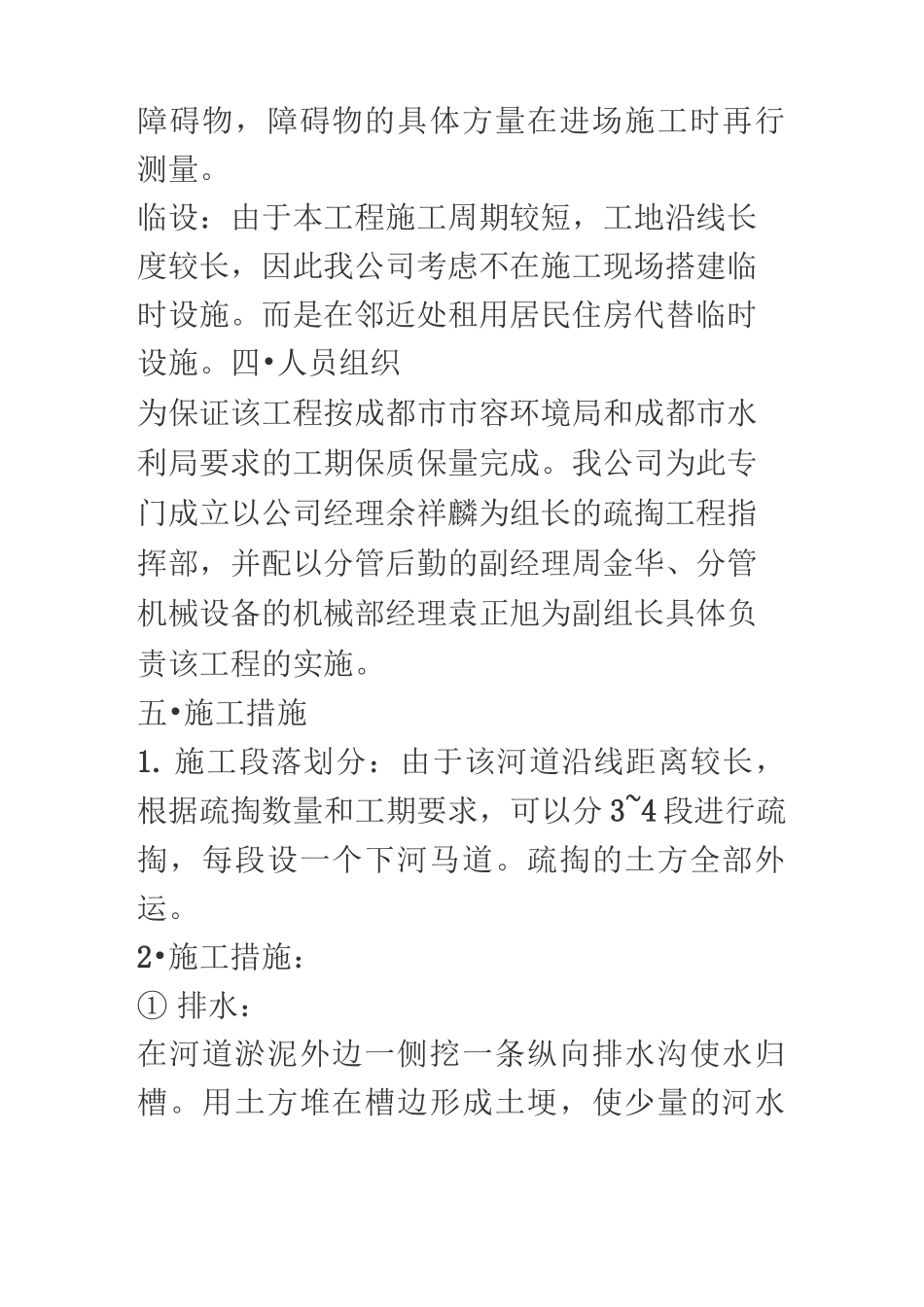

我们在清运河道淤泥时必须利用护河通道才方便运输,因此必须拆除这些障碍物,障碍物的具体方量在进场施工时再行测量
临设:由于本工程施工周期较短,工地沿线长度较长,因此我公司考虑不在施工现场搭建临时设施
而是在邻近处租用居民住房代替临时设施
四•人员组织为保证该工程按成都市市容环境局和成都市水利局要求的工期保质保量完成
我公司为此专门成立以公司经理余祥麟为组长的疏掏工程指挥部,并配以分管后勤的副经理周金华、分管机械设备的机械部经理袁正旭为副组长具体负责该工程的实施
五•施工措施1
施工段落划分:由于该河道沿线距离较长,根据疏掏数量和工期要求,可以分 3~4 段进行疏掏,每段设一个下河马道
疏掏的土方全部外运

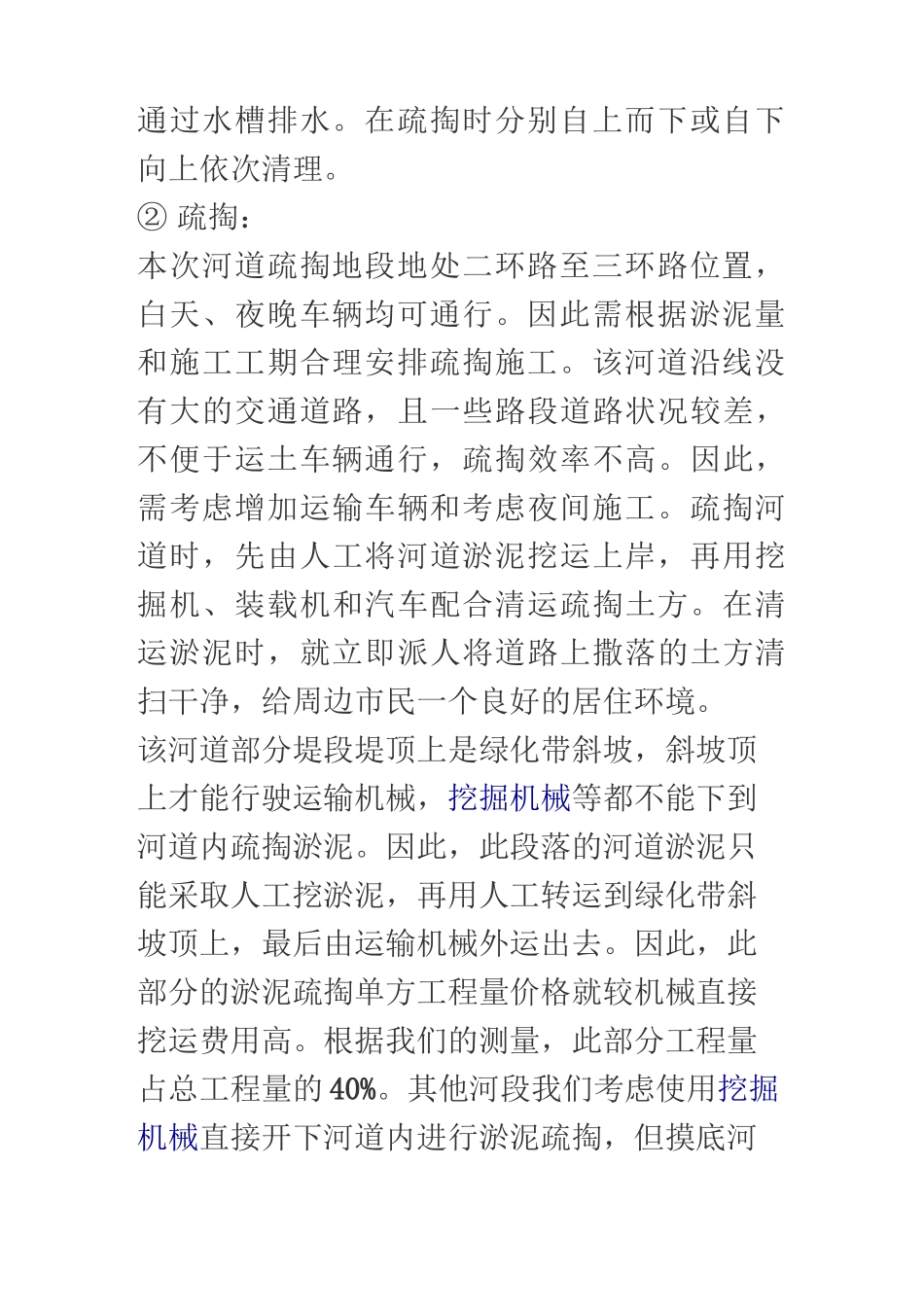

2•施工措施:① 排水:在河道淤泥外边一侧挖一条纵向排水沟使水归槽
用土方堆在槽边形成土埂,使少量的河水通过水槽排水
在疏掏时分别自上而下或自下向上依次清理
② 疏掏:本次河道疏掏地段地处二环路至三环路位置,白天、夜晚车辆均可通行
因此需根据淤泥量和施工工期合理安排疏掏施工
该河道沿线没有大的交通道路,且一些路段道路状况较差,不便于运土车辆通行,疏掏效率不高
因此,需考虑增加运输车辆和考虑夜间施工
疏掏河道时,先由人工将河道淤泥挖运上岸,再用挖掘机、装载机和汽车配合清运疏掏土方
