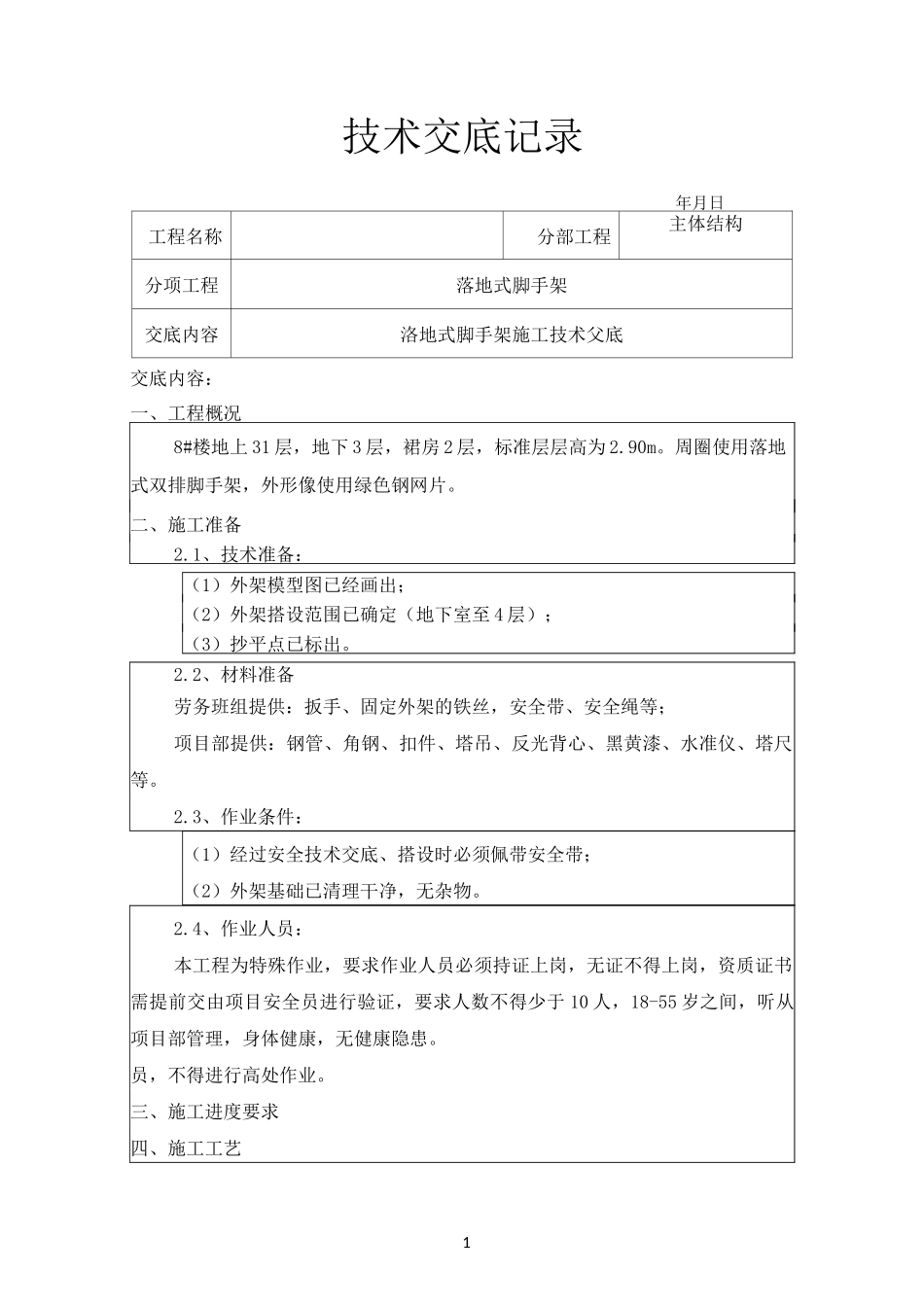

1技术交底记录年月日工程名称分部工程主体结构分项工程落地式脚手架交底内容洛地式脚手架施工技术父底交底内容:一、工程概况8#楼地上 31 层,地下 3 层,裙房 2 层,标准层层高为 2
周圈使用落地式双排脚手架,外形像使用绿色钢网片
二、施工准备2
1、技术准备:(1)外架模型图已经画出;(2)外架搭设范围已确定(地下室至 4 层);(3)抄平点已标出
2、材料准备劳务班组提供:扳手、固定外架的铁丝,安全带、安全绳等;项目部提供:钢管、角钢、扣件、塔吊、反光背心、黑黄漆、水准仪、塔尺等
3、作业条件:(1)经过安全技术交底、搭设时必须佩带安全带;(2)外架基础已清理干净,无杂物
4、作业人员:本工程为特殊作业,要求作业人员必须持证上岗,无证不得上岗,资质证书需提前交由项目安全员进行验证,要求人数不得少于 10 人,18-55 岁之间,听从项目部管理,身体健康,无健康隐患
员,不得进行高处作业

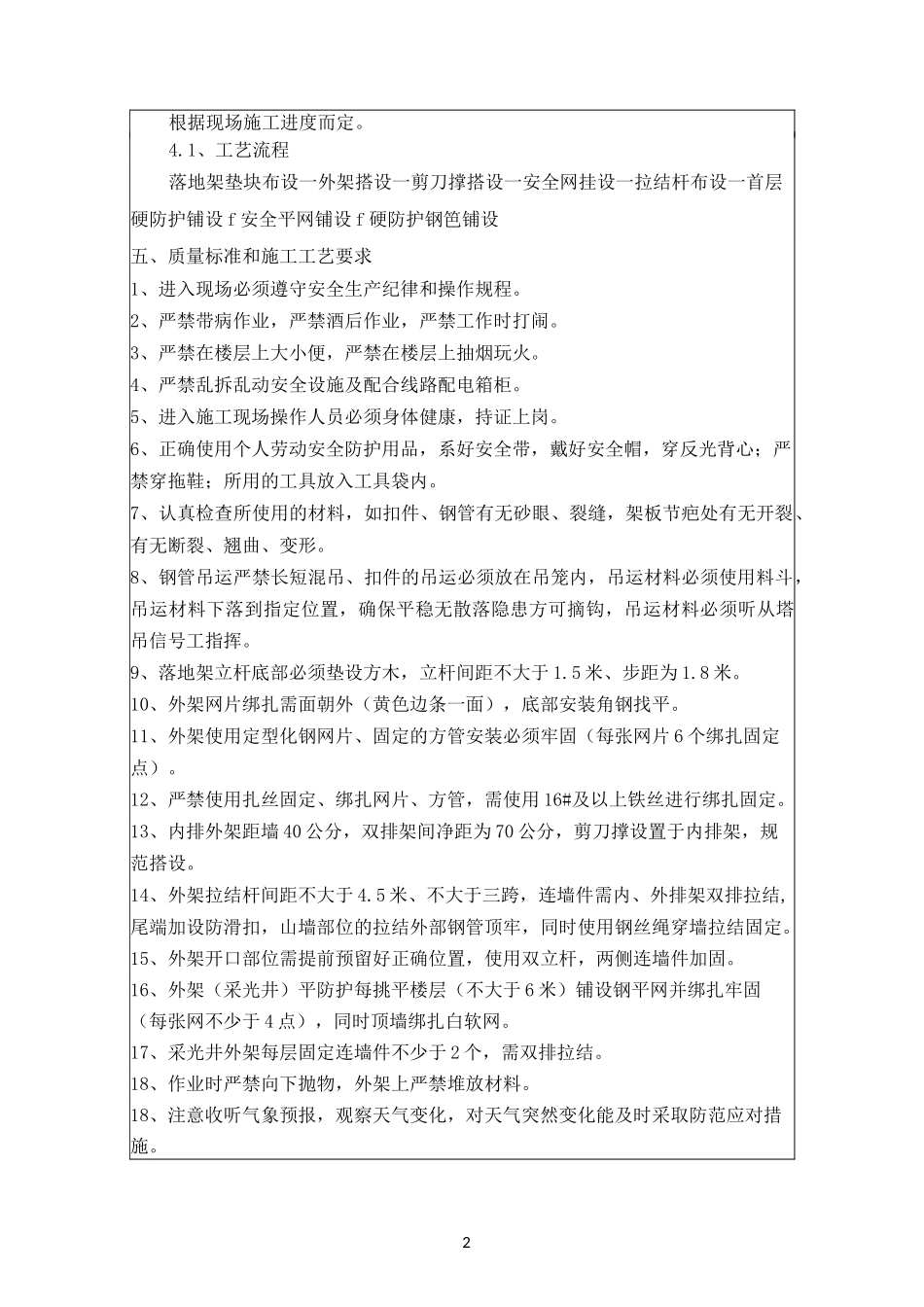

三、施工进度要求四、施工工艺2根据现场施工进度而定
1、工艺流程落地架垫块布设一外架搭设一剪刀撑搭设一安全网挂设一拉结杆布设一首层硬防护铺设 f 安全平网铺设 f 硬防护钢笆铺设五、质量标准和施工工艺要求1、进入现场必须遵守安全生产纪律和操作规程
2、严禁带病作业,严禁酒后作业,严禁工作时打闹
3、严禁在楼层上大小便,严禁在楼层上抽烟玩火
4、严禁乱拆乱动安全设施及配合线路配电箱柜
5、进入施工现场操作人员必须身体健康,持证上岗
6、正确使用个人劳动安全防护用品,系好安全带,戴好安全帽,穿反光背心;严禁穿拖鞋;所用的工具放入工具袋内
7、认真检查所使用的材料,如扣件、钢管有无砂眼、裂缝,架板节疤处有无开裂、有无断裂、翘曲、变形
8、钢管吊运严禁长短混吊、扣件的吊运必须放在吊笼内,吊运材料必须使用料斗,吊运材料下落到指定位置,确保平稳无散落隐患方可摘钩,吊运材料必
