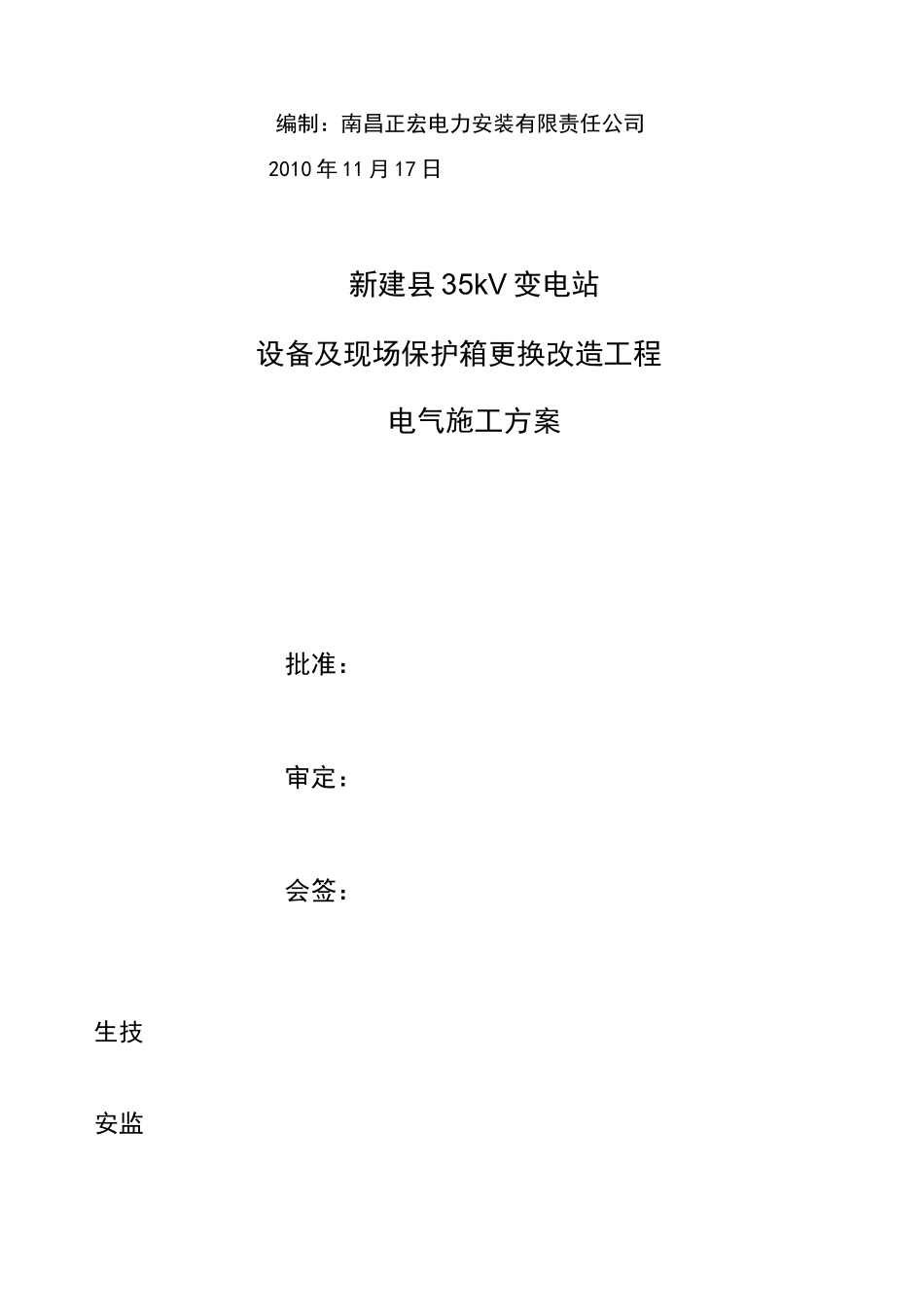

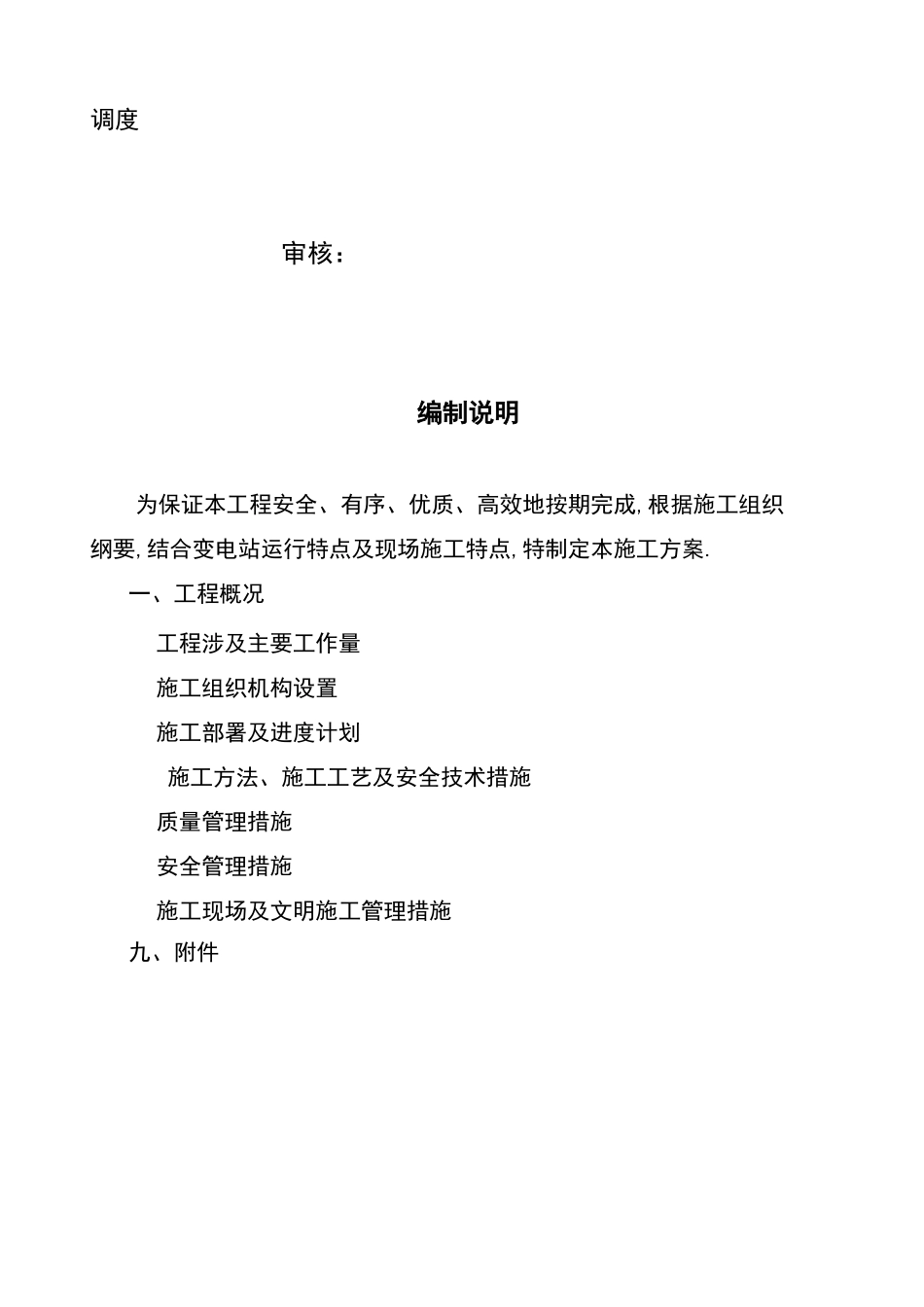

新建县35kV 变电站设备及现场保护箱更换改造工程电气安装施工方案】生技安监编制:南昌正宏电力安装有限责任公司2010 年 11 月 17 日新建县 35kV 变电站设备及现场保护箱更换改造工程电气施工方案批准:审定:会签:调度审核:编制说明为保证本工程安全、有序、优质、高效地按期完成,根据施工组织纲要,结合变电站运行特点及现场施工特点,特制定本施工方案.一、工程概况工程涉及主要工作量施工组织机构设置施工部署及进度计划施工方法、施工工艺及安全技术措施质量管理措施安全管理措施施工现场及文明施工管理措施九、附件新建县 35KV 变电站设备及现场保护箱更换改造工程电气施工方案一、工程概况本工程主要涉及新建县 35kV 铁河变电站、35kV 东城变电站、35kV联圩变电站、35kV 南矶变电站,4 个 35kV 变电站内所属既有变低开关、变低出口刀闸、10kV 柱上无功补偿装置等设备及现场保护箱的更换改造工程,电压等级 35/10.5kV.工程涉及主要工作量一次设备断路器、隔刀、电抗器更换工作量:35kV 铁河变电站更换 2 组 10kV 变低开关;35kV 东城变电站更换 2 组 10kV 变低出口刀闸;35kV 联圩变电站更换 1 组 10kV 柱上无功补偿装置;二次设备保护箱及控缆更换工作量:35kV 铁河变电站更换 1 组 10kV 开关现场保护箱及部分控制电缆;35kV 南矶变电站更换 3 组 10kV 开关现场保护箱及部分控制电缆;3、试验与调试断路器、隔离开关、电抗器耐压交接试验;断路器、隔离开关直流电阻交接试验断路器、隔离开关、电抗器二次回路检查与试验;保护箱内保护装置单体调试;信号与控制回路试验与调试;微机防误闭锁装置调试;送配电设备系统调试施工组织机构设置工作负责人:杨孝福安全负责人:陈遵志技术负责人:张宏斌施工部署及进度计划施工部署原则以上变电站为运行站,必须坚持“安全第一”的施工原则,并做到文明施工;坚持尽量少停电、意图和工程详细内容,进场施工前完成设计交底和施工技术交底,学习相关设备安装调试说明书和有关技术规范,准备好施工安装调试的有关记录表格;现场准备:主要解决各相关单位的协调问题,以及起重吊车的起重位置、设备材料的放置、施工电源、施工安全防护措施等;c)设备供应:序号供货设备名称型号单位数量备注1真空断路器台2设安作到求在工前位要备装之2隔离开关台23无功补偿装置台14保护箱台45材料准备:按照施工图纸及现场情况编制材料计划,并核对变电站存底施工图纸,做好材料的采...
