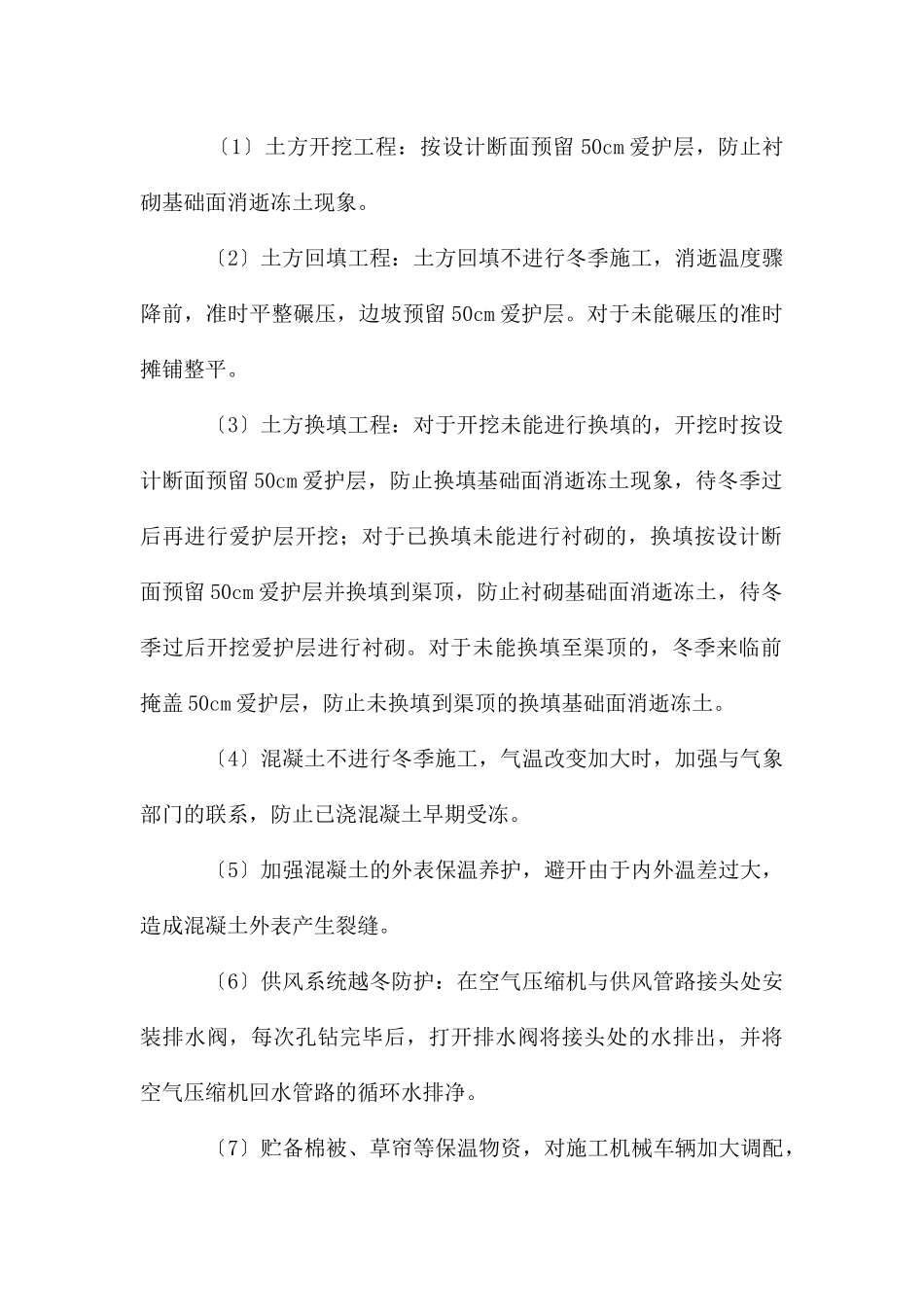

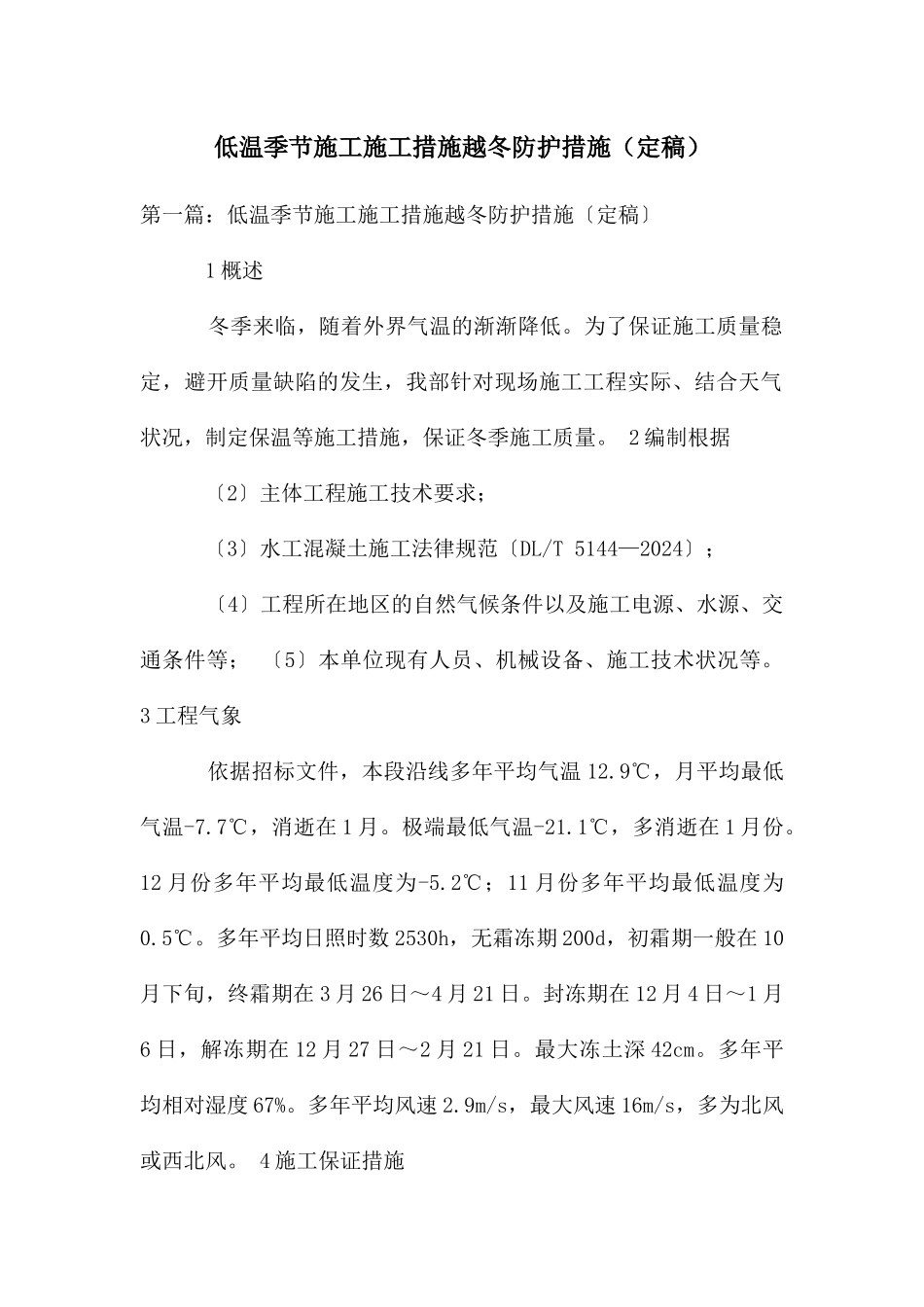

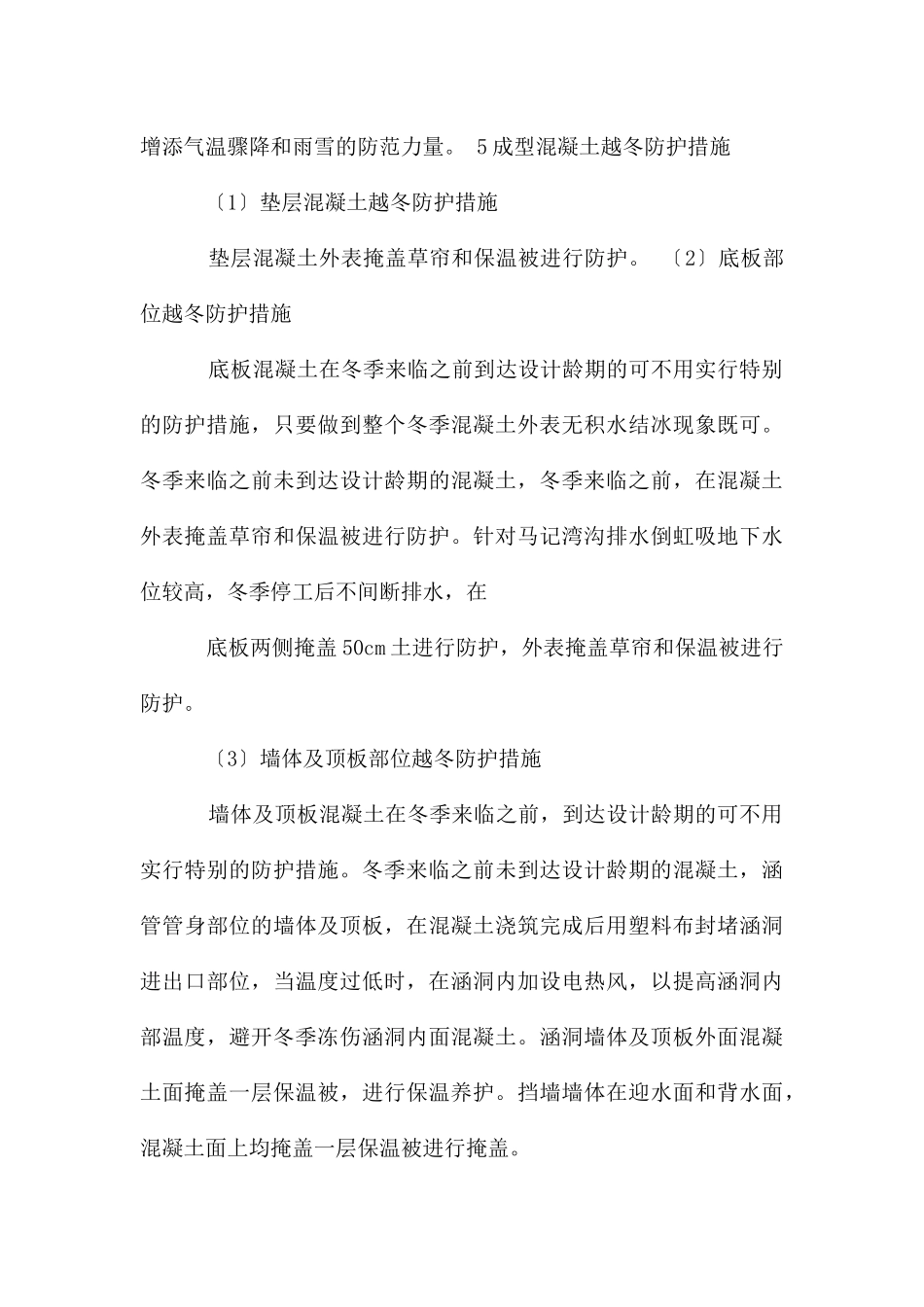

低温季节施工施工措施越冬防护措施(定稿) 第一篇:低温季节施工施工措施越冬防护措施〔定稿〕 1 概述 冬季来临,随着外界气温的渐渐降低。为了保证施工质量稳定,避开质量缺陷的发生,我部针对现场施工工程实际、结合天气状况,制定保温等施工措施,保证冬季施工质量。 2 编制根据 〔2〕主体工程施工技术要求; 〔3〕水工混凝土施工法律规范〔DL/T 5144—2024〕; 〔4〕工程所在地区的自然气候条件以及施工电源、水源、交通条件等; 〔5〕本单位现有人员、机械设备、施工技术状况等。 3 工程气象 依据招标文件,本段沿线多年平均气温 12.9℃,月平均最低气温-7.7℃,消逝在 1 月。极端最低气温-21.1℃,多消逝在 1 月份。12 月份多年平均最低温度为-5.2℃;11 月份多年平均最低温度为0.5℃。多年平均日照时数 2530h,无霜冻期 200d,初霜期一般在 10月下旬,终霜期在 3 月 26 日~4 月 21 日。封冻期在 12 月 4 日~1 月6 日,解冻期在 12 月 27 日~2 月 21 日。最大冻土深 42cm。多年平均相对湿度 67%。多年平均风速 2.9m/s,最大风速 16m/s,多为北风或西北风。 4 施工保证措施 〔1〕土方开挖工程:按设计断面预留 50cm 爱护层,防止衬砌基础面消逝冻土现象。 〔2〕土方回填工程:土方回填不进行冬季施工,消逝温度骤降前,准时平整碾压,边坡预留 50cm 爱护层。对于未能碾压的准时摊铺整平。 〔3〕土方换填工程:对于开挖未能进行换填的,开挖时按设计断面预留 50cm 爱护层,防止换填基础面消逝冻土现象,待冬季过后再进行爱护层开挖;对于已换填未能进行衬砌的,换填按设计断面预留 50cm 爱护层并换填到渠顶,防止衬砌基础面消逝冻土,待冬季过后开挖爱护层进行衬砌。对于未能换填至渠顶的,冬季来临前掩盖 50cm 爱护层,防止未换填到渠顶的换填基础面消逝冻土。 〔4〕混凝土不进行冬季施工,气温改变加大时,加强与气象部门的联系,防止已浇混凝土早期受冻。 〔5〕加强混凝土的外表保温养护,避开由于内外温差过大,造成混凝土外表产生裂缝。 〔6〕供风系统越冬防护:在空气压缩机与供风管路接头处安装排水阀,每次孔钻完毕后,打开排水阀将接头处的水排出,并将空气压缩机回水管路的循环水排净。 〔7〕贮备棉被、草帘等保温物资,对施工机械车辆加大调配,增添气温骤降和雨雪的防范力量。 5 成型混凝土越冬防护措施 〔1〕垫层混凝土越冬防护措施 垫层混凝土外表...
