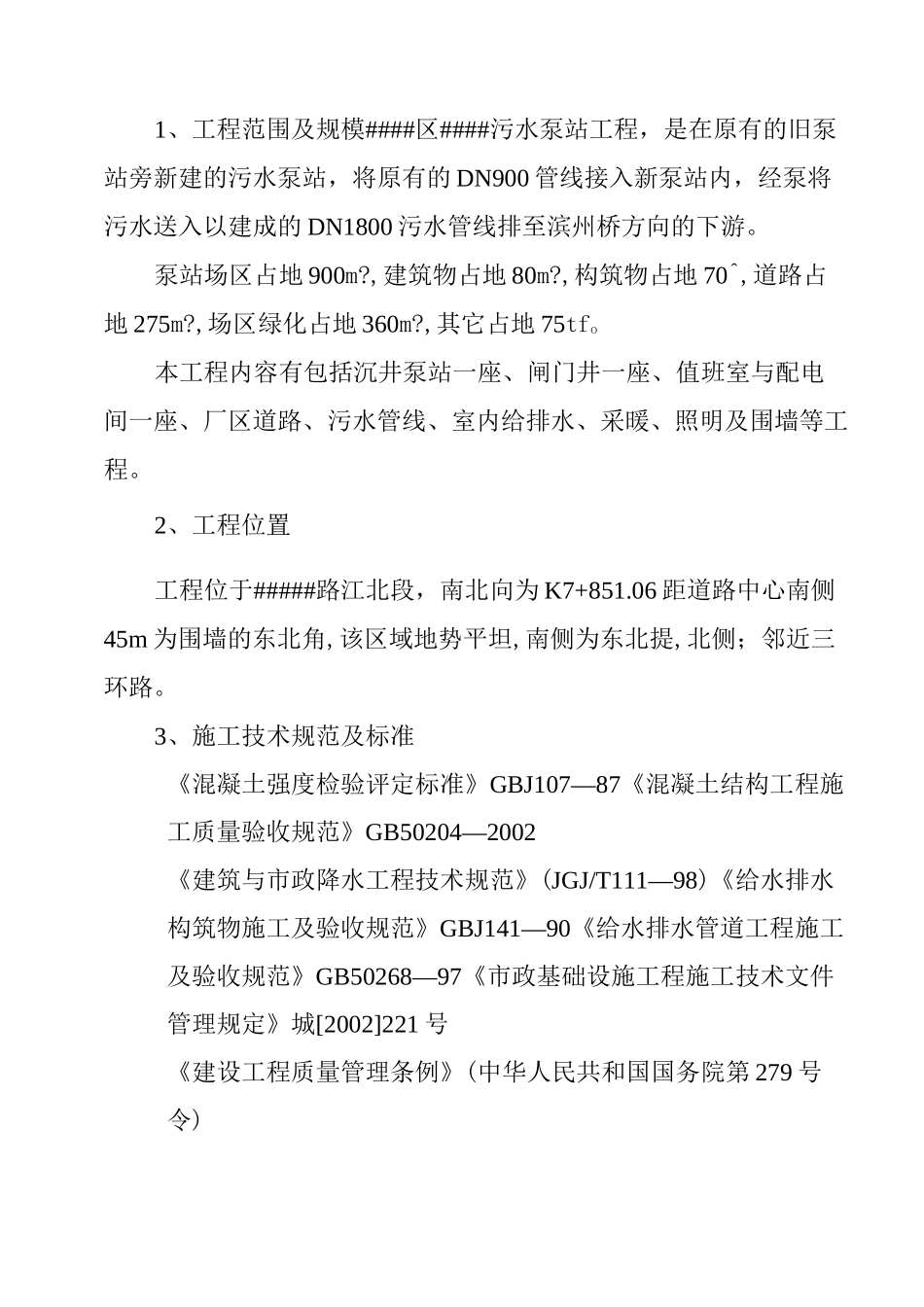

污水泵房工程施工组织设计######第二市政工程公司二 0—九年四月第一章工程概况1、工程范围及规模####区####污水泵站工程,是在原有的旧泵站旁新建的污水泵站,将原有的 DN900 管线接入新泵站内,经泵将污水送入以建成的 DN1800 污水管线排至滨州桥方向的下游
泵站场区占地 900m
,建筑物占地 80m
,构筑物占地 70^,道路占地 275m
,场区绿化占地 360m
,其它占地 75tfo本工程内容有包括沉井泵站一座、闸门井一座、值班室与配电间一座、厂区道路、污水管线、室内给排水、采暖、照明及围墙等工程
2、工程位置工程位于#####路江北段,南北向为 K7+851
06 距道路中心南侧45m 为围墙的东北角,该区域地势平坦,南侧为东北提,北侧;邻近三环路

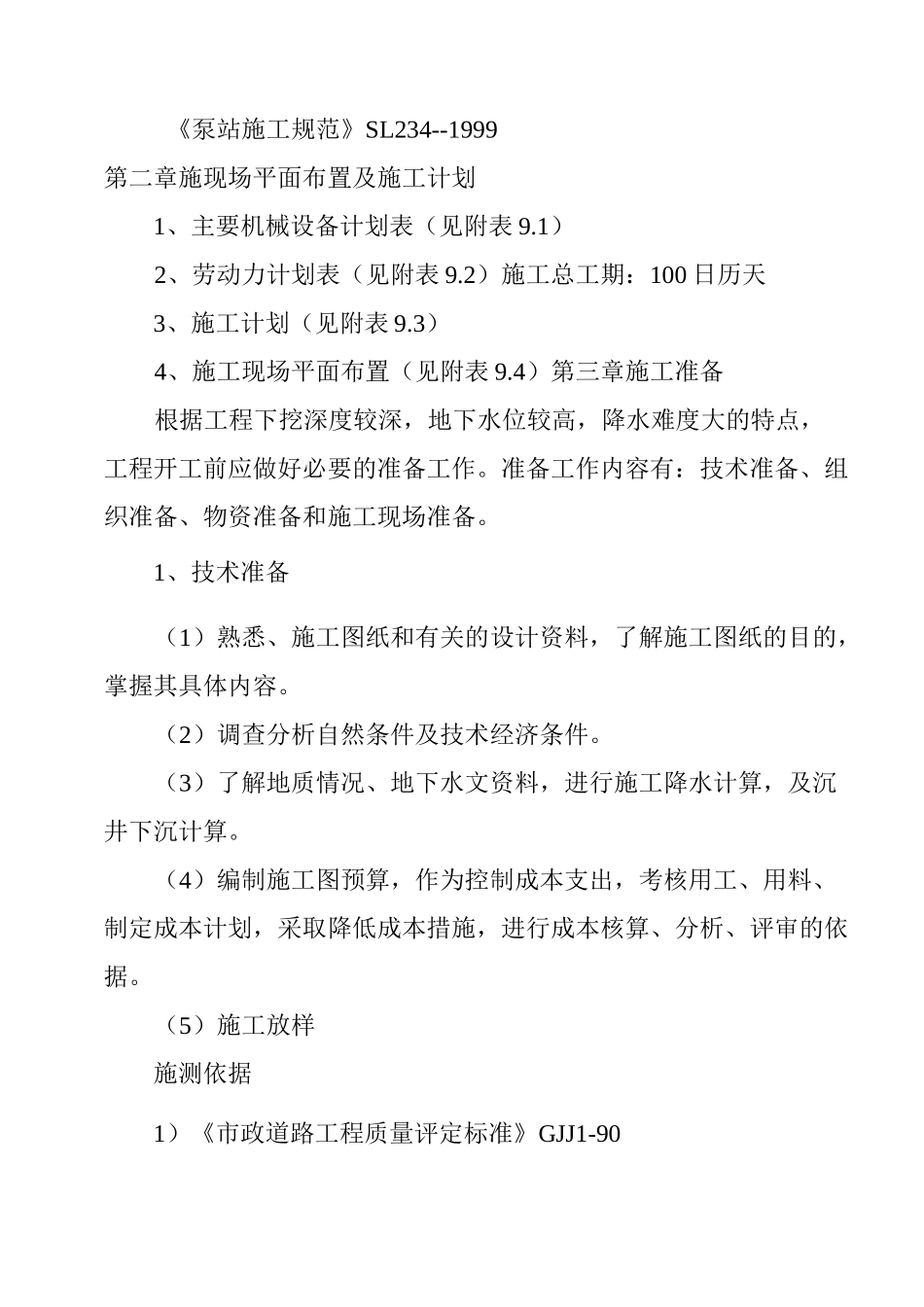

3、施工技术规范及标准《混凝土强度检验评定标准》GBJ107—87《混凝土结构工程施工质量验收规范》GB50204—2002《建筑与市政降水工程技术规范》(JGJ/T111—98)《给水排水构筑物施工及验收规范》GBJ141—90《给水排水管道工程施工及验收规范》GB50268—97《市政基础设施工程施工技术文件管理规定》城[2002]221 号《建设工程质量管理条例》(中华人民共和国国务院第 279 号令)《泵站施工规范》SL234--1999第二章施现场平面布置及施工计划1、主要机械设备计划表(见附表 9
1)2、劳动力计划表(见附表 9
2)施工总工期:100 日历天3、施工计划(见附表 9
3)4、施工现场平面布置(见附表 9
4)第三章施工准备根据工程下挖深度较深,地下水位较高,降水难度大的特点,工程开工前应做好必要的准备工作
准备工作内容有:技术准备、组织准备、物资准备和施工现场准备
1、技术准备(1)熟悉、施工图纸和有关的设计资料,了解施工图纸的目的,掌握其具体内容
(2)调查分析自然条件
