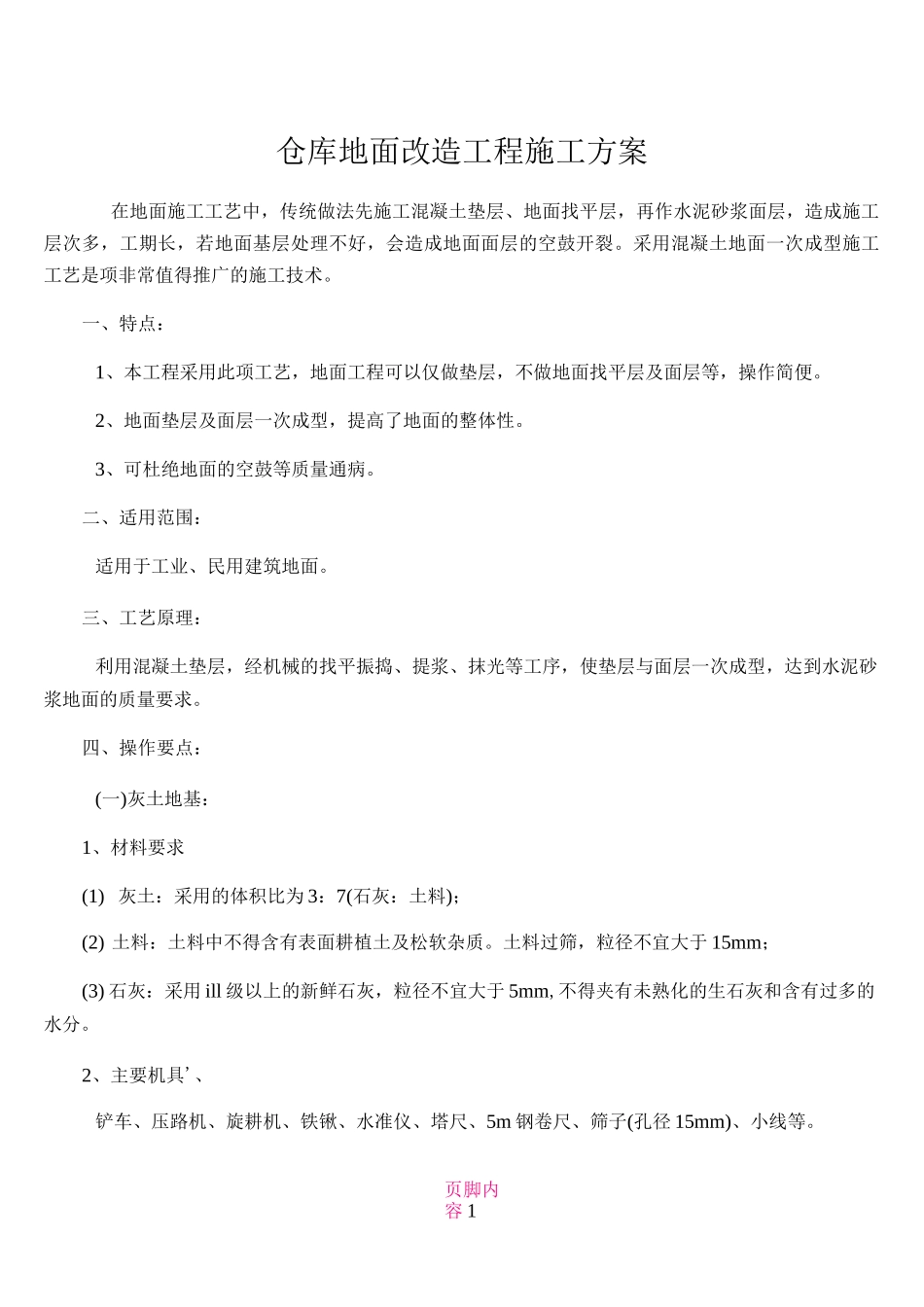

页脚内容 1仓库地面改造工程施工方案在地面施工工艺中,传统做法先施工混凝土垫层、地面找平层,再作水泥砂浆面层,造成施工层次多,工期长,若地面基层处理不好,会造成地面面层的空鼓开裂
采用混凝土地面一次成型施工工艺是项非常值得推广的施工技术
一、特点:1、本工程采用此项工艺,地面工程可以仅做垫层,不做地面找平层及面层等,操作简便
2、地面垫层及面层一次成型,提高了地面的整体性
3、可杜绝地面的空鼓等质量通病
二、适用范围:适用于工业、民用建筑地面
三、工艺原理:利用混凝土垫层,经机械的找平振捣、提浆、抹光等工序,使垫层与面层一次成型,达到水泥砂浆地面的质量要求
四、操作要点:(一)灰土地基:1、材料要求(1) 灰土:采用的体积比为 3:7(石灰:土料);(2) 土料:土料中不得含有表面耕植土及松软杂质
土料过筛,粒径不宜大于 15mm;(3) 石灰:采用 ill 级以上的新鲜石灰,粒径不宜大于 5mm,不得夹有未熟化的生石灰和含有过多的水分
2、主要机具'、铲车、压路机、旋耕机、铁锹、水准仪、塔尺、5m 钢卷尺、筛子(孔径 15mm)、小线等

页脚内容 23、操作工艺工艺流程:基底清理一检验土质一土料过筛一配制灰土一分层铺土一分层夯实一找平验收(1) 检验土质:土料的含水率现场以“手握成团,落地开花”为宜
如含水率偏高可采用翻松、凉晒等措施;如含水率偏低,可采用预先浇水润湿等措施
(2) 所用的土料过筛,筛子的孔径不大于 15mm 为宜
(3) 配制灰土:体积比为 3:7(石灰:土料),采用料斗或车控制
人工拌和不少于三遍,使达到均匀,颜色一致
并控制含水率在 14%〜18%(最优含水率),现场以手握成团,两指轻捏即散为宜
如含水率过多或过少时,采取稍晒干或洒水湿润措施,如有球团应打碎,要求随拌随用

(4) 铺灰土的厚度为 200ram〜250ram
