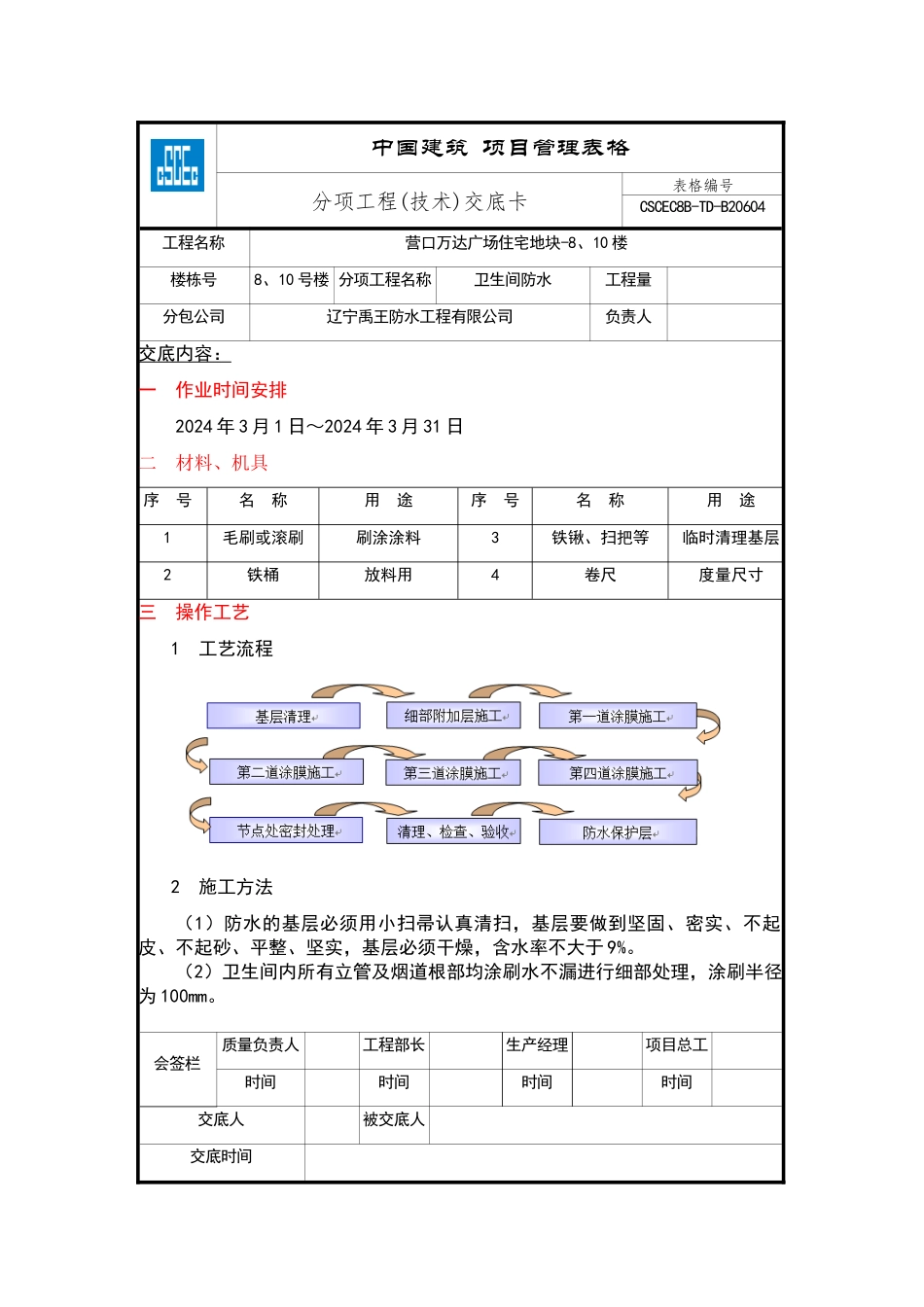

中国建筑 项目管理表格分项工程(技术)交底卡表格编号CSCEC8B-TD-B20604工程名称营口万达广场住宅地块-8、10 楼楼栋号8、10 号楼 分项工程名称卫生间防水工程量分包公司辽宁禹王防水工程有限公司负责人交底内容:一 作业时间安排2024 年 3 月 1 日~2024 年 3 月 31 日二 材料、机具序 号名 称用 途序 号名 称用 途1毛刷或滚刷刷涂涂料3铁锹、扫把等临时清理基层2铁桶放料用4卷尺度量尺寸三 操作工艺1 工艺流程2 施工方法(1)防水的基层必须用小扫帚认真清扫,基层要做到坚固、密实、不起皮、不起砂、平整、坚实,基层必须干燥,含水率不大于 9%
(2)卫生间内所有立管及烟道根部均涂刷水不漏进行细部处理,涂刷半径为 100mm
会签栏质量负责人工程部长生产经理项目总工时间时间时间时间交底人被交底人交底时间注:交底卡由专业工程师负责编制,与施工计划安排相配套,交底卡中质量要求应经项目部质量负责人会签,项目部工程部长、生产经理对技术交底进行审核,再由项目总工程师负责批准
当地方主管部门对技术交底表格另有规定时,按地方规定执行

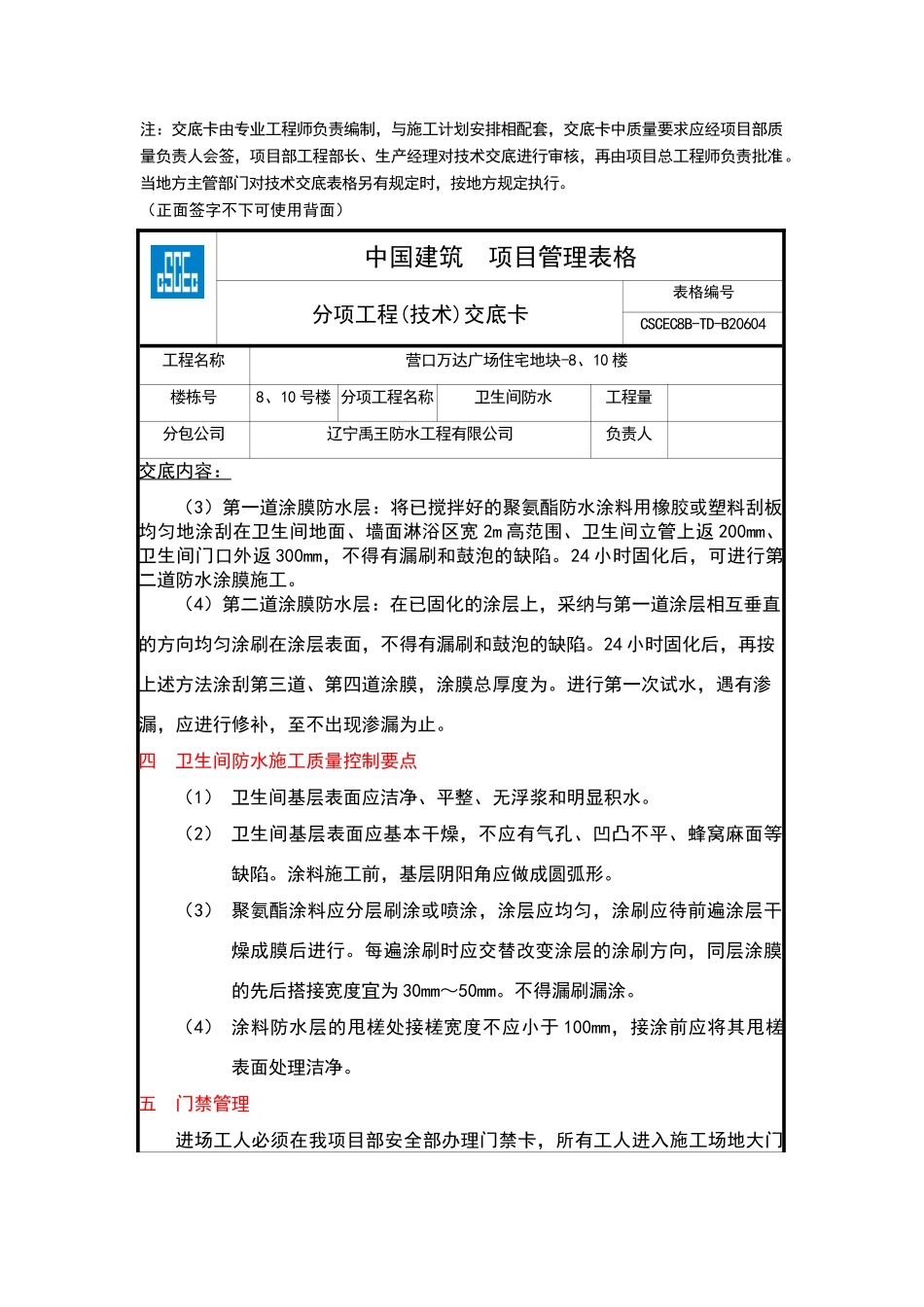

(正面签字不下可使用背面)中国建筑 项目管理表格分项工程(技术)交底卡表格编号CSCEC8B-TD-B20604工程名称营口万达广场住宅地块-8、10 楼楼栋号8、10 号楼 分项工程名称卫生间防水工程量分包公司辽宁禹王防水工程有限公司负责人交底内容:(3)第一道涂膜防水层:将已搅拌好的聚氨酯防水涂料用橡胶或塑料刮板均匀地涂刮在卫生间地面、墙面淋浴区宽 2m 高范围、卫生间立管上返 200mm、卫生间门口外返 300mm,不得有漏刷和鼓泡的缺陷
24 小时固化后,可进行第二道防水涂膜施工
(4)第二道涂膜防水层:在已固化的涂层上,采纳与第一道涂层相互垂直的方向均匀涂刷在涂层表面,不得有漏刷和鼓泡的缺陷
24 小时固化后,再按上述
