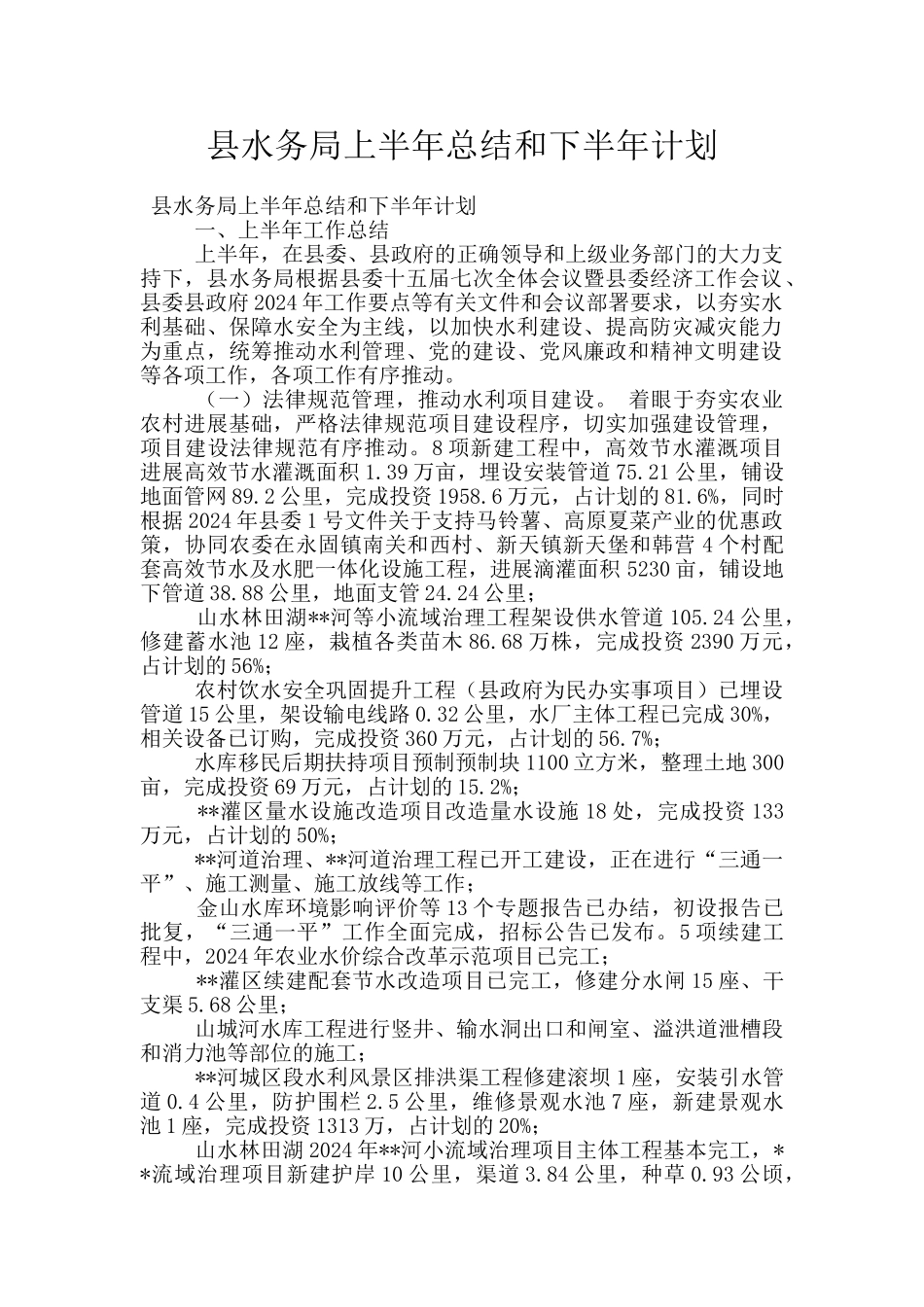

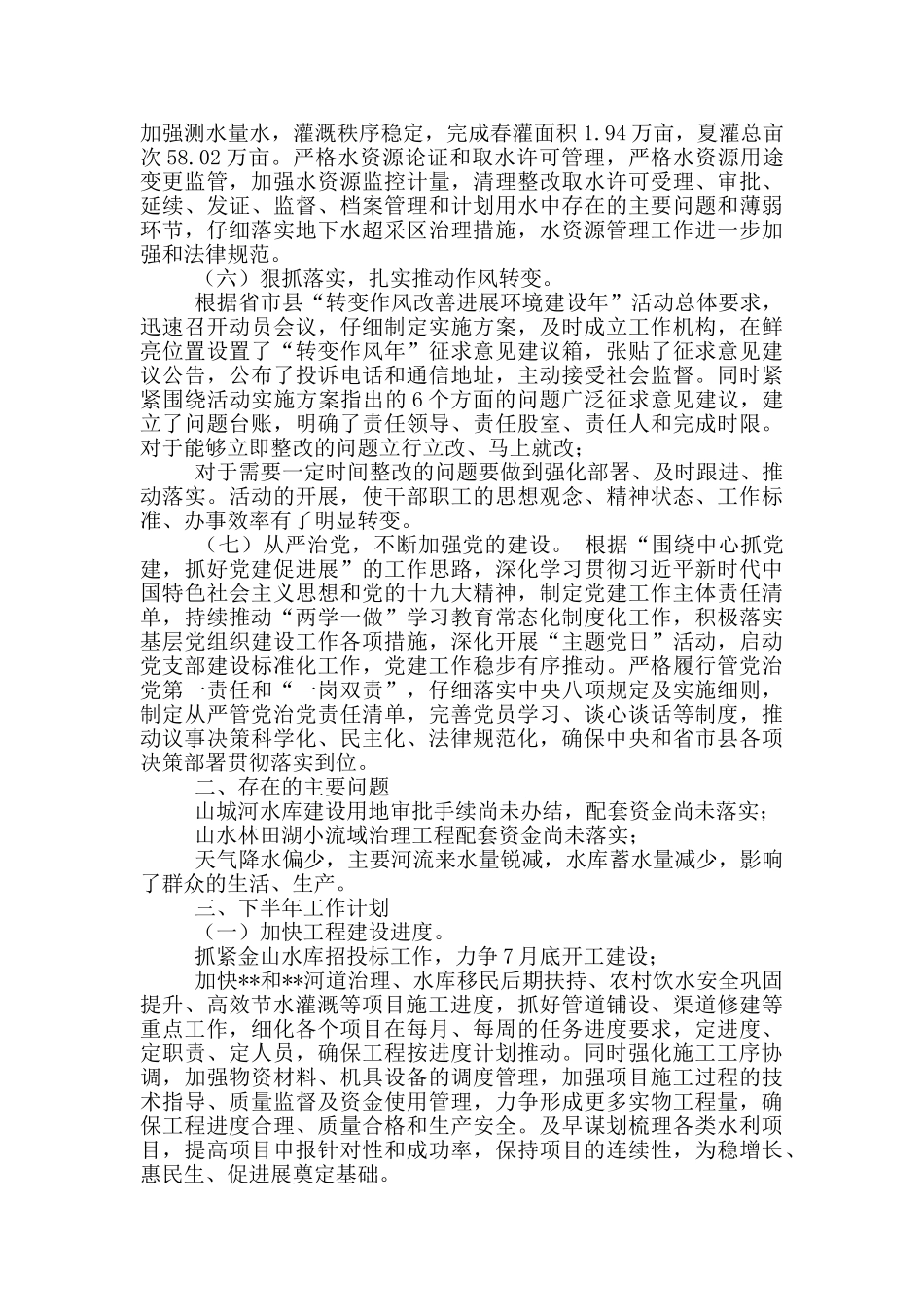

县水务局上半年总结和下半年计划 县水务局上半年总结和下半年计划 一、上半年工作总结 上半年,在县委、县政府的正确领导和上级业务部门的大力支持下,县水务局根据县委十五届七次全体会议暨县委经济工作会议、县委县政府 2024 年工作要点等有关文件和会议部署要求,以夯实水利基础、保障水安全为主线,以加快水利建设、提高防灾减灾能力为重点,统筹推动水利管理、党的建设、党风廉政和精神文明建设等各项工作,各项工作有序推动。 (一)法律规范管理,推动水利项目建设。 着眼于夯实农业农村进展基础,严格法律规范项目建设程序,切实加强建设管理,项目建设法律规范有序推动。8 项新建工程中,高效节水灌溉项目进展高效节水灌溉面积 1.39 万亩,埋设安装管道 75.21 公里,铺设地面管网 89.2 公里,完成投资 1958.6 万元,占计划的 81.6%,同时根据 2024 年县委 1 号文件关于支持马铃薯、高原夏菜产业的优惠政策,协同农委在永固镇南关和西村、新天镇新天堡和韩营 4 个村配套高效节水及水肥一体化设施工程,进展滴灌面积 5230 亩,铺设地下管道 38.88 公里,地面支管 24.24 公里; 山水林田湖**河等小流域治理工程架设供水管道 105.24 公里,修建蓄水池 12 座,栽植各类苗木 86.68 万株,完成投资 2390 万元,占计划的 56%; 农村饮水安全巩固提升工程(县政府为民办实事项目)已埋设管道 15 公里,架设输电线路 0.32 公里,水厂主体工程已完成 30%,相关设备已订购,完成投资 360 万元,占计划的 56.7%; 水库移民后期扶持项目预制预制块 1100 立方米,整理土地 300亩,完成投资 69 万元,占计划的 15.2%; **灌区量水设施改造项目改造量水设施 18 处,完成投资 133万元,占计划的 50%; **河道治理、**河道治理工程已开工建设,正在进行“三通一平”、施工测量、施工放线等工作; 金山水库环境影响评价等 13 个专题报告已办结,初设报告已批复,“三通一平”工作全面完成,招标公告已发布。5 项续建工程中,2024 年农业水价综合改革示范项目已完工; **灌区续建配套节水改造项目已完工,修建分水闸 15 座、干支渠 5.68 公里; 山城河水库工程进行竖井、输水洞出口和闸室、溢洪道泄槽段和消力池等部位的施工; **河城区段水利风景区排洪渠工程修建滚坝 1 座,安装引水管道 0.4 公里,防护围栏 2.5 公里,维修景观水池 7 座,新建景观水池 1 座,完成投资...
