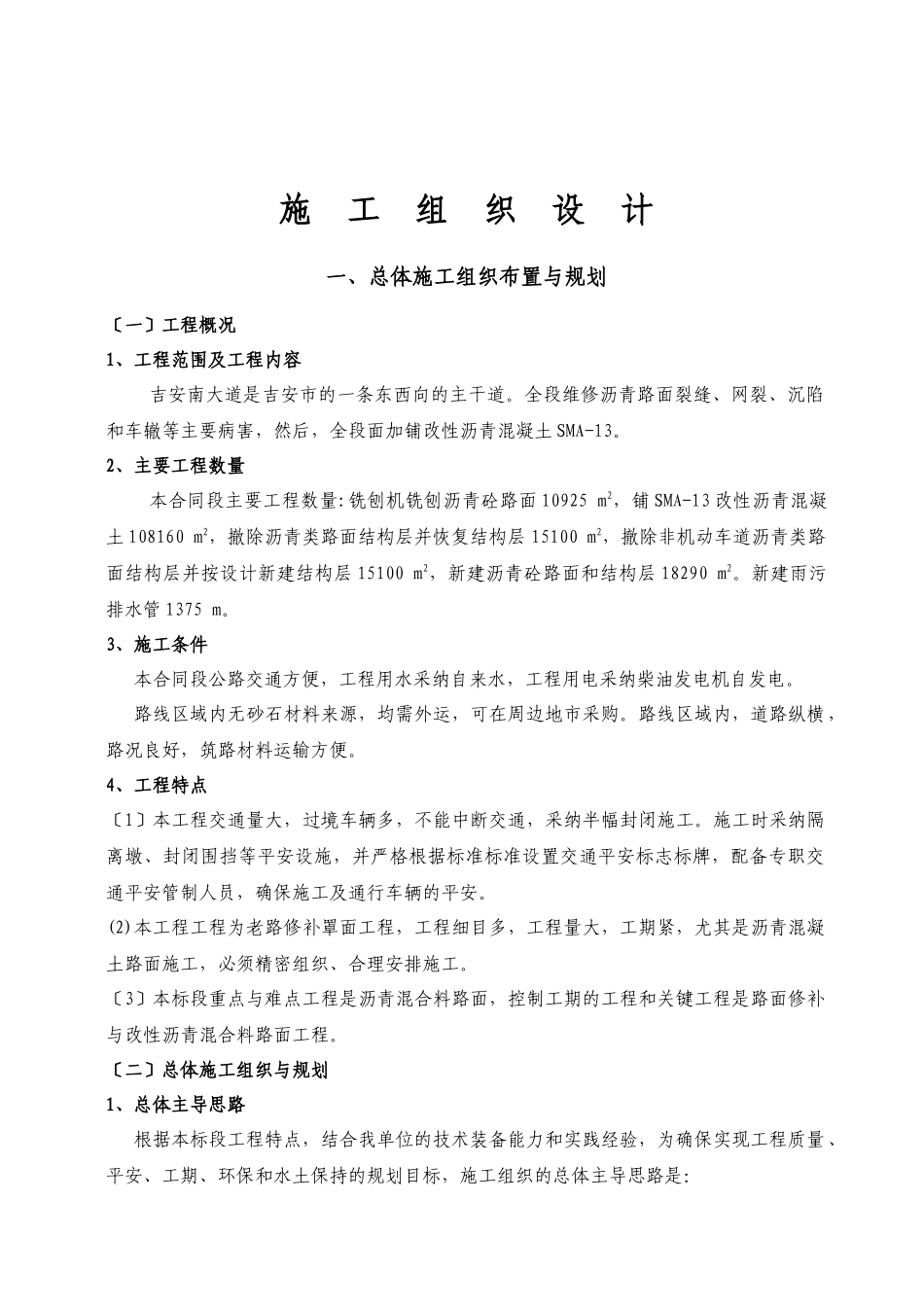

施 工 组 织 设 计一、总体施工组织布置与规划〔一〕工程概况1、工程范围及工程内容吉安南大道是吉安市的一条东西向的主干道
全段维修沥青路面裂缝、网裂、沉陷和车辙等主要病害,然后,全段面加铺改性沥青混凝土 SMA-13
2、主要工程数量本合同段主要工程数量:铣刨机铣刨沥青砼路面 10925 m2,铺 SMA-13 改性沥青混凝土 108160 m2,撤除沥青类路面结构层并恢复结构层 15100 m2,撤除非机动车道沥青类路面结构层并按设计新建结构层 15100 m2,新建沥青砼路面和结构层 18290 m2
新建雨污排水管 1375 m
3、施工条件本合同段公路交通方便,工程用水采纳自来水,工程用电采纳柴油发电机自发电
路线区域内无砂石材料来源,均需外运,可在周边地市采购
路线区域内,道路纵横,路况良好,筑路材料运输方便
4、工程特点〔1〕本工程交通量大,过境车辆多,不能中断交通,采纳半幅封闭施工
施工时采纳隔离墩、封闭围挡等平安设施,并严格根据标准标准设置交通平安标志标牌,配备专职交通平安管制人员,确保施工及通行车辆的平安
(2)本工程工程为老路修补罩面工程,工程细目多,工程量大,工期紧,尤其是沥青混凝土路面施工,必须精密组织、合理安排施工
〔3〕本标段重点与难点工程是沥青混合料路面,控制工期的工程和关键工程是路面修补与改性沥青混合料路面工程
〔二〕总体施工组织与规划1、总体主导思路根据本标段工程特点,结合我单位的技术装备能力和实践经验,为确保实现工程质量、平安、工期、环保和水土保持的规划目标,施工组织的总体主导思路是:抓紧委托当地具有资质的试验室,上足专业机械设备;确定料场,调查料源,抓紧时间备料
老路挖补铣刨、沥青路面是重点,工序交叉有序可控;统筹安排管理,阶段目标限期完成;确保交通、人员平安,工艺材料质量严控;精工细作确保创优,各方协力提前完工

2、总体实施方案⑴
