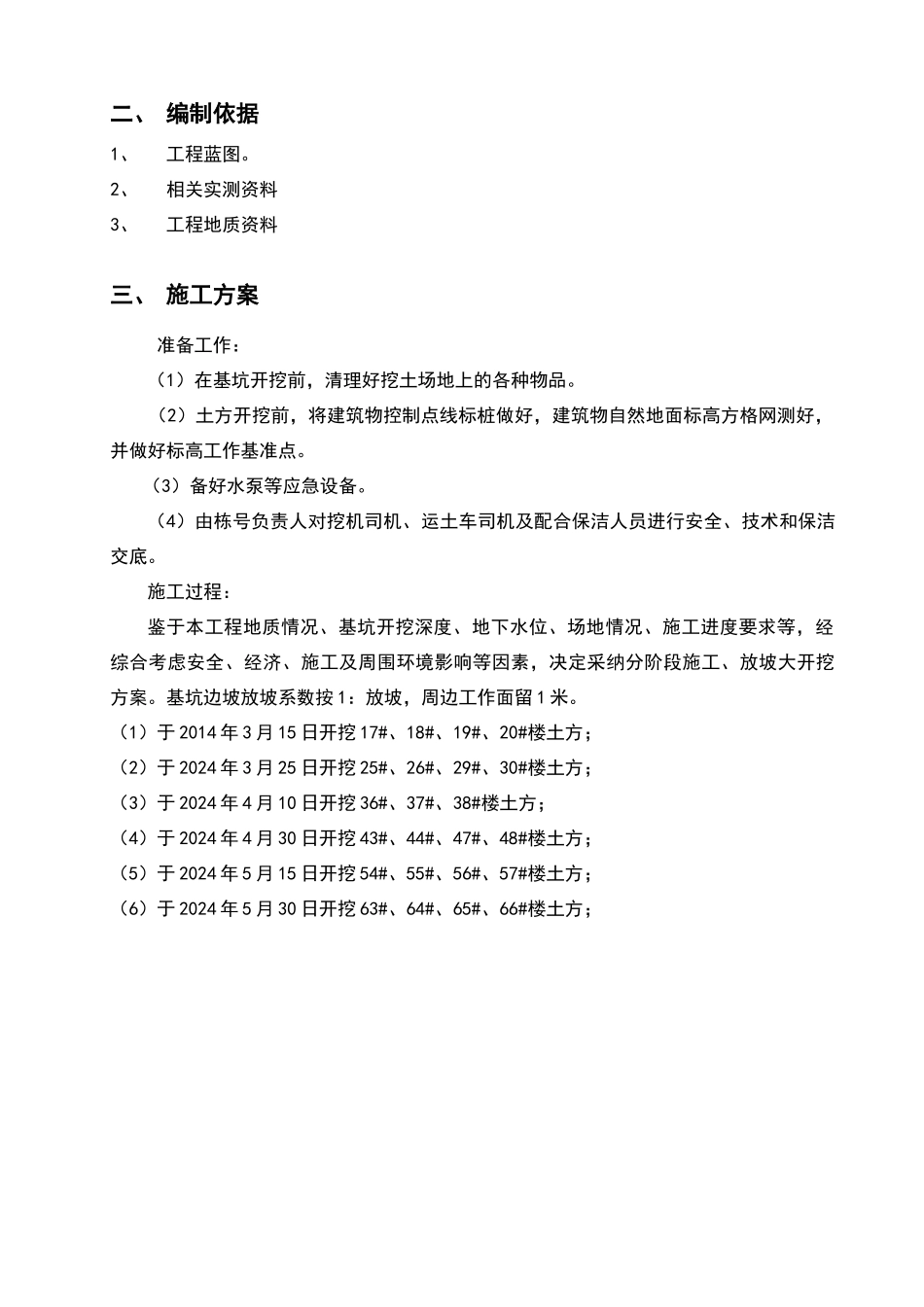

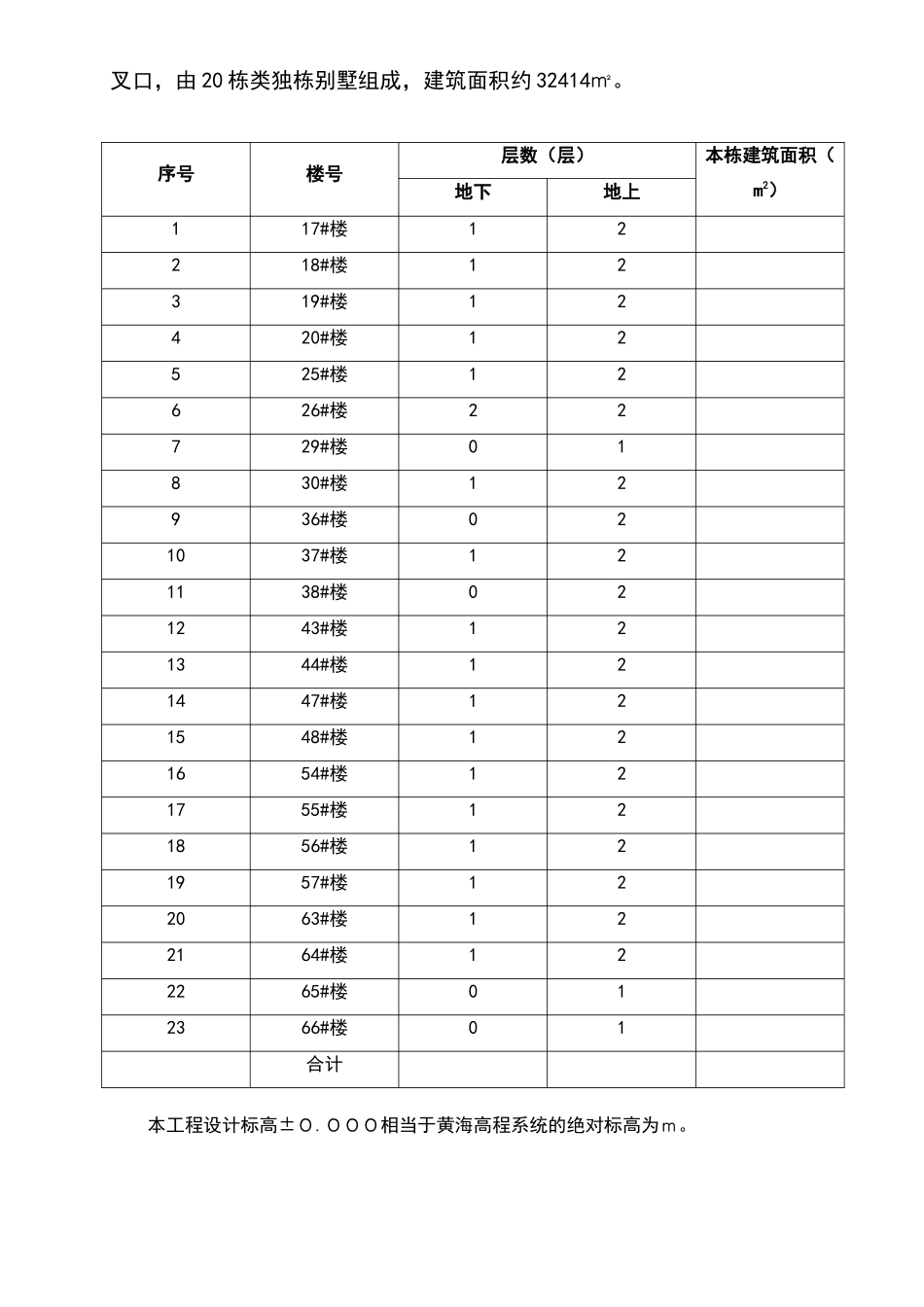

绿地吴江服务岛项目工程土方平衡施工方案 编制人: 审核人: 审批人: 上海绿地建设(集团)有限公司 编制时间: 2014 年 3 月 11 日一、 工程概况吴江服务岛项目 A1 期工程位于吴江市太湖新城镇东太湖大道与夏蓉街交叉口,由 20 栋类独栋别墅组成,建筑面积约 32414㎡。本工程设计标高±0.000相当于黄海高程系统的绝对标高为m。序号楼号层数(层)本栋建筑面积( m2)地下地上117#楼12218#楼12319#楼12420#楼12525#楼12626#楼22729#楼01830#楼12936#楼021037#楼121138#楼021243#楼121344#楼121447#楼121548#楼121654#楼121755#楼121856#楼121957#楼122063#楼122164#楼122265#楼012366#楼01合计二、 编制依据1、工程蓝图。2、相关实测资料3、工程地质资料三、 施工方案准备工作: (1)在基坑开挖前,清理好挖土场地上的各种物品。 (2)土方开挖前,将建筑物控制点线标桩做好,建筑物自然地面标高方格网测好,并做好标高工作基准点。(3)备好水泵等应急设备。(4)由栋号负责人对挖机司机、运土车司机及配合保洁人员进行安全、技术和保洁交底。 施工过程:鉴于本工程地质情况、基坑开挖深度、地下水位、场地情况、施工进度要求等,经综合考虑安全、经济、施工及周围环境影响等因素,决定采纳分阶段施工、放坡大开挖方案。基坑边坡放坡系数按 1:放坡,周边工作面留 1 米。(1)于 2014 年 3 月 15 日开挖 17#、18#、19#、20#楼土方;(2)于 2024 年 3 月 25 日开挖 25#、26#、29#、30#楼土方;(3)于 2024 年 4 月 10 日开挖 36#、37#、38#楼土方;(4)于 2024 年 4 月 30 日开挖 43#、44#、47#、48#楼土方;(5)于 2024 年 5 月 15 日开挖 54#、55#、56#、57#楼土方;(6)于 2024 年 5 月 30 日开挖 63#、64#、65#、66#楼土方;服务岛 A1 期平面布置图 相关数据1、服务岛 A1 期按甲方提供的场地原始标高为米(黄海标高)。服务岛 A1 期地块原地面高程测量图序号标高1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 3 29 30 31 32 33 34 35 36 37 38 39 40 41 42 43 44 45 46 47 48 49 50 51 52 53 平均值服务岛 A1 期地块原地面高程测量图序号标高1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 3...
