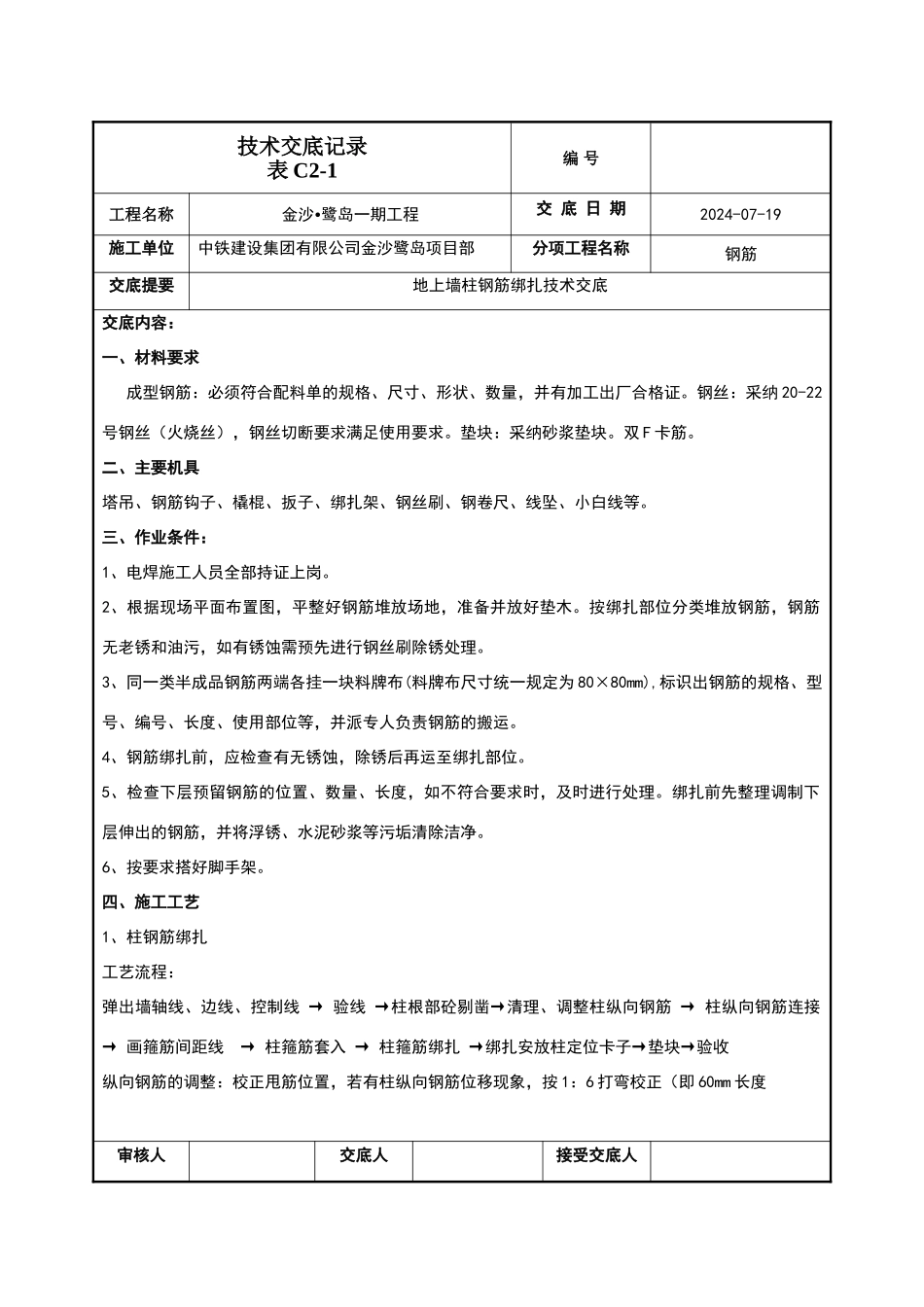

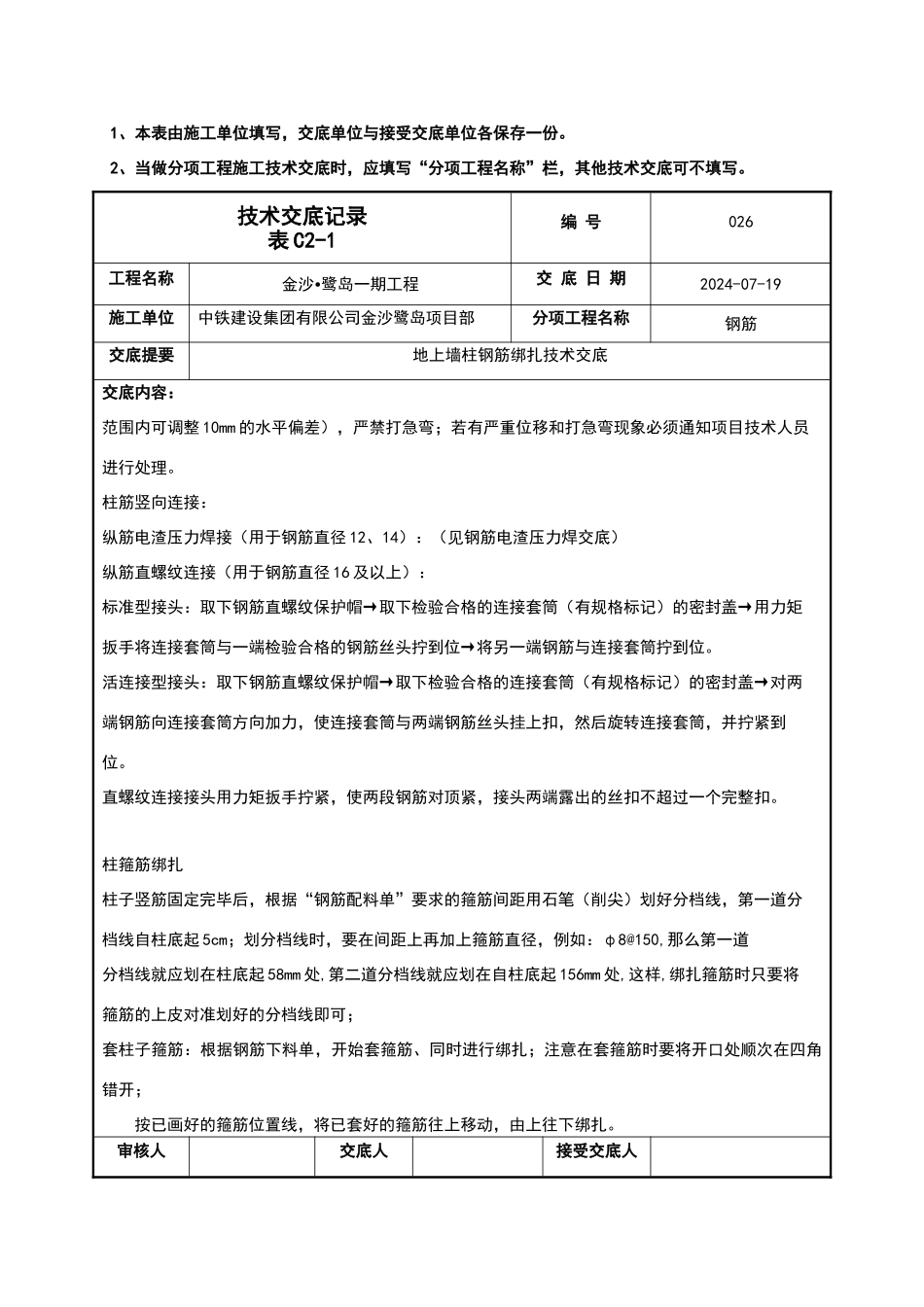

技术交底记录表 C2-1编 号工程名称金沙 鹭岛一期工程•交 底 日 期2024-07-19施工单位中铁建设集团有限公司金沙鹭岛项目部分项工程名称钢筋交底提要地上墙柱钢筋绑扎技术交底交底内容: 一、材料要求成型钢筋:必须符合配料单的规格、尺寸、形状、数量,并有加工出厂合格证。钢丝:采纳 20-22号钢丝(火烧丝),钢丝切断要求满足使用要求。垫块:采纳砂浆垫块。双 F 卡筋。二、主要机具塔吊、钢筋钩子、橇棍、扳子、绑扎架、钢丝刷、钢卷尺、线坠、小白线等。三、作业条件:1、电焊施工人员全部持证上岗。2、根据现场平面布置图,平整好钢筋堆放场地,准备并放好垫木。按绑扎部位分类堆放钢筋,钢筋无老锈和油污,如有锈蚀需预先进行钢丝刷除锈处理。3、同一类半成品钢筋两端各挂一块料牌布(料牌布尺寸统一规定为 80×80mm),标识出钢筋的规格、型号、编号、长度、使用部位等,并派专人负责钢筋的搬运。4、钢筋绑扎前,应检查有无锈蚀,除锈后再运至绑扎部位。5、检查下层预留钢筋的位置、数量、长度,如不符合要求时,及时进行处理。绑扎前先整理调制下层伸出的钢筋,并将浮锈、水泥砂浆等污垢清除洁净。6、按要求搭好脚手架。四、施工工艺1、柱钢筋绑扎工艺流程:弹出墙轴线、边线、控制线 → 验线 →柱根部砼剔凿→清理、调整柱纵向钢筋 → 柱纵向钢筋连接→ 画箍筋间距线 → 柱箍筋套入 → 柱箍筋绑扎 →绑扎安放柱定位卡子→垫块→验收纵向钢筋的调整:校正甩筋位置,若有柱纵向钢筋位移现象,按 1:6 打弯校正(即 60mm 长度 审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表 C2-1编 号026工程名称金沙 鹭岛一期工程•交 底 日 期2024-07-19施工单位中铁建设集团有限公司金沙鹭岛项目部分项工程名称钢筋交底提要地上墙柱钢筋绑扎技术交底交底内容: 范围内可调整 10mm 的水平偏差),严禁打急弯;若有严重位移和打急弯现象必须通知项目技术人员进行处理。柱筋竖向连接:纵筋电渣压力焊接(用于钢筋直径 12、14):(见钢筋电渣压力焊交底)纵筋直螺纹连接(用于钢筋直径 16 及以上):标准型接头:取下钢筋直螺纹保护帽→取下检验合格的连接套筒(有规格标记)的密封盖→用力矩扳手将连接套筒与一端检验合格的钢筋丝头拧到位→将另一端钢筋与连接套筒拧到位。活连接...
