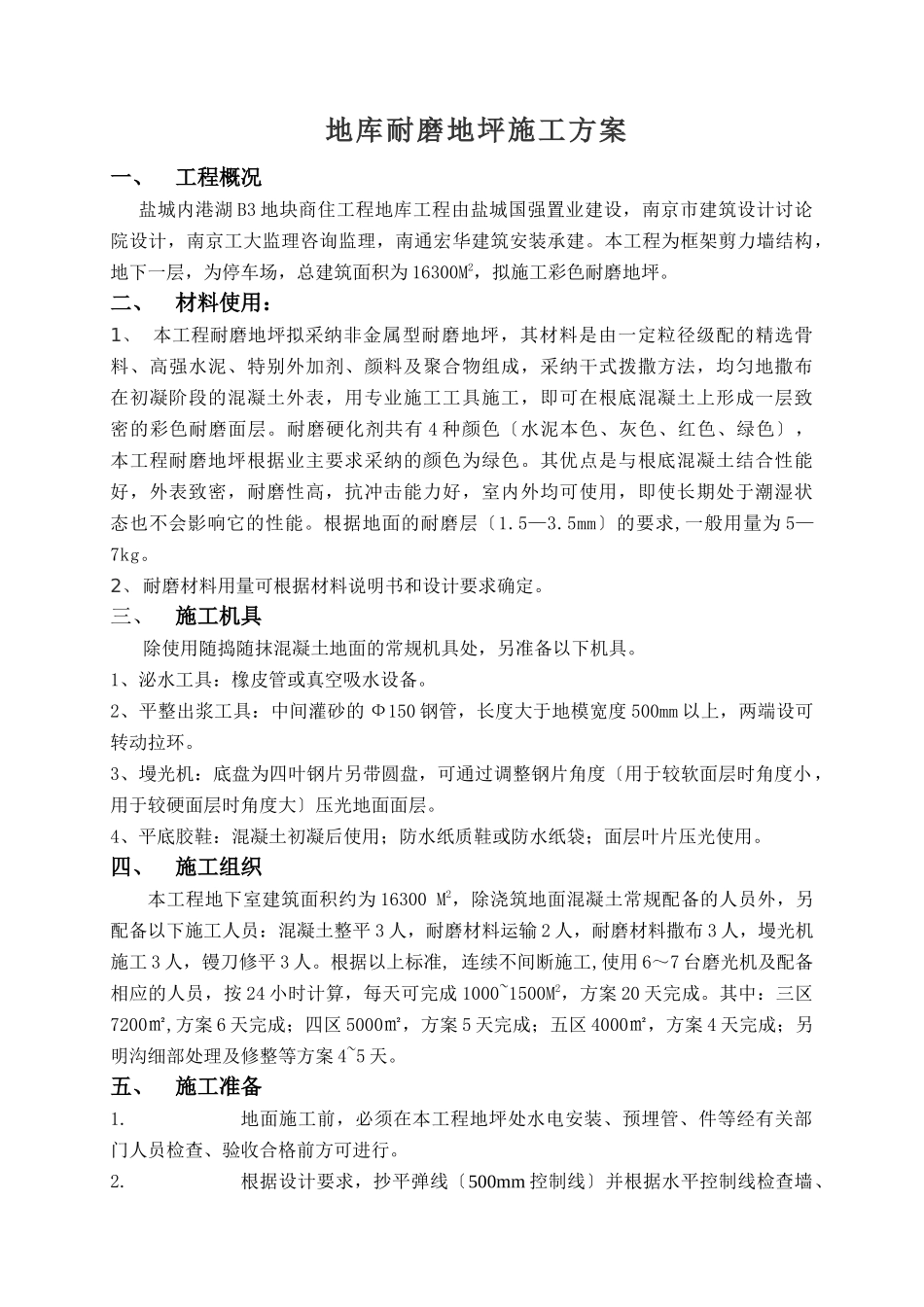

盐城内港湖 B3 地块商住工程工程地下室耐磨地坪施工方案编制单位:南通宏华盐城内港湖 B3 地块工程部编制人:审核人:编制日期:2024 年 12 月 30 日地库耐磨地坪施工方案一、工程概况盐城内港湖 B3 地块商住工程地库工程由盐城国强置业建设,南京市建筑设计讨论院设计,南京工大监理咨询监理,南通宏华建筑安装承建。本工程为框架剪力墙结构,地下一层,为停车场,总建筑面积为 16300M2,拟施工彩色耐磨地坪。二、材料使用:1、 本工程耐磨地坪拟采纳非金属型耐磨地坪,其材料是由一定粒径级配的精选骨料、高强水泥、特别外加剂、颜料及聚合物组成,采纳干式拨撒方法,均匀地撒布在初凝阶段的混凝土外表,用专业施工工具施工,即可在根底混凝土上形成一层致密的彩色耐磨面层。耐磨硬化剂共有 4 种颜色〔水泥本色、灰色、红色、绿色〕,本工程耐磨地坪根据业主要求采纳的颜色为绿色。其优点是与根底混凝土结合性能好,外表致密,耐磨性高,抗冲击能力好,室内外均可使用,即使长期处于潮湿状态也不会影响它的性能。根据地面的耐磨层〔1.5—3.5mm〕的要求,一般用量为 5—7kg。 2、耐磨材料用量可根据材料说明书和设计要求确定。三、施工机具 除使用随捣随抹混凝土地面的常规机具处,另准备以下机具。 1、泌水工具:橡皮管或真空吸水设备。 2、平整出浆工具:中间灌砂的 Ф150 钢管,长度大于地模宽度 500mm 以上,两端设可转动拉环。 3、墁光机:底盘为四叶钢片另带圆盘,可通过调整钢片角度〔用于较软面层时角度小,用于较硬面层时角度大〕压光地面面层。 4、平底胶鞋:混凝土初凝后使用;防水纸质鞋或防水纸袋;面层叶片压光使用。四、施工组织 本工程地下室建筑面积约为 16300 M2,除浇筑地面混凝土常规配备的人员外,另配备以下施工人员:混凝土整平 3 人,耐磨材料运输 2 人,耐磨材料撒布 3 人,墁光机施工 3 人,镘刀修平 3 人。根据以上标准, 连续不间断施工,使用 6~7 台磨光机及配备相应的人员,按 24 小时计算,每天可完成 1000~1500M2,方案 20 天完成。其中:三区7200㎡,方案 6 天完成;四区 5000㎡,方案 5 天完成;五区 4000㎡,方案 4 天完成;另明沟细部处理及修整等方案 4~5 天。五、施工准备 1.地面施工前,必须在本工程地坪处水电安装、预埋管、件等经有关部门人员检查、验收合格前方可进行。2.根据设计要求,抄平弹线〔500mm 控制线〕并根据水平控制线检查墙、柱...
