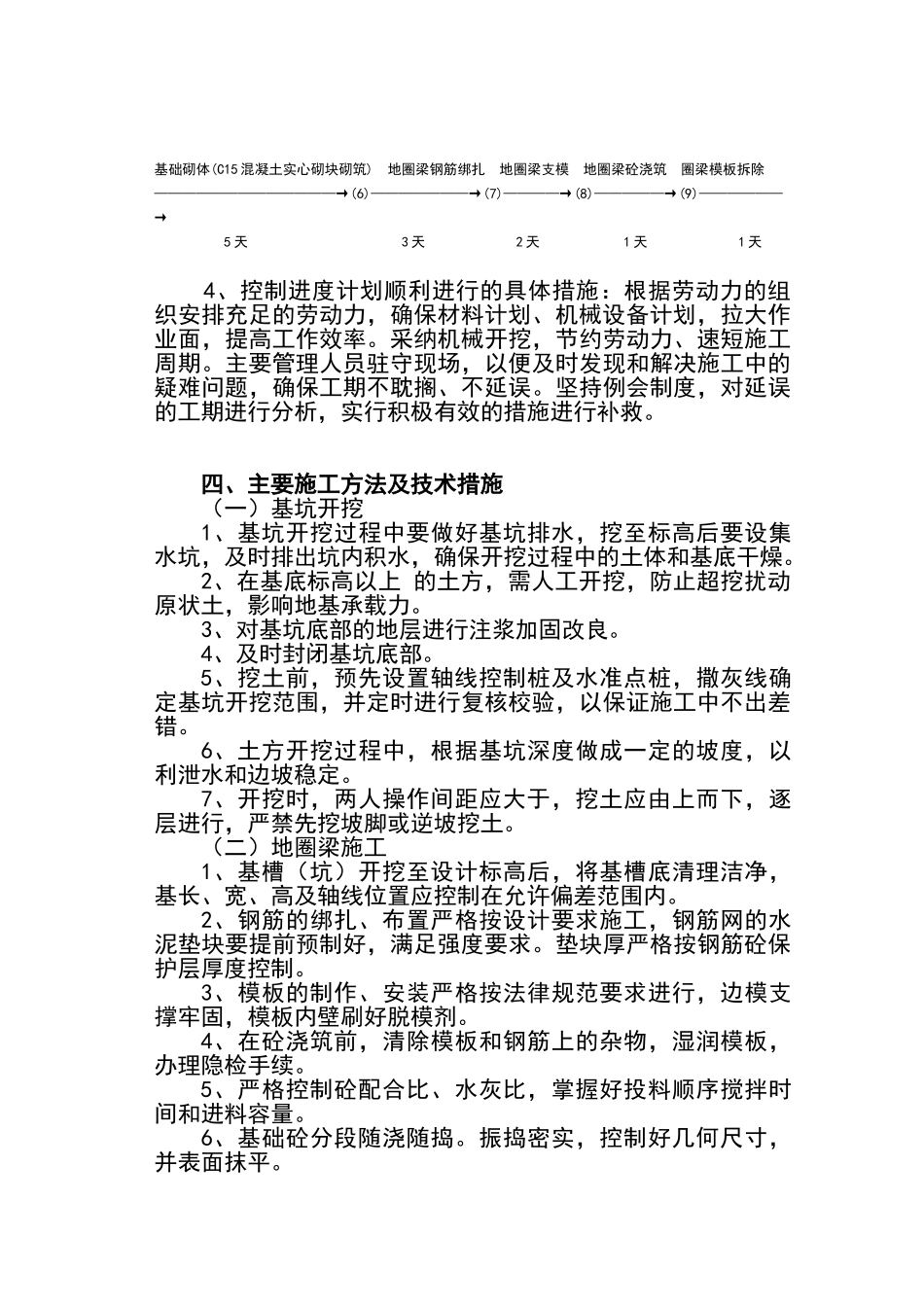

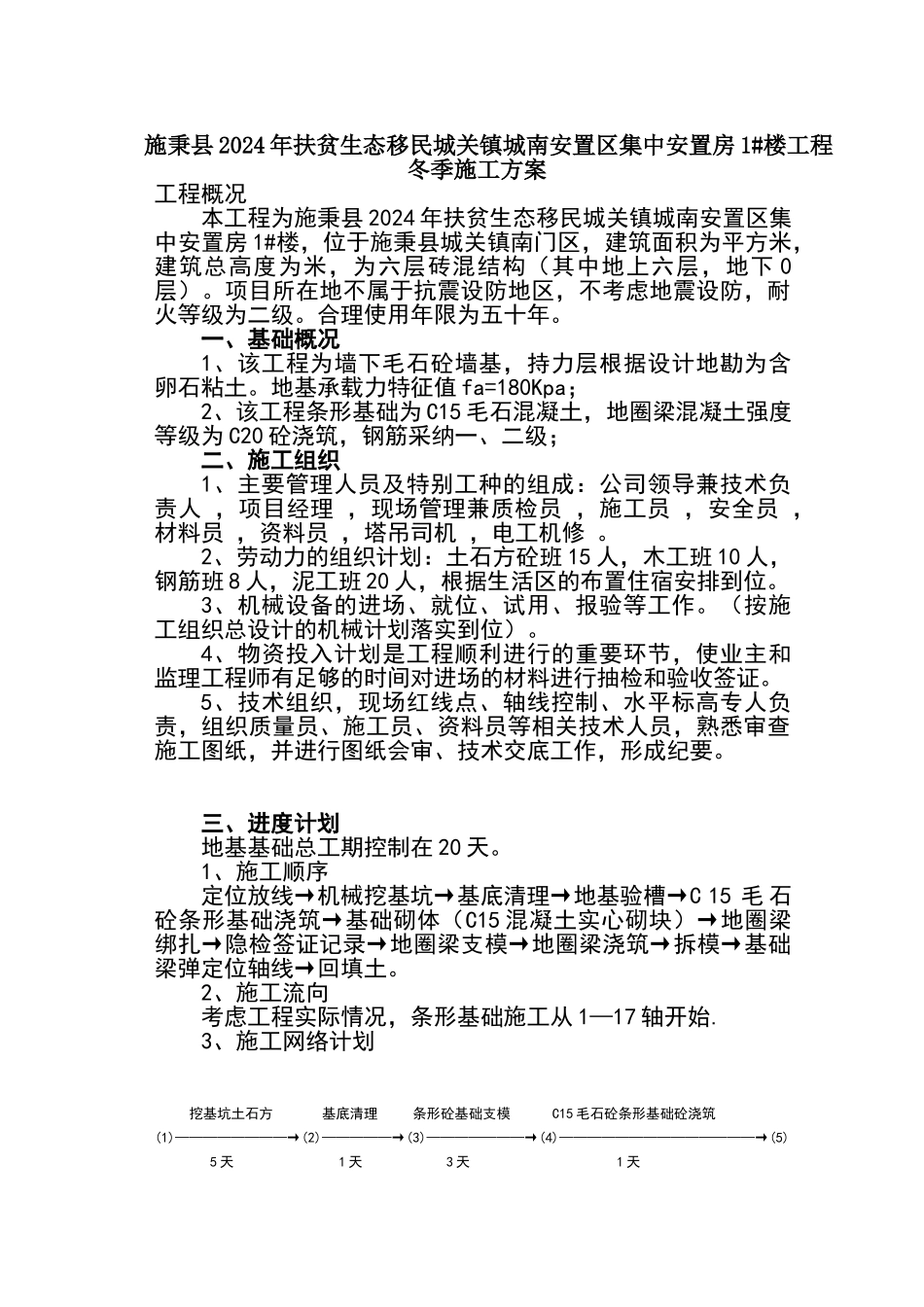

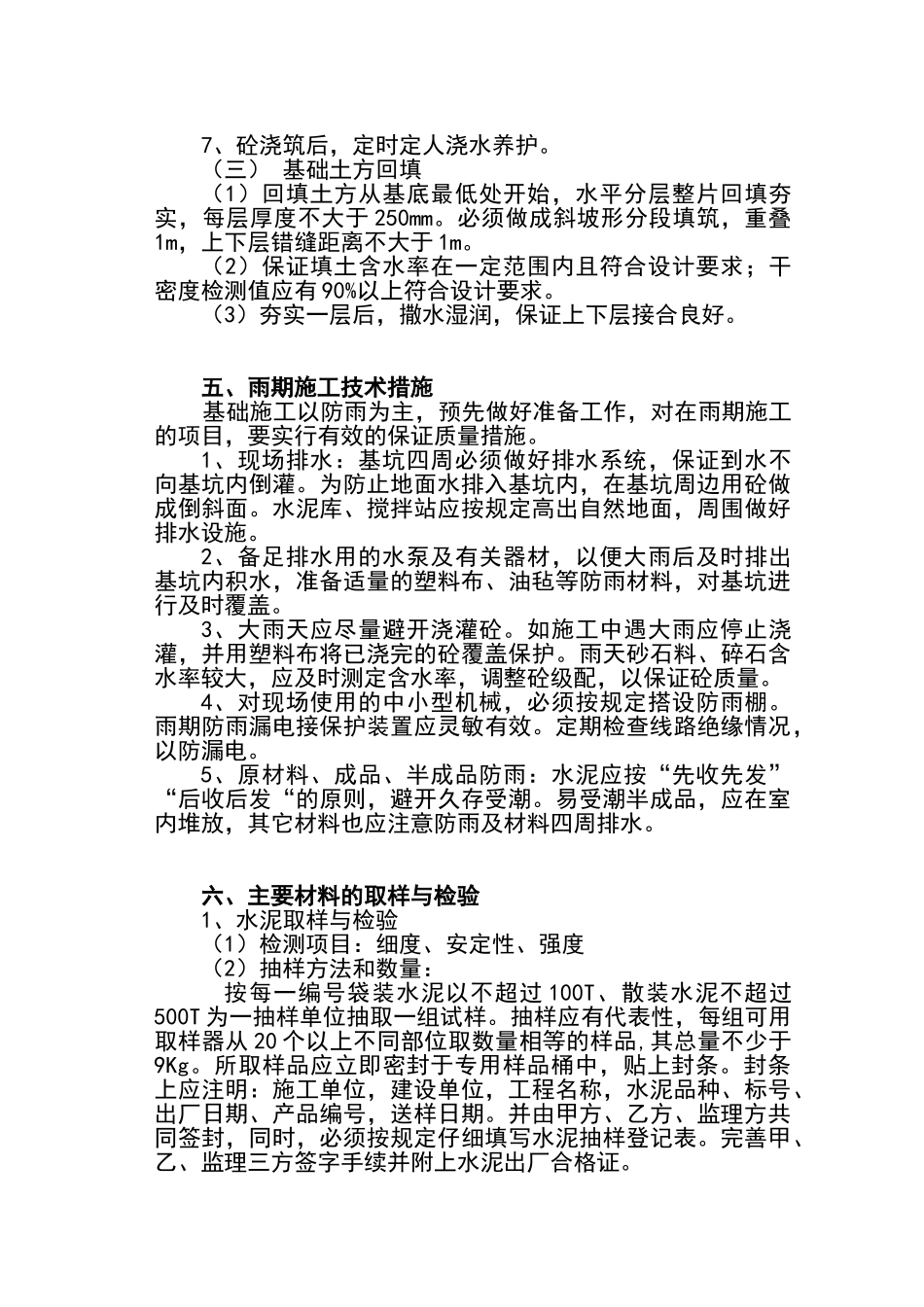

施秉县 2024 年扶贫生态移民城关镇城南安置区集中安置房 1#楼工程冬季施工方案 工程概况本工程为施秉县 2024 年扶贫生态移民城关镇城南安置区集中安置房 1#楼,位于施秉县城关镇南门区,建筑面积为平方米,建筑总高度为米,为六层砖混结构(其中地上六层,地下 0层)。项目所在地不属于抗震设防地区,不考虑地震设防,耐火等级为二级。合理使用年限为五十年。一、基础概况1、该工程为墙下毛石砼墙基,持力层根据设计地勘为含卵石粘土。地基承载力特征值 fa=180Kpa;2、该工程条形基础为 C15 毛石混凝土,地圈梁混凝土强度等级为 C20 砼浇筑,钢筋采纳一、二级; 二、施工组织1、主要管理人员及特别工种的组成:公司领导兼技术负责人 ,项目经理 ,现场管理兼质检员 ,施工员 ,安全员 ,材料员 ,资料员 ,塔吊司机 ,电工机修 。2、劳动力的组织计划:土石方砼班 15 人,木工班 10 人,钢筋班 8 人,泥工班 20 人,根据生活区的布置住宿安排到位。3、机械设备的进场、就位、试用、报验等工作。(按施工组织总设计的机械计划落实到位)。4、物资投入计划是工程顺利进行的重要环节,使业主和监理工程师有足够的时间对进场的材料进行抽检和验收签证。5、技术组织,现场红线点、轴线控制、水平标高专人负责,组织质量员、施工员、资料员等相关技术人员,熟悉审查施工图纸,并进行图纸会审、技术交底工作,形成纪要。三、进度计划地基基础总工期控制在 20 天。1、施工顺序定位放线→机械挖基坑→基底清理→地基验槽→C 15 毛 石砼条形基础浇筑→基础砌体(C15 混凝土实心砌块)→地圈梁绑扎→隐检签证记录→地圈梁支模→地圈梁浇筑→拆模→基础梁弹定位轴线→回填土。2、施工流向考虑工程实际情况,条形基础施工从 1—17 轴开始. 3、施工网络计划 挖基坑土石方 基底清理 条形砼基础支模 C15 毛石砼条形基础砼浇筑(1)————————→(2)—————→(3)———————→(4)——————————————→(5) 5 天 1 天 3 天 1 天基础砌体(C15 混凝土实心砌块砌筑) 地圈梁钢筋绑扎 地圈梁支模 地圈梁砼浇筑 圈梁模板拆除—————————————→(6)———————→(7)————→(8)—————→(9)——————→ 5 天 3 天 2 天 1 天 1 天 4、控制进度计划顺利进行的具体措施:根据劳动力的组织安排充足的劳动力,确保材料计划、机械设备计划,拉大作业面,提高工作效...
