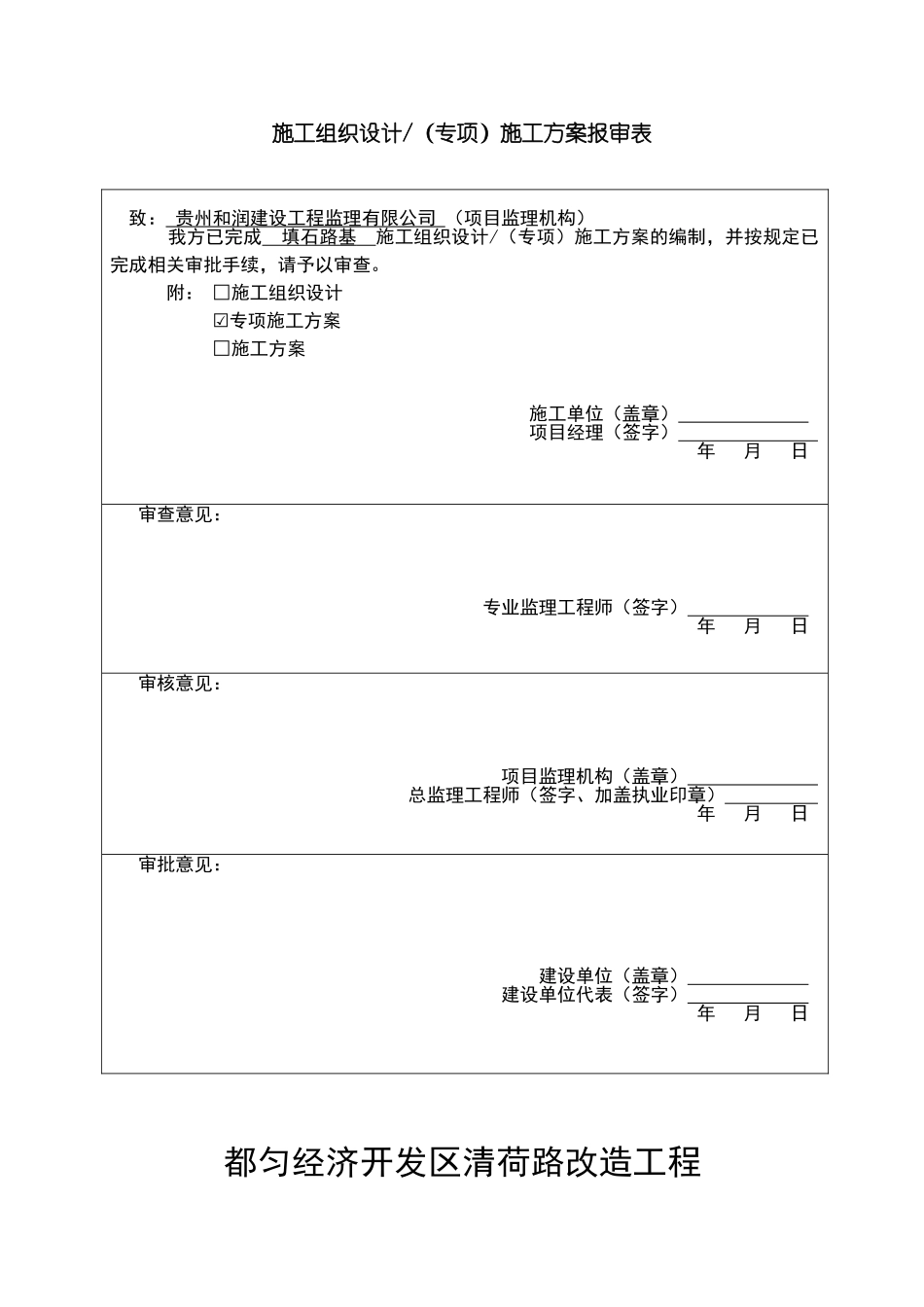

施工组织设计/(专项)施工方案报审表都匀经济开发区清荷路改造工程致: 贵州和润建设工程监理有限公司 (项目监理机构) 我方已完成 填石 路基 施工组织设计/(专项)施工方案的编制,并按规定已完成相关审批手续,请予以审查

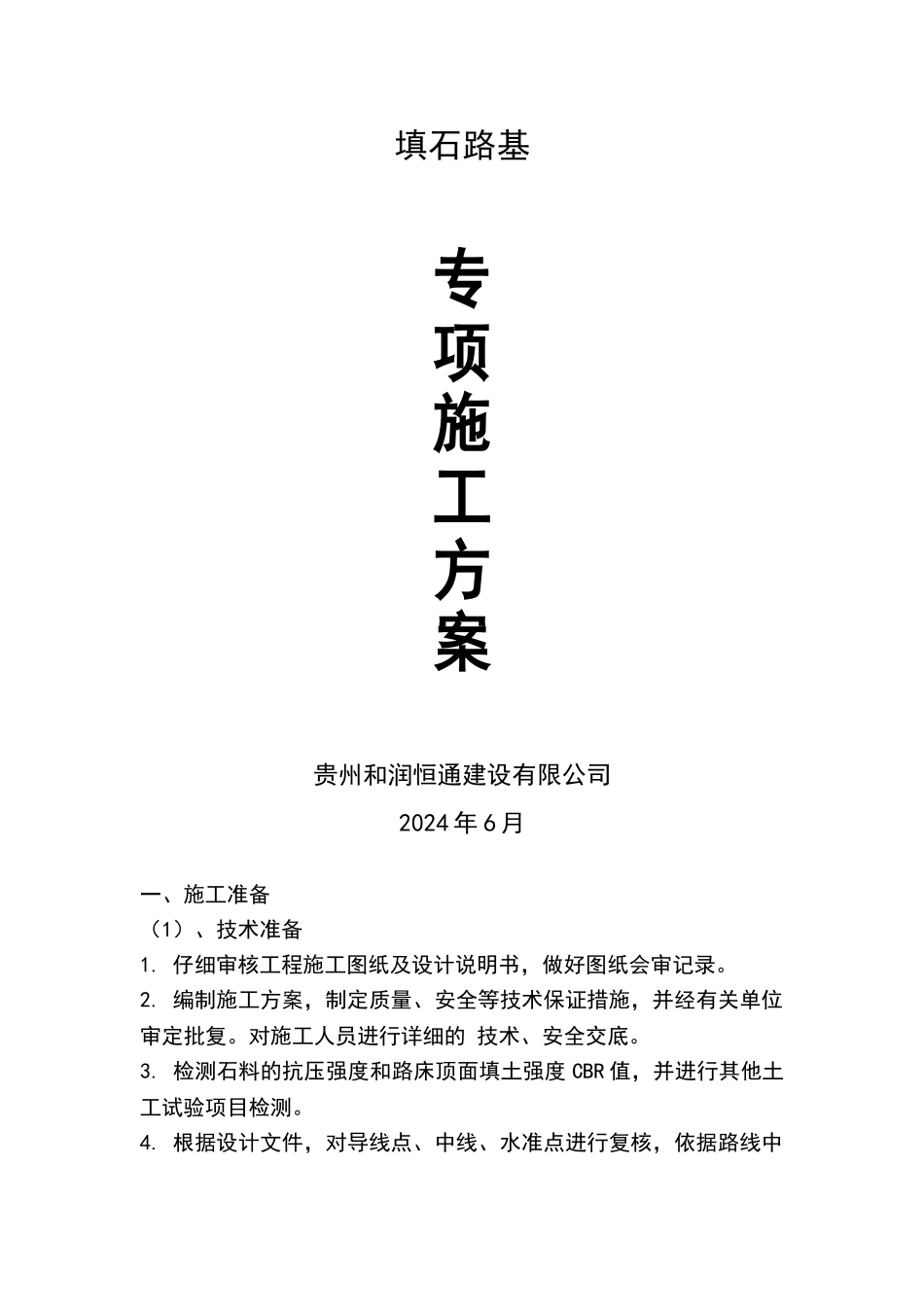

附: □施工组织设计☑专项施工方案□施工方案施工单位(盖章) 项目经理(签字) 年 月 日审查意见:专业监理工程师(签字) 年 月 日审核意见:项目监理机构(盖章) 总监理工程师(签字、加盖执业印章) 年 月 日审批意见:建设单位(盖章) 建设单位代表(签字) 年 月 日填石路基专项施工方案贵州和润恒通建设有限公司2024 年 6 月一、施工准备(1)、技术准备 1
仔细审核工程施工图纸及设计说明书,做好图纸会审记录
编制施工方案,制定质量、安全等技术保证措施,并经有关单位审定批复
对施工人员进行详细的 技术、安全交底
检测石料的抗压强度和路床顶面填土强度 CBR 值,并进行其他土工试验项目检测

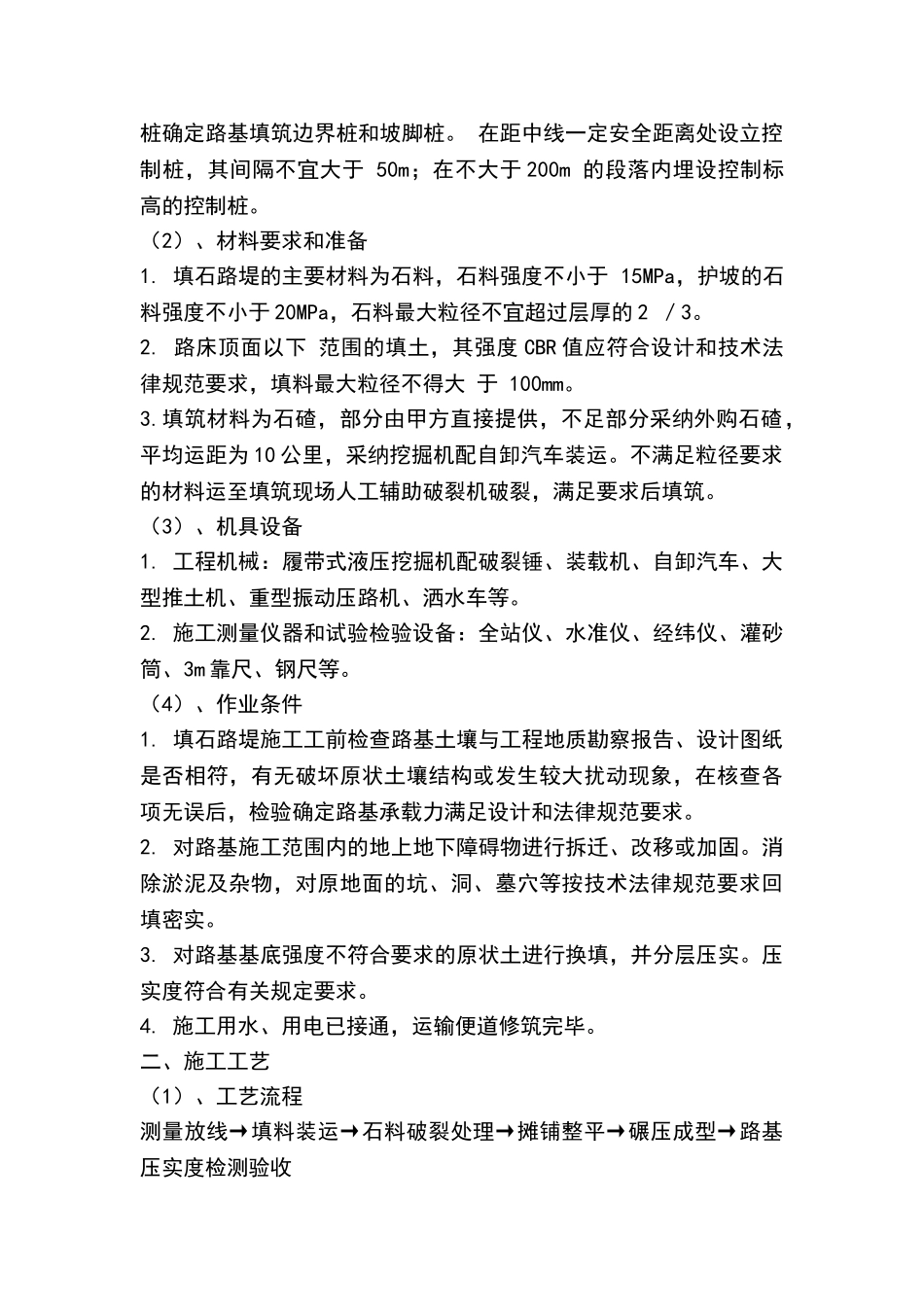

根据设计文件,对导线点、中线、水准点进行复核,依据路线中桩确定路基填筑边界桩和坡脚桩
在距中线一定安全距离处设立控制桩,其间隔不宜大于 50m;在不大于 200m 的段落内埋设控制标高的控制桩
(2)、材料要求和准备 1
填石路堤的主要材料为石料,石料强度不小于 15MPa,护坡的石料强度不小于 20MPa,石料最大粒径不宜超过层厚的 2 /3
路床顶面以下 范围的填土,其强度 CBR 值应符合设计和技术法律规范要求,填料最大粒径不得大 于 100mm
填筑材料为石碴,部分由甲方直接提供,不足部分采纳外购石碴,平均运距为 10 公里,采纳挖掘机配自卸汽车装运
不满足粒径要求的材料运至填筑现场人工辅助破裂机破裂,满足要求后填筑
(3)、机具设备 1
工程机械:履带式液压挖掘机配破裂锤、装载机、自卸汽车、大型推土机、重型振
